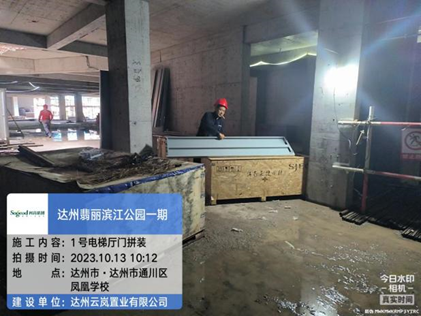

一、完成情况(截止10月13日):

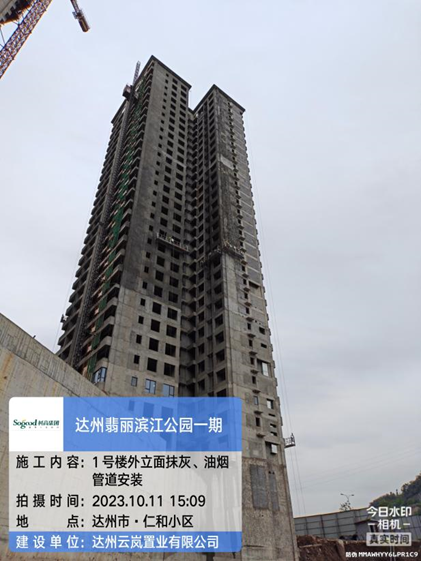

1、1#楼: 室内砌体砌筑完成95%;吊篮安装整改完成;外墙抹灰完成20%;
外墙油烟管道安装完成;

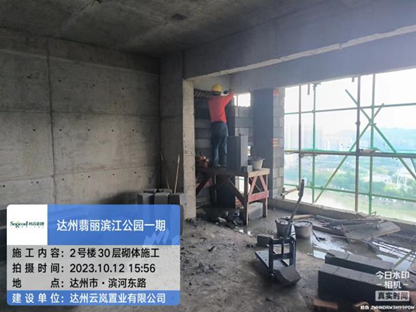

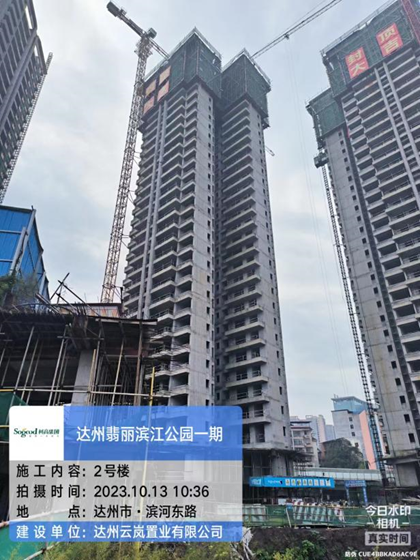

2、2#楼:出屋面花架、机房结构完成;
外墙砌体完成;室内砌体砌筑完成90%;

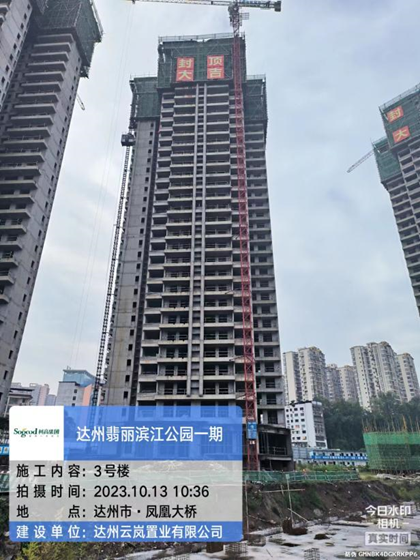

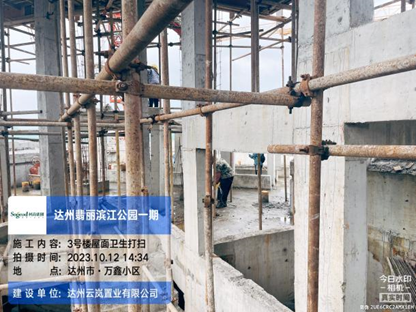

3、3#楼:出屋面花架、机房结构完成;
外墙砌体完成;室内砌体砌筑完成90%;

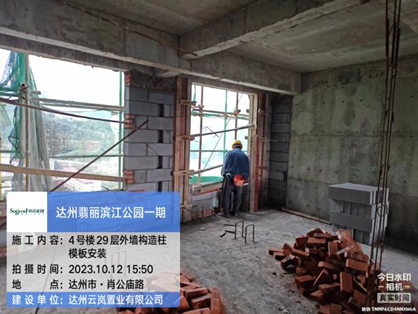

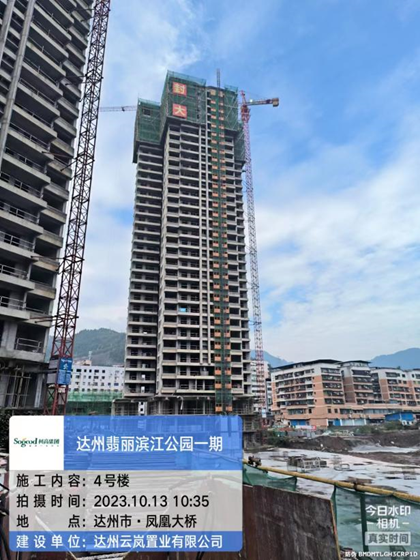

4、4#楼:出屋面花架、机房结构完成;
外墙砌体完成;室内砌体砌筑完成85%;

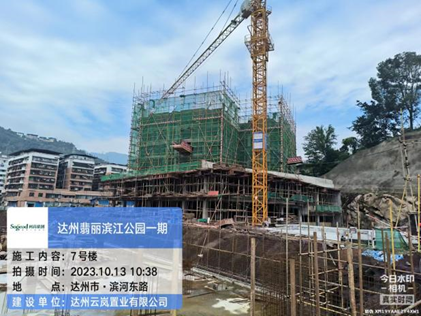

5、7#楼及附楼:四层结构完成60%;

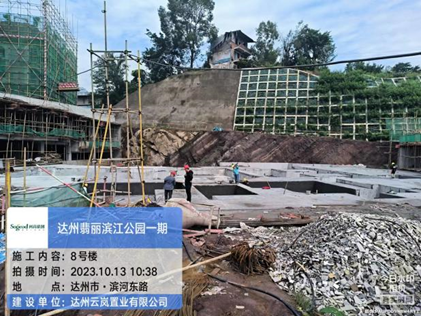

6、8号楼:基础防水及保护层完成;

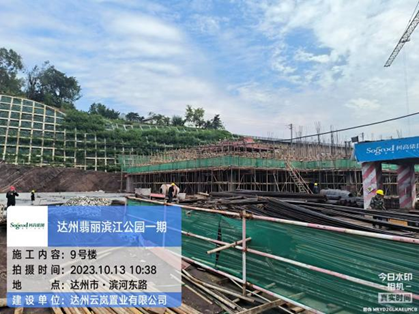

7、9#楼:负一层结构完成100%;

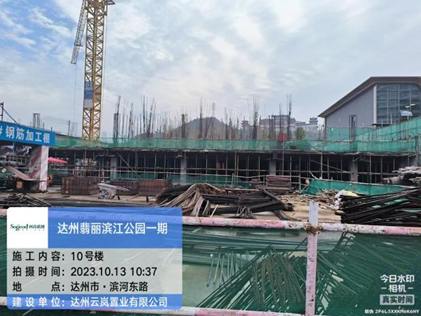

8、10#楼:负一层结构完成100%;
9、S6商业:二层结构完成70%;
