走进树高

                                树高集团2002年成立于宜宾,于2006年完成集团化组建,并于2018年将总部设于成都金融城历经二十余年蓬勃发展,已形成以地产开发为龙头,集商业运营管理、酒店运营管理、物业管理农旅开发、项目投资、股权投资等业务板块为一体的大型综合性企业集团。

一、完成情况(截止5月15日):

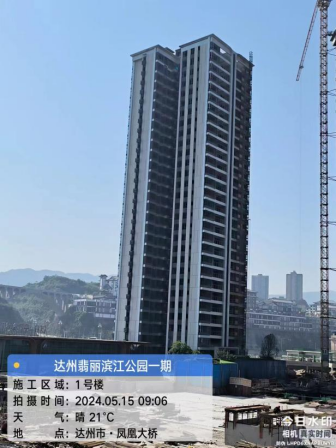

1、1#楼:栏杆百叶安装完成;内墙抹灰完成95%;室内排水管安装完成70%;消防立管及消防栓箱安装完成;

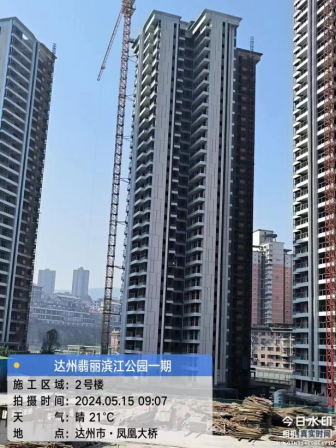

2、2#楼:栏杆百叶安装完成;内墙抹灰完成95%;室内排水管安装完成70%;消防立管及消防栓箱安装完成;飘窗百叶安装完成80%;

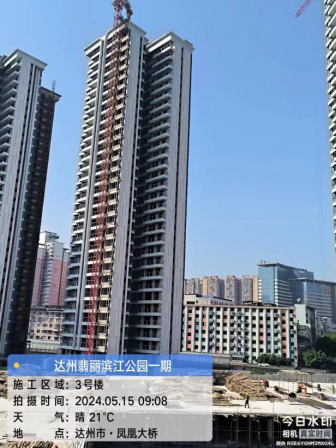

3、3#楼:栏杆百叶安装完成;内墙抹灰完成90%;室内排水管安装完成70%;飘窗百叶安装完成80%;消防立管及消防栓箱安装完成;

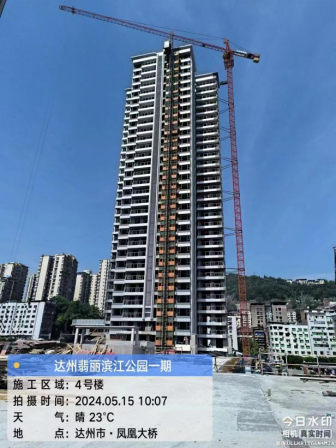

4、4#楼:栏杆百叶安装完成;内墙抹灰完成70%;室内排水管安装完成70%;消防立管及消防栓箱安装完成;

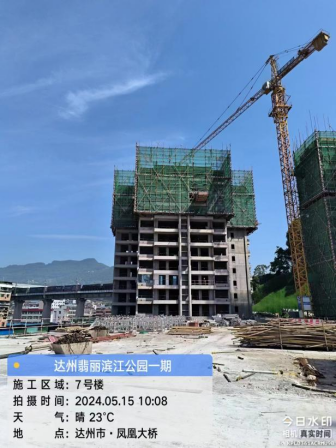

6、7#楼:十一层结构完成;

7、8#楼:十一层结构完成30%;

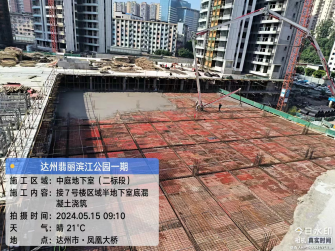

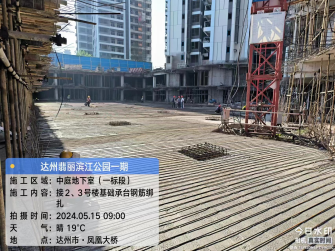

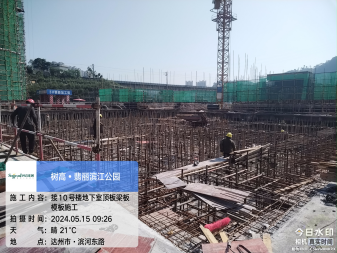

8、中庭地下室:二标段(接7#楼区域)负一层结构完成;二标段地下室(接10号楼区域)半地下室结构完成30%;一标段半地下室顶防水施工完成;一标段(接2、3#楼区域)基础结构30%;
9、S2商业:接1#楼部分二层结构完成;负一层室内砌体完成50%;
10、S3商业:接2#楼区域基础完成40%;

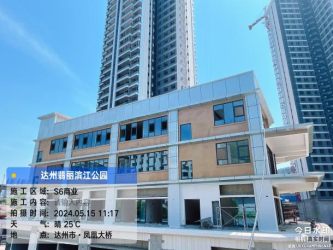

11、S6商业:外墙涂料施工完成95%;外墙玻璃完成80%。

上一篇:
树高麓院2024年5月工程进度下一篇:
树高北湖丽璟雅苑2024年4月工程进度
