一、完成情况(截止5月15日):

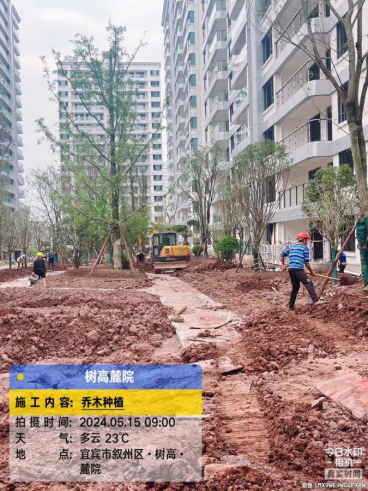

1、土方回填施工完成了95%;
2、园林景观施工乔木完成30%,雨污主管安装完成88%,消防道路硬化完成70%;
3、阳台栏杆安装完成95%,窗框固定及外框安装完成95%;

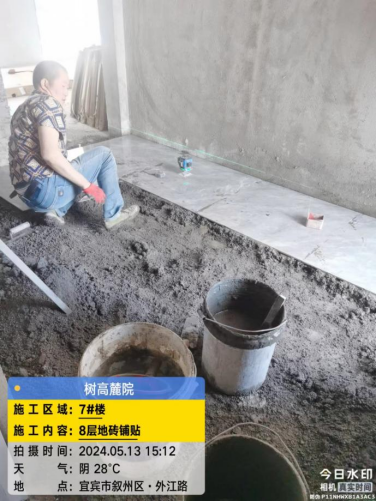

4、1#楼公区贴砖已完成80%,8#楼公区贴砖完成,楼梯栏杆安装完成40%,楼梯间刮白完成40%;
5、除幼儿园餐梯外所有电梯安装完成;

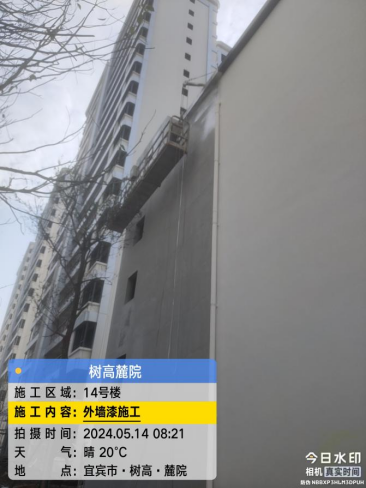

6、11#楼外墙漆施工完成,14#楼、幼儿园外墙漆施工,阳台刮腻子完成95%;
7、保温抗裂施工完成98%;

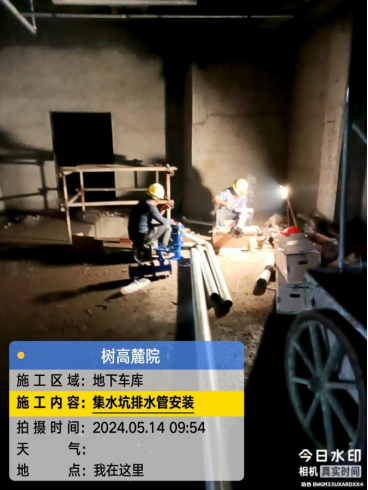

8、室内雨污管接入室外主管85%,地下室集水坑强排水管安装95%;

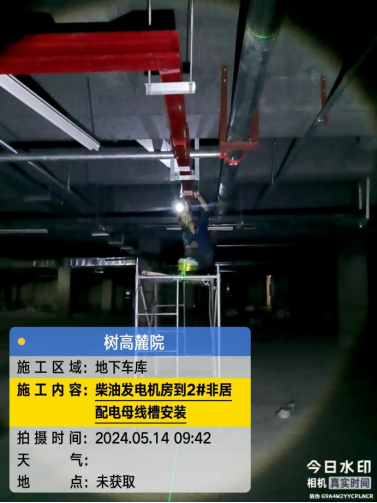

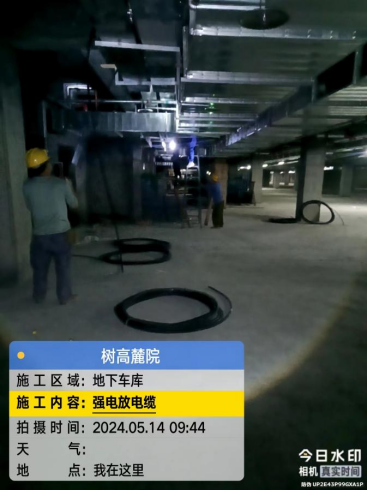

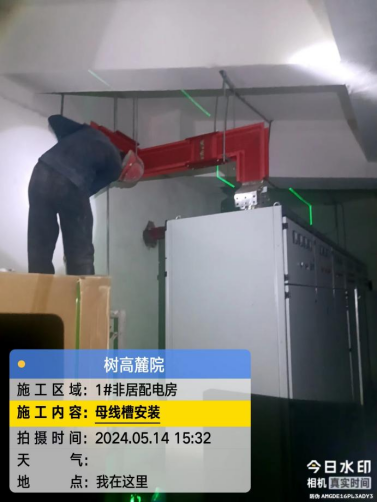

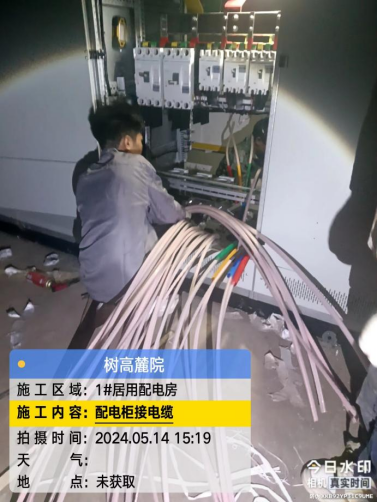

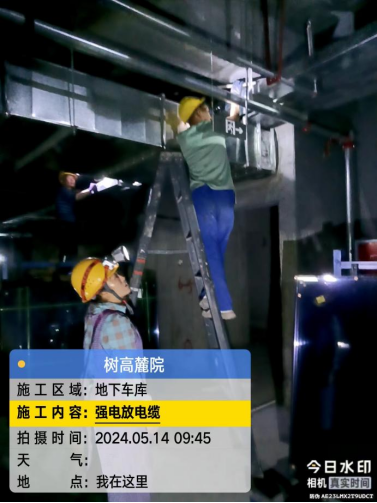

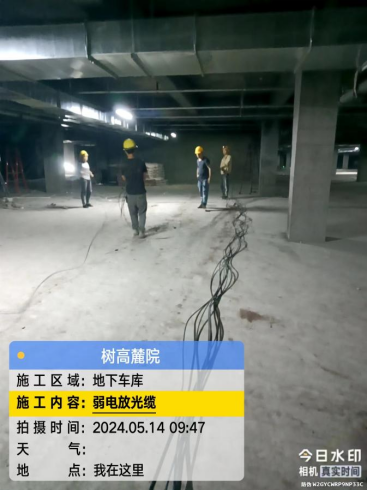

9、地下室灯具安装完成98%,桥架安装完成95%,变压器、高低压控制柜已安装,电缆安装完成60%;

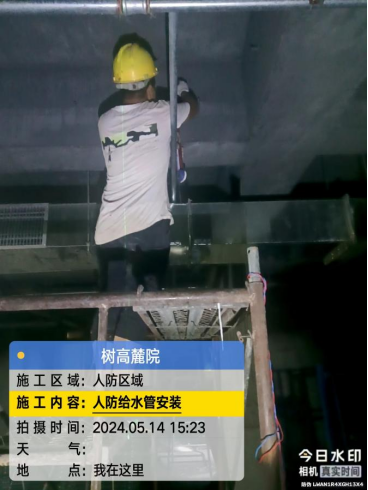

10、安防室内布线完成,竖井设备安装完成,地下室弱电桥架完成90%,地下室四合一缆线安装完成50%;

11、地下室人防喷淋安装完成96%,消防桥架安装完成,消防联动报警设备安装完成90%,消火栓安装完成95%;
12、天然气安装完成80%。
