树高北湖丽璟雅苑2024年4月工程进度
树高北湖丽璟雅苑2024年4月工程进度
2024-05-06

一、完成情况(截止4月30日):

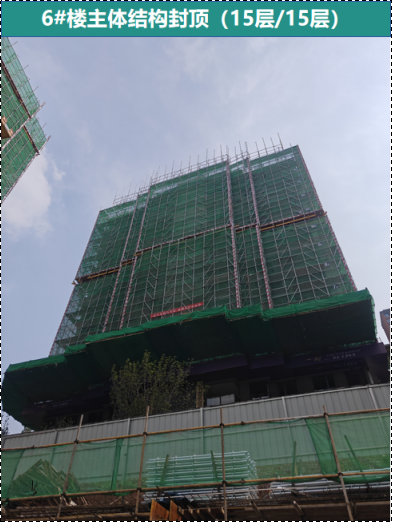

1、6#楼主体结构封顶,正在进行屋面花架层结构施工;

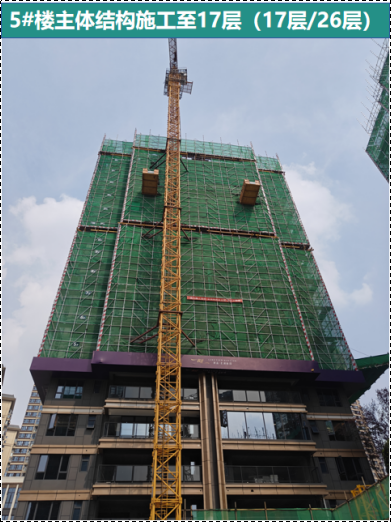

2、5#楼18层墙柱19层梁板结构施工完成;

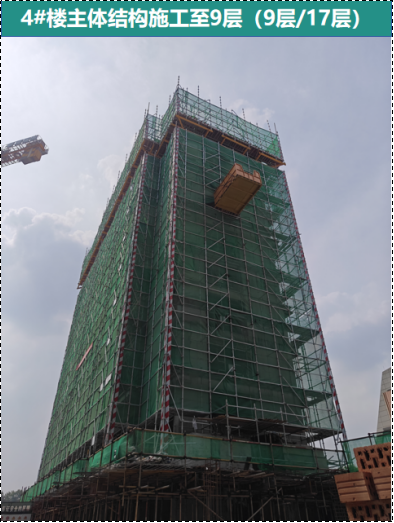

3、4#楼9层墙柱10层梁板结构施工完成;

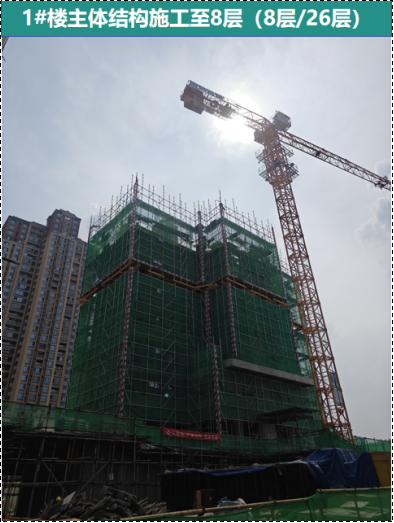

4、1#楼8层墙柱9层梁板结构施工完成;

5、3#楼基础防水及保护层完成,筏板钢筋完成20%;

6、2#楼复合地基验槽完成,褥垫层及混凝土垫层完成;

7、7#楼4-2轴~5-3轴基础钢筋绑扎完成30%。
