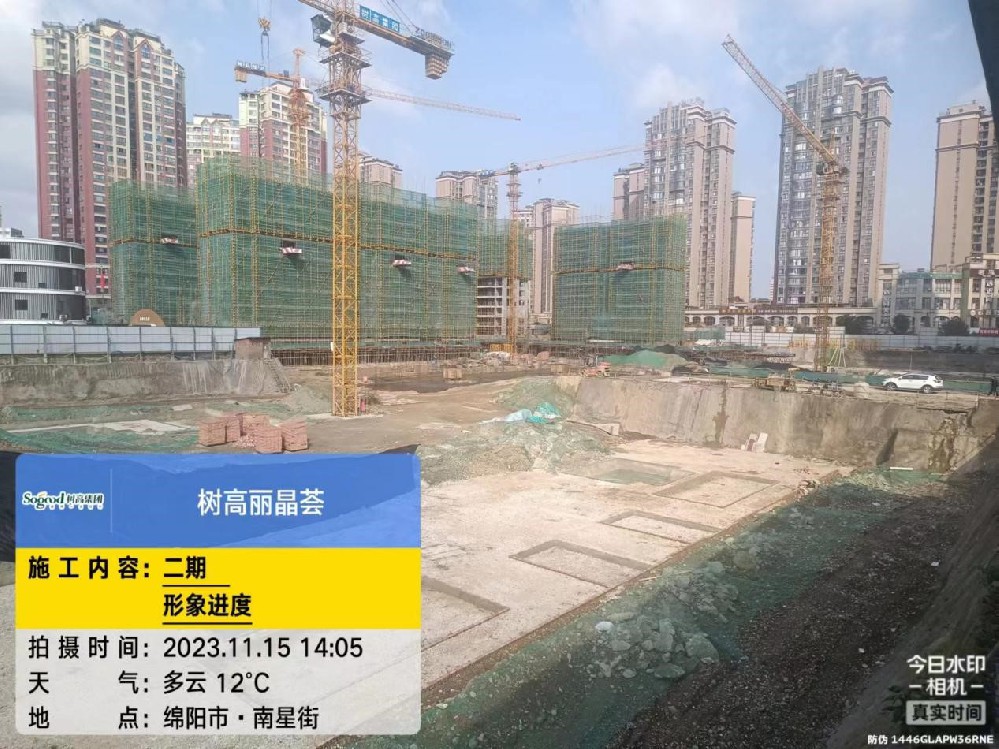

一、完成情况(截止3月31日):
1、1~4#楼:交付后缺陷整改;

2、7#楼:外墙抹灰完成70%;室内砌体完成80%;外墙涂料完成40%;

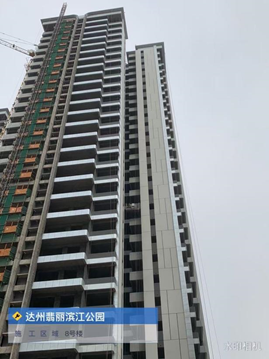

3、8#楼:室内砌体完成70%;外墙抹灰完成60%;外墙涂料完成50%;

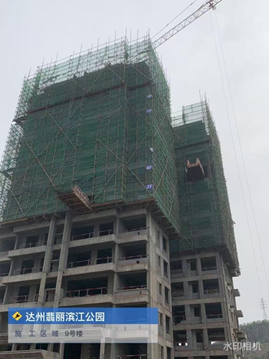

4、9#楼:十三层主体结构完成;

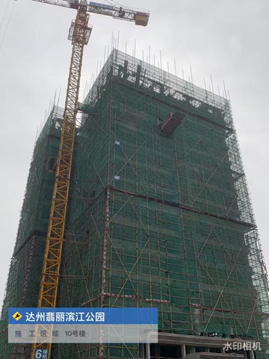

5、10#楼:十四层主体结构完成;

6、5#楼:桩基施工完成40%;
7、6#楼:桩基施工完成80%;
7、S3商业:窗框玻璃栏杆安装完成70%;消防管道安装完成;弱电线缆敷设完成;消防报警线路铺设完成;百叶安装完成70%;
8、S4商业:窗框栏杆安装完成;玻璃安装完成60%;百叶安装完成50%;消防管道安装完成80%;雨污水管网安装完成80%:
9、S2商业:消防管道安装完成;消防报警线路铺设完成;内庭门窗安装完成;货梯安装完成70%;
9、次入口:楼梯玻璃栏板完成;总平石材铺装完成70%;
10、S3外围沿线:园林景观完成;
11、中庭地下室(二标段):消防系统管道安装完成70%;
12、S6商业:总平燃气管道施工完成60%;总平雨污水管施工完成60%。
