一、完成情况(截止3月28日):

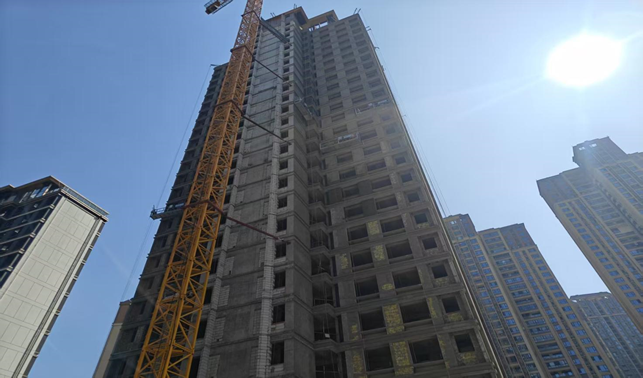

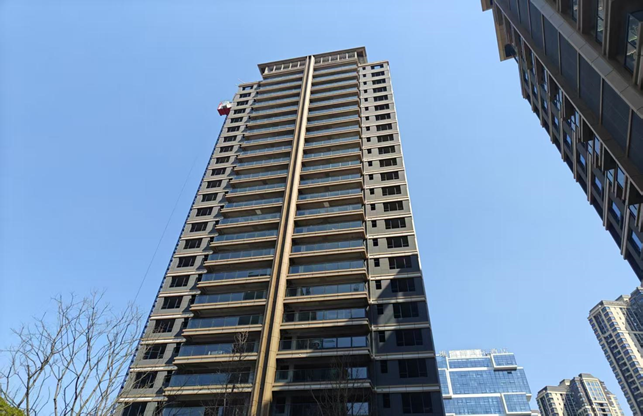

1、1#楼主体结构验收完成;二次结构及ALC墙板安装完成;内墙开始进行抹灰;外墙抹灰完成20%;

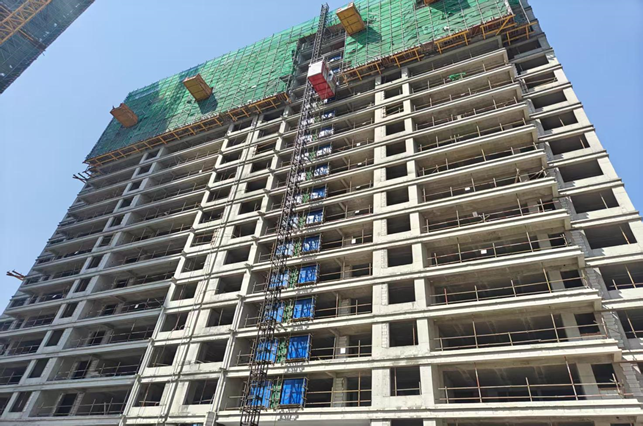

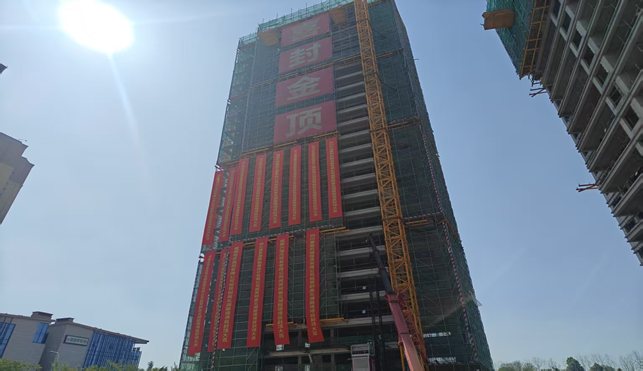

2、2#楼主体结构封顶;屋面花架结构施工中;

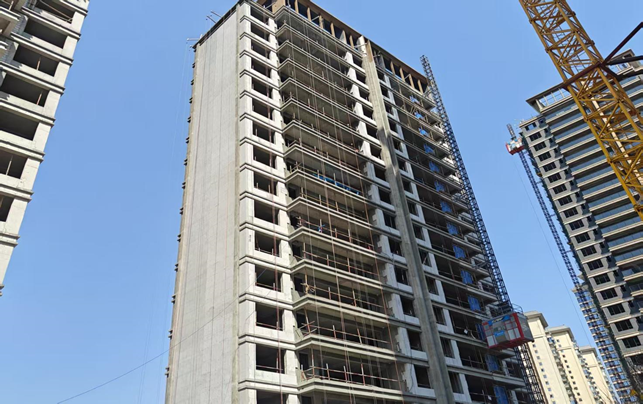

3、3#楼主体结构封顶;屋面花架结构施工完成;砌体及二次结构施工至12层;

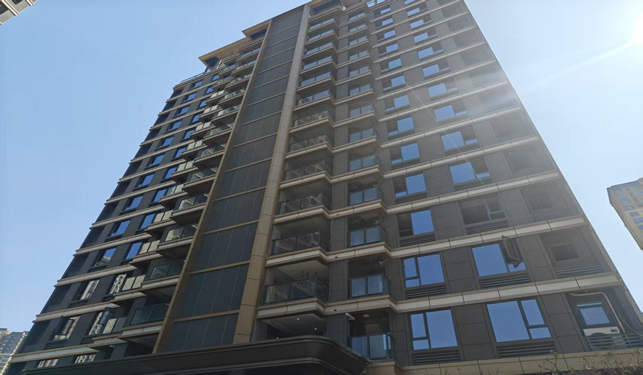

4、4#楼主体结构验收完成;二次结构及ALC墙板安装完成;内墙抹灰完成30%;外墙抹灰施工完成,外墙保温施工完成90%,外墙真石漆基层开始施工;
5、5#楼主体结构验收完成;内墙抹灰完成;外墙真石漆施工完成;门窗玻璃安装完成80%;装饰单位已进场,即将开始批量精装修施工;
6、6#楼主体结构验收完成;内墙抹灰完成;外墙真石漆施工完成;门窗玻璃安装完成80%;装饰单位已进场,即将开始批量精装修施工;
7、7#楼主体结构验收完成;内墙抹灰施工完成;外墙装饰施工完成;门窗玻璃及百叶安装完成;栏杆及玻璃安装完成;

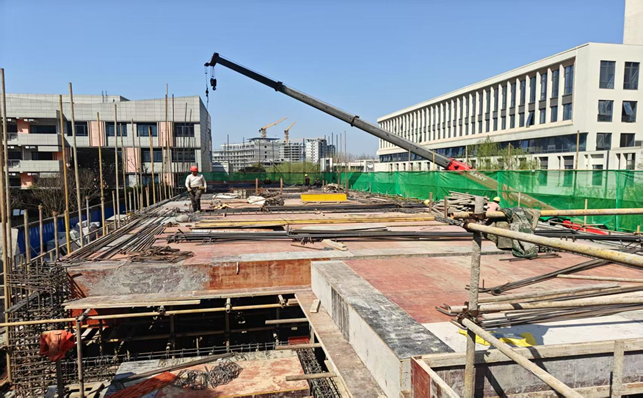

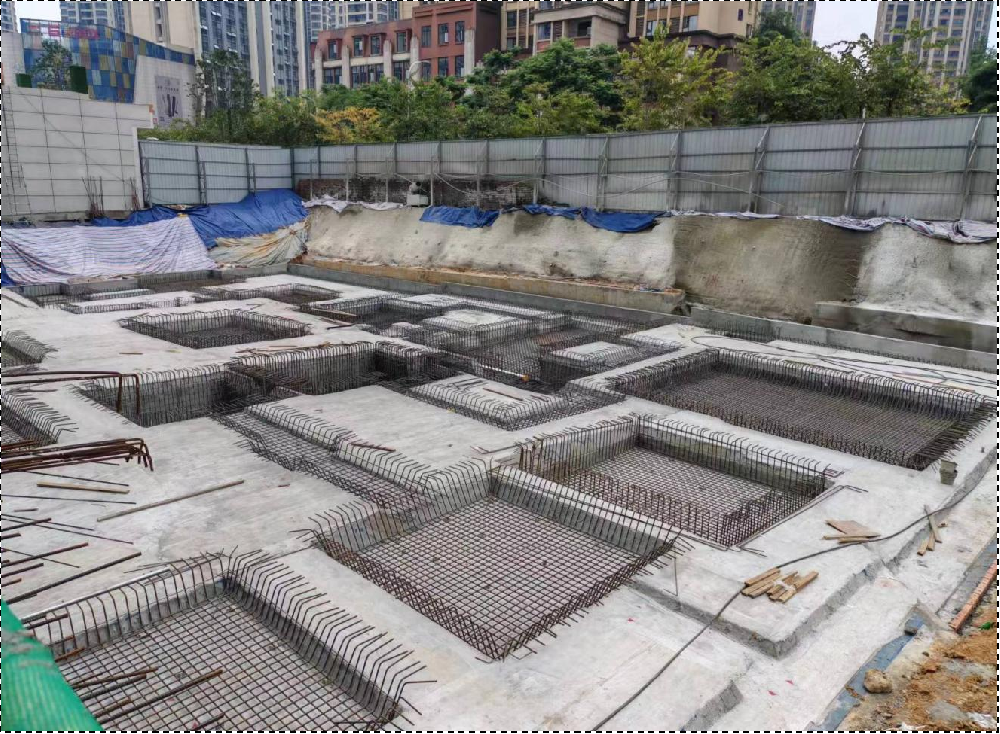

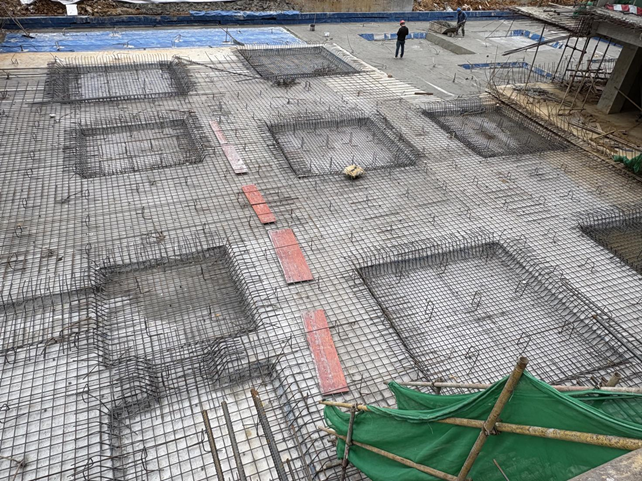

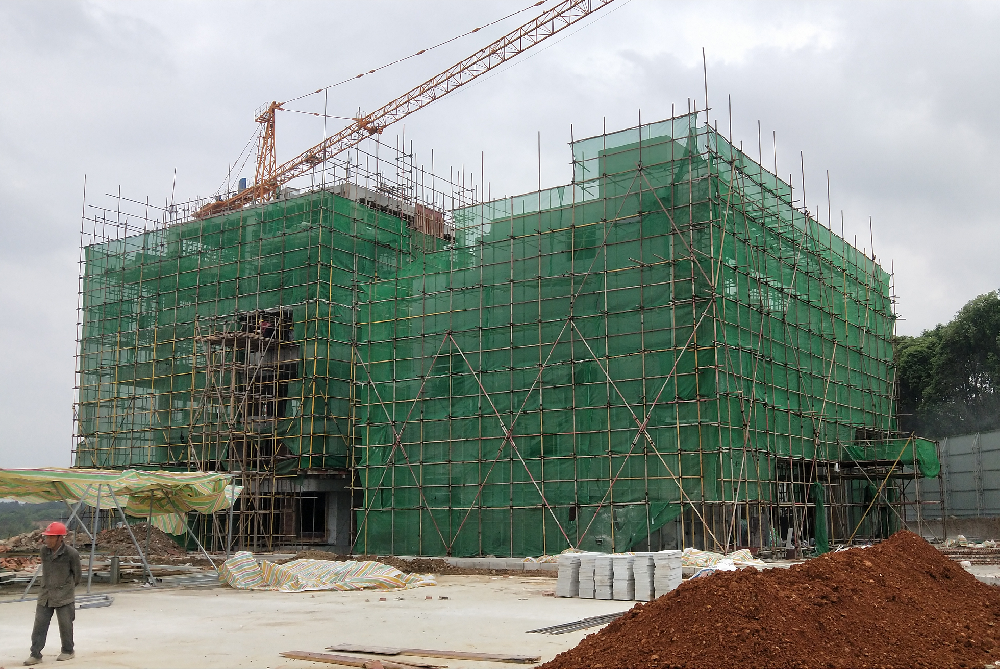

8、8#楼一层主体结构施工完成80%;
9、地下室主体结构剩余约1000㎡,正在进行基础钢筋安装施工,预计4月30日完成地下室全部封顶。
