树高上院2022年4月工程进度
树高上院2022年4月工程进度
2022-04-26

(一)别墅区域

1、20#楼:完成中叠样板间装修任务(等待大件家具进场安装);

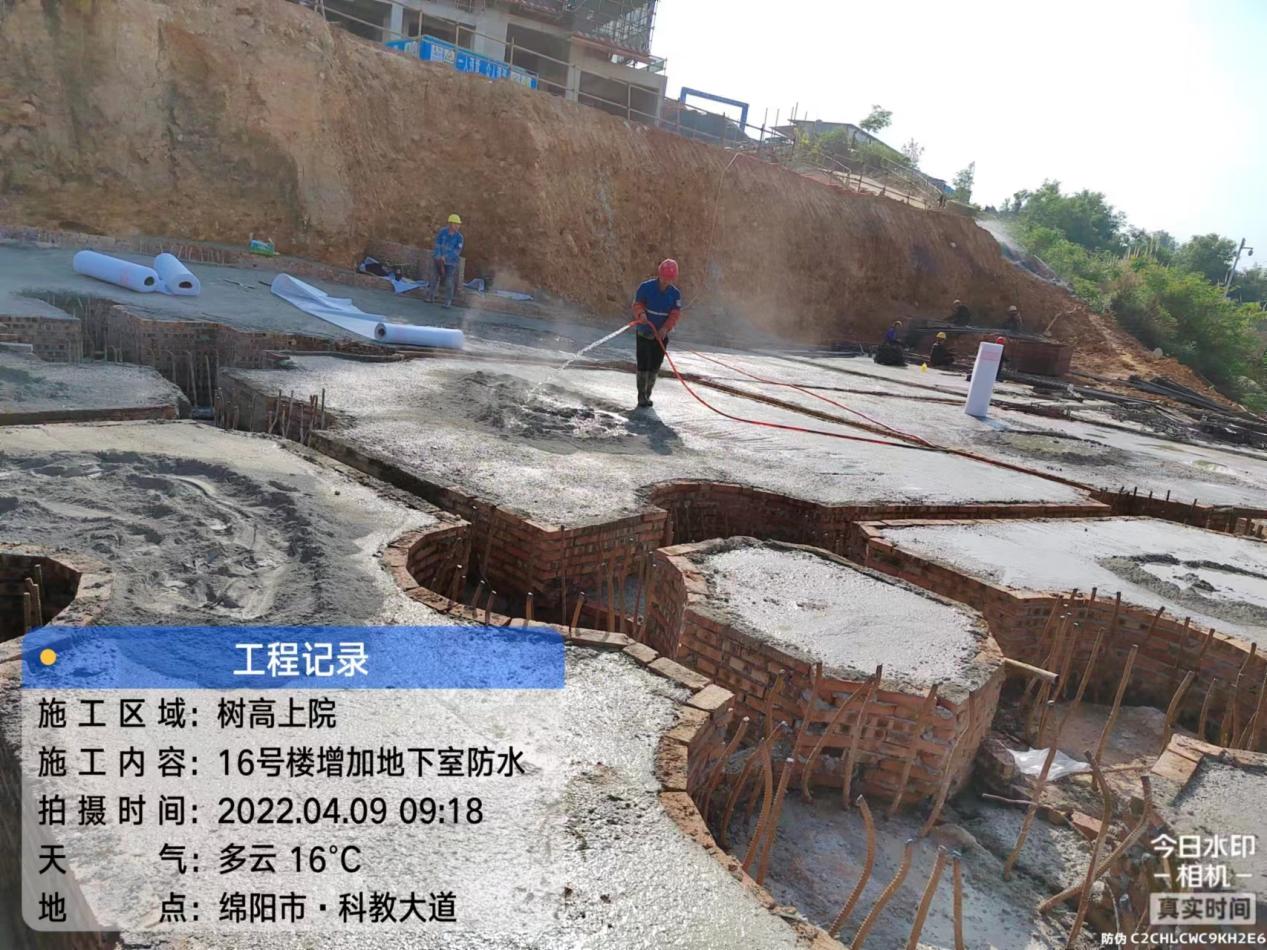

2、16#楼:完成负二层防水及保护层;

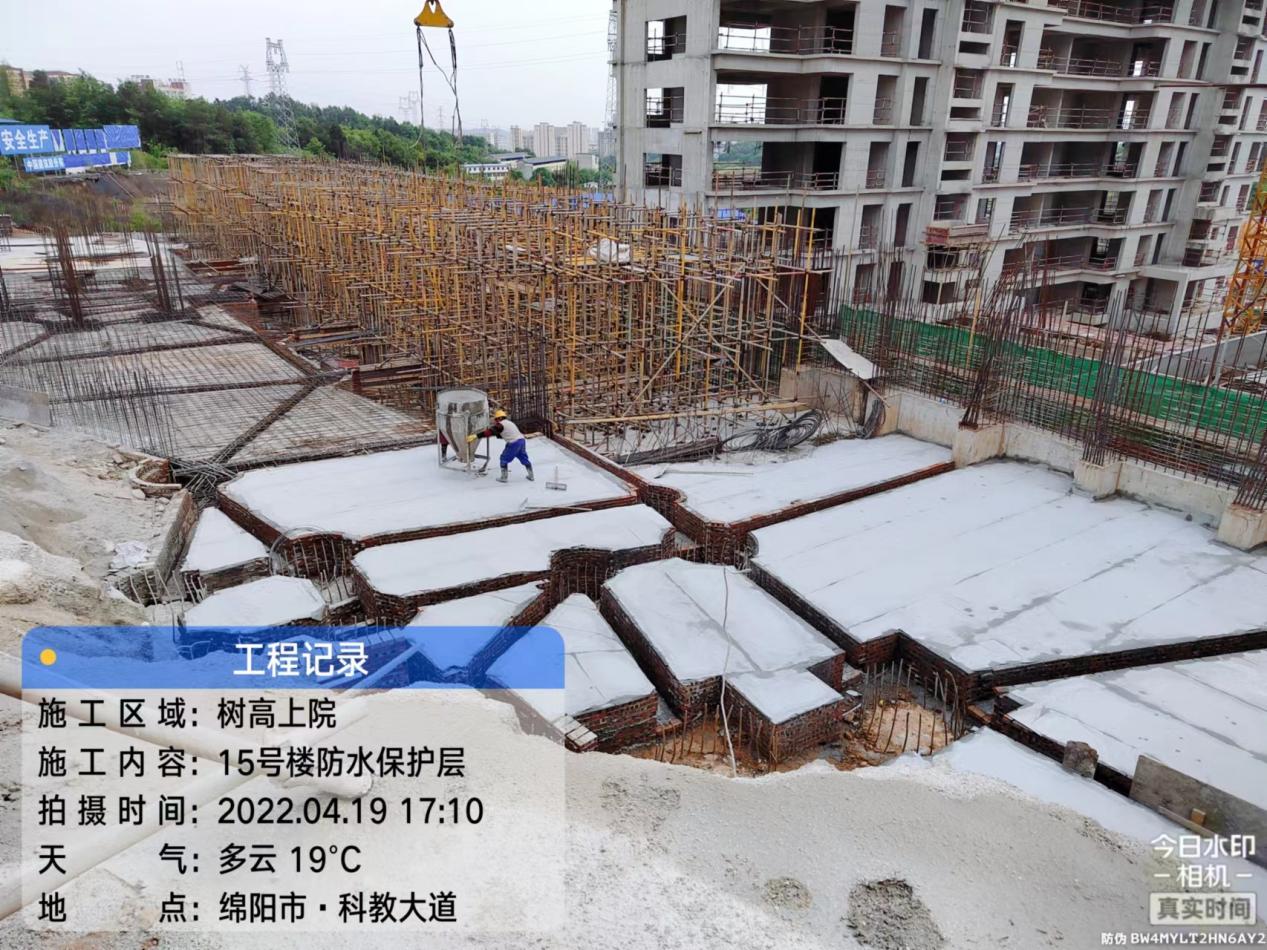

3、15#楼:完成负二层防水及保护层。

(二)高层区域:

1、13#楼:完成±0.000层人防钢筋验收任务;

2、11#楼:完成抗水板人防钢筋验收任务;

3、10#楼:完成主楼防水层施工;

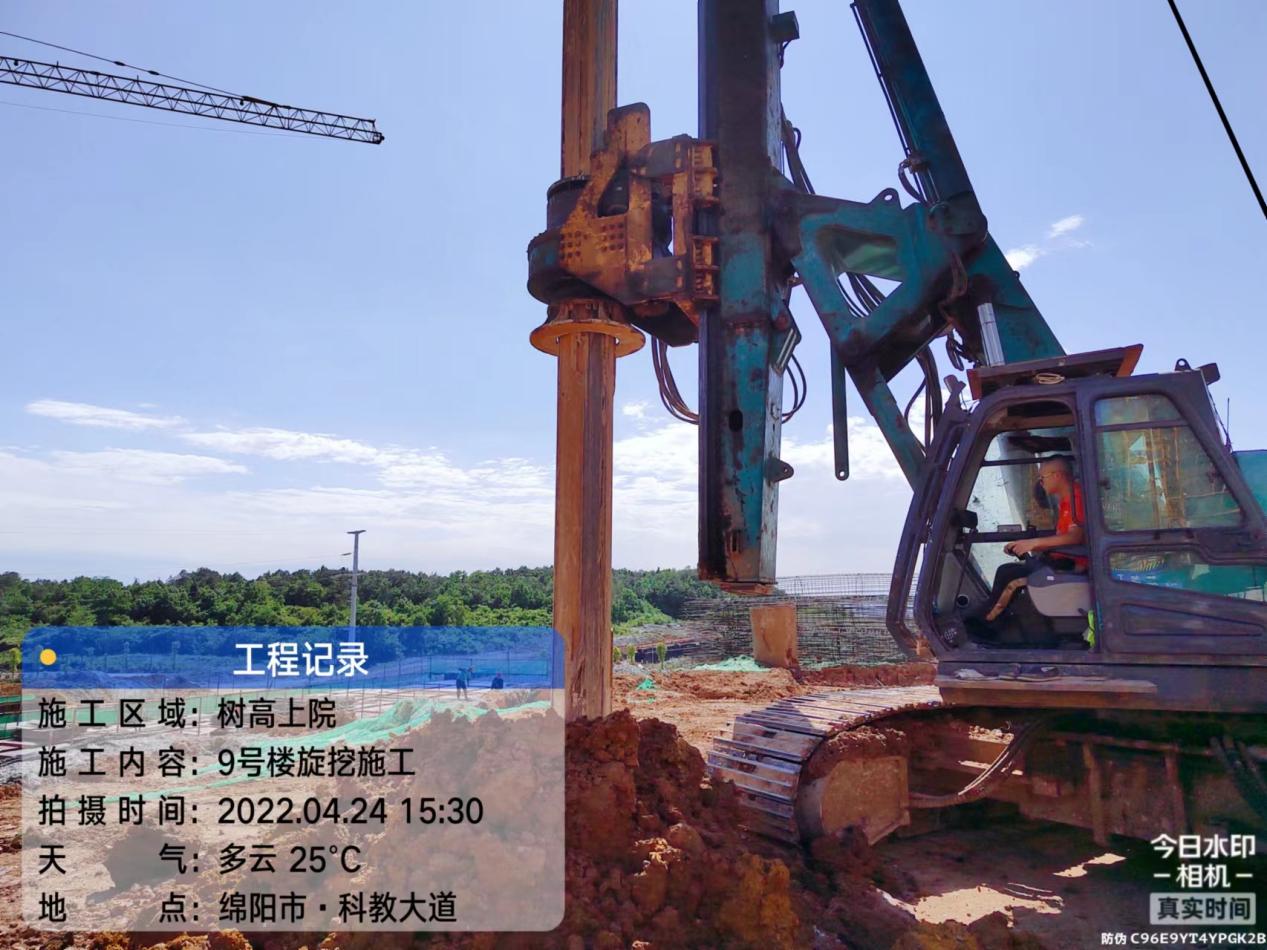

4、9#楼:完成旋挖桩施工任务50%,完成旋挖桩静载实验;

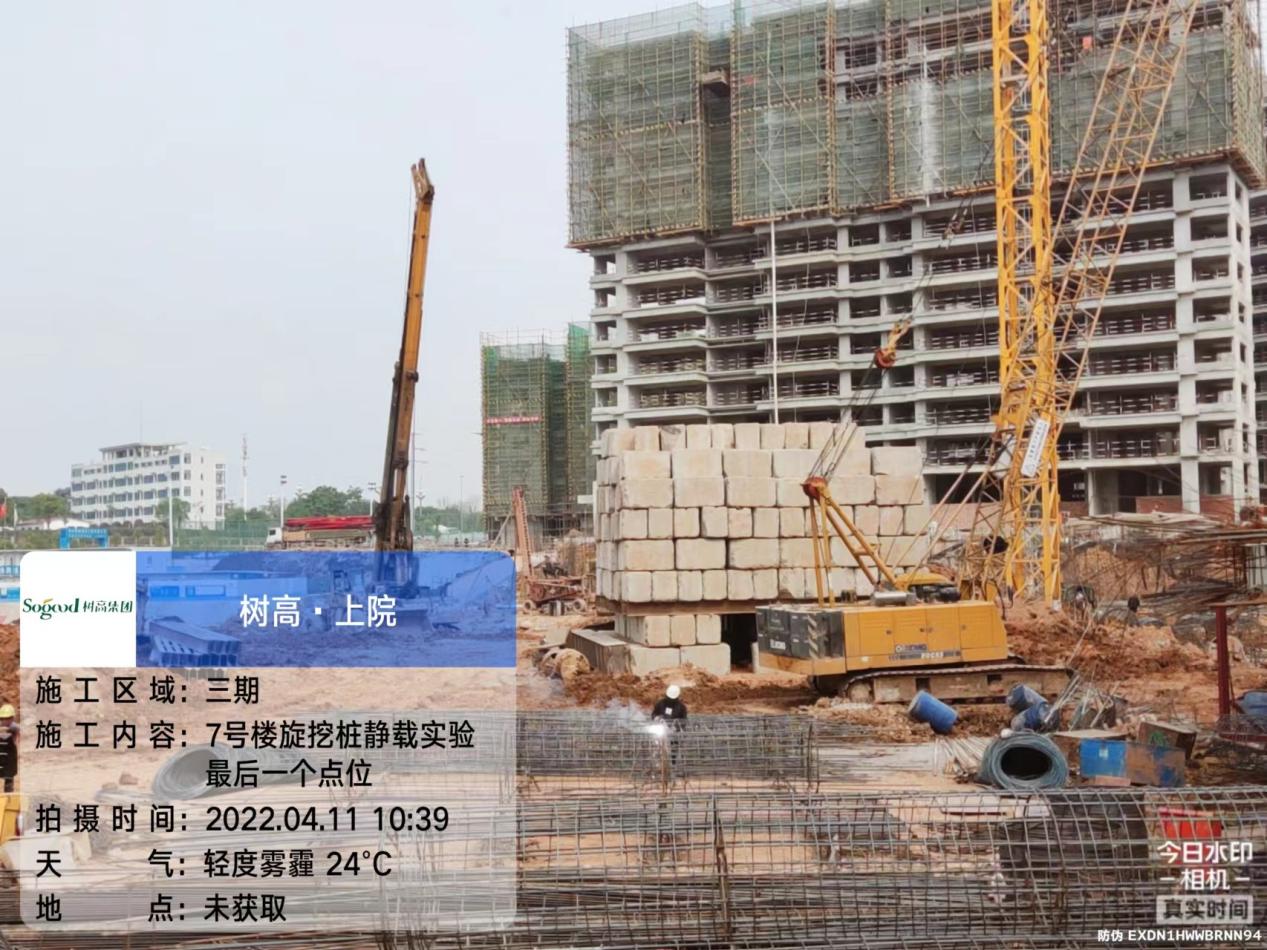

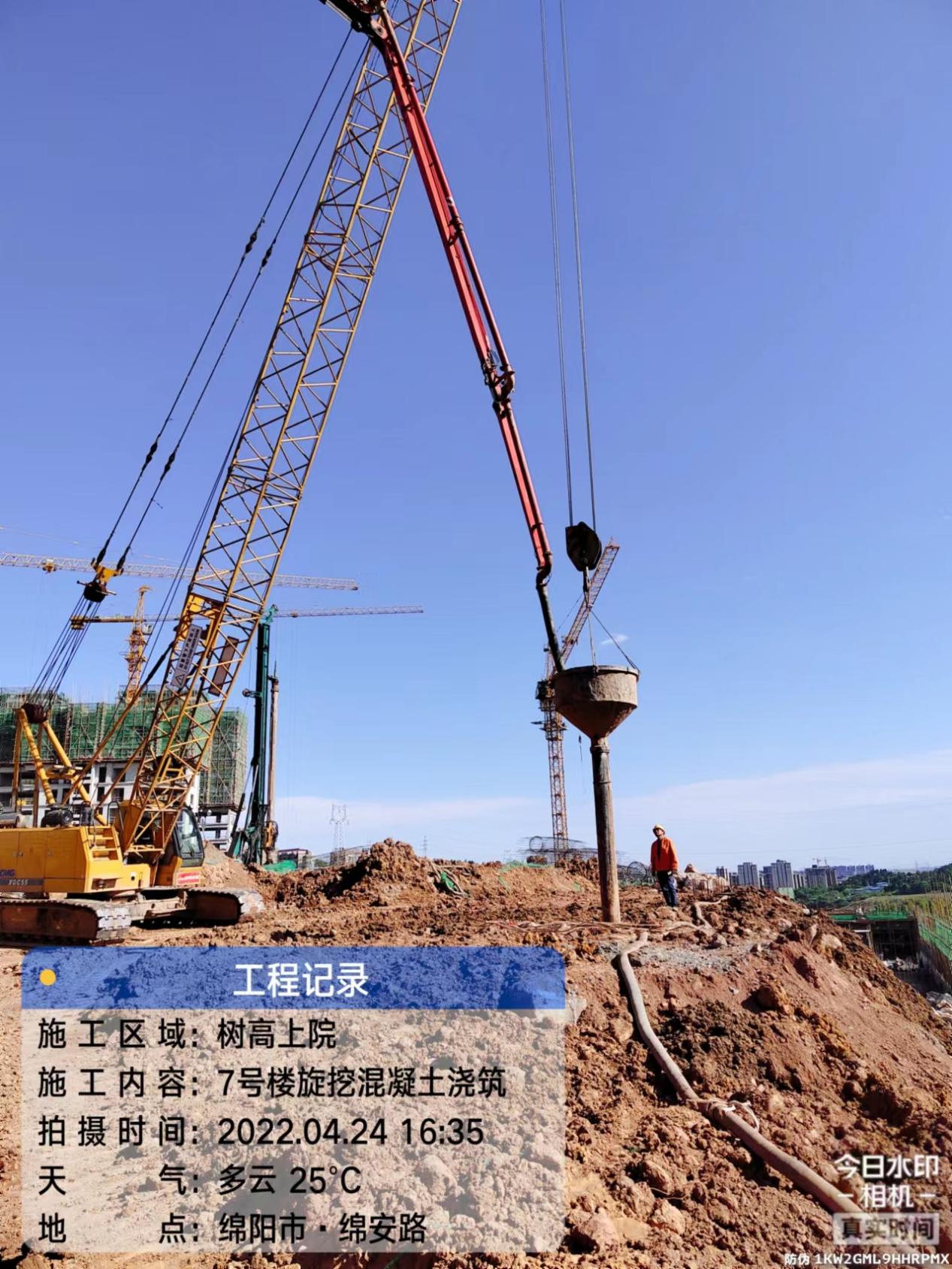

5、7#楼:完成旋挖桩施工任务、旋挖桩静载实验;

6、5#楼:完成旋挖桩施工任务、旋挖桩静载实验、取芯检测;

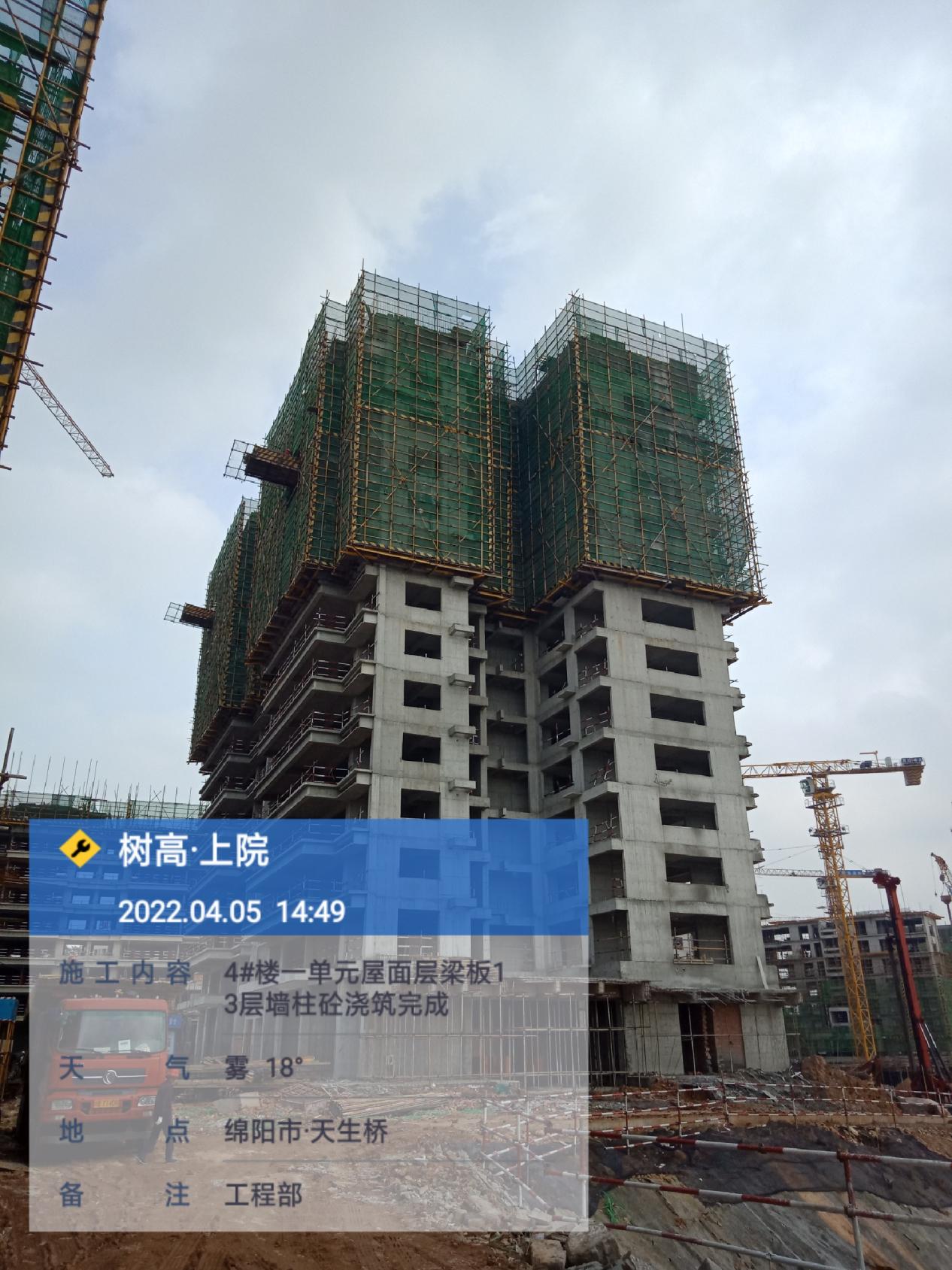

7、4#楼:完成封顶任务;

8、1#楼:完成六层墙柱、七层梁板砼浇筑(达到预售节点)。

二、2022年5月工作计划

(一)别墅区域

1、16#楼:推进负二层顶板砼浇筑;

2、15#楼:推进负二层顶板砼浇筑;

(二)高层区域:

1、13#楼:推进二层墙柱、三层梁板砼浇筑;

2、11#楼:推进±0.000层施工;

3、10#楼:推进±0.000层施工;

4、9#楼:推进旋挖桩施工任务;

5、7#楼:推进基础施工;

6、5#楼:推进±0.000层施工。

20#楼中叠样板间装修
