树高翡丽花园城2023年10月工程进度
树高翡丽花园城2023年10月工程进度
2023-10-16

一、完成情况(截止10月16日):

1、亮化工程推进施工;

2、安防推进监控、围墙电子围挡等安装;

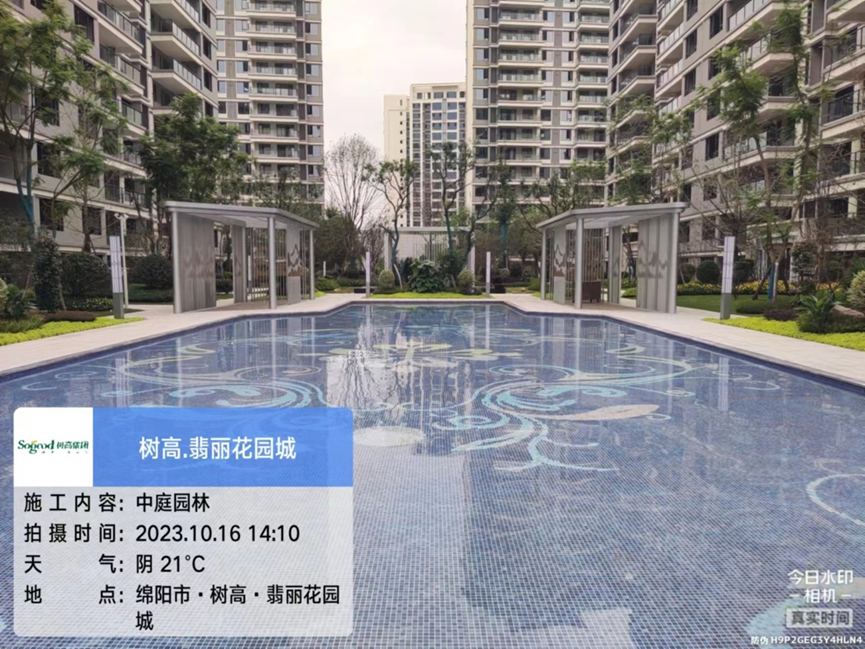

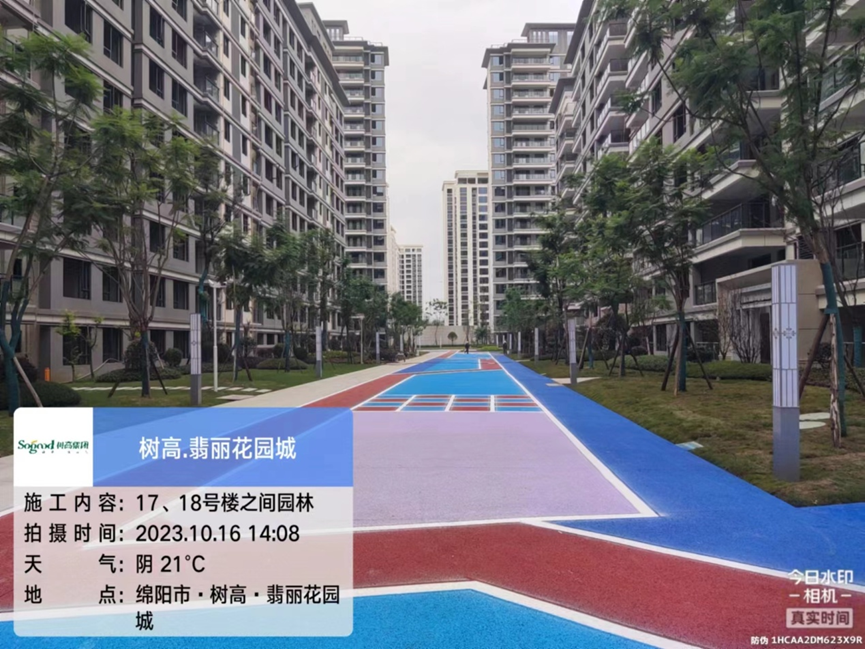

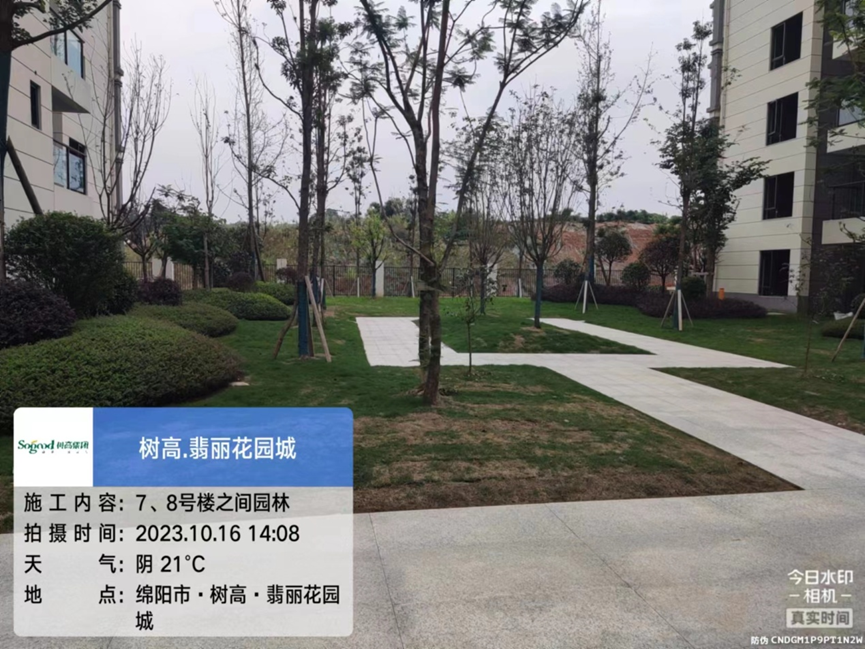

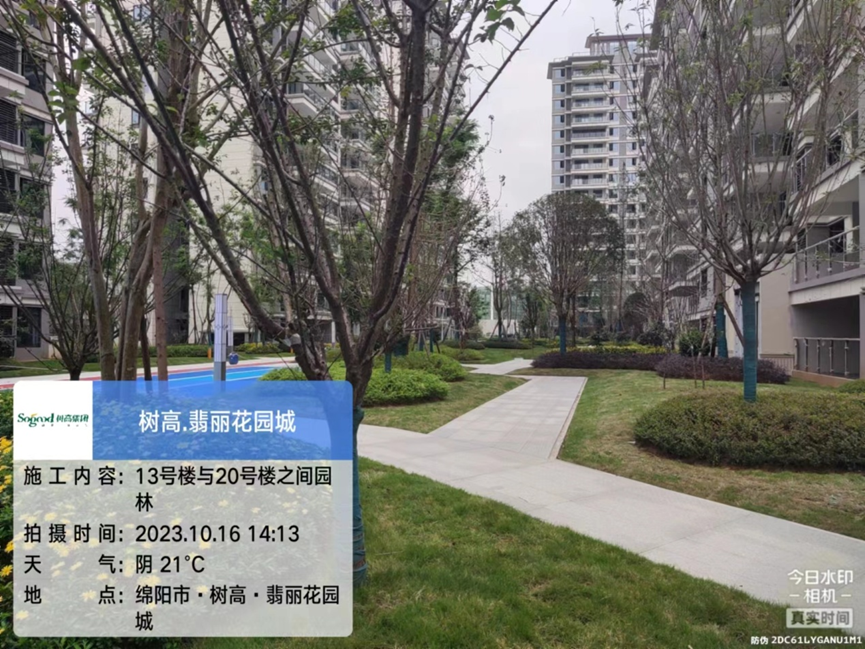

3、园林推进透水砼浇筑、游乐场塑胶地坪铺设、植物栽植、围墙栏杆安装等施工;

4、消防推进地下室主管及喷淋及设备安装、一楼大厅及楼上设备安装、防火门安装、风管设备安装、消防弱电主线穿线;

5、1-16、17-20号楼一楼大厅吊顶乳胶漆施工完成;

6、强电推进电缆敷设、人防口部房间照明穿线完成、桥架安装、电缆接头;

7、一标段推进室内地坪打磨、垃圾清运;

8、栏杆推进室内飘窗护栏安装;

9、门窗推进百叶、玻璃、推拉门扇等安装;

10、单元门头柱脚仿石材施工完成;

11、正大门背景墙金属线条安装完成。
