树高翡丽滨江公园2026年7月工程进度
树高翡丽滨江公园2026年7月工程进度
2026-08-03

一、2026731完成情况:

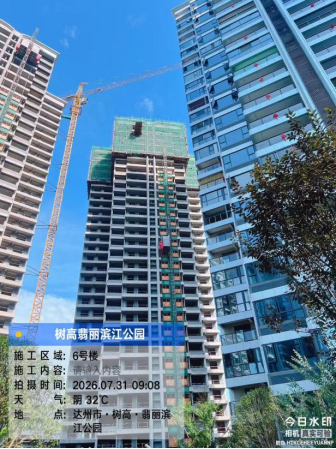

1、7、8#楼:维保;

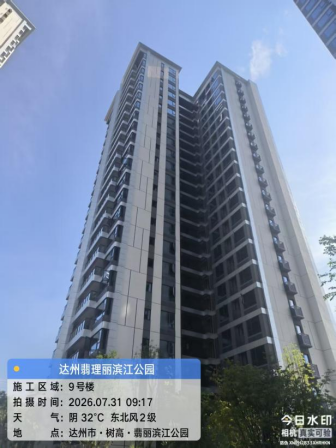

2、9#楼:室内栏杆安装完成;进户线穿线完成;消防报警设备安装完成50%;电表安装完成;公区吊顶封板完成;

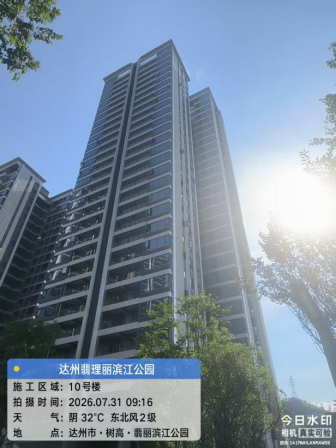

3、10#楼:消防防火门安装完成;入户门安装完成;室内栏杆安装完成;进户线穿线完成;消防报警设备安装完成40%;电表安装完成;卫生间防水施工50%;公区吊顶封板完成80%;
