一、完成情况(截止7月14日)
1、1#楼:
土建:架空层腻子施工完成;
消防:防火门安装完成,消防电梯前室消防联动及报警系统、疏散指示等设备完成99%;
自来水:自来水户表及自来水远程抄表系统线路安装完成,管道试压完成;
电梯:电梯安装完成,客梯投入使用;
水电预埋及给排水:雨污水管外接完成,室内一盏灯及开关箱已完工,排污、雨水空调冷凝水已完工;
强电:电表至室内开关箱3*10mm2电线放完,半月强电无人施工;
弱电:可视对讲及四网合一安装完。
2、2#楼:

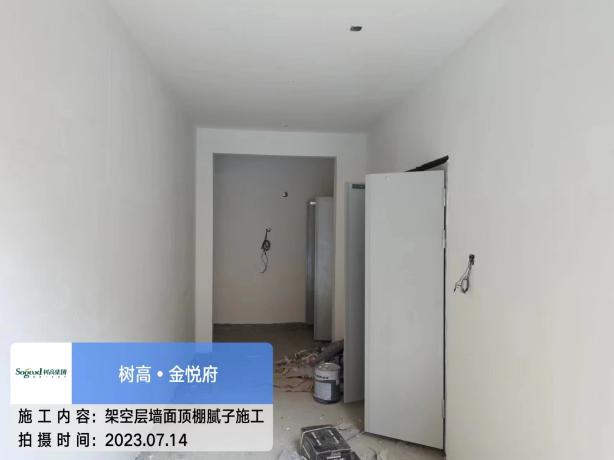

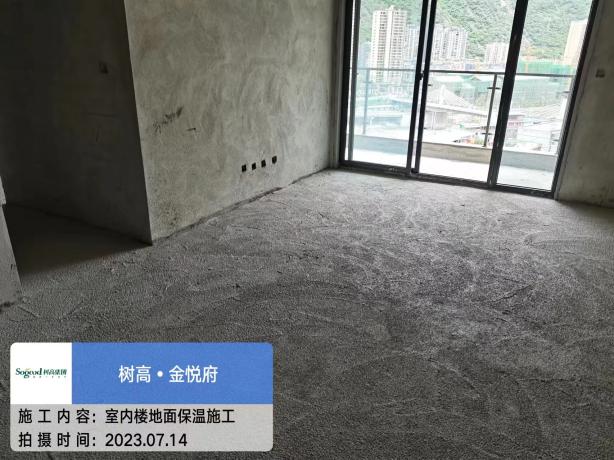

土建:楼地面保温完成60%,架空层腻子施工完成;
消防:防火门安装完成,消防电梯前室消防联动及报警系统、疏散指示等设备完成99%;
自来水:自来水户表及自来水远程抄表系统线路安装完成,管道试压完成;
电梯:电梯安装完成,客梯投入使用;
水电预埋及给排水:雨污水管外接完成,室内一盏灯及开关箱已完工,排污、雨水空调冷凝水已完工;
强电:电表至室内开关箱3*10mm2电线放完,半月强电无人施工;
弱电:可视对讲及四网合一安装完。
3、3#楼:
土建:楼地面保温完成,架空层腻子施工完成;
消防:防火门安装完成90%,消防电梯前室消防联动及报警系统、疏散指示等设备完成99%;
自来水:自来水户表及自来水远程抄表系统线路安装完成,管道试压完成;
电梯:电梯安装完成,客梯投入使用;
水电预埋及给排水:雨污水管外接完成,室内一盏灯及开关箱已完工,排污、雨水空调冷凝水已完工;
强电:电表至室内开关箱3*10mm2电线放完,半月强电无人施工;
弱电:可视对讲及四网合一安装完。
4、4#楼:
土建:楼地面保温完成,架空层腻子施工完成;
消防:防火门安装完成,消防电梯前室消防联动及报警系统、疏散指示等设备完成99%;
自来水:自来水户表及自来水远程抄表系统线路安装完成,管道试压完成;
电梯:电梯安装完成,客梯投入使用;
水电预埋及给排水:雨污水管外接完成,室内一盏灯及开关箱已完工,排污、雨水空调冷凝水已完工;
强电:电表至室内开关箱3*10mm2电线放完,半月强电无人施工;
弱电:可视对讲及四网合一安装完。
5、地下室:

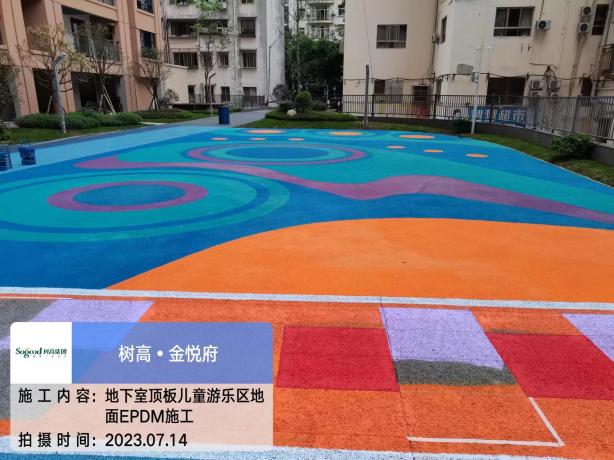

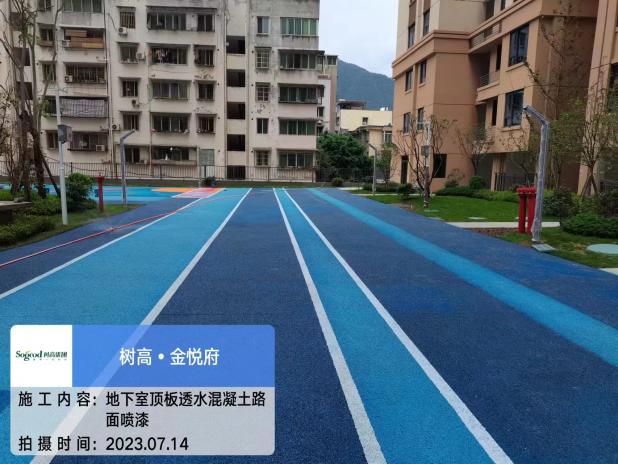

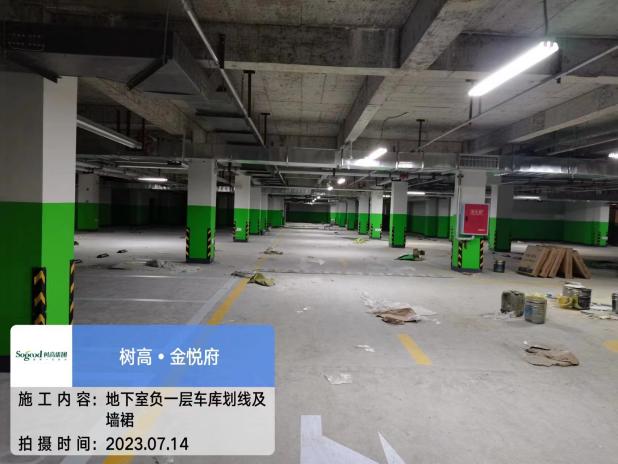

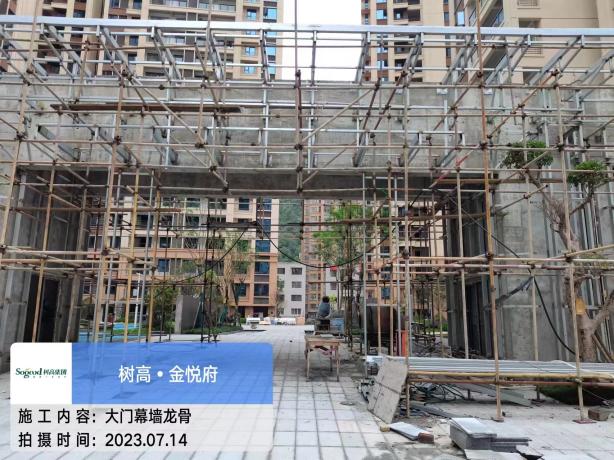

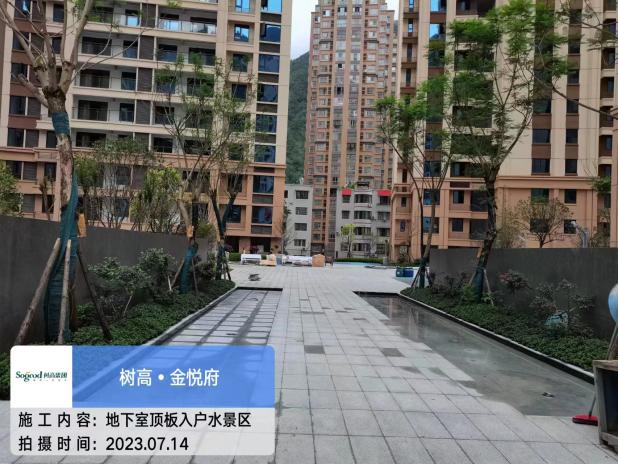

土建及园林:地下室顶板儿童游乐园塑胶铺贴完成,消防扑火作业区透水混凝土喷涂完成80%,入口水景瓷砖粘贴完成,地下室顶板苗木种植完成,地下室顶板园林草坪种植完成95%,吊一层水产区回填完成,吊一层水产区刚性层施工完成,吊一层非水产区防水施工完成10%,大门幕墙预埋件及支架安装完成,地下室地坪打磨完成,地下室车位划线完成,地下室墙面腻子施工完成,地下室墙裙乳胶漆喷涂完成,吊一层农贸市场出入口砌体、抹灰施工完成,吊一层、一层商业塑钢窗框、五金件安装完成,吊一层栏杆安装完成80%,负一层、吊一层防火门安装完成80%。
消防:吊一层消防喷淋管道完成99%,送、排风管道完成98%,消防报警主线完成,报警设备完成98%,负一层消防喷淋管道完成,送、排风管道完成,消防报警主线完成,报警设备完成97%。
自来水:给水主管安装完成,生活水泵与中、高区已经连接。
弱电:弱电桥架完成,监控室防静电地板完成,四网合一主线完成。
强电:桥架及10KV电缆沟完成,低压配电柜安装就位。
6、地坪:雨、污水管安装完成,自来水主管安装完成,试压完成,消防水泵接合器外接管道安装完成;弱电监控、背景音乐预埋管完成70%;绿化用水及路灯预埋管完成90%。
