本月完成:

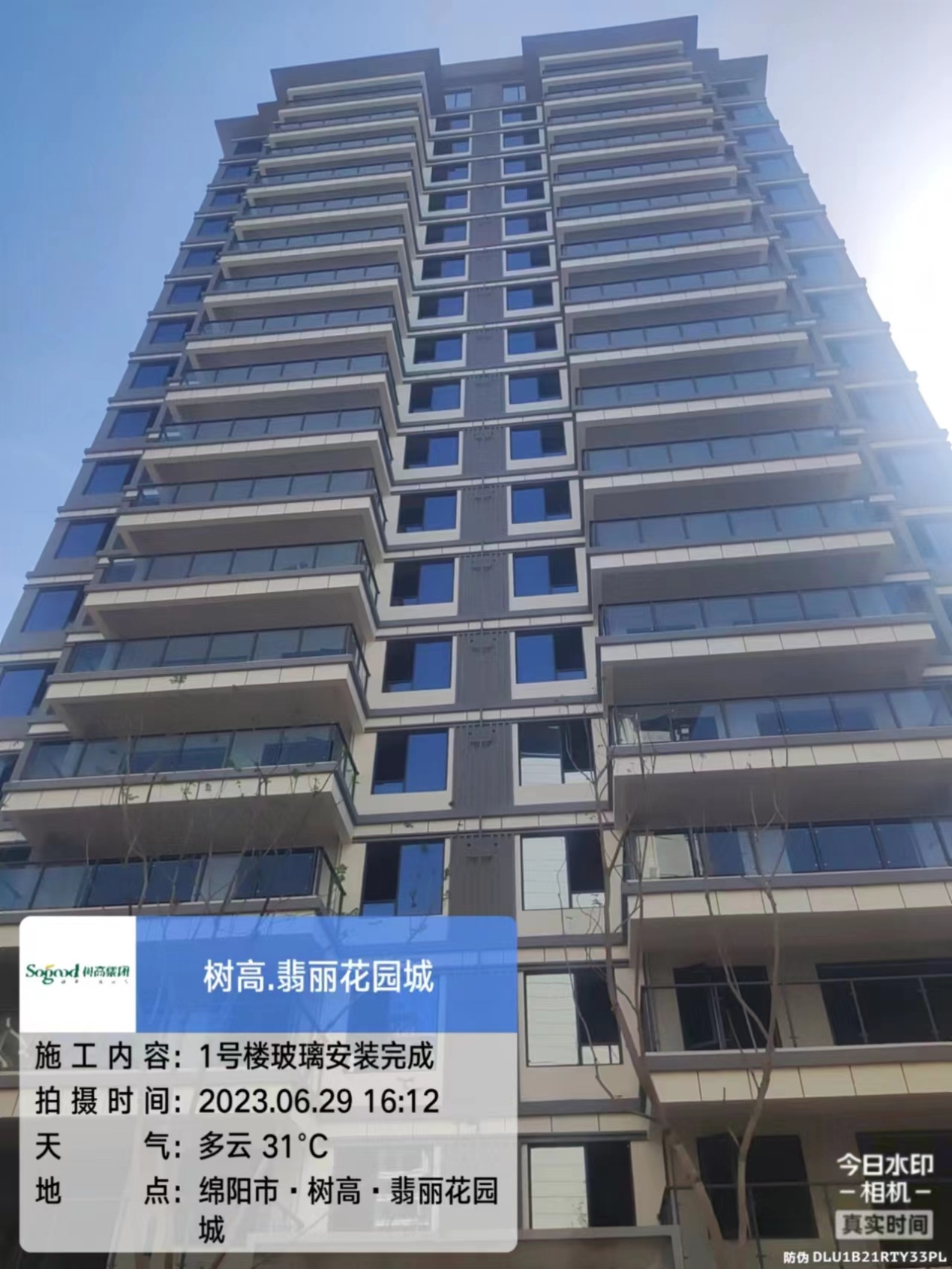

一、1#楼门窗玻璃、公区楼梯刮白、电梯前室腻子石膏施工完成、第二台电梯安装完成、入户门安装完成;

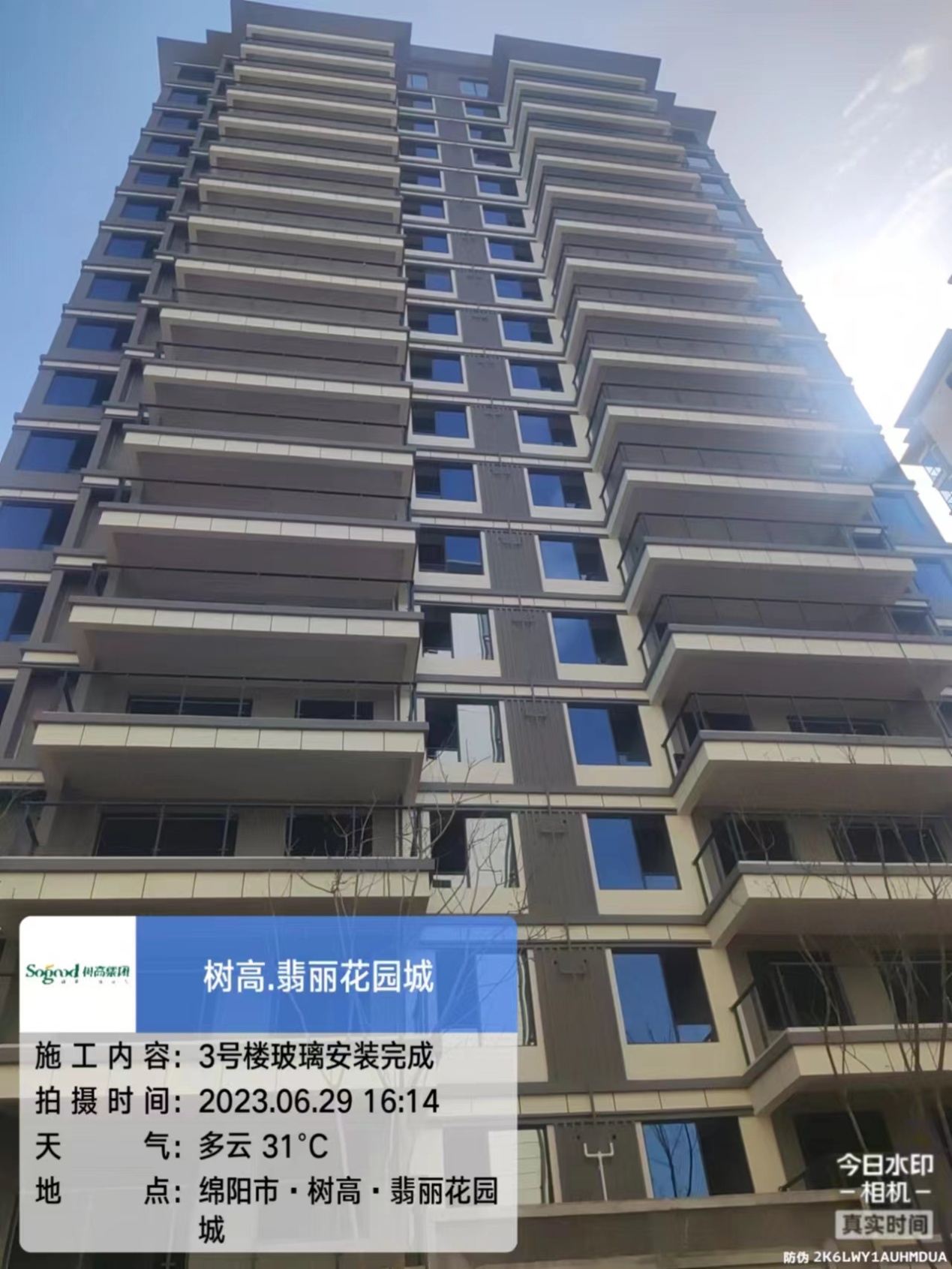

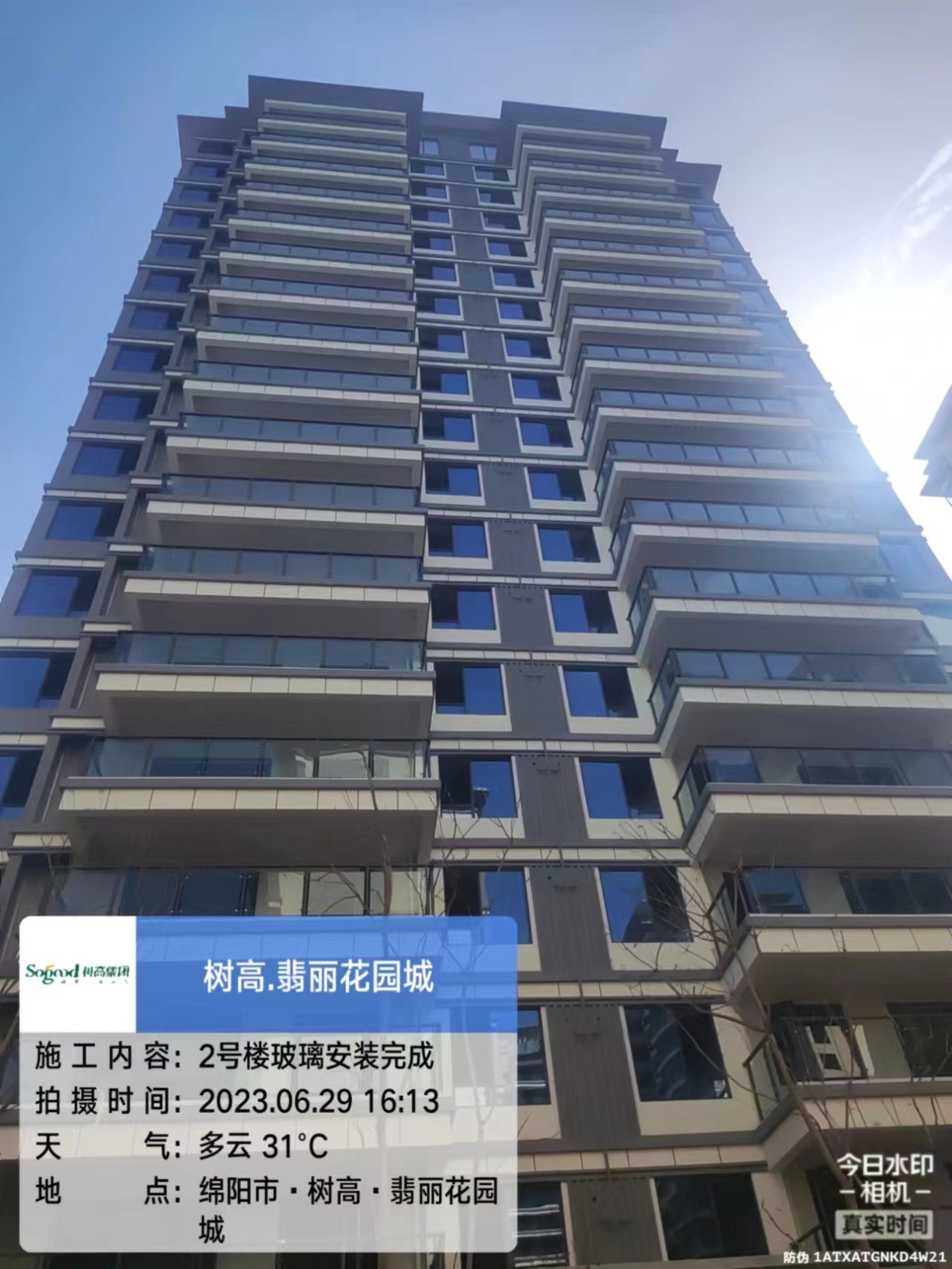

二、2#楼门窗玻璃、公区楼梯刮白、电梯前室腻子石膏施工完成、第二台电梯安装完成、入户门安装完成;
三、3#楼门窗玻璃、公区楼梯刮白、电梯前室腻子石膏施工完成、第二台电梯安装完成、入户门安装完成;

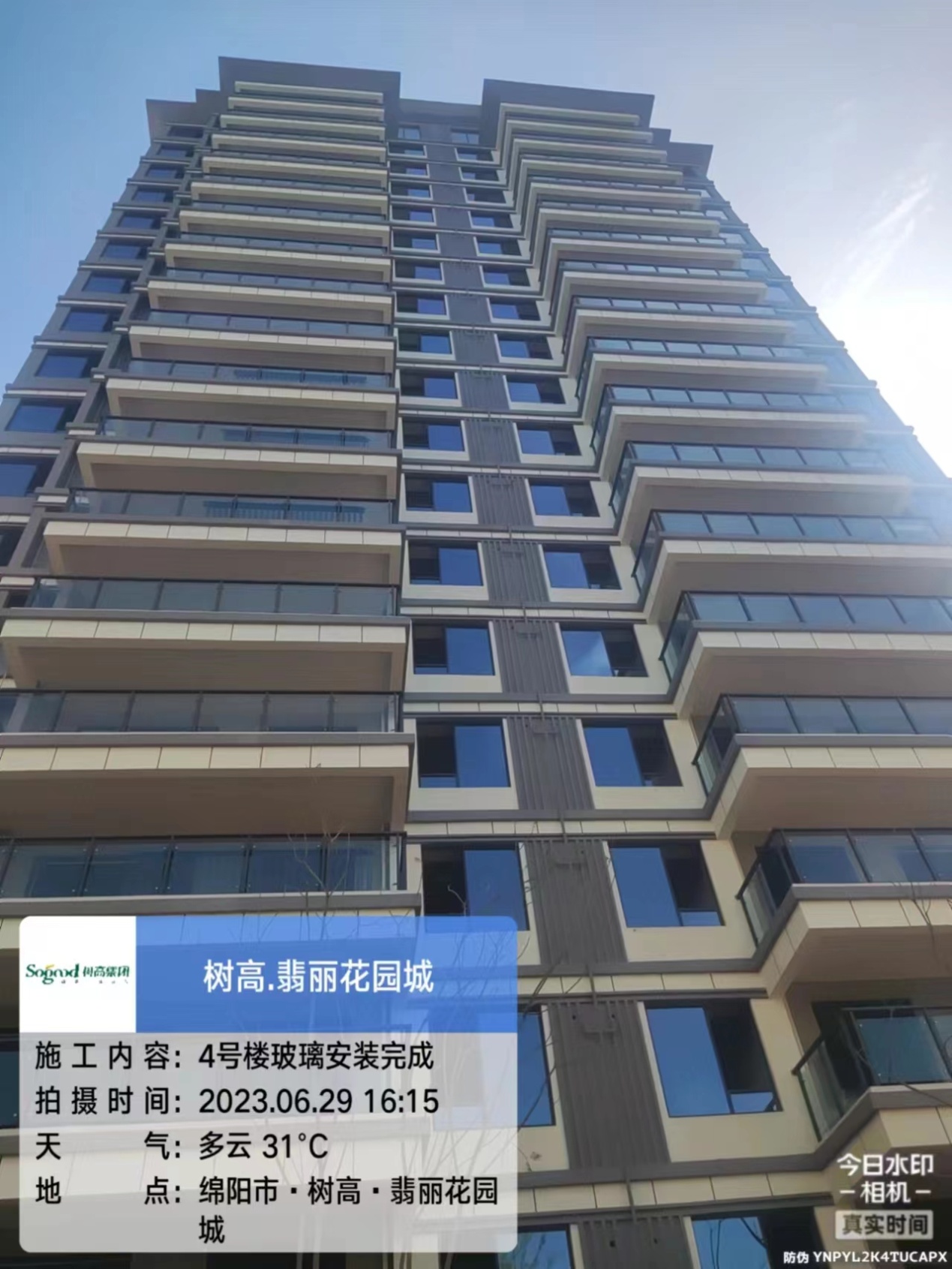

四、4#楼门窗玻璃、公区楼梯刮白、电梯前室腻子石膏施工完成、第二台电梯安装完成、入户门安装完成;
五、5#楼公区楼梯刮白、电梯前室石膏腻子施工完成、第二台电梯安装完成、入户门安装完成;
六、6#楼公区楼梯刮白、电梯前室石膏腻子施工完成、第二台电梯安装完成、入户门安装完成;
七、7#楼公区楼梯刮白、电梯前室石膏腻子施工完成、第二台电梯安装完成、入户门安装完成;
八、8#楼公区楼梯刮白、电梯前室石膏腻子施工完成、第二台电梯安装完成、入户门安装完成;
九、9#楼公区墙砖、地砖施工完成、吊顶完成、楼梯刮白完成、入户门安装完成;
十、10#楼公区墙砖、地砖施工完成、吊顶完成、楼梯刮白完成、入户门安装完成;
十一、11#楼公区墙砖、地砖施工完成、吊顶完成、楼梯刮白完成、入户门安装完成;
十二、12#楼门窗玻璃完成、公区墙砖、地砖施工完成、吊顶完成、楼梯刮白完成、入户门安装完成;
十三、13#楼公区楼梯刮白、电梯前室石膏腻子施工完成、入户门安装完成;
十四、14#楼公区楼梯刮白、电梯前室石膏腻子施工完成、入户门安装完成;
十五、15#楼公区楼梯刮白、电梯前室石膏腻子施工完成、入户门安装完成;
十六、16号楼公区楼梯刮白、电梯前室石膏腻子施工完成、入户门安装完成;
十七、17#楼公区墙砖、地砖施工完成、楼梯刮白完成;
十八、18#楼公区墙砖、地砖施工完成、楼梯刮白完成;
十九、19#楼推进公区楼梯刮白、公区装修材料上楼;
二十、20#楼推进公区楼梯刮白、公区装修材料上楼;

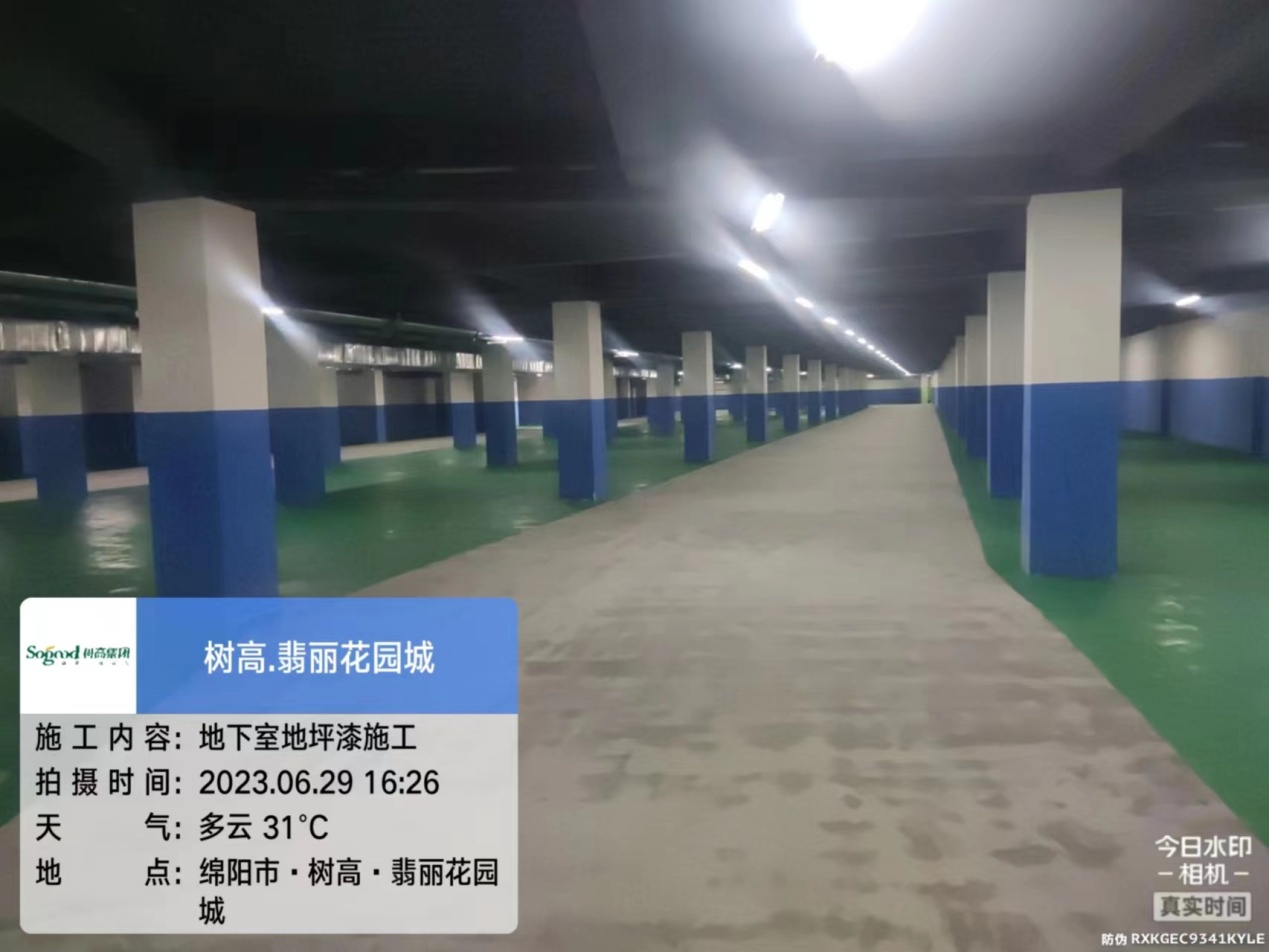

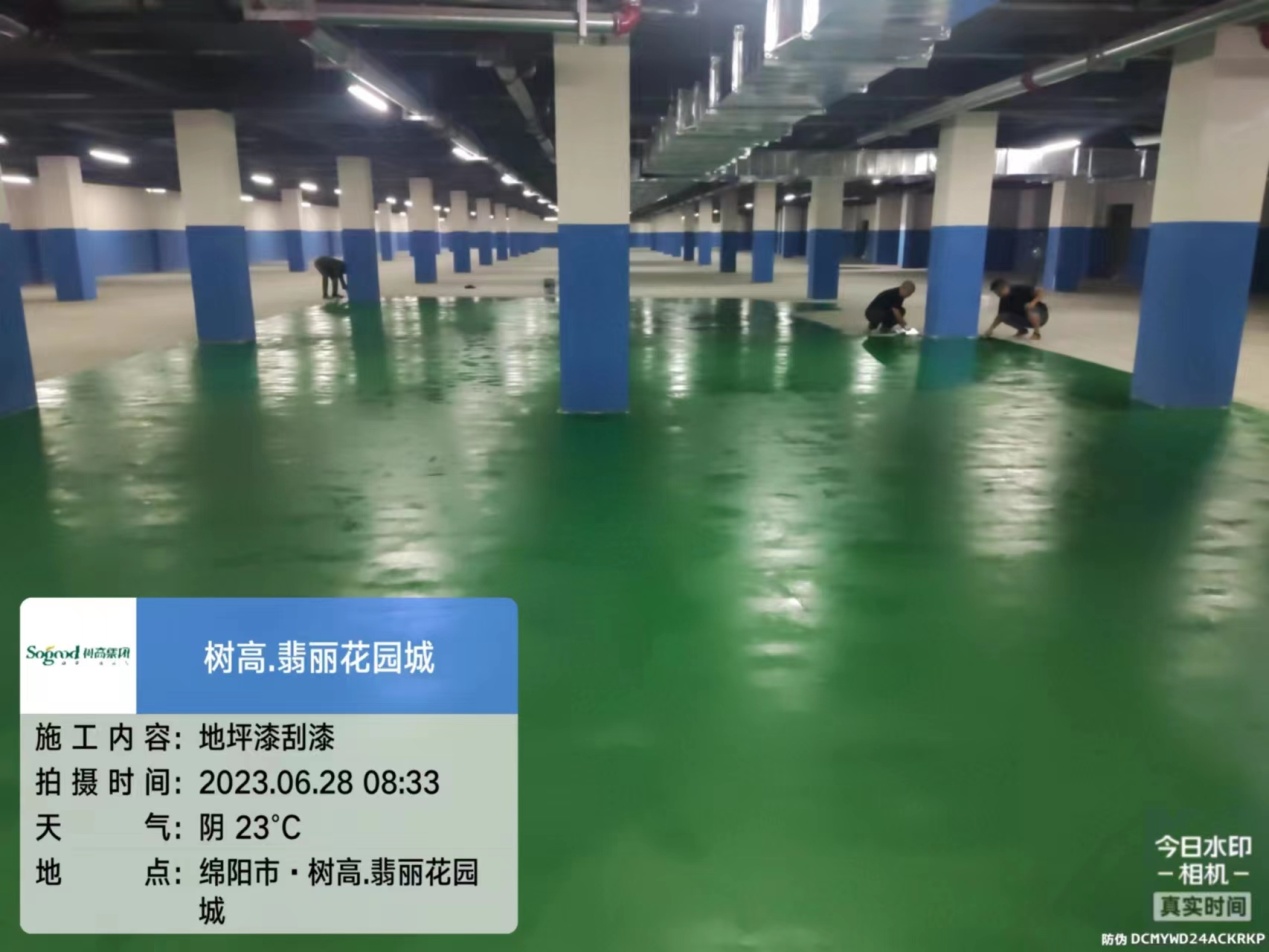

二十一、地下室地坪漆推进施工;

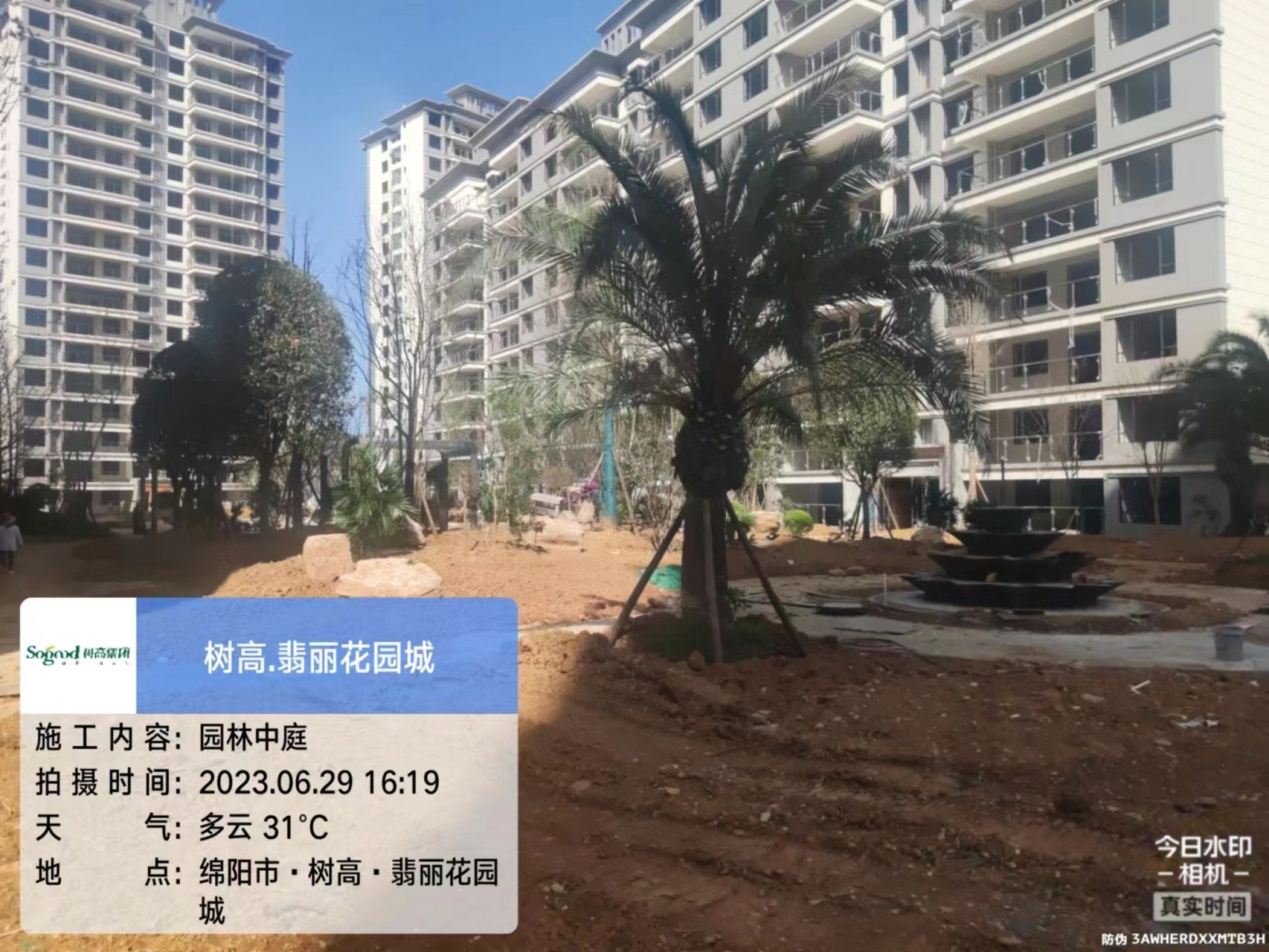

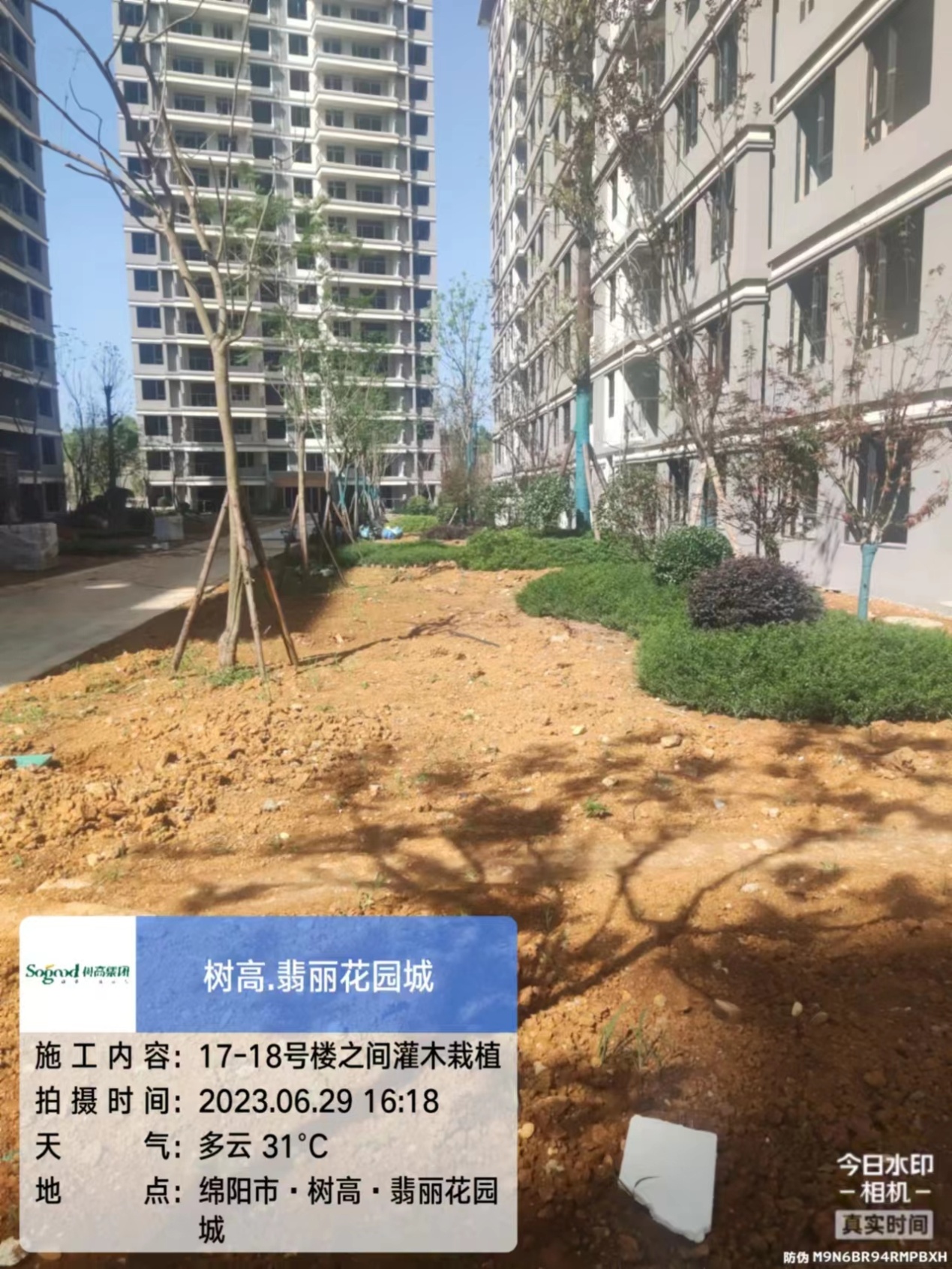

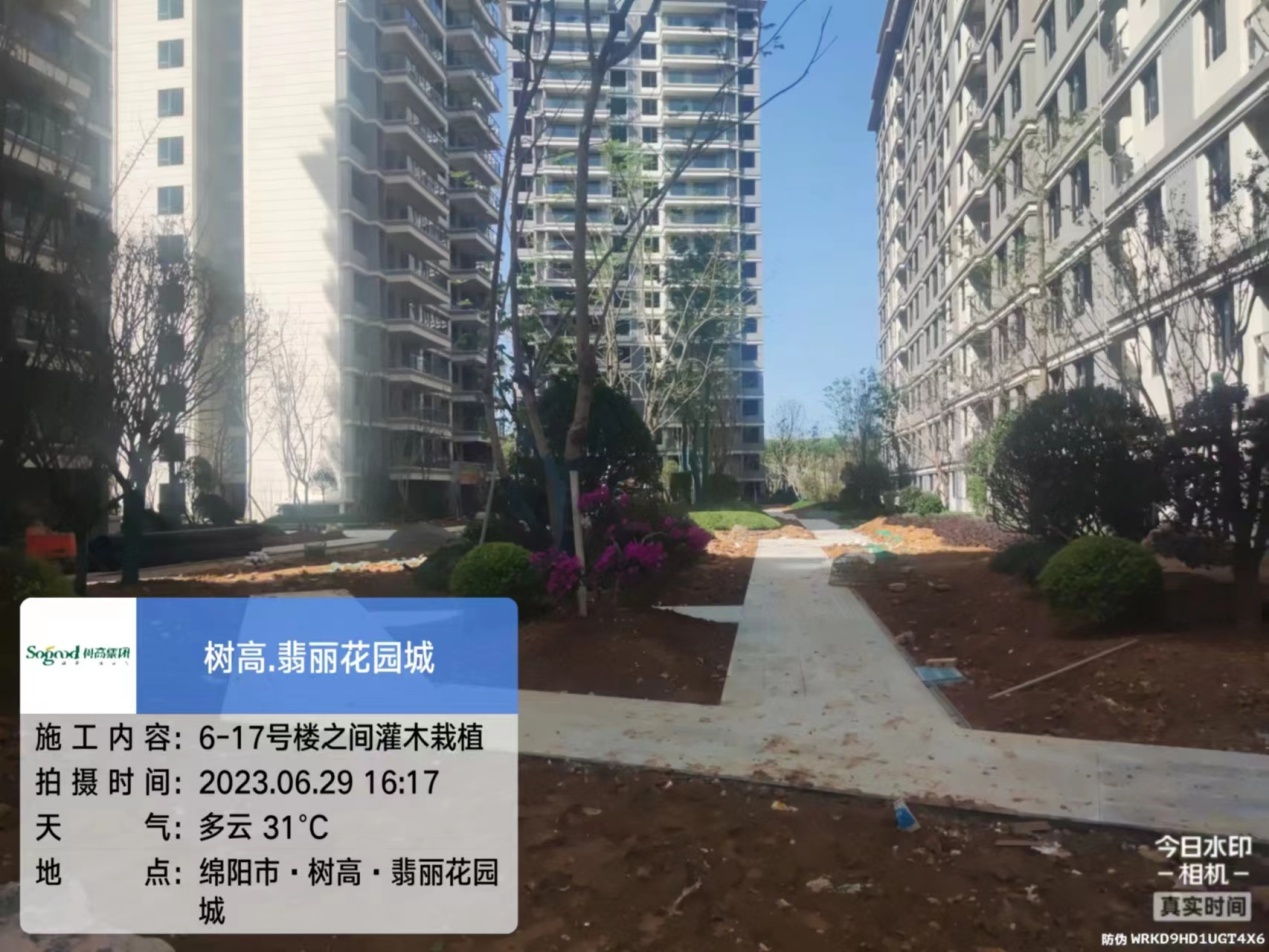

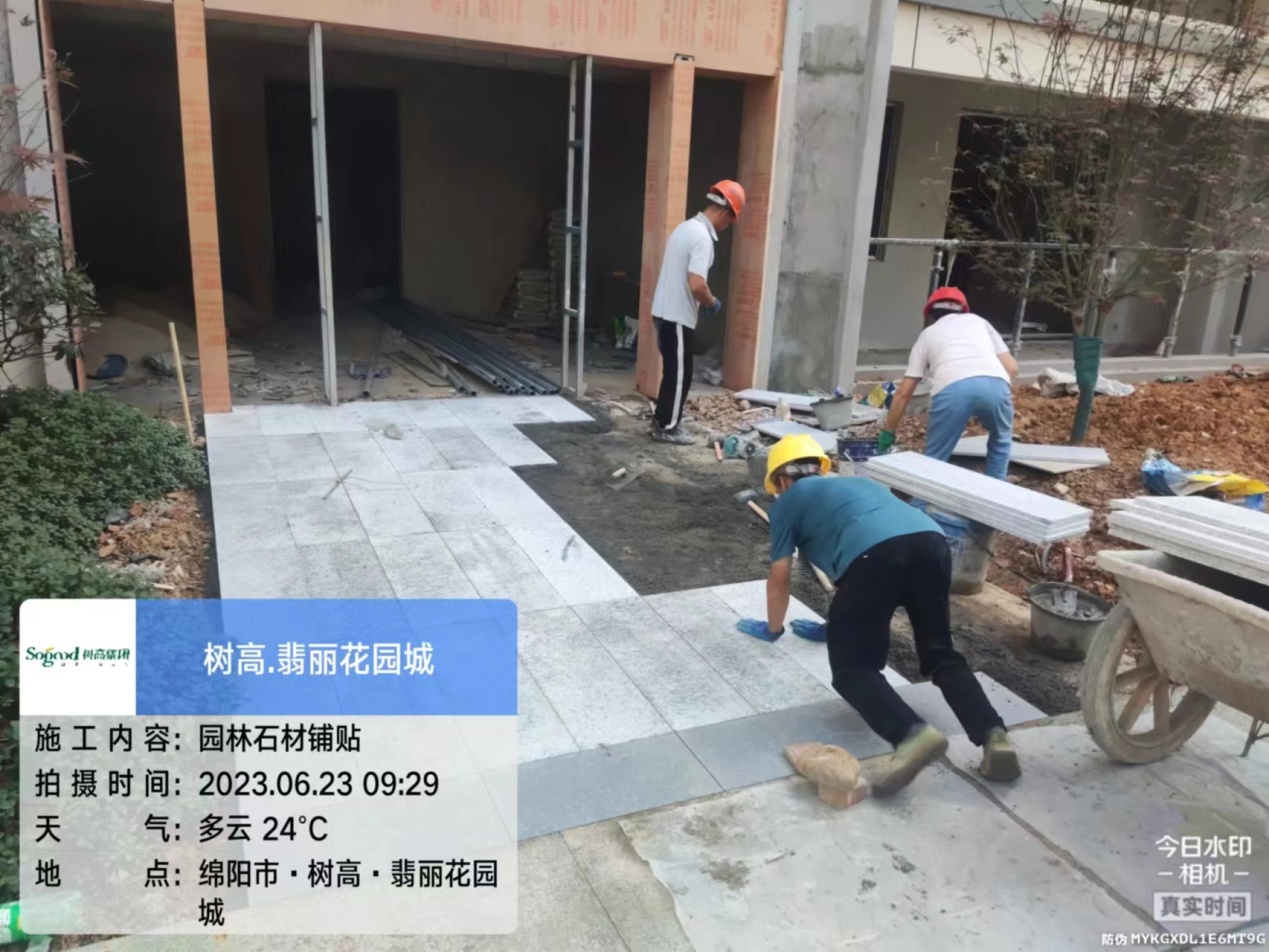

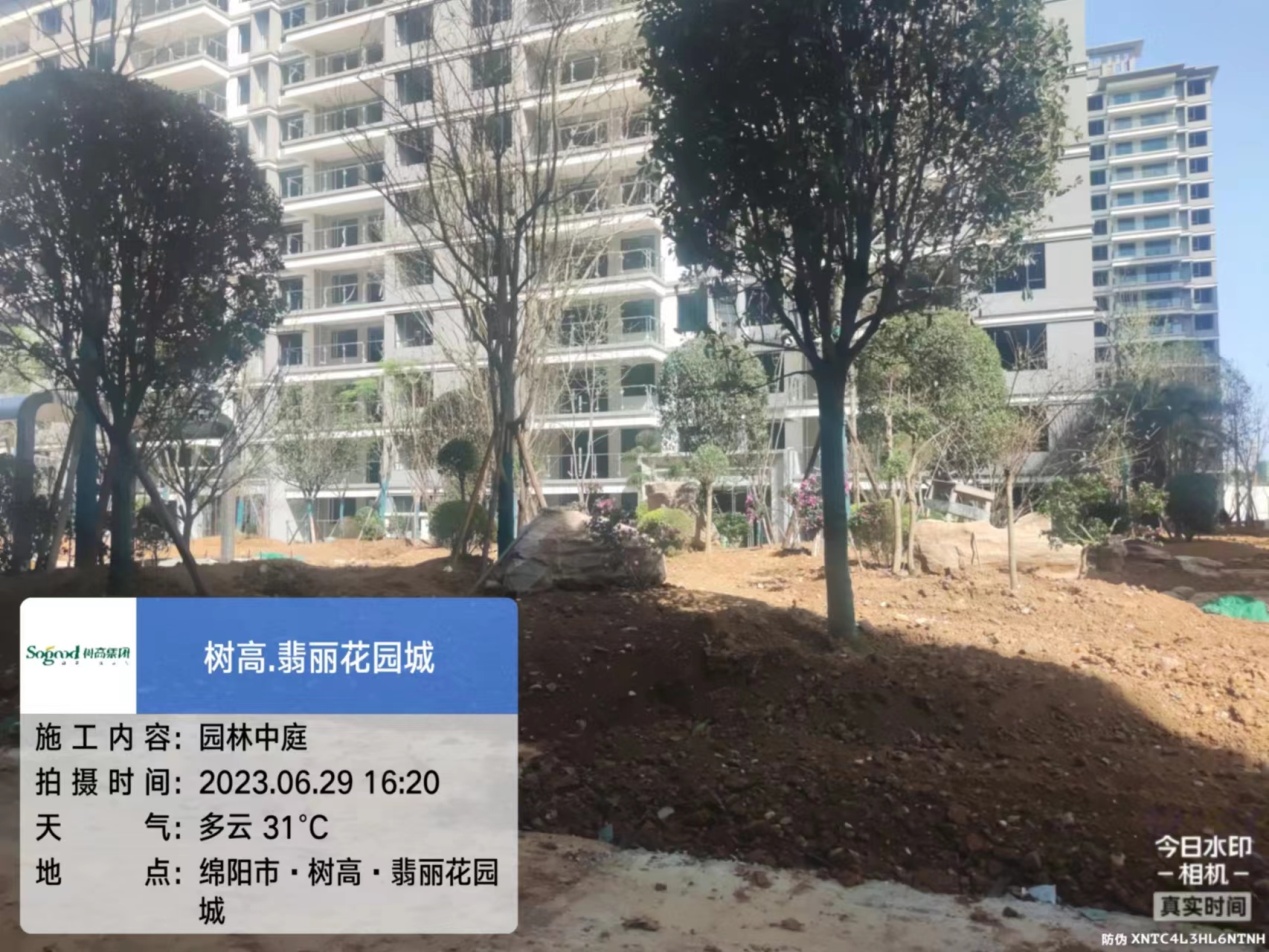

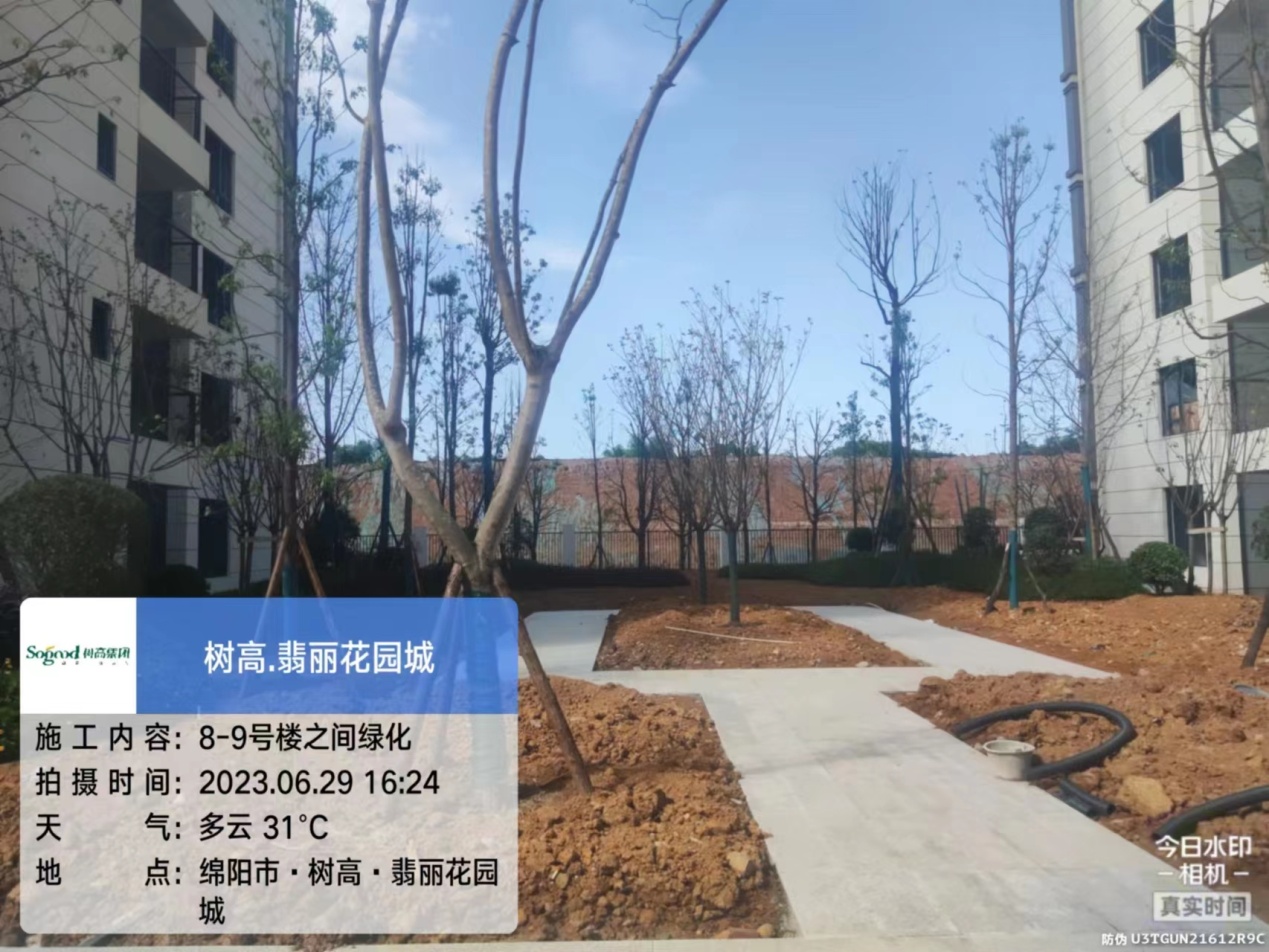

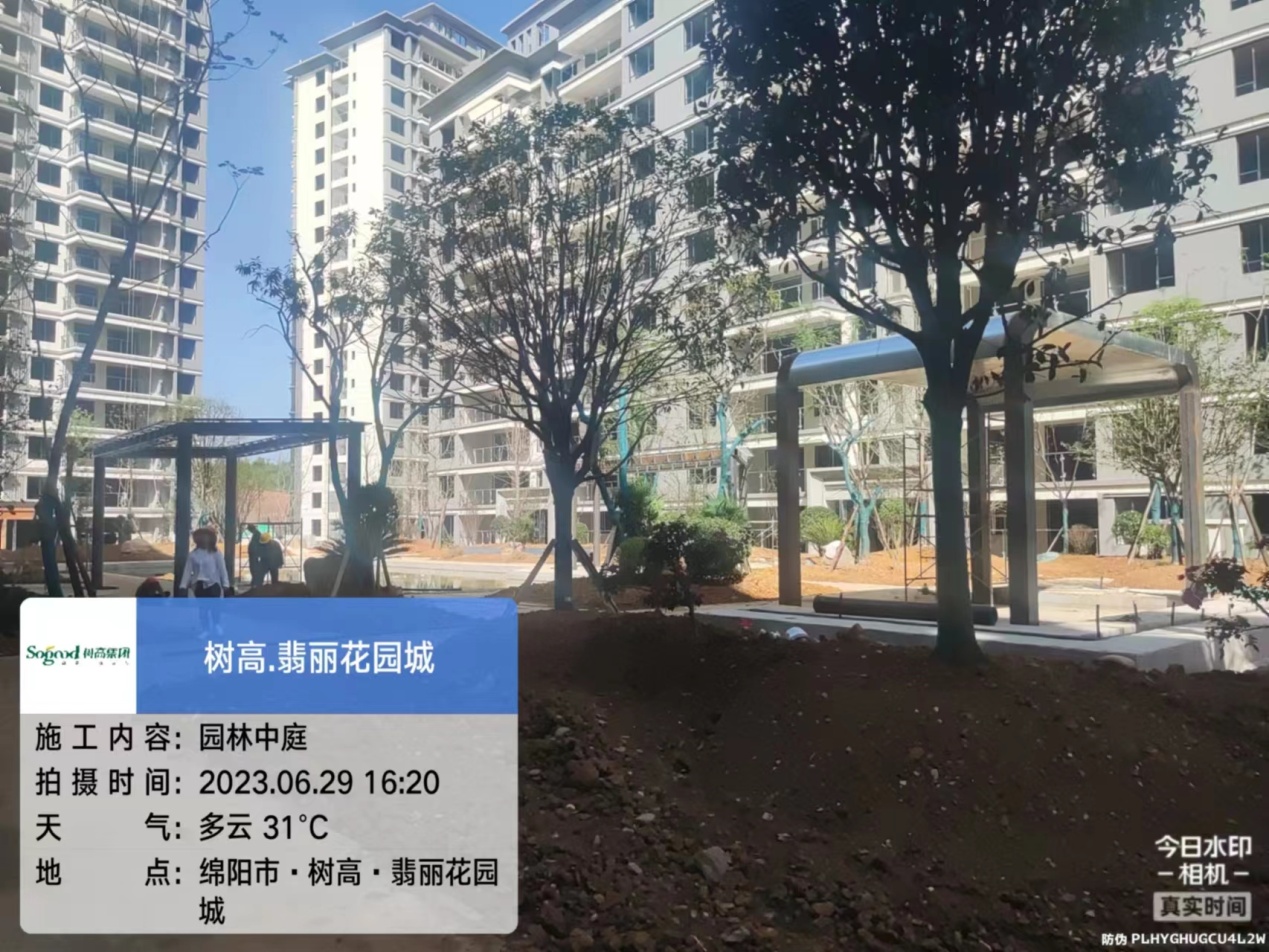

二十二、园林雨污管网及道路施工完成、大乔二乔栽植完成、推进石材铺贴;
二十二、弱电总平布线完成、地下室监控布线进行中、室内穿线完成、桥架完成;
二十三、强电配电室基础浇筑完成,户表箱、高低压配电柜推进安装;

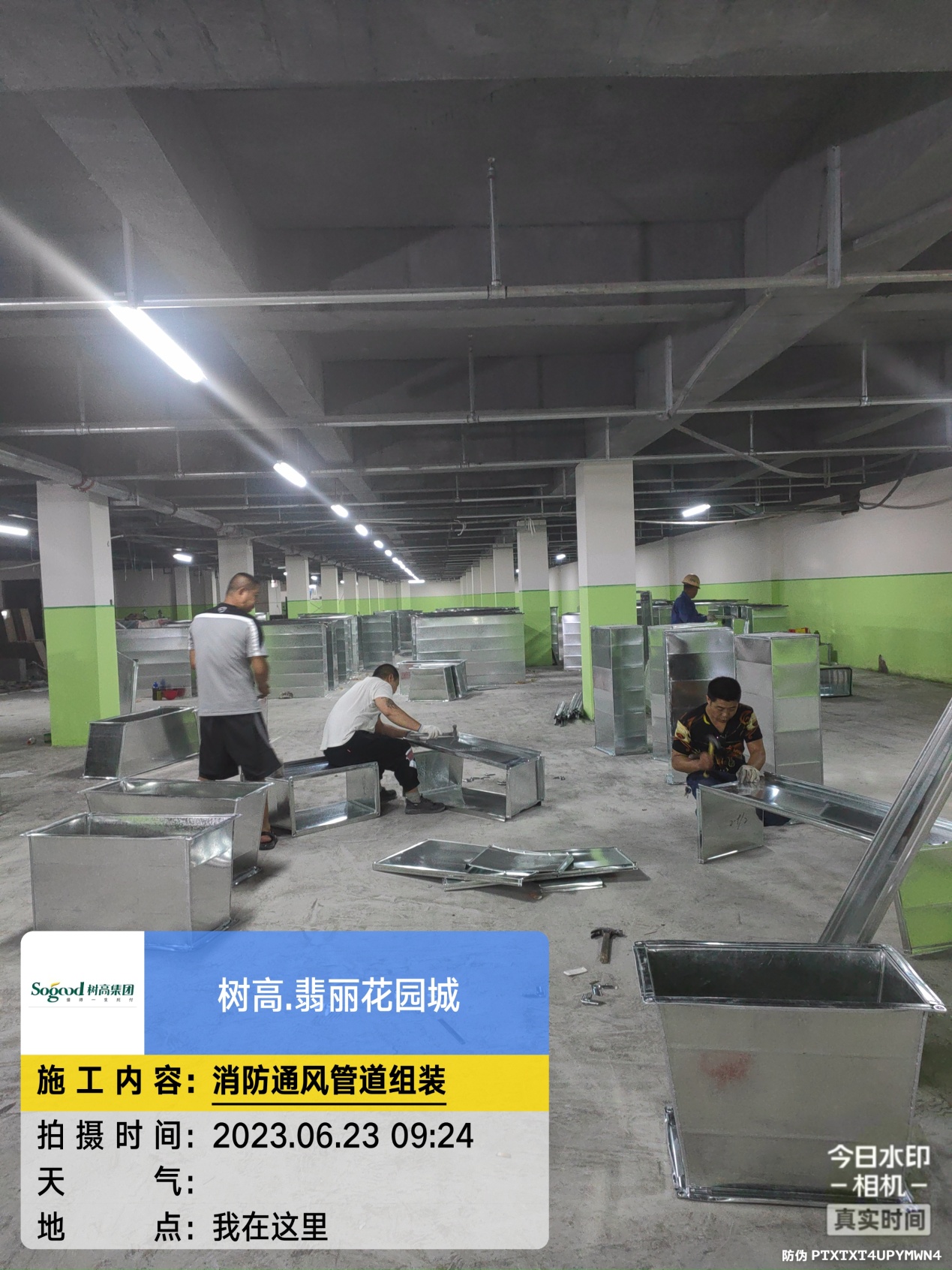

二十四、消防推进通风风管安装、防火门安装、楼层上的报警设备安装、地下室喷淋普消安装、地下室应急照明穿线。
