树高翡丽滨江公园2023年11月工程进度
树高翡丽滨江公园2023年11月工程进度
2023-11-30

一、完成情况(截止11月30日):

1、1#楼: 外墙腻子完成;二次配管安装完成60%;窗框安装完成;外墙涂料底漆完成30%;

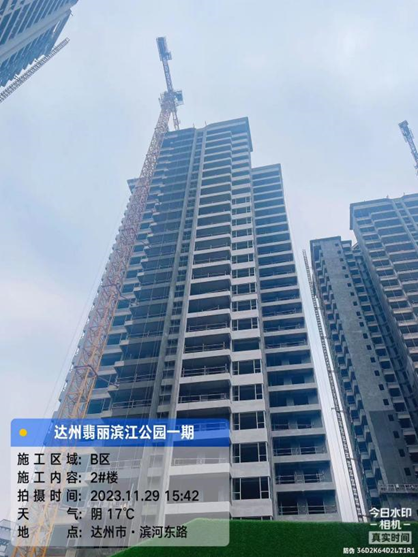

2、2#楼:外墙抹灰完成80%;二次配管安装完成60%;窗框安装完成40%;外墙基层腻子完成30%;

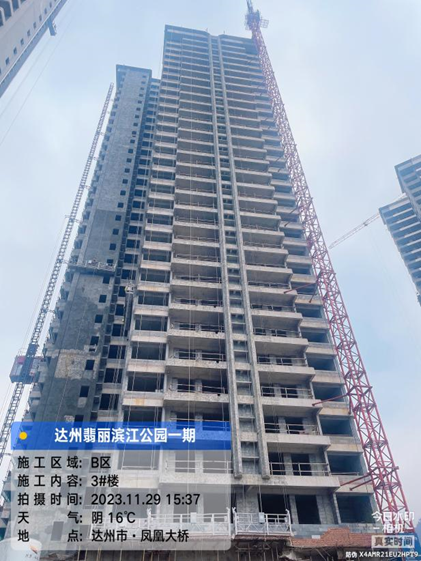

3、3#楼:外墙抹灰完成20%;二次配管安装完成60%;

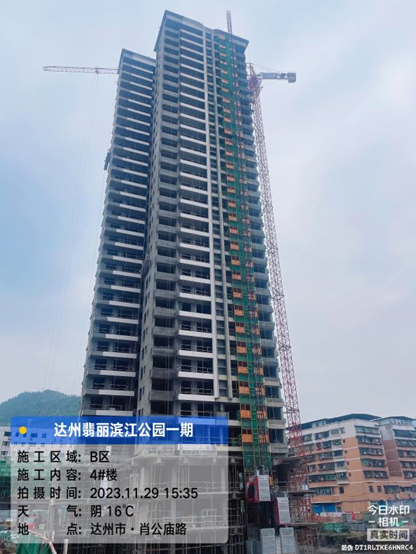

4、4#楼:外墙抹灰完成70%;二次配管安装完成60%;外墙基层腻子完成20%;

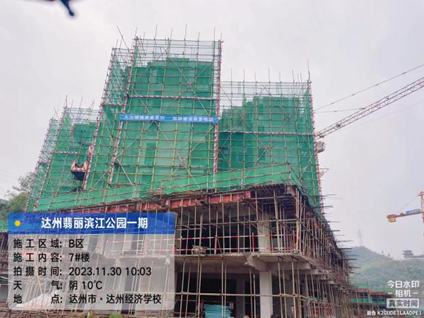

5、7#楼及附楼:五层结构完成;

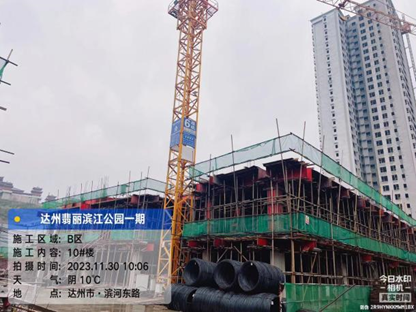

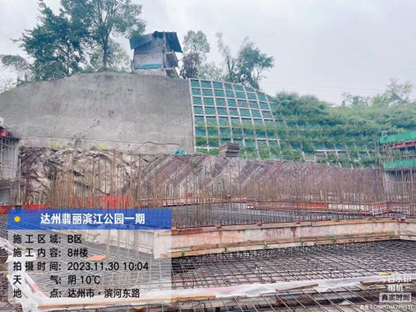

6、8号楼:基础承台结构完成90%;

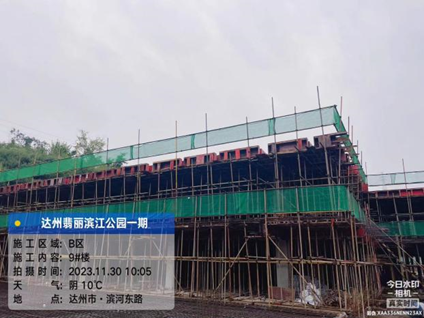

7、9#楼:半地下室层结构完成70%;

8、10#楼:半地下室层结构完成70%;

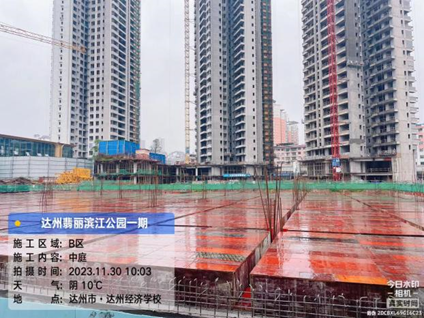

9、中庭地下室:二标段负二层结构完成10%;一标段负二层基础防水保护层完成;

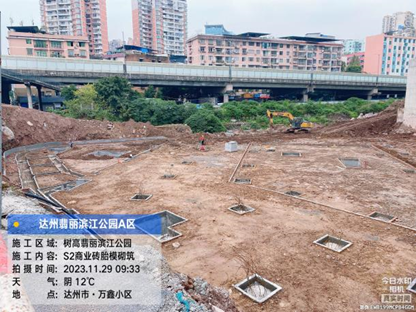

10、S2商业:地下室基础砖胎膜砌筑完成80%;

11、S6商业:二层结构完成90%。
