树高晶宸2026年4月工程进度
树高晶宸2026年4月工程进度
2026-05-06

一、2026430日完成情况:

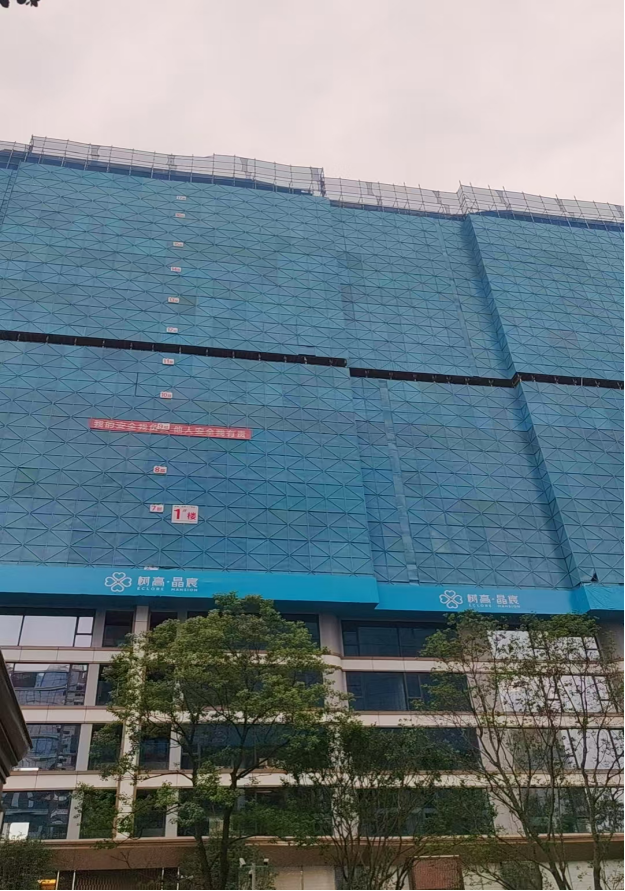

1、1#楼主体结构已封顶;内墙砌体到14~15层,二次结构柱、梁浇筑至14层;14层ALC板已安装完成;外立面真石漆已完成(1-5层);门窗框、扇、玻璃安装完成(1-5层);铝板线条安装完成(2-5层);架空层幕墙玻璃安装完成;门头不锈钢铝板安装完成100%;空调穿孔铝板安装完成2-5层;栏杆安装完成2-5层;

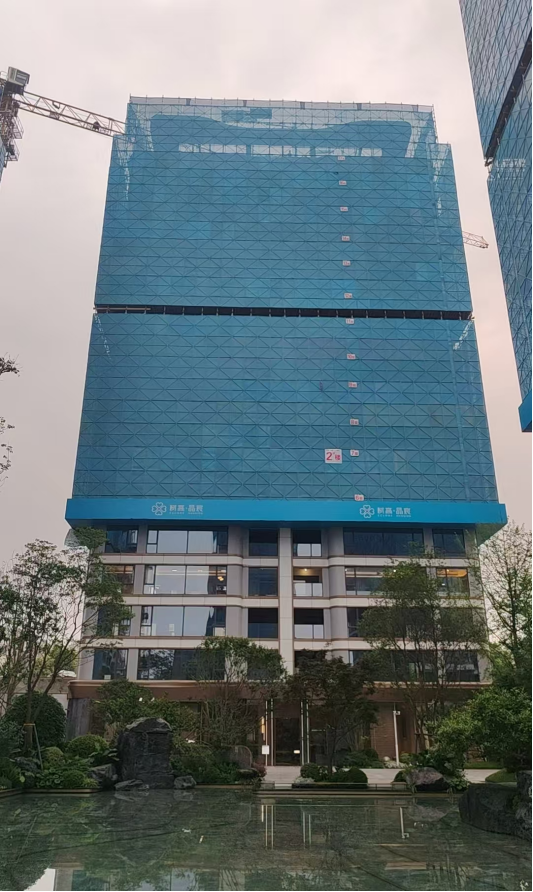

2、2#楼主体结构施工已封顶;内墙砌体到15~17层,二次结构柱、梁浇筑至16层;外立面真石漆已完成(1-5层);门窗框、扇、玻璃安装完成(1-5层);铝板线条安装完成(2-5层);架空层幕墙玻璃安装完成;门头不锈钢铝板安装完成100%;空调穿孔铝板安装完成2-5层;栏杆安装完成2-5层;

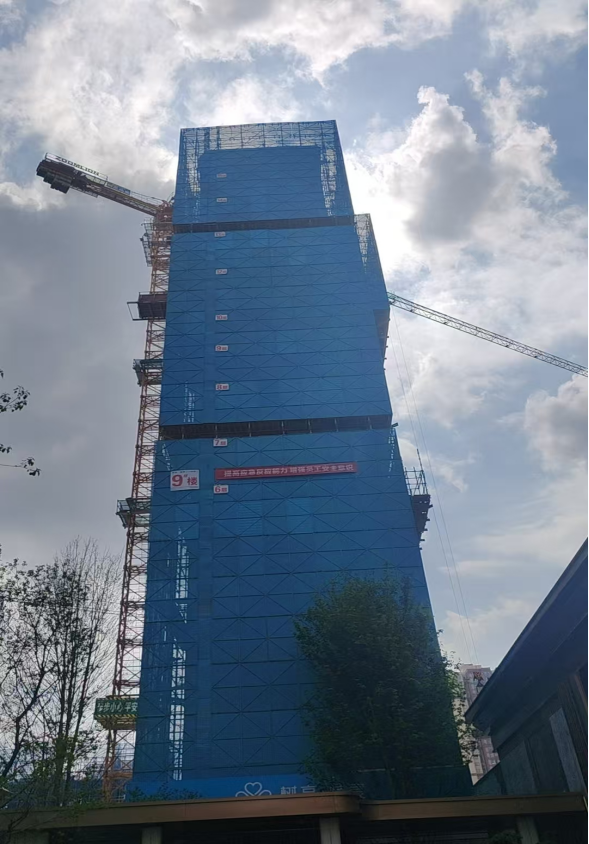

3、9#楼主体结构完成已封顶;内外墙砌体至7~10层已完成;二次结构已完成至9层;

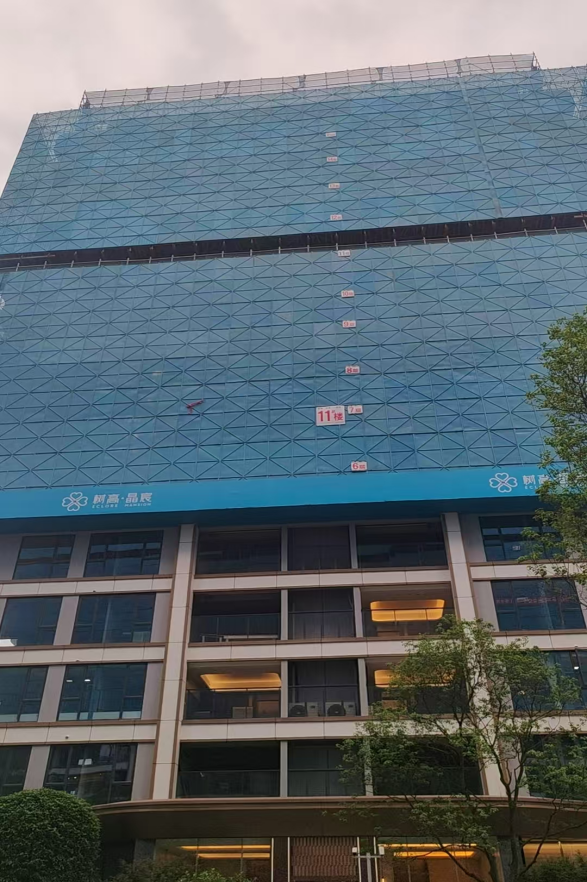

4、11#楼主体结构已封顶;层内外墙砌体15~16层已完成;二次构造柱、梁浇筑至13~15层;10~16层ALC板安装完成;外立面真石漆已完成(1-5层);门窗框、扇、玻璃安装完成(1-5层);铝板线条安装完成(2-5层);架空层幕墙玻璃安装完成;门头不锈钢铝板安装完成100%;空调穿孔铝板安装完成2-5层;栏杆安装完成2-5层;

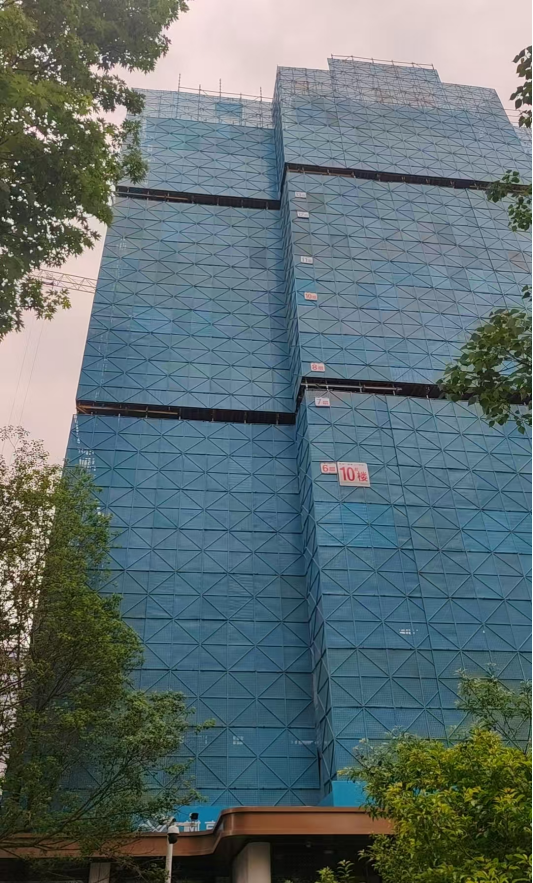

5、10#楼主体结构已封顶;

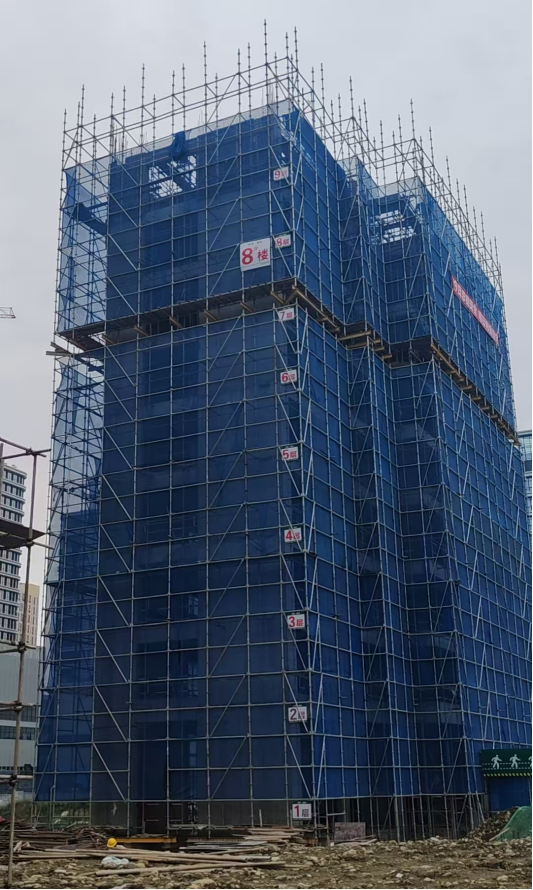

6、8#楼主体结构完成至6~8层;

7、7#楼地下室顶板完成;1层支模及钢筋绑扎完成;

8、3#楼旋挖桩完成;5#楼旋挖桩已完成;6#楼旋挖桩完成20%;

9、8、9#楼附楼地下室顶板浇筑完成、顶板防水施工完成

10、12#楼基础砖胎模砌筑完成、垫层浇筑完成、防水施工完成。
