树高麓院2024年4月工程进度
树高麓院2024年4月工程进度
2024-05-06

一、完成情况(截止4月30日):

1、土方回填施工完成95%;

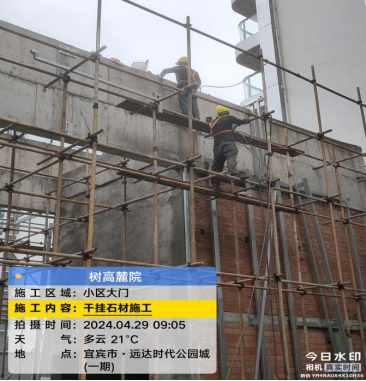

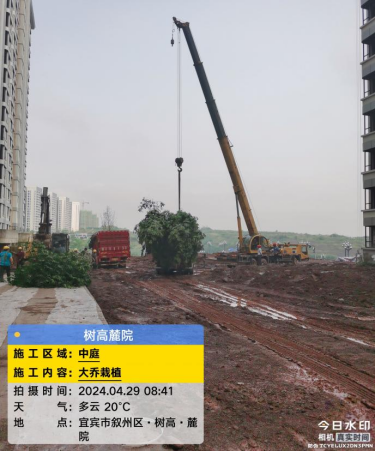

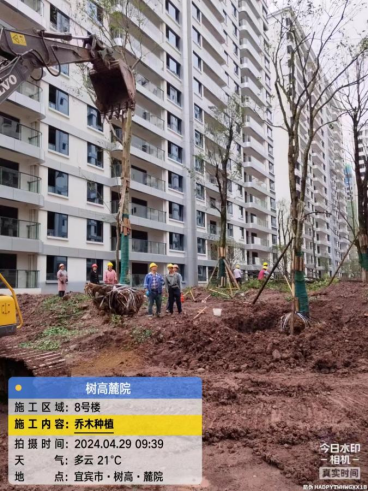

2、园林景观施工乔木完成10%,雨污主管安装完成85%,消防道路硬化完成60%,大门水景基础砌筑完成;

3、阳台栏杆安装完成90%,窗框固定及外框安装完成90%;

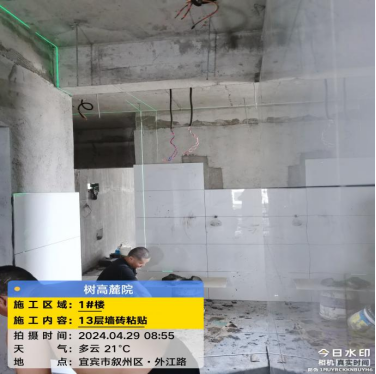

4、1#楼公区贴砖已完成20%,3#、4#楼公区贴砖已完成,8#楼公区贴砖完成30%,楼梯栏杆安装完成30%,楼梯间刮白完成30%;

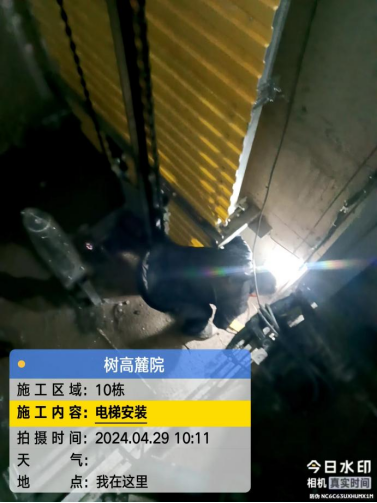

5、前16台电梯完成安装,后14台电梯完成70%;

6、11#、14#楼、幼儿园外墙漆施工,阳台刮腻子完成90%;

7、保温抗裂施工完成95%;

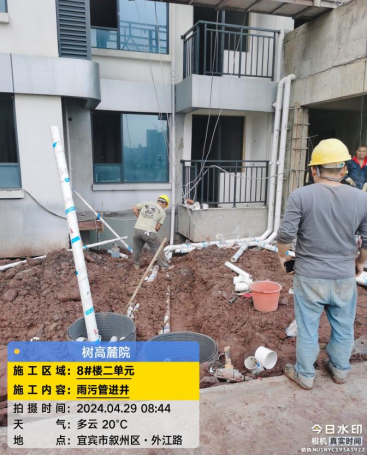

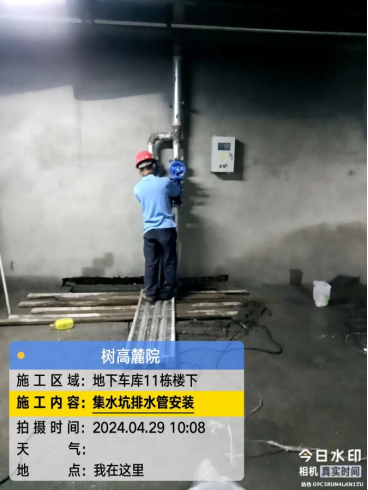

8、室内雨污管接入室外主管70%,地下室集水坑强排水管安装90%;

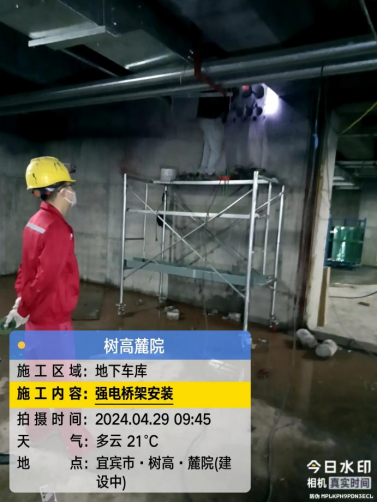

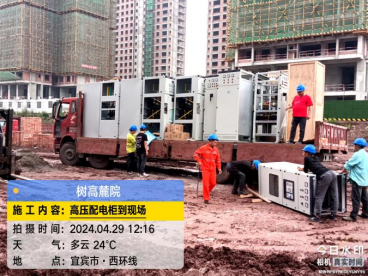

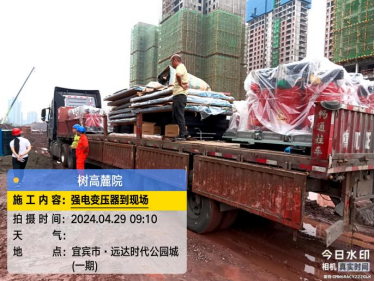

9、地下室灯具安装完成95%,桥架安装完成85%,配电室电缆沟已完成,配电室基础已完成,变压器、高低压控制柜已进场;

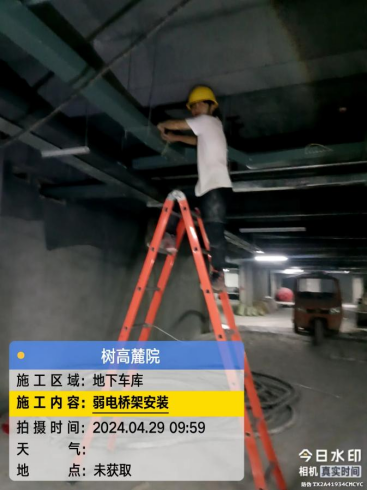

10、安防室内布线完成95%,竖井设备安装70%,地下室弱电桥架完成60%;

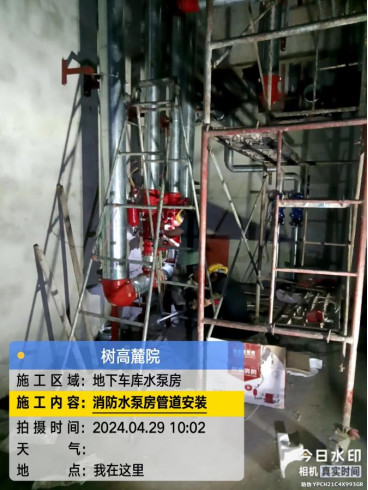

11、地下室报警穿线已完成,人防喷淋安装完成95%,消防桥架安装完成95%,消防联动报警设备完成80%,消防箱安装完成90%;

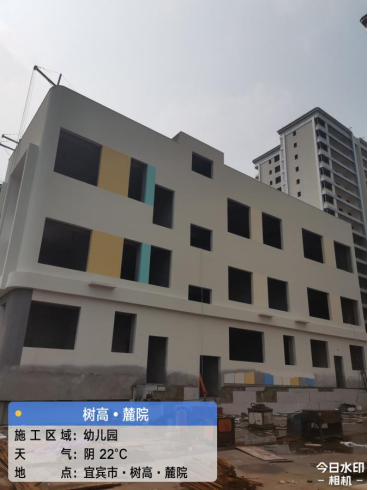

12、幼儿园新增挡墙顶板混凝土浇筑完成;

13、天然气安装完成60%;
