树高翡丽滨江公园2024年4月工程进度
树高翡丽滨江公园2024年4月工程进度
2024-05-06

一、完成情况(截止4月30日):

1、1#楼:栏杆百叶安装完成90%;内墙抹灰完成90%;室内排水管安装完成40%;消防立管及消防栓箱安装完成50%;

2、2#楼:栏杆百叶安装完成90%;内墙抹灰完成85%;室内排水管安装完成50%;消防立管及消防栓箱安装完成50%;

3、3#楼:栏杆百叶安装完成90%;内墙抹灰完成60%;室内排水管安装完成40%;

4、4#楼:二次配管安装完成;栏杆百叶安装完成90%;内墙抹灰完成70%;室内排水管安装完成40%;

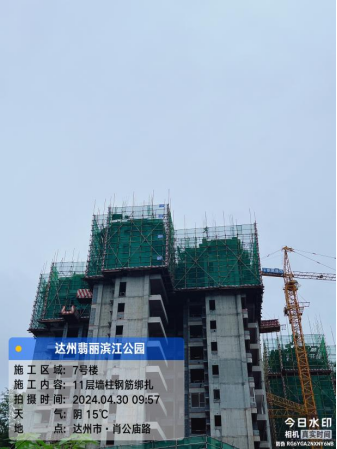

6、7#楼:十一层结构完成40%;

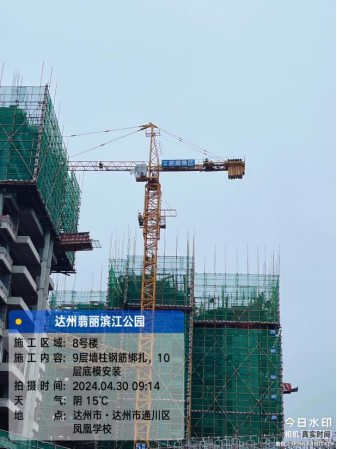

7、8#楼:九层结构完成30%;

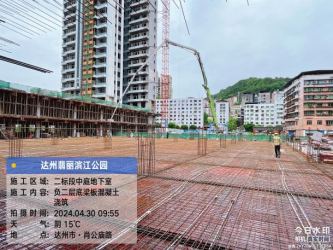

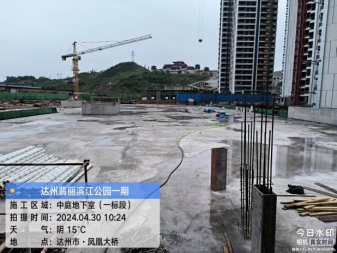

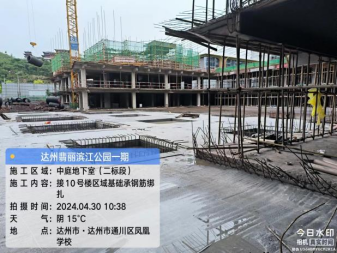

8、中庭地下室:二标段(接7#楼区域)负二层结构完成;二标段地下室(接10#楼区域)基础底板浇筑完成;一标段半地下室顶防水施工完成20%;一标段(接2、3#楼区域)基础土方开挖完成20%;

9、S2商业:接1#楼部分一层结构完成;

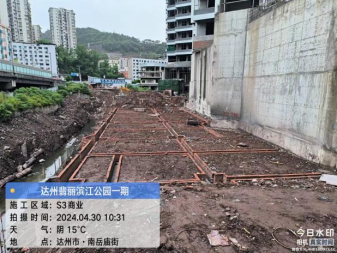

10、S3商业:接2#楼区域基础土方开挖完成,基础完成30%;

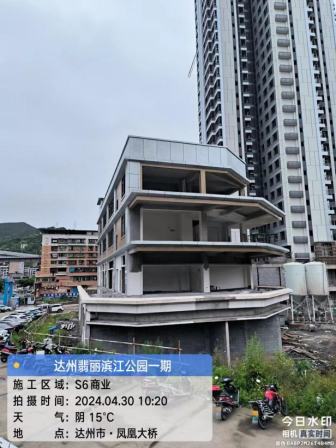

11、S6商业:外墙涂料施工完成80%;外墙窗框安装完成;

12、10#楼附楼:半地下室结构完成;
