树高翡丽滨江公园2024年7月工程进度
树高翡丽滨江公园2024年7月工程进度
2024-08-05

一、完成情况(截止7月31日):

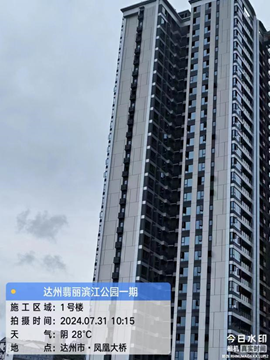

1、1#楼:公区墙地砖施工完成20%;门窗玻璃安装完成95%;亮化灯带安装完成80%;室内保温施工完成70%;强电电井桥架安装完成;

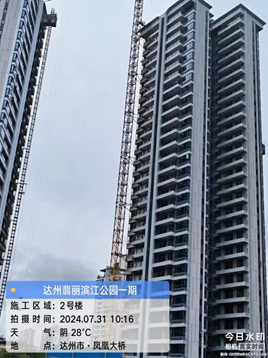

2、2#楼:门窗玻璃安装完成;公区墙地砖施工完成70%;强电电井桥架安装完成70%;

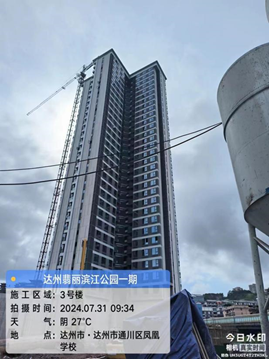

3、3#楼:门窗玻璃安装完成;公区墙地砖施工完成60%;公区弱电配管及穿线完成;

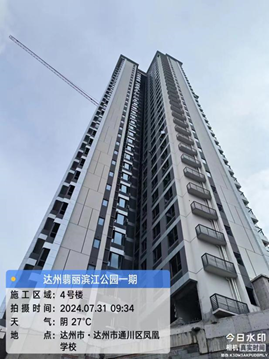

4、4#楼:公区墙地砖施工完成20%;门窗玻璃安装完成80%;室内保温施工完成50%;屋面风机安装完成;公区弱电配管及穿线完成50%;

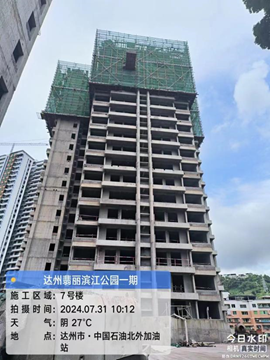

5、7#楼:十八层结构完成;

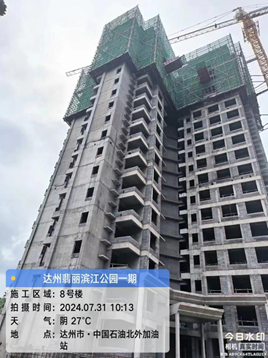

6、8#楼:十九层结构完成;

7、中庭地下室:负一层、负二层砌体完成90%、砌筑抹灰完成90%;负一层风管安装完成50%;半地下室消防喷淋、消火栓管道安装完成40%;负一层消防桥架安装完成;负一层照明穿线、灯具安装完成;

8、S2商业:屋面防水施工完成;室内砌体完成;室内抹灰完成40%;外立面抹灰完成60%;二次配管施工完成50%;

9、S3商业:接3号楼区域基础结构完成;

10、9#楼:二层结构完成;

11、10#楼:二层结构完成;

12、总坪土方回填完成80%。
