树高翡丽花园城2022年6月工程进度
树高翡丽花园城2022年6月工程进度
2022-06-30

一、9#楼内抹灰完成15层,外抹灰完成13层;

二、10#楼已进场完成5层砖体;

三、11#楼已进场完成砖体;

四、12#楼内外墙抹灰完成;

五、13#楼内外墙抹灰完成;

六、14#楼内外墙抹灰完成;

七、15#楼内外墙抹灰完成;

八、16#楼内外墙抹灰完成;

九、19#楼内外墙抹灰完成;

十、20#楼内外墙抹灰完成;

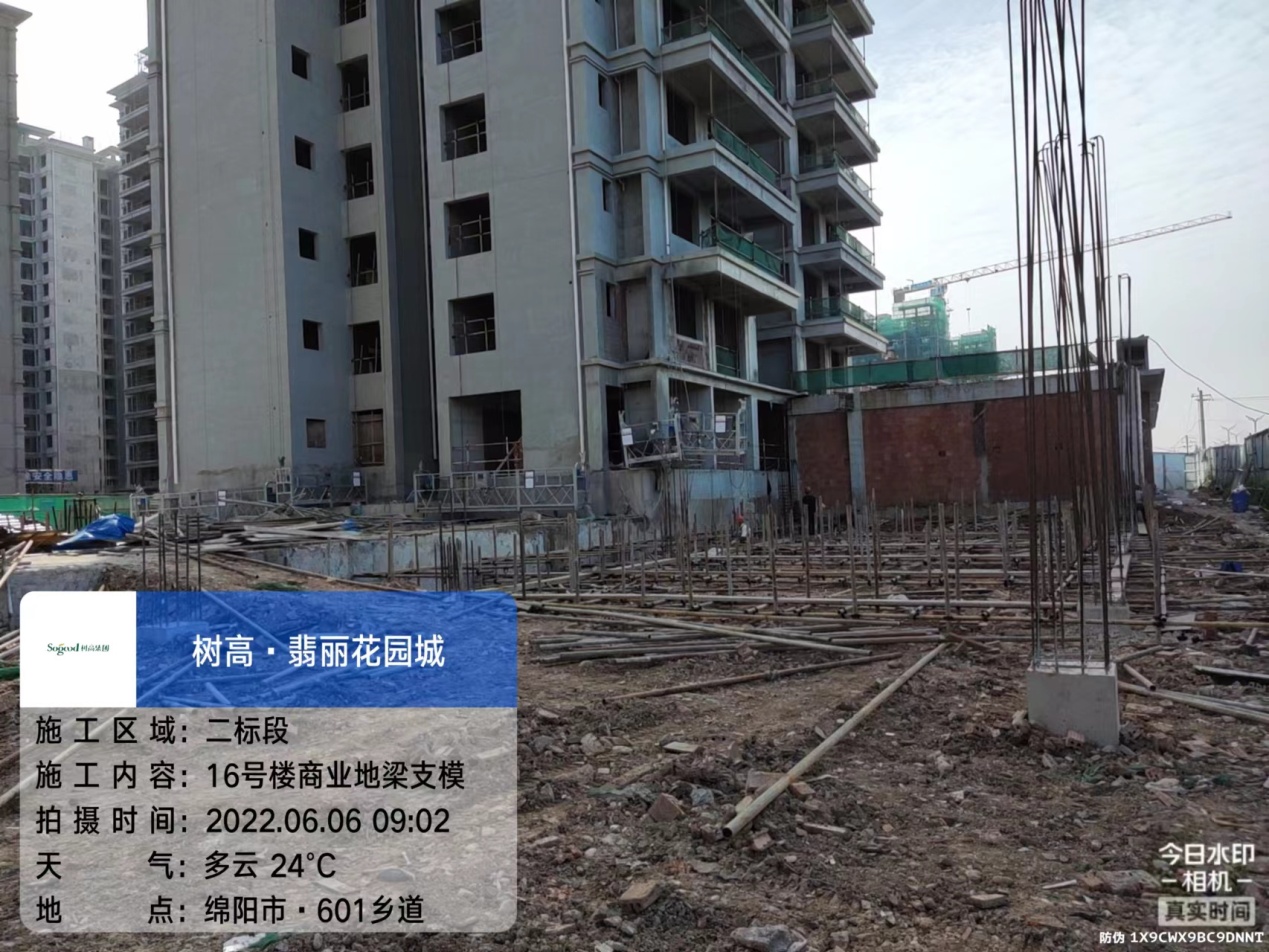

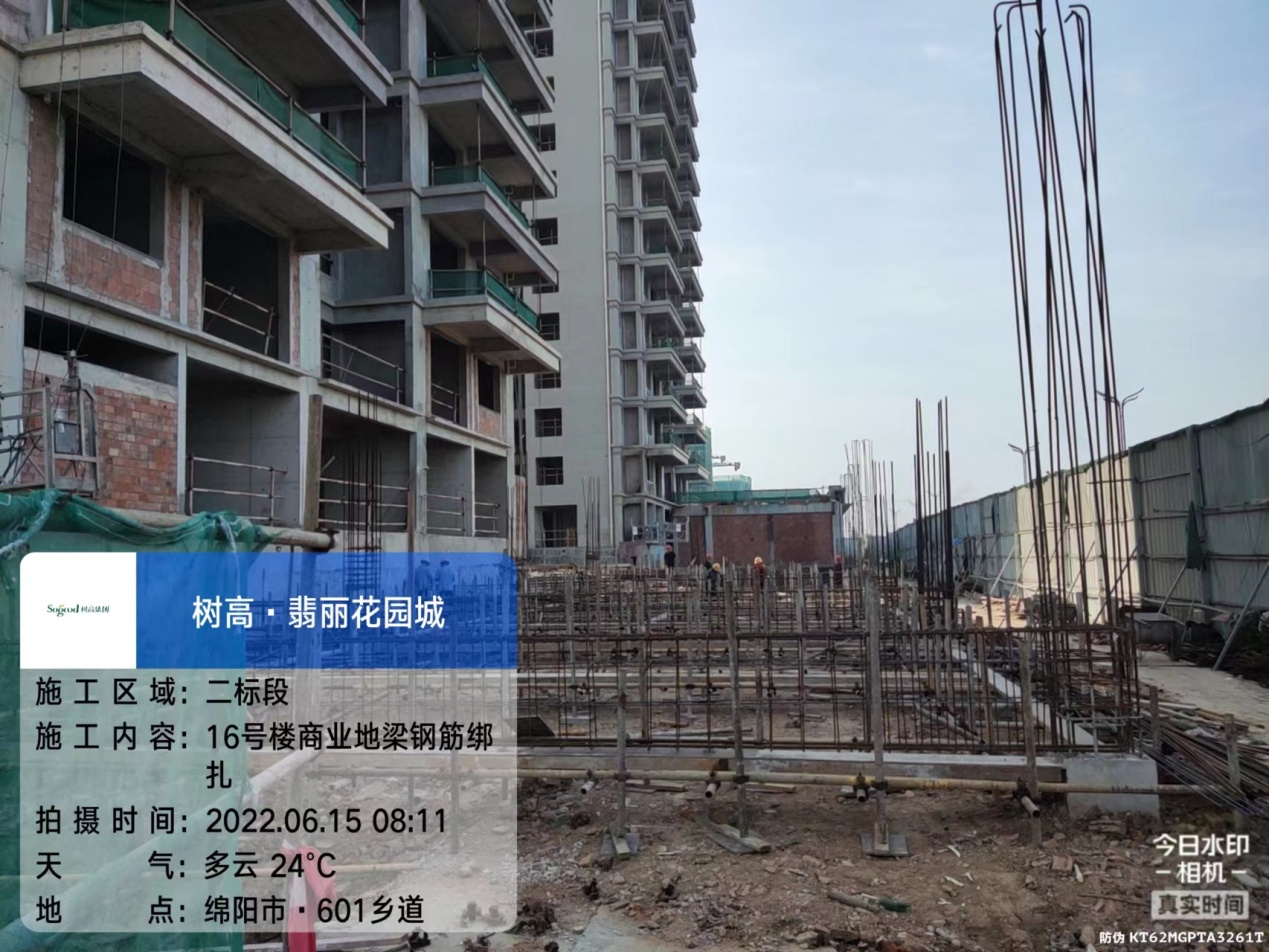

十一、14#、16#楼商业地梁完成;

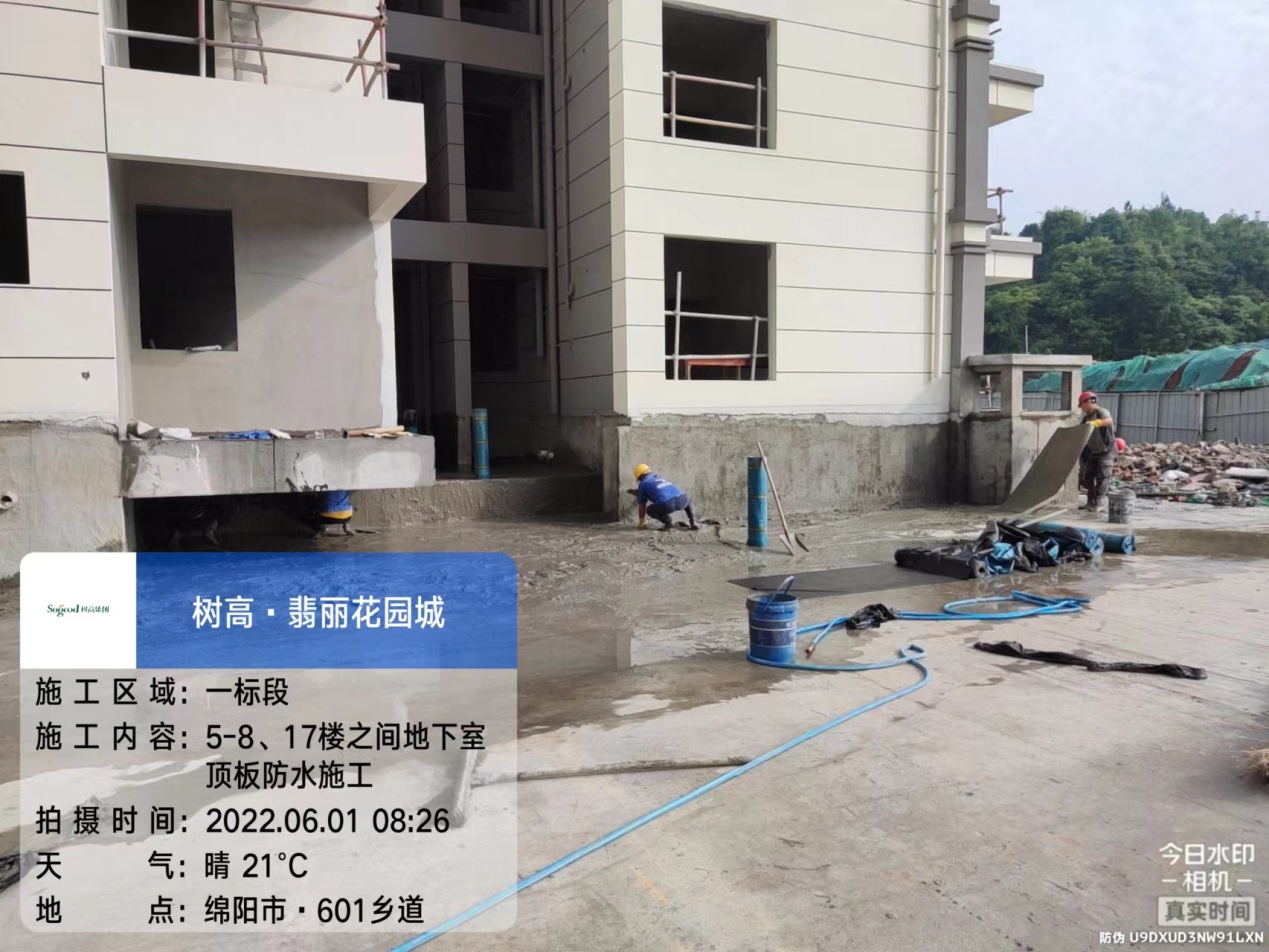

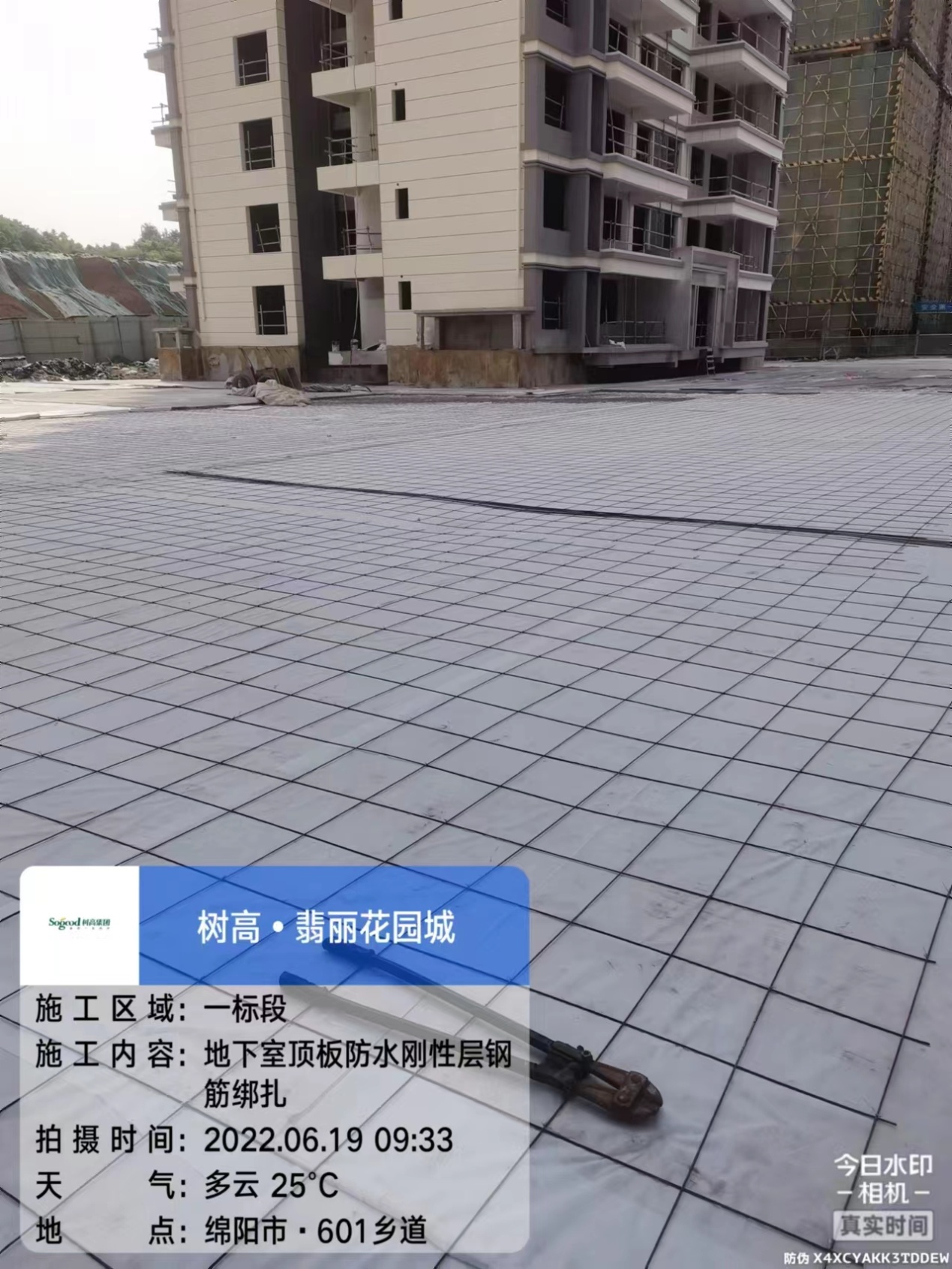

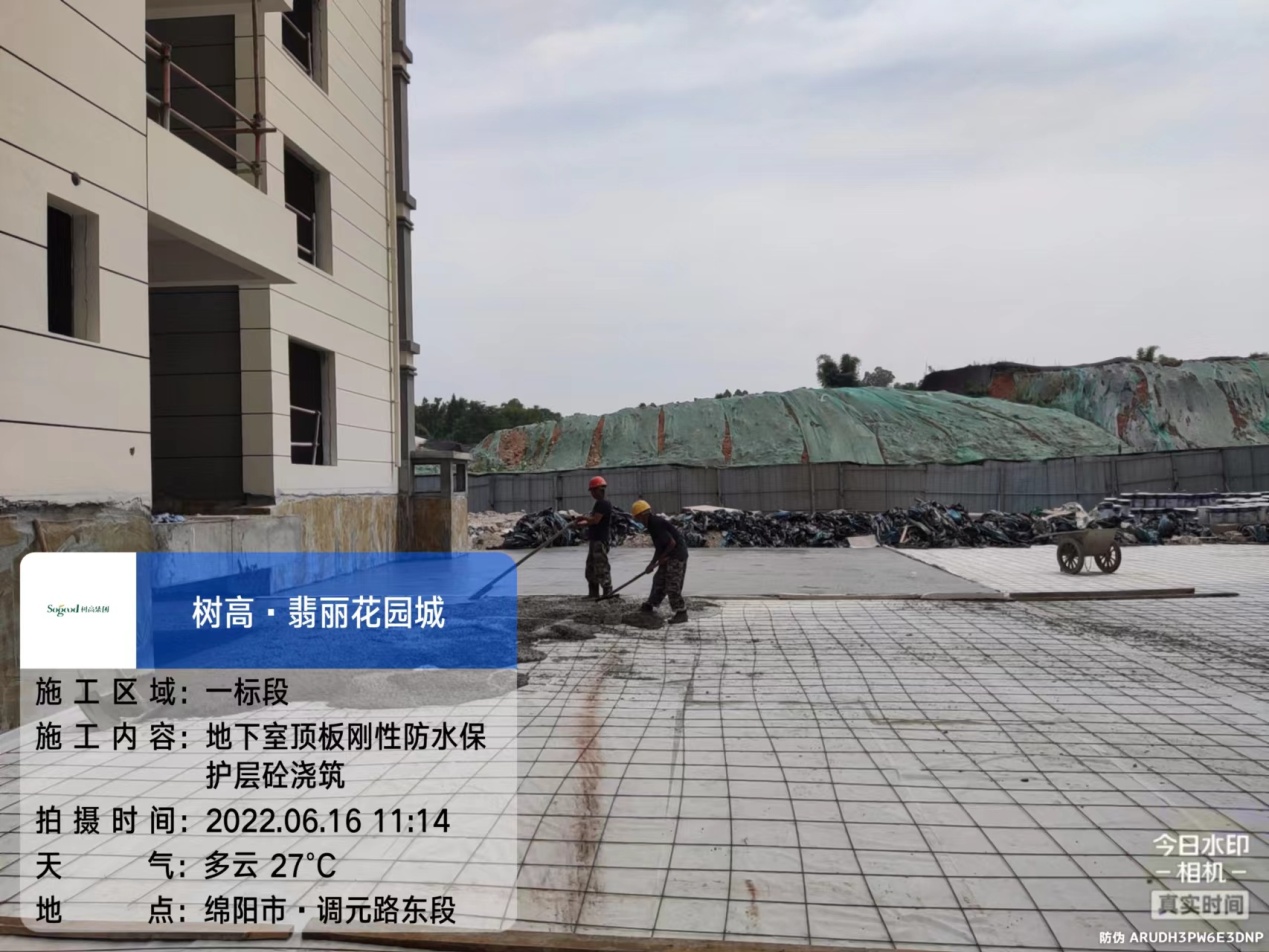

十二丶一标段地下室顶板完成6#-8#楼地下室顶板钢性层浇筑,5#、17#楼未完成浇筑;

十三丶一标段所有楼栋楼梯梯步抹灰完成,实际完成1#、2#、5#、6#、7#、8#、17#、18#楼楼梯抹灰;

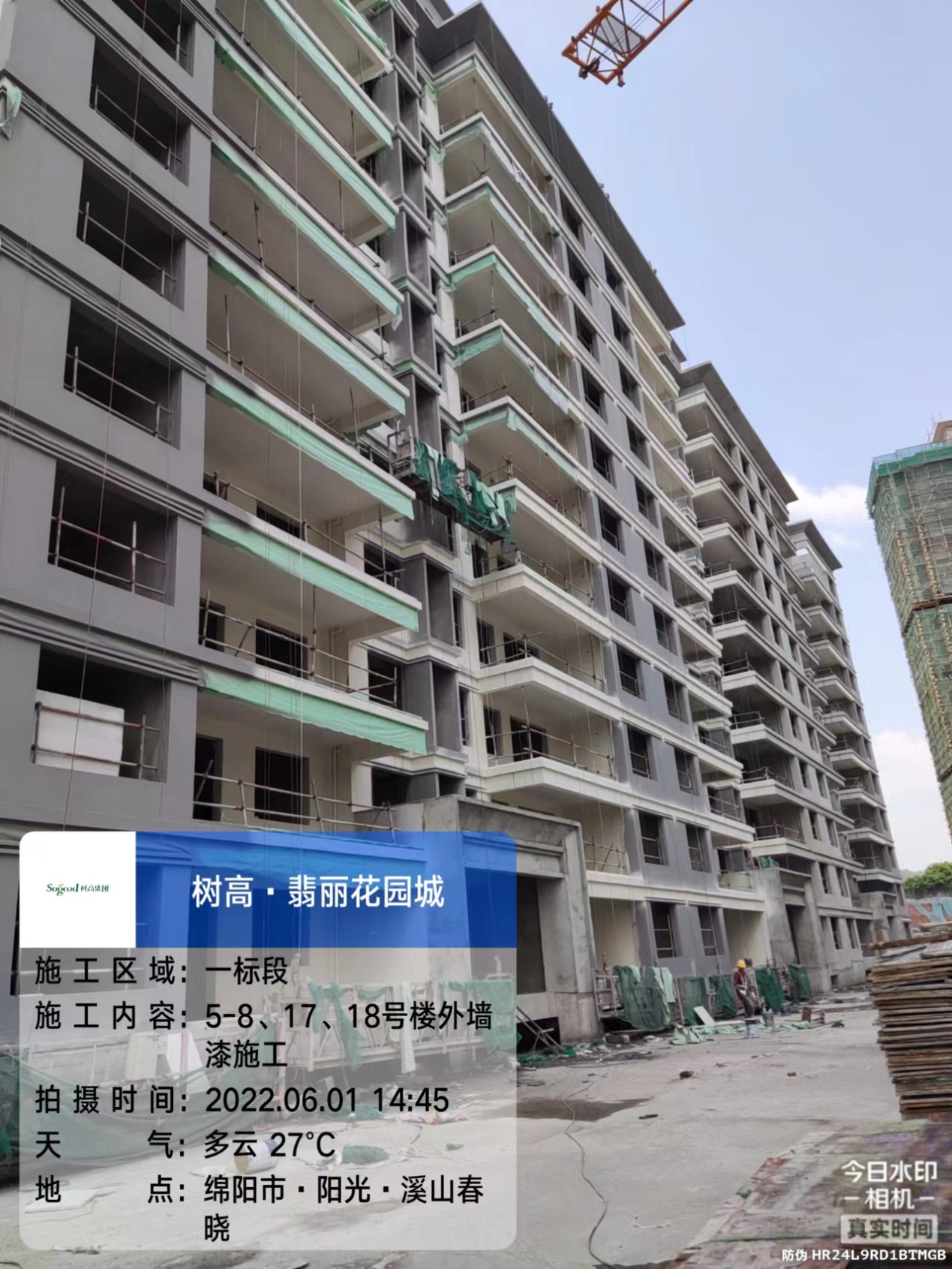

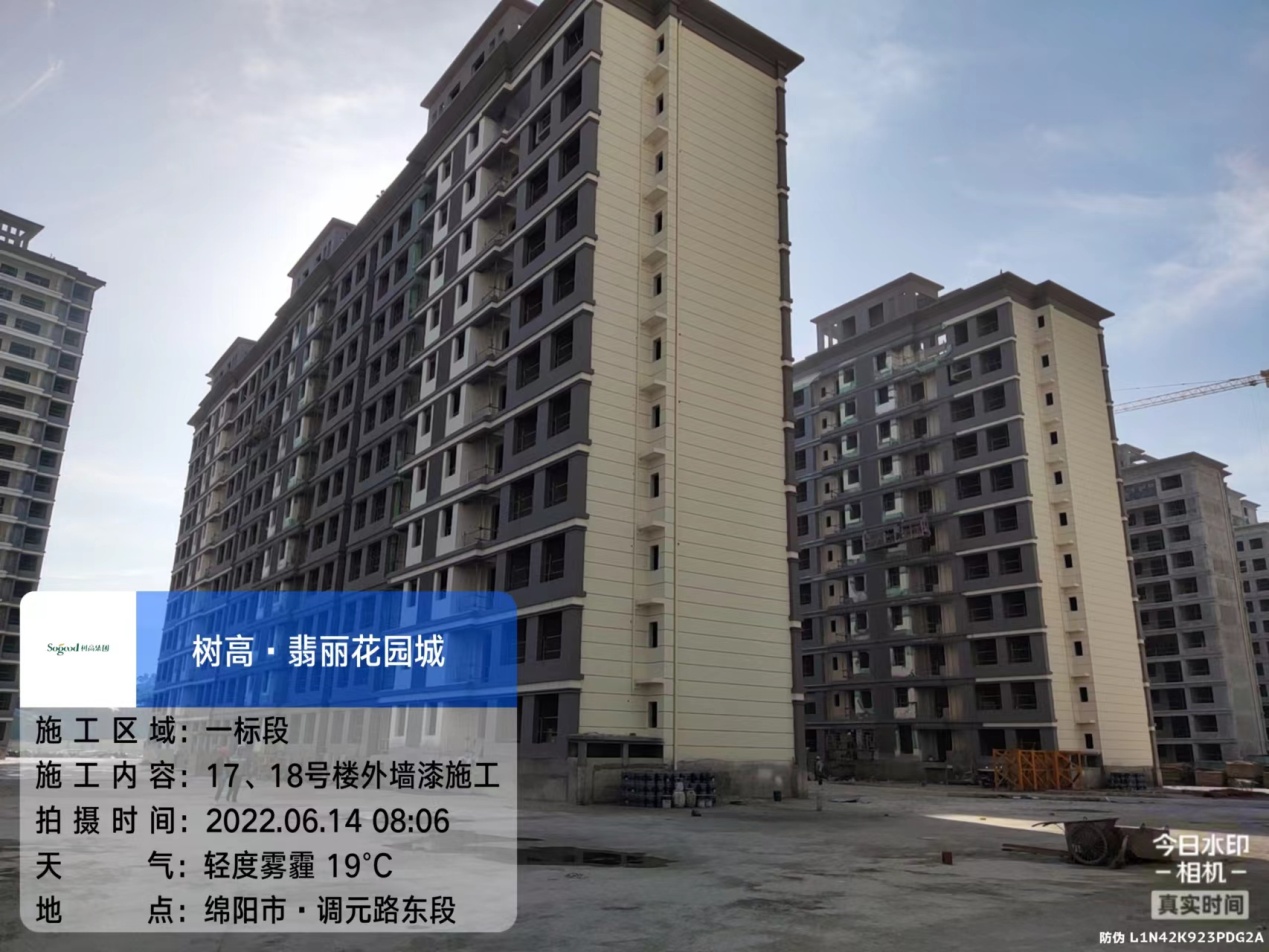

十四、1#-8#、17#、18#楼内外墙抹灰完成,1#-8#楼内保温完成,5#-8#外墙漆完成95%,17#、18#楼外墙漆完成60%。
