一、2026年4月30日完成情况:
1、7、8#楼:维保;

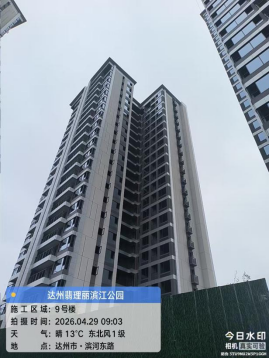

2、9#楼:公区装饰墙地砖施工完成20%;门窗玻璃安装完成50%;电梯调试完成60%;入户光纤出线完成65%;门头钢架焊接完成60%;

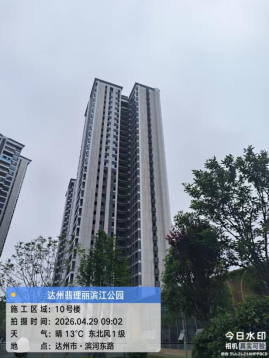

3、10#楼:公区装饰墙地砖施工完成10%;门窗玻璃安装完成40%;电梯调试完成60%;入户光纤出线完成25%;门头钢架焊接完成50%;
4、二标地下室:9、10#楼消防管道安装90%;
5、S5#楼:外墙抹灰完成;外墙涂料完成60%;消防水管安装、消防报警穿线完成85%;

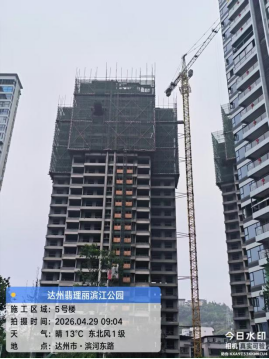

6、5#楼:二十六层结构完成95%;外墙砌体施工完成65%;室内砌体施工完成20%;

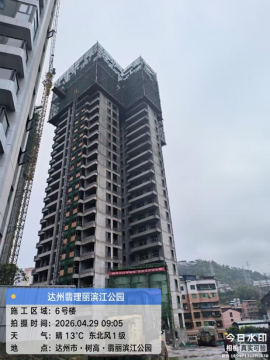

7、6#楼:二十五层结构完成95%;外墙砌体施工完成65%;室内砌体施工完成15%;
8、总平:9、10#楼区域景观管网施工完成。
