本月完成(截止5月15日)

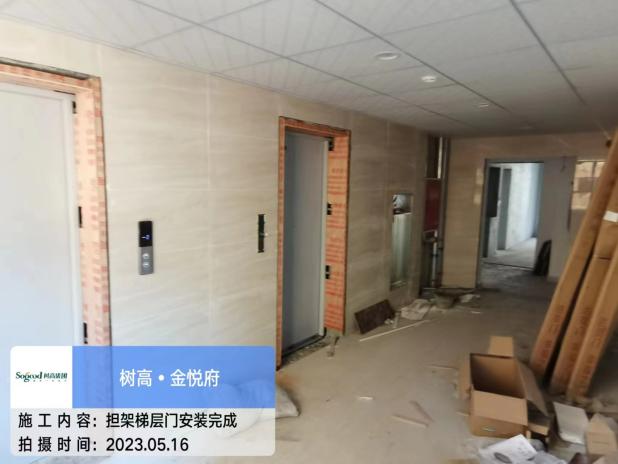

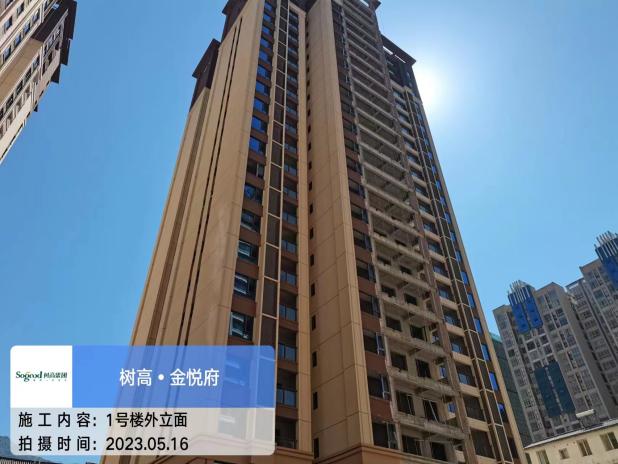

1、1#楼:门窗玻璃安装完成50%,防火门安装完成50%,消防电梯前室报警按钮、声光报警等设备完成80%,自来水户表表后接管完成50%,自来水远程抄表系统线路安装完成50%,担架梯进行轿厢安装,一层雨污水管外接完成,客厅投入使用;
2、2#楼:门窗玻璃安装完成70%,防火门安装完成50%,消防电梯前室报警按钮、声光报警等设备完成80%,自来水户表表后接管完成,自来水远程抄表系统线路安装完成50%,担架梯进行轿厢安装,一层雨污水管外接完成95%,施工电梯洞口挡墙混凝土浇筑、防水完成,客厅投入使用;
3、3#楼:防火门安装完成10%屋面及阳台栏杆安装完成,门窗玻璃安装完成50%,消防电梯前室报警按钮、声光报警等设备完成80%,自来水户表表后接管完成,自来水远程抄表系统线路安装完成50%,担架梯进行轿厢安装,一层雨污水管外接完成,施工电梯洞口挡墙混凝土浇筑、防水完成,客厅投入使用;

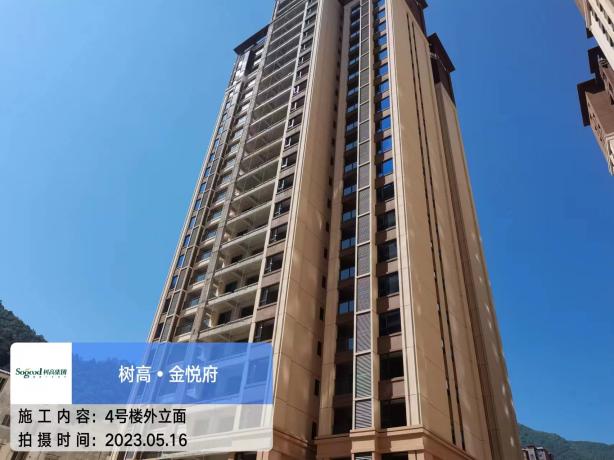

4、4#楼:门窗玻璃安装完成50%,防火门安装完成50%,消防电梯前室报警按钮、声光报警等设备完成80%,自来水户表表后接管完成50%,施工电梯洞口混凝土浇筑,自来水远程抄表系统线路安装完成50%,担架梯进行轿厢安装,客厅投入使用,一层雨污水管外接完成95%;
