树高翡丽花园城9月工程进度简报
树高翡丽花园城9月工程进度简报
2021-10-13

树高·翡丽花园城9月工程进度简报

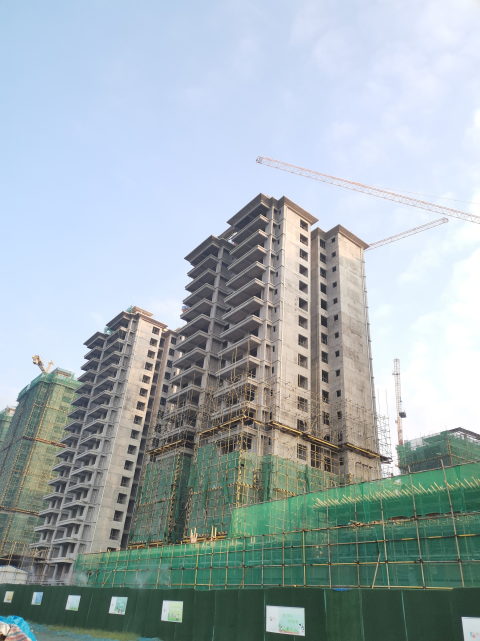

一、1#楼:二次结构 ① 砌体施工完成12层 ②二模完成10层③1-6层外架拆除完成④抹灰样板完成。

二、2#楼:二次结构 ① 砌体施工完成8层  ②二模完成6层③外架1-6层拆除。

三、3#楼:二次结构 ① 砌体施工完成12层②二模完成10层③1-6层外架拆除完成

四、4#楼: 二次结构 ①止水带完成② 砌体完成7层 ③二模完成5层

五、5#楼:二次结构 ①砌体完成  ②二模完成  ③外架拆除完成 ④内墙抹灰完成1-10层。

六、6#楼: 二次结构 ①砌体完成  ②二模完成  ③外架拆除完成 ④内墙抹灰完成1-10层。

七、7#楼:二次结构:①砌体完成  ②二模完成  ③外架拆除完成 ④内墙抹灰完成1-10层。

八、8#楼: 二次结构:①砌体完成  ②二模完成  ③外架拆除完成 ④内墙抹灰完成1-10层。

九、17#楼: 主体结构:①屋面架构层完成

二次结构:① 砌体完成  ②二模完成  ③外架全部拆除④抹灰完成10层。

十、18#楼:主体结构:①屋面架构层完成

二次结构:① 砌体完成  ②二模完成  ③外架全部拆除④抹灰完成8层。

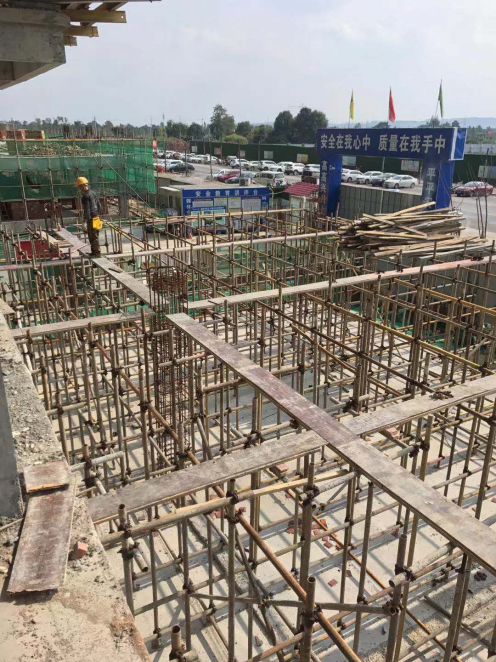

十一、地下部分:①本月计划将6#-17#楼地下室顶板完成浇筑。  ②7#、8#楼地下室抗水板完成浇筑。

18#-19#地下室顶板完成。④商业楼完成主体施工,二次结构完成1#2#楼商业砖墙。

十二、9#:完成13层砼浇筑。

十三、10#:完成15层砼浇筑。

十四、11#:完成16层砼浇筑。

十五、12#:完成17层砼浇筑。

十六、13#:完成屋面层层砼浇筑。

十七、14#:砌体完成

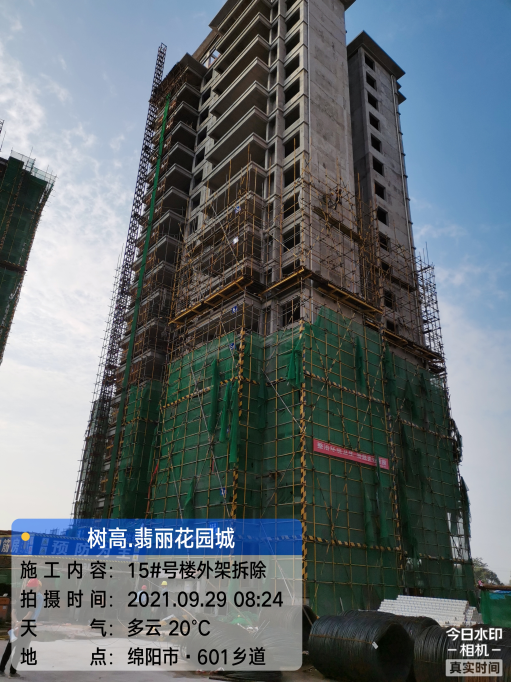

十八、15#:砌体完成、内墙抹灰完成90%,外墙抹灰完成,

十九、16#:砌体完成、内墙抹灰完成、外墙抹灰完成。外架拆除完成

二十、19#:砌筑完成。抹灰完成6层

二十一、20#:砌体完成9层

二十二、15#:商业主体完成。
