树高翡丽滨江公园2022年12月工程进度
树高翡丽滨江公园2022年12月工程进度
2022-12-30

完成情况:

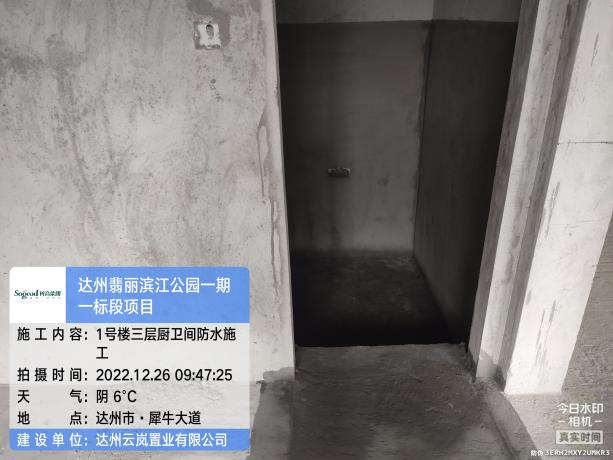

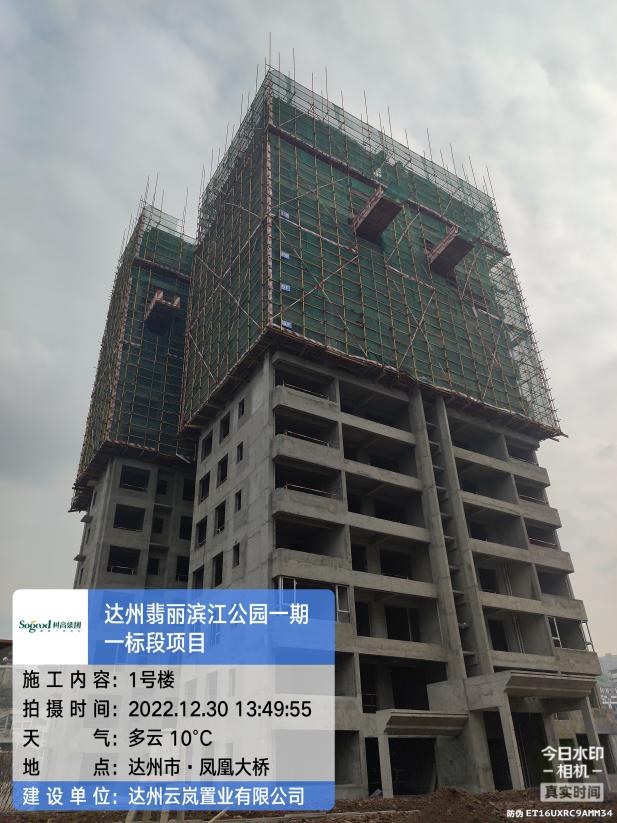

 1、1#楼:完成15层结构、3层外窗安装、厨卫间防水完成;

 2、2#楼:完成15层结构完成;

 3、3#楼:完成15层结构完成;

 4、4#楼:完成13层结构完成;

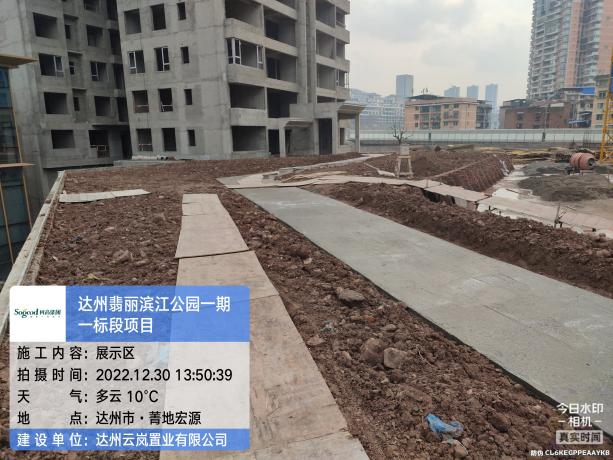

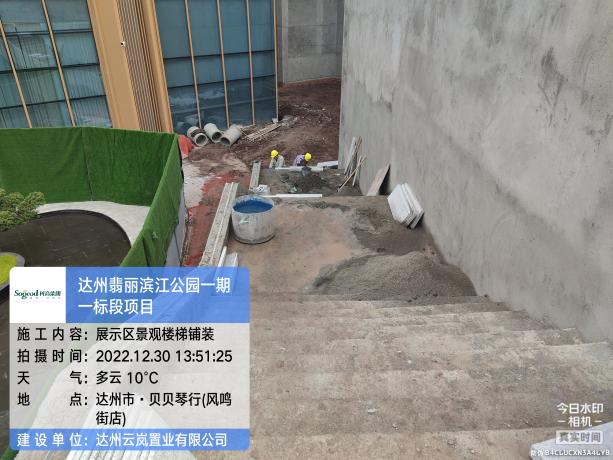

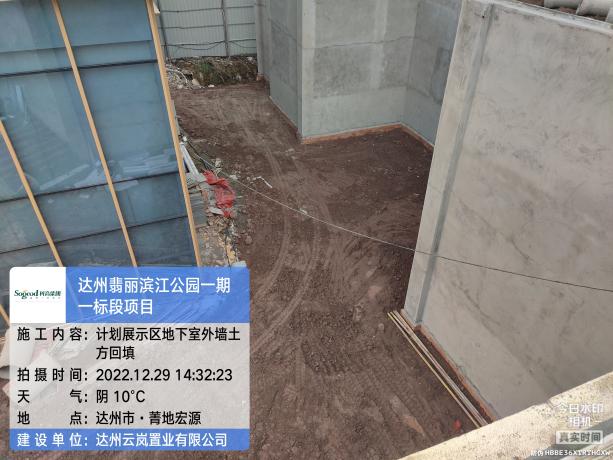

 5、实体景观展示区:地下室顶板及外墙回填土、景观道路垫层浇筑完成;

6、1#楼入户门头:砌砖、抹灰完成;

7、1#楼外立面:外墙抹灰完成;

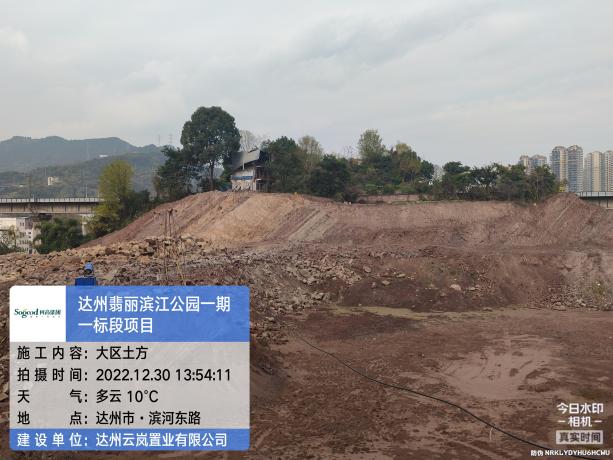

   8、B区大区土方开挖完成80%。
