树高华悦府2022年6月工程进度
树高华悦府2022年6月工程进度
2022-06-29

本月进度

1.1-5#内墙抹灰,门窗洞口收边收口完成;

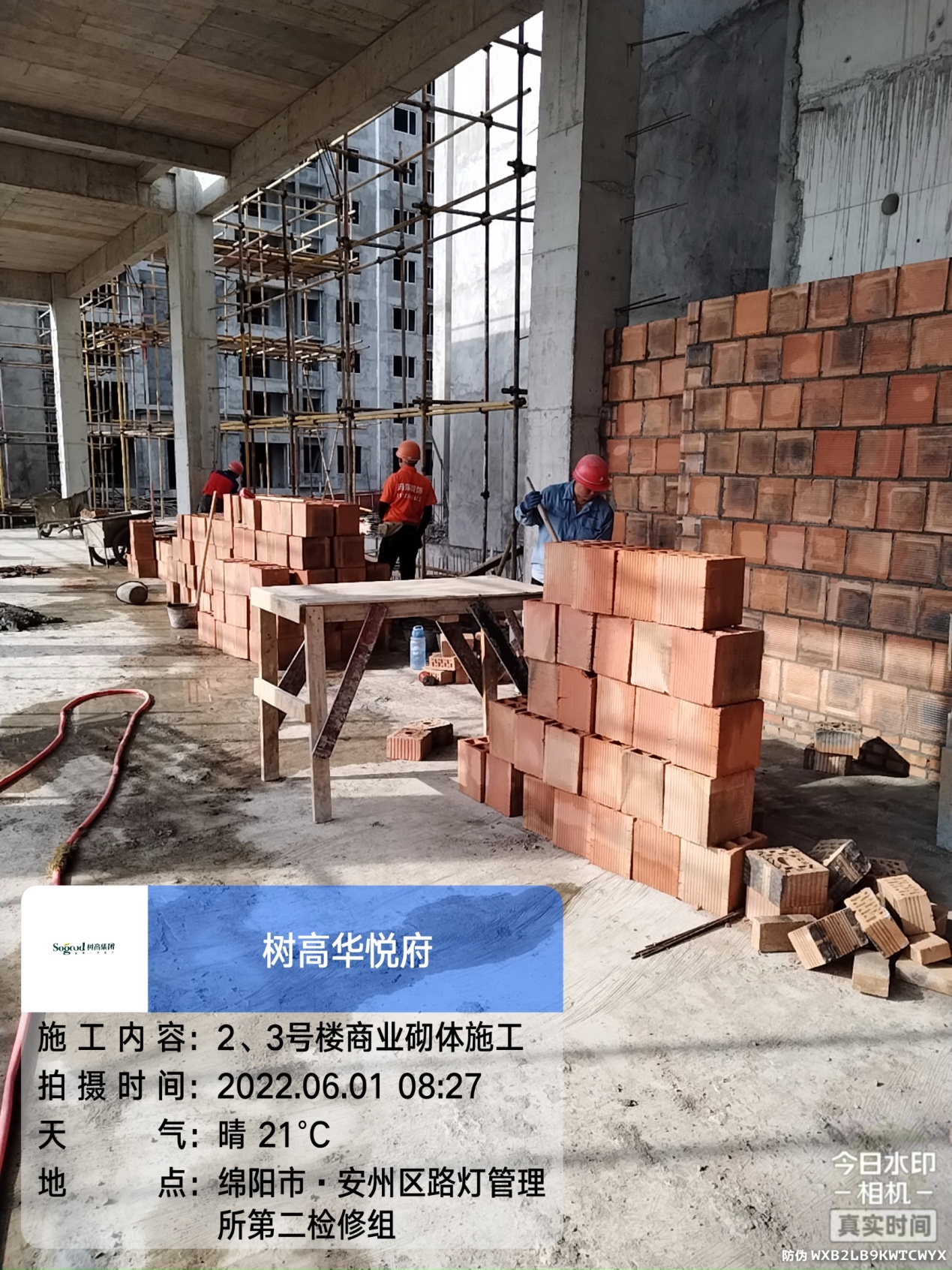

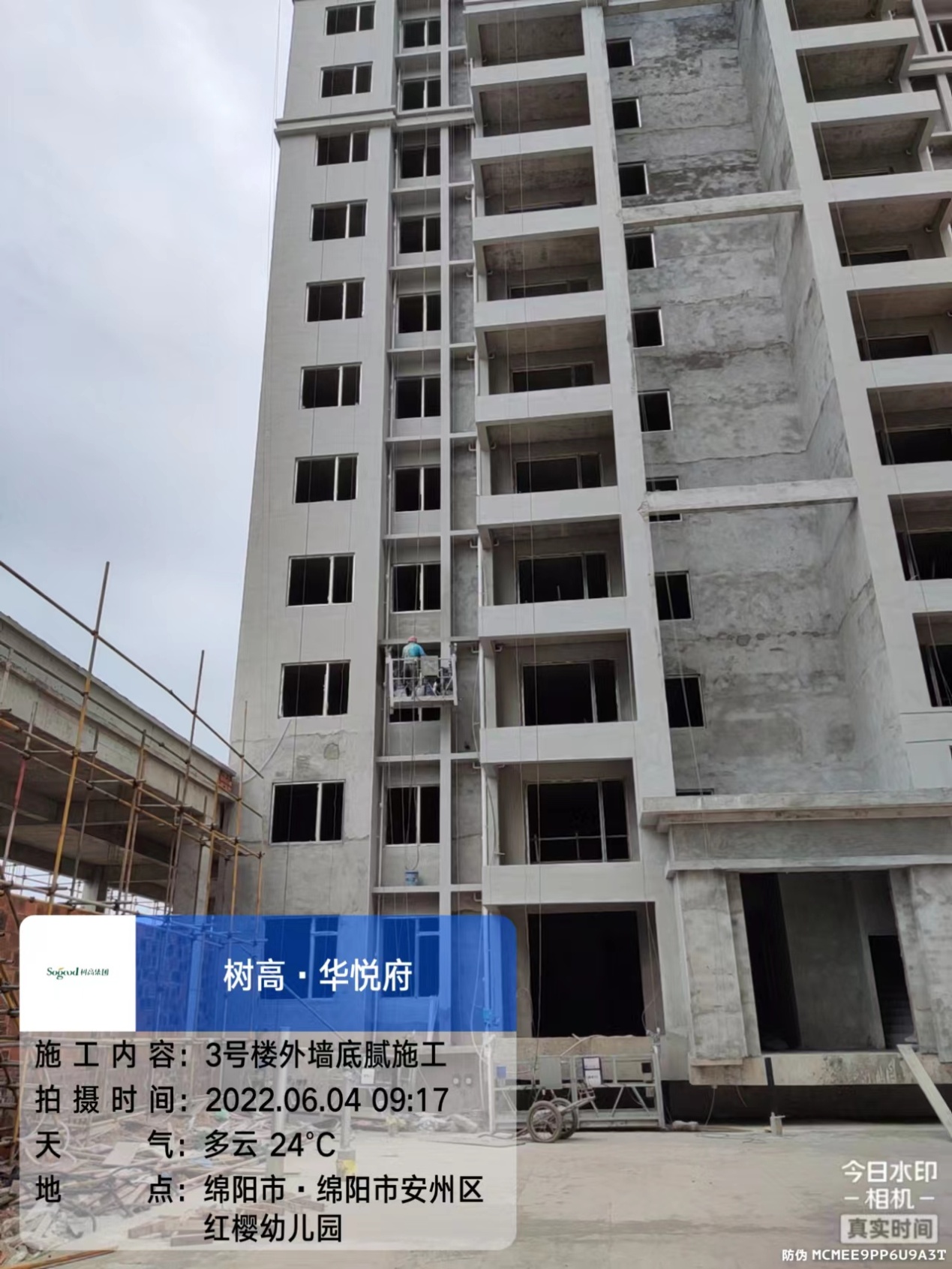

2.2-5#商业砖砌体完,内外墙抹灰完;

3.  地下室内墙抹灰完成;

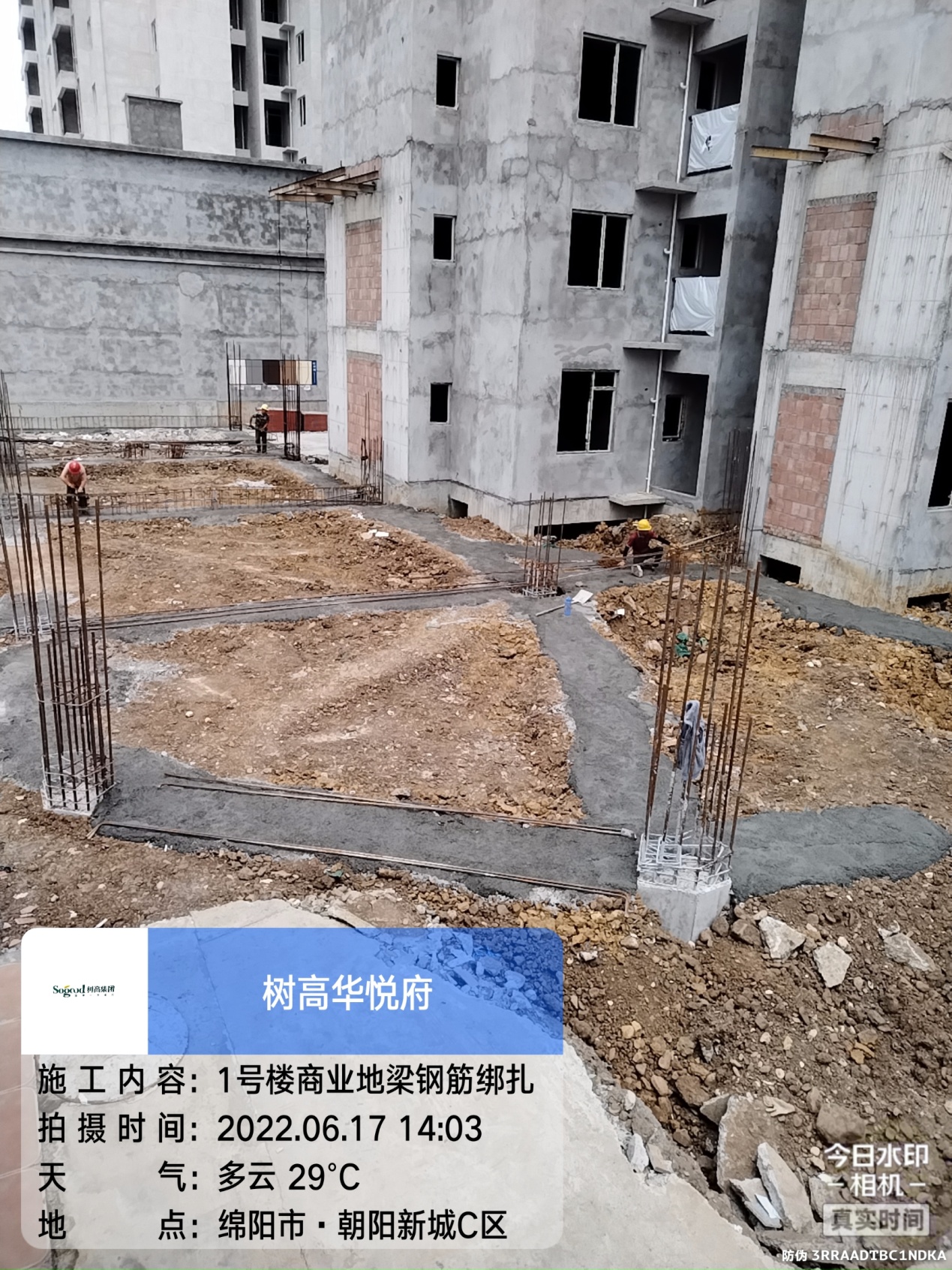

4.  1#商业地梁完成;

5.  1-5#楼楼梯抹灰完成;

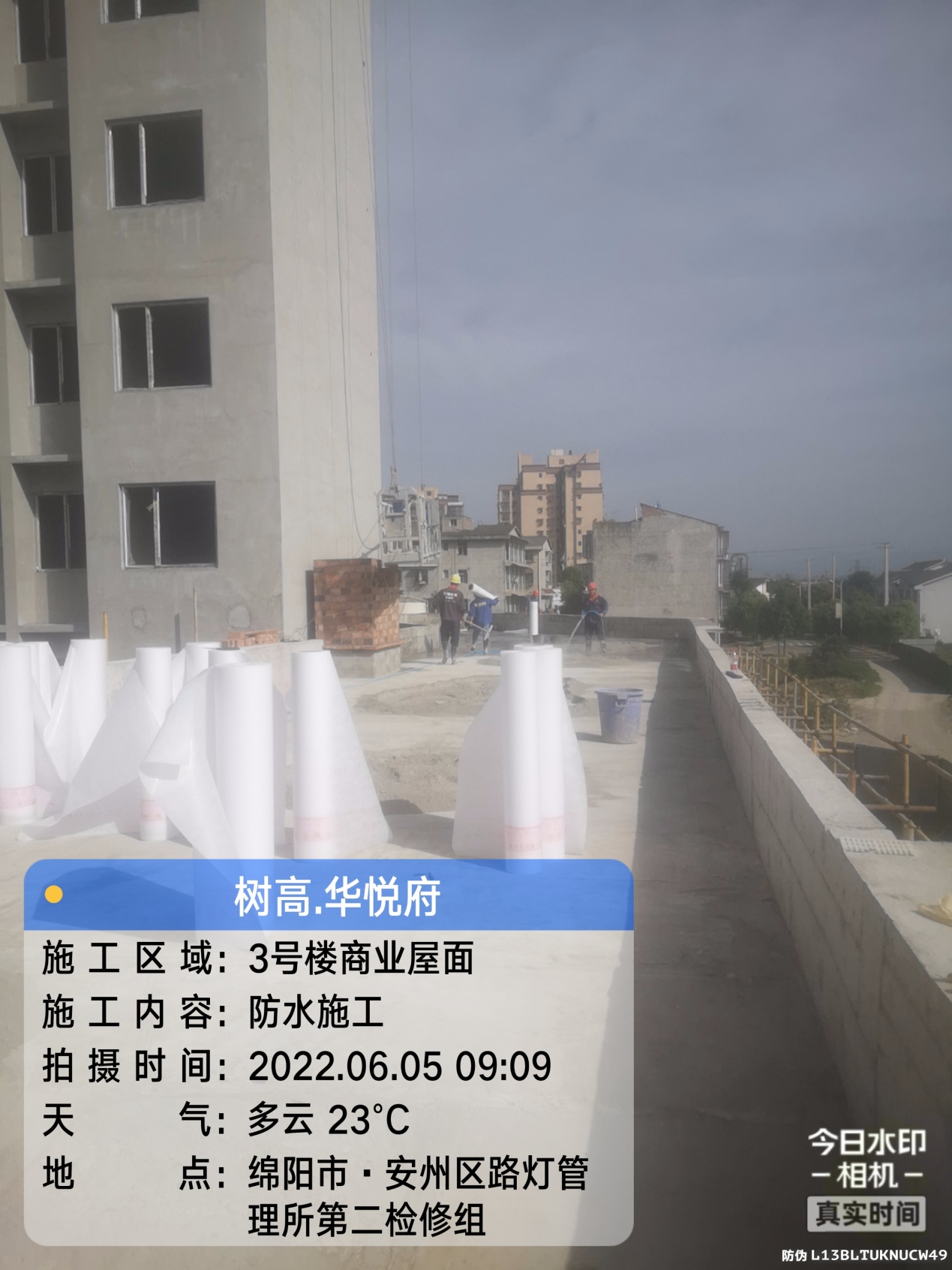

6.  2-5#商业屋面完成;

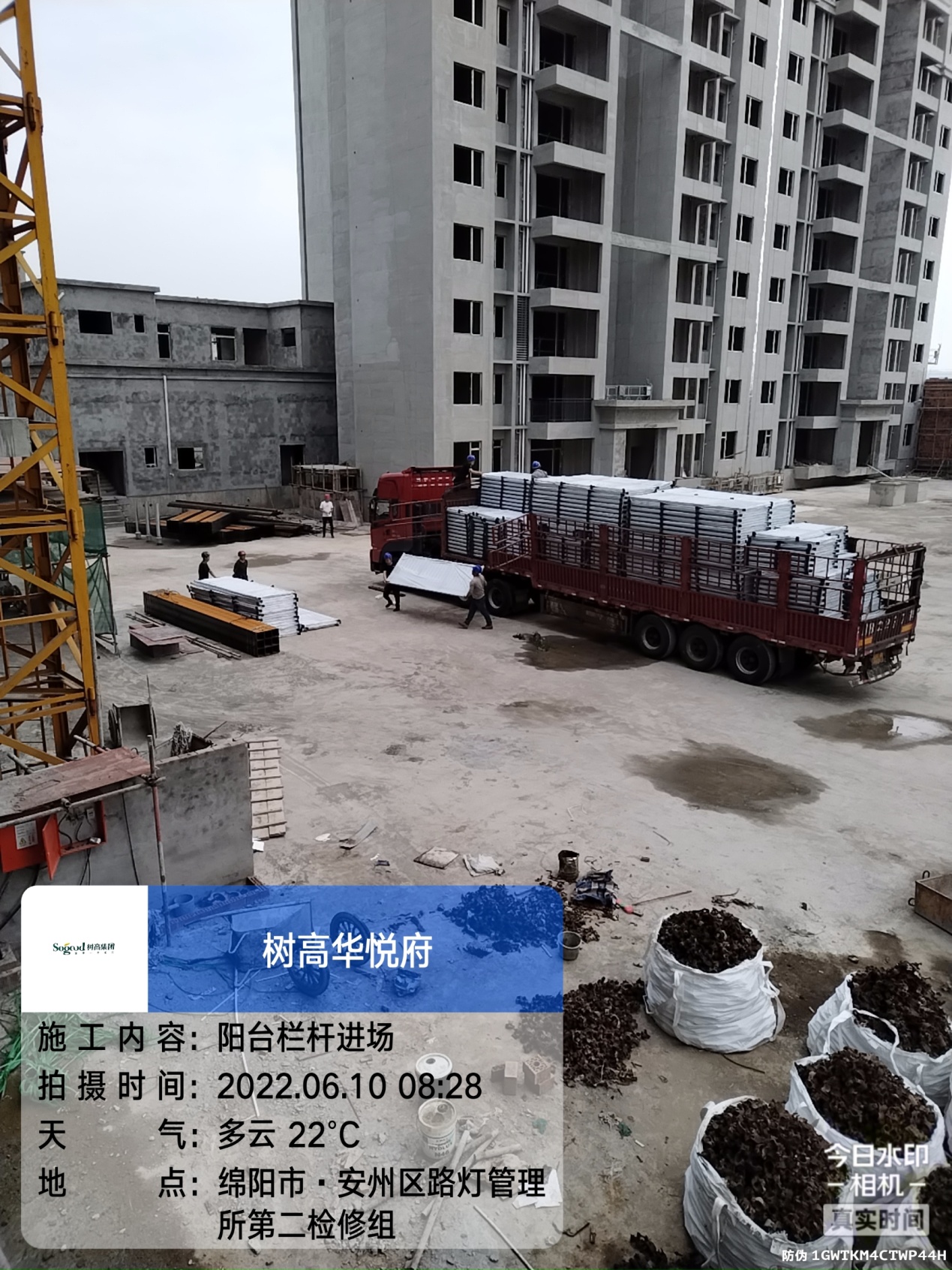

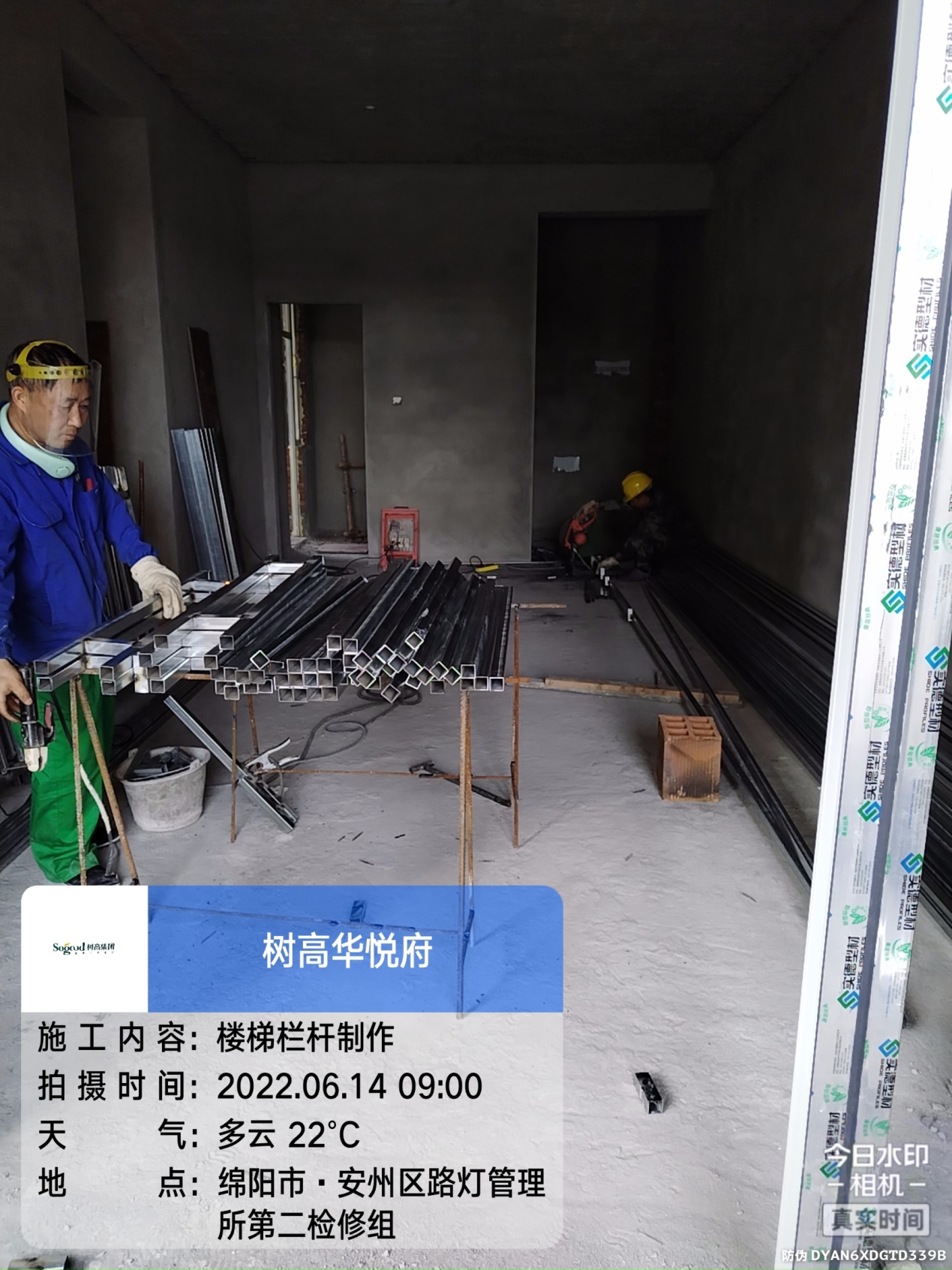

7.  1-5号楼楼梯阳台栏杆安装进行中。

下月计划

1.1#商业主体完成(根据土方回填确定);

2.1-3#楼室内地坪打磨完成(根据室内电梯投入使用确定);

3.1-3#地下室顶板刚性层完成,4-5#完成50%;

4.6#大门完成;

5.地下室卫生清理完成;

6. 阳台栏杆安装完成。
