树高华悦府2022年3月工程进度
树高华悦府2022年3月工程进度
2022-03-28



一、月计划

1.1号楼完成砖砌体85%;

2.2号楼外墙抹灰完成,内墙抹灰完成50%,外架拆除;

3.3号楼外墙抹灰完成80%,内墙开始抹灰;

4.4号楼开始砖砌体施工;

5.5号楼完成砖砌体50%;

6.2-4号楼商业主体结构施工;

二、月完成

1.1号楼砖砌体已基本完成;

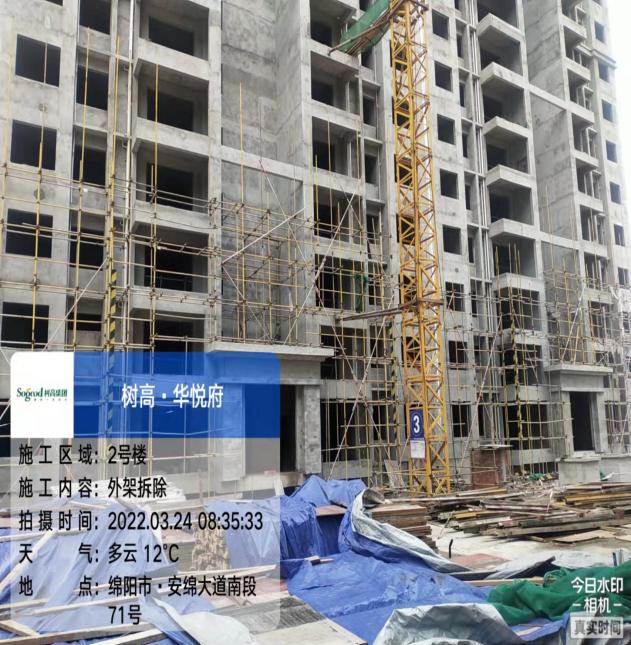

2.2号楼外墙抹灰已完成,内墙抹灰完成90%,外架正在拆除;

3.3号楼外墙抹灰已完成,内墙开始抹灰完成20%;

4.4号楼砖砌体完成20%;

5.5号楼完成砖砌体50%;

6.2-4号楼商业主体结构施工,其中4号楼商业已于今日(24日)完成一层梁板混凝土浇筑;

7.3号楼室内施工电梯开始安装;

8.地下室消防管网及喷淋开始安装;

2.要求劳务公司积极衔接相关材料供应商,对现场材料的供应做好前瞻工作,保够现场施工所需。

三、下月计划

1.1号楼外墙抹灰基本完成,内墙抹灰完成60%;

2.2号楼拆除施工电梯;劳务公司进入修补及打磨阶段(包含:楼层临时通道、施工电梯拆除后外墙、内墙零星墙面及阴阳角等修补;打磨顶板、地面等);

3.3号楼外架拆除,内墙抹灰完成85%;

4.4号楼砖砌体完成80%;

5.5号楼砖砌体基本完成,内墙开始抹灰;

6.2-4号楼商业主体结构完成80%;

7.地下室砖砌体开始施工。

百叶、栏杆、塑钢门窗单位:

1. 完成打样并开始制作。

消防单位:

1.地下室消防管网及喷淋完成80%。

2.2号楼主楼消防竖管及消火箱安装完成。

3.其它各栋主楼消防随现场实际进度施工。

室内电梯单位:

1.3号楼室内电梯安装完成,根据现场实际需求投入使用。

2.1号楼室内电梯开始安装。

公区装修单位:

1.公区装修单位进场。

2.2号楼开始装修施工。
