树高金悦府2022年3月工程进度
树高金悦府2022年3月工程进度
2022-03-28


本月计划

1、1-3#楼屋面构架施工完成;

2、1-4#楼二次结构及砌体施工完成70%;

34#楼主体封顶;

本月完成

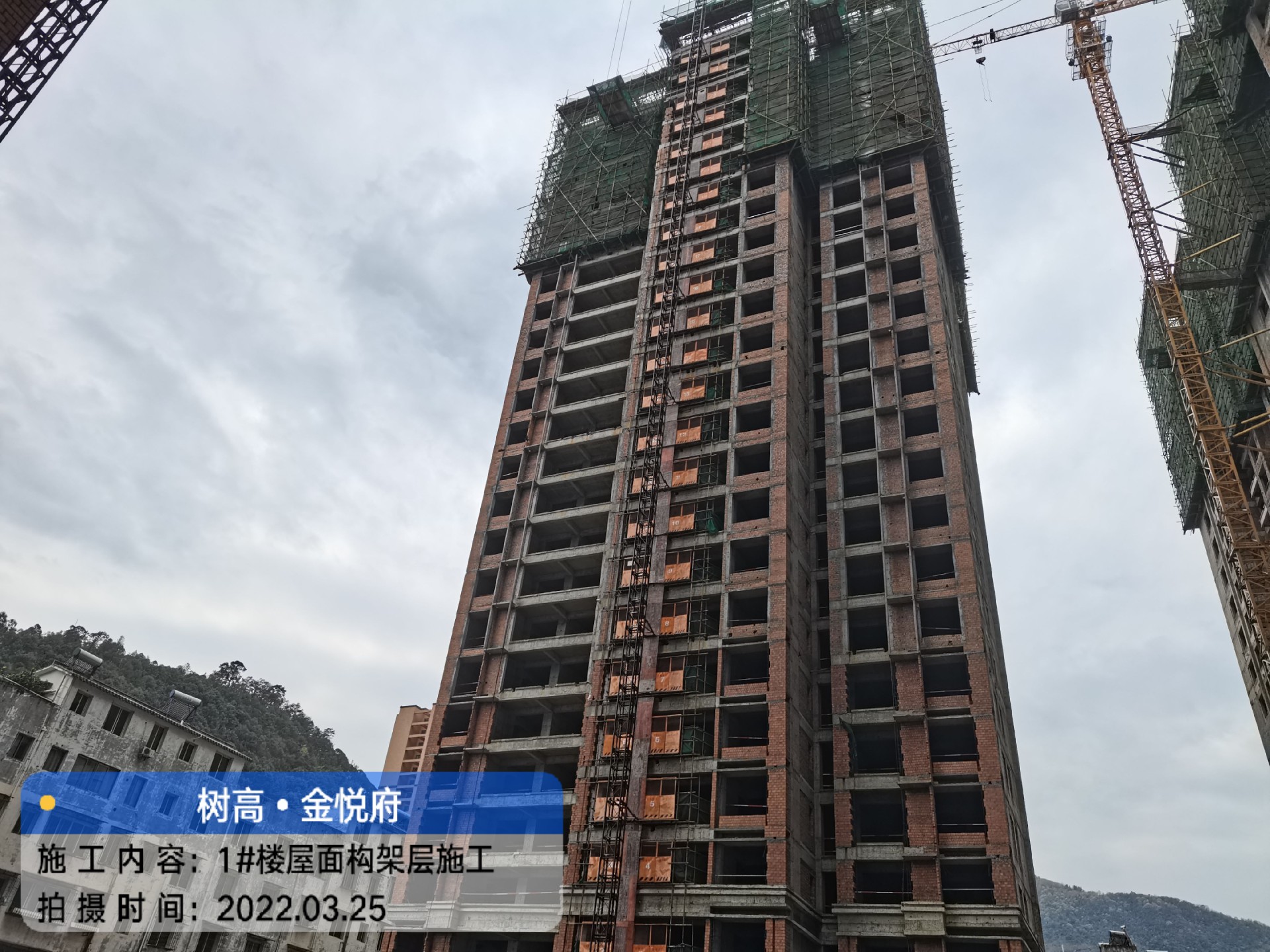

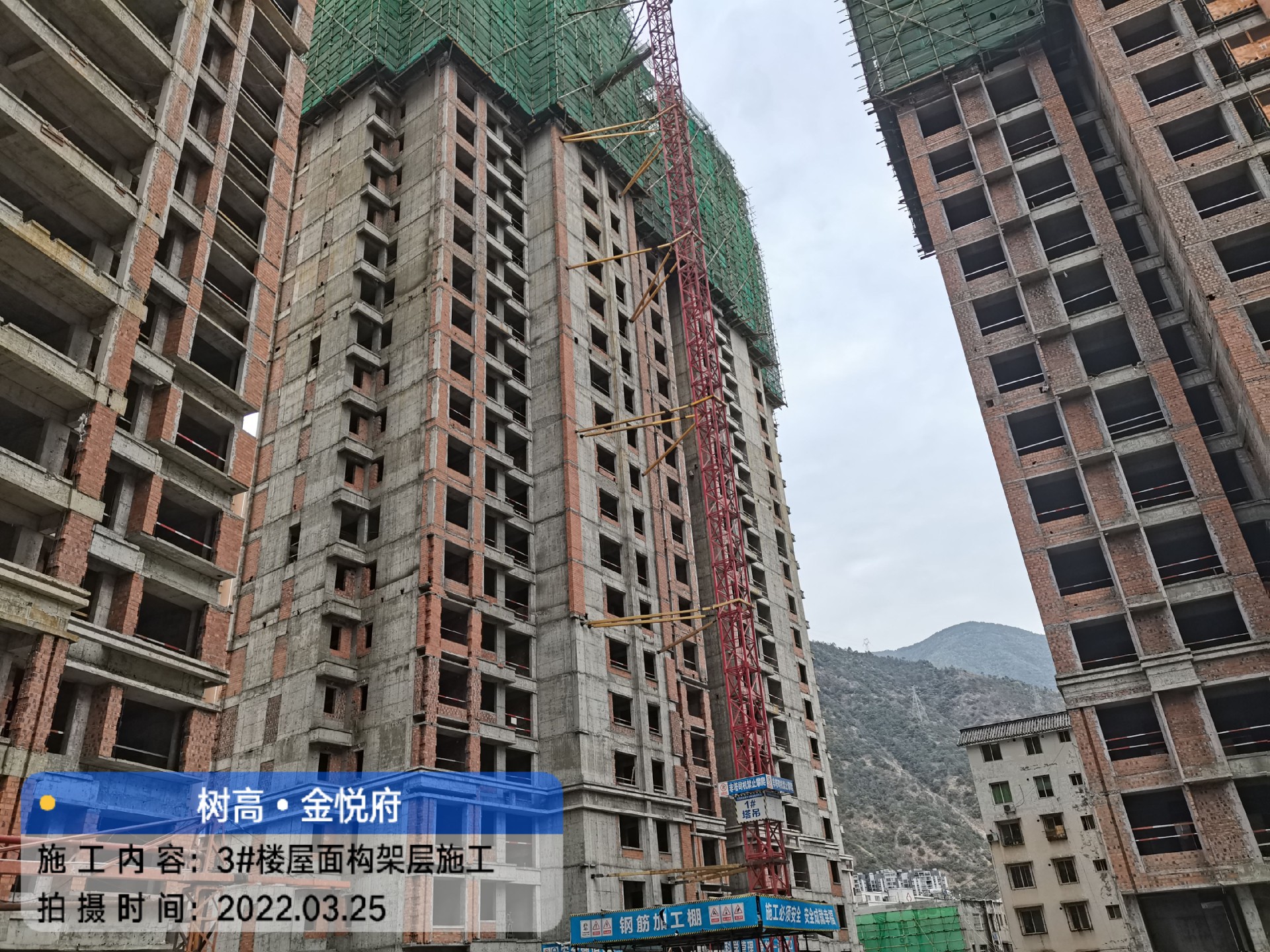

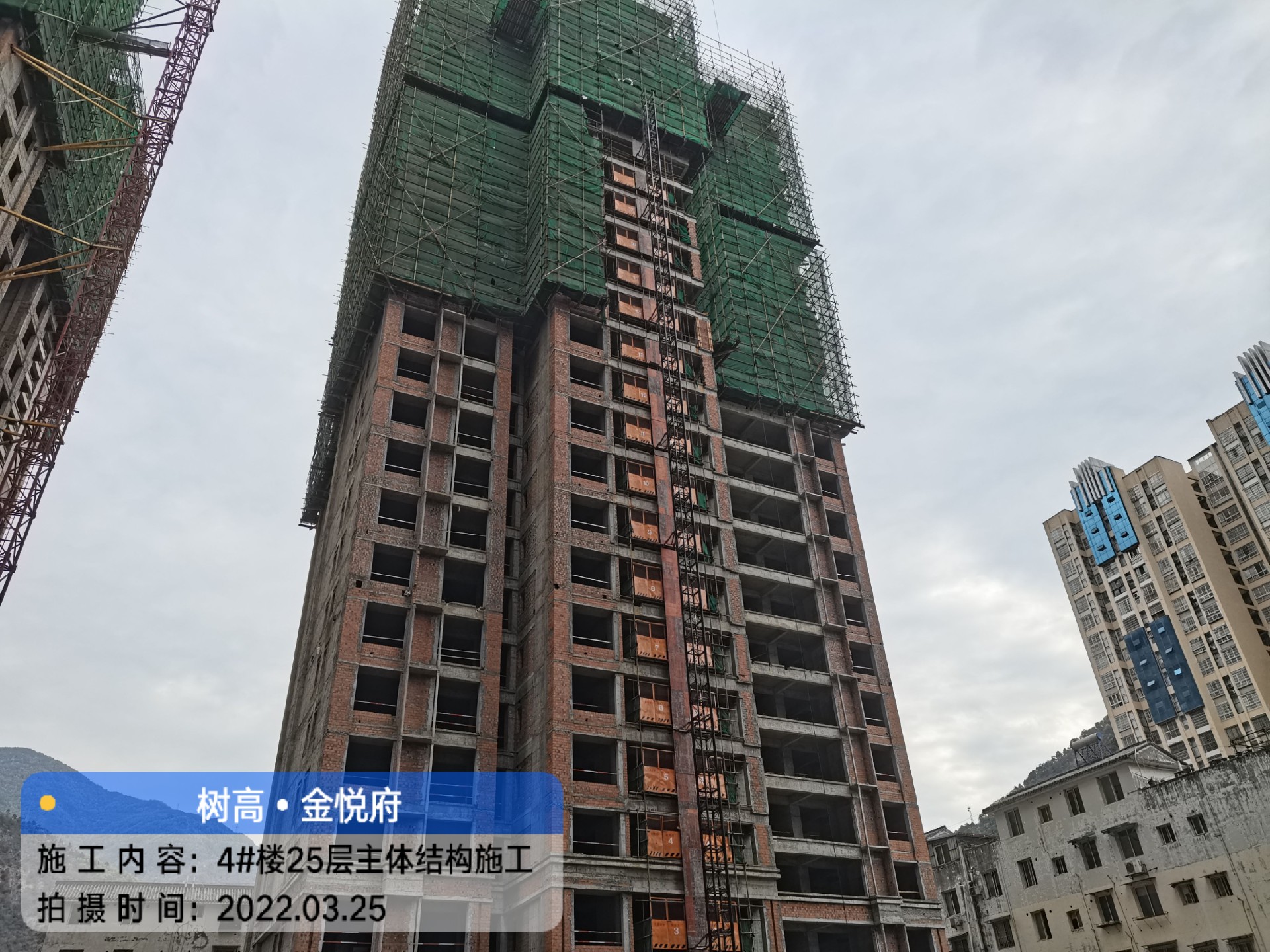

1、1#楼屋面构架层模板支护完成;2#楼屋面构架层混凝土浇筑完成;3#楼1单元构架层混凝土浇筑完成,2单元构架钢筋绑扎、模板支护完成;4#楼25层墙柱屋面层梁板模板支护完成,预计3月31日完成封顶混凝土浇筑;

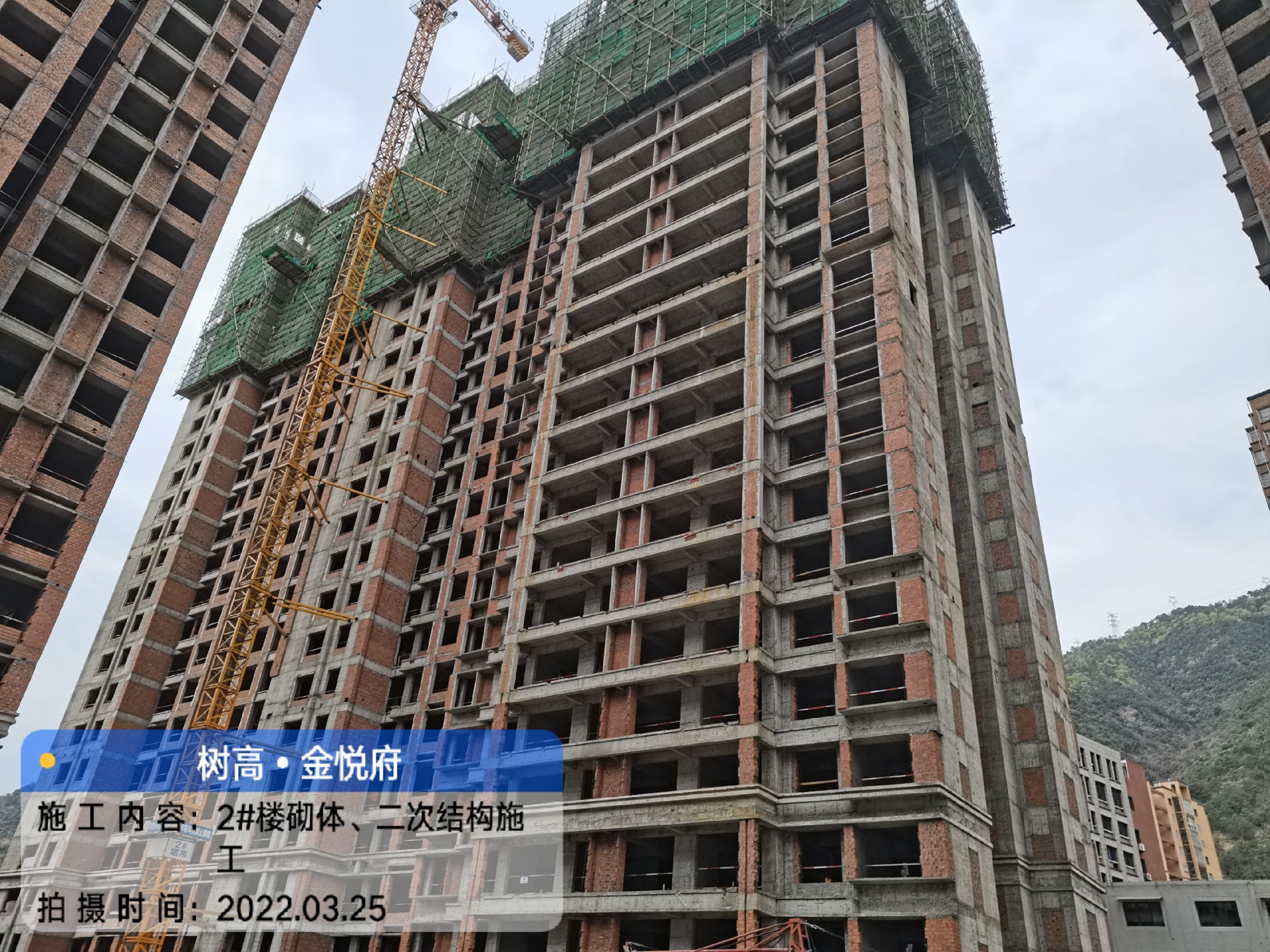

2、1#楼外围砌体完成2~23层;2#楼外围砌体完成2~24层,内墙砌体完成2层;3#楼外围砌体完成2~24层,内墙砌体完成2~9层、12层、14层;4#楼外围砌体完成2~17层;

3、3#楼2层室内抹灰样板施工完成;

4、1#楼14~19层外架拆除,4#楼7~13层外架拆除。

三、下月计划

1、1#、2#、3#楼屋面构架施工完成,4#楼屋面构架完成50%;

2、1#楼外围砌体完成2~25层,内墙砌体完成6层;2#楼外围砌体完成2~24层,内墙砌体完成12层;3#楼外围砌体完成2~24层,内墙砌体完成22层;4#楼外围砌体完成2~23层,内墙砌体完成2层;
