一、2022年2月工作完成情况:
(一)桩施工情况
1、16#楼:旋挖桩已施工完成108根,剩2根;
2、15#楼:旋挖桩已施工完成97根,剩14根;
3、6#楼:旋挖桩已施工完成65根,剩20根;
4、7#楼:旋挖桩已施工完成73根,剩9根;
5、地下室:一期旋挖桩剩4根,二期旋挖桩剩219根,地下室共剩223根未施工。
(二)基础施工情况:

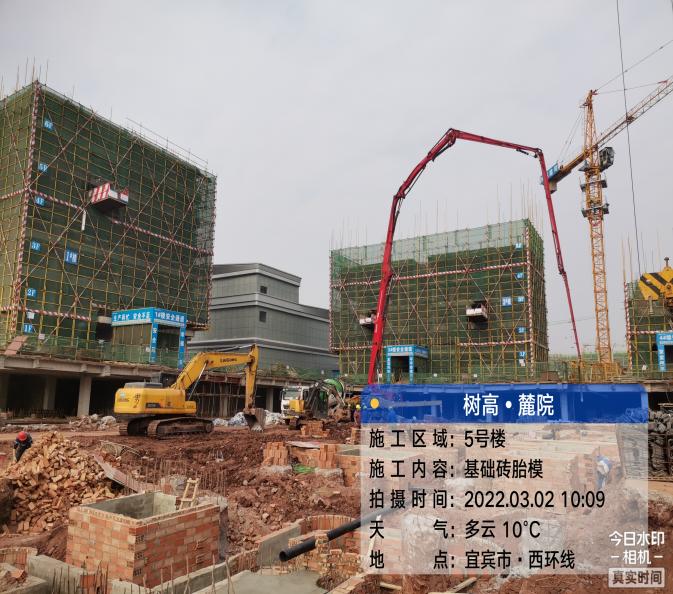

1、5#楼:基础承台砖胎膜施工完成70%,基础土方开挖已完成;

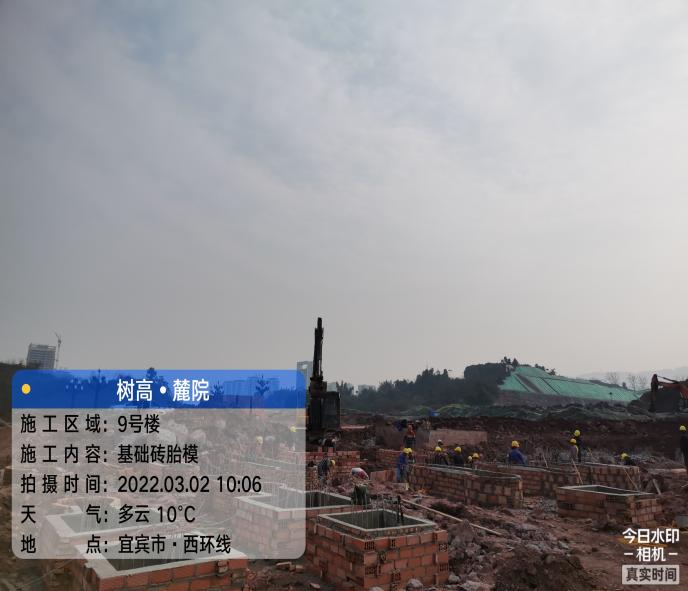

2、9#楼:基础承台土方开完完成50%,截桩完成40%。
(三)主体施工情况:

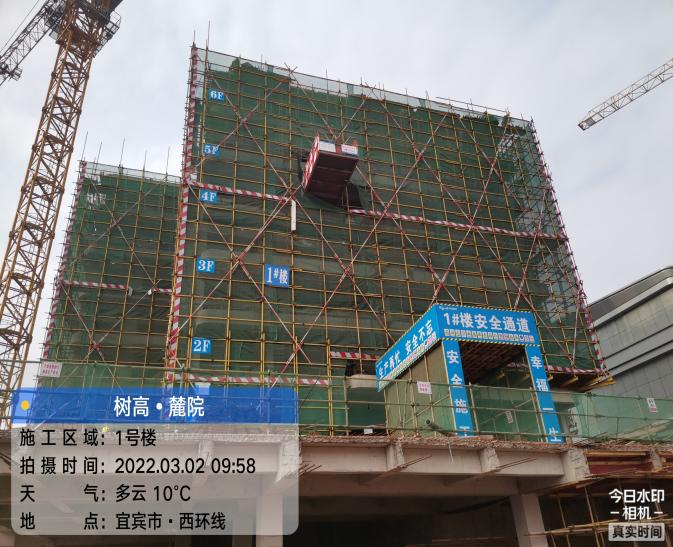

1、1#楼:完成6层砼浇筑;

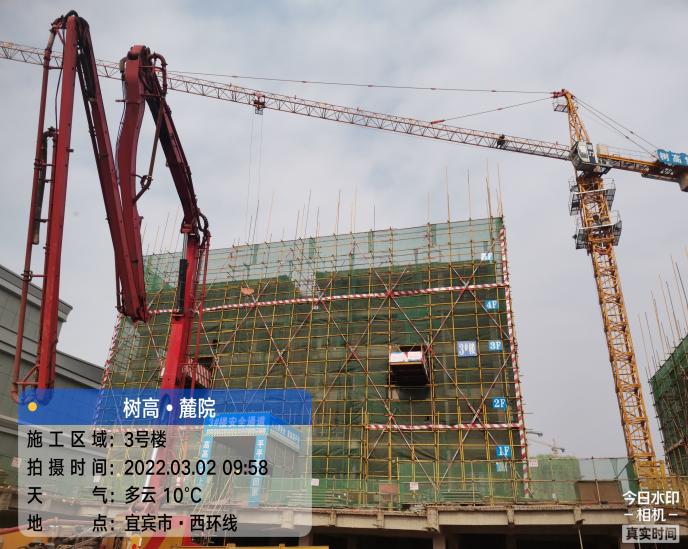

2、3#楼:完成5层钢筋绑扎待砼浇筑;

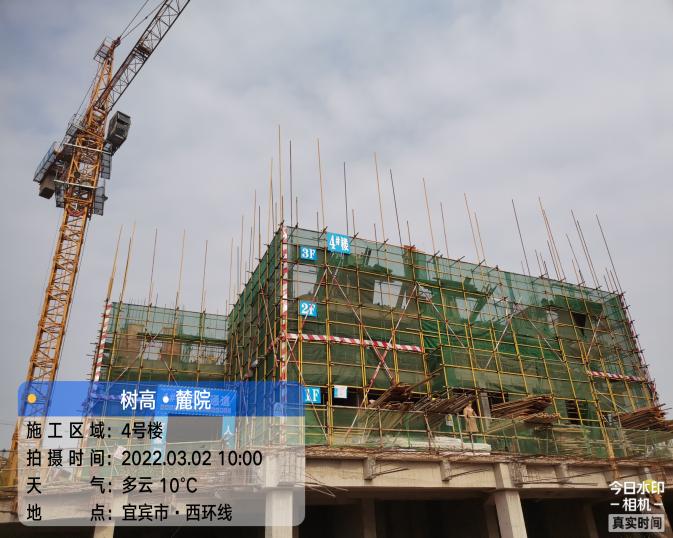

3、4#楼:完成2层砼浇筑;

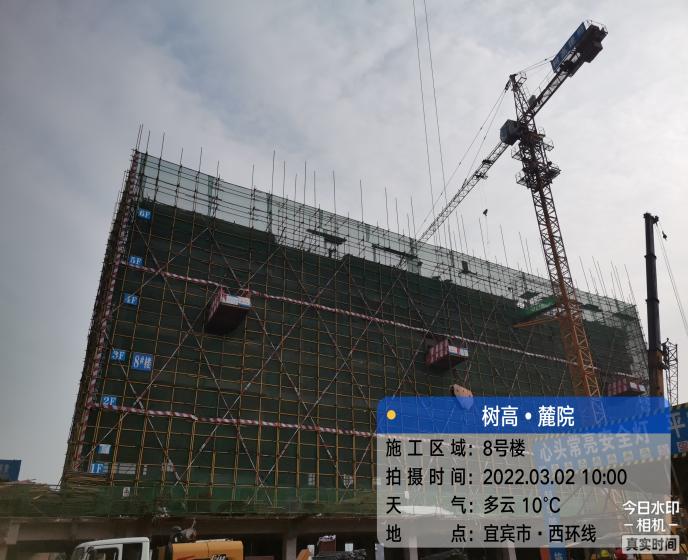

4、8#楼:完成6层钢筋绑扎。
(四)完成2#、4#楼基础验收
二、2022年3月工作计划
(一)桩施工计划
1、15#、6#、7#楼:旋挖桩施工完成;
2、11#、12#楼:旋挖桩施工完成;地下室旋挖桩施工完成30%。
(二)基础施工计划:
1、5#楼:地下室抗水板混凝土施工完成、墙柱钢筋绑扎完成;
2、9#楼:地下室抗水板混凝土施工完成、墙柱钢筋绑扎完成;
3、10#楼:地下室抗水板混凝土施工完成、墙柱钢筋绑扎完成。
(三)主体施工计划:
1、1#楼:主体施工完成7-12层
2、4#楼:主体施工完成3-6层
3、3#楼:主体施工完成6-7层(塔吊附着在4#楼上面,3#楼进度放缓)
4、8#楼:主体施工完成7-10层
5、大门:主体施工完成
(四)砌体施工计划:
1、1#楼1-6外墙砌体施工完成(施工班组3月10前进场施工)
