树高上院2022年2月工程进度
树高上院2022年2月工程进度
2022-02-28

 一、2022年2月总结完成情况:

(一)别墅区域

1、20#楼:组织装修单位进场,推进样板间装修任务。

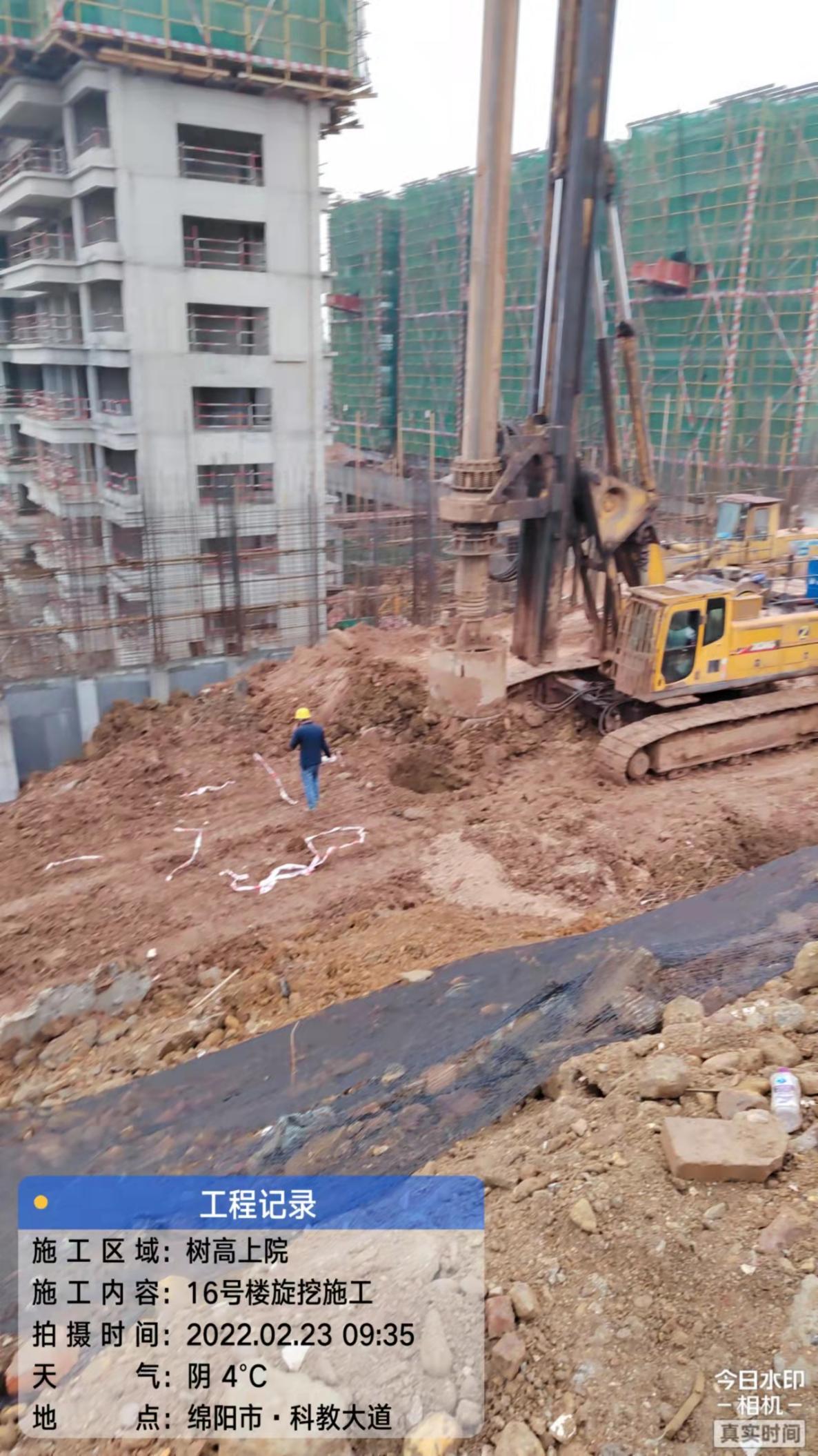

2、16#楼:推进主楼旋挖桩施工任务50%;

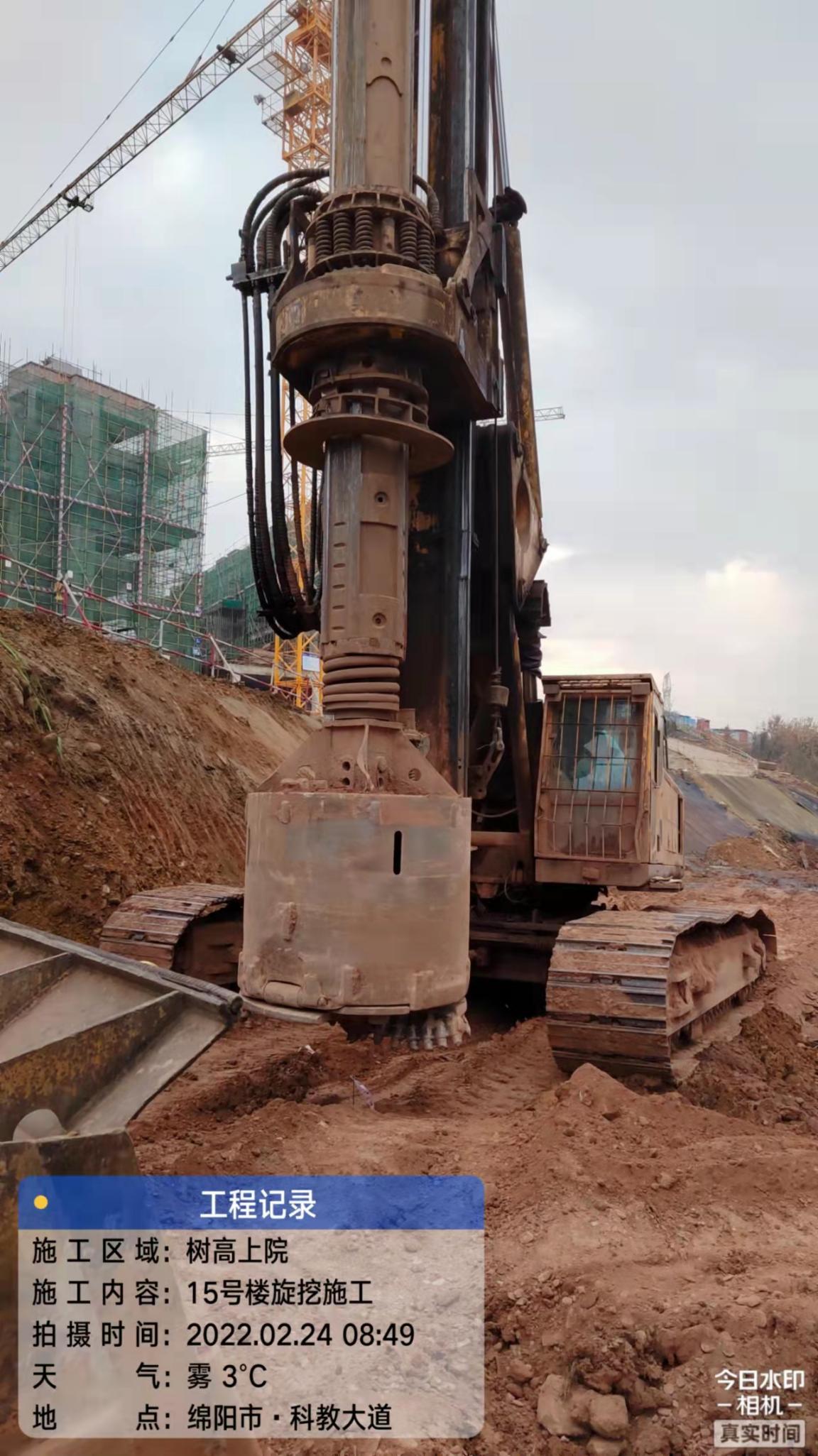

3、15#楼:推进主楼旋挖桩施工任务50%;

(二)高层区域:

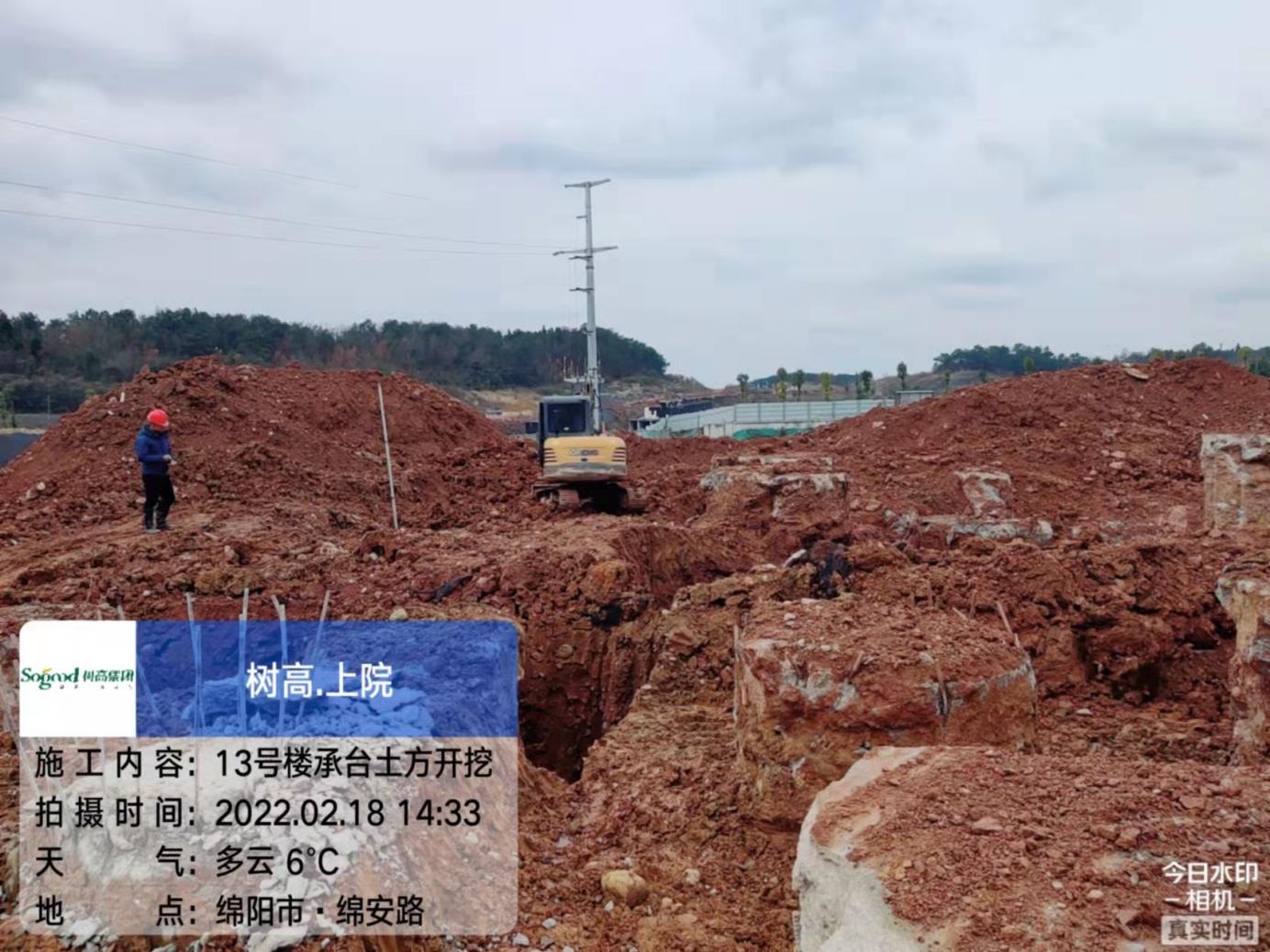

1、13#楼:完成承台土方开挖,和承台基础砖胎膜施工。

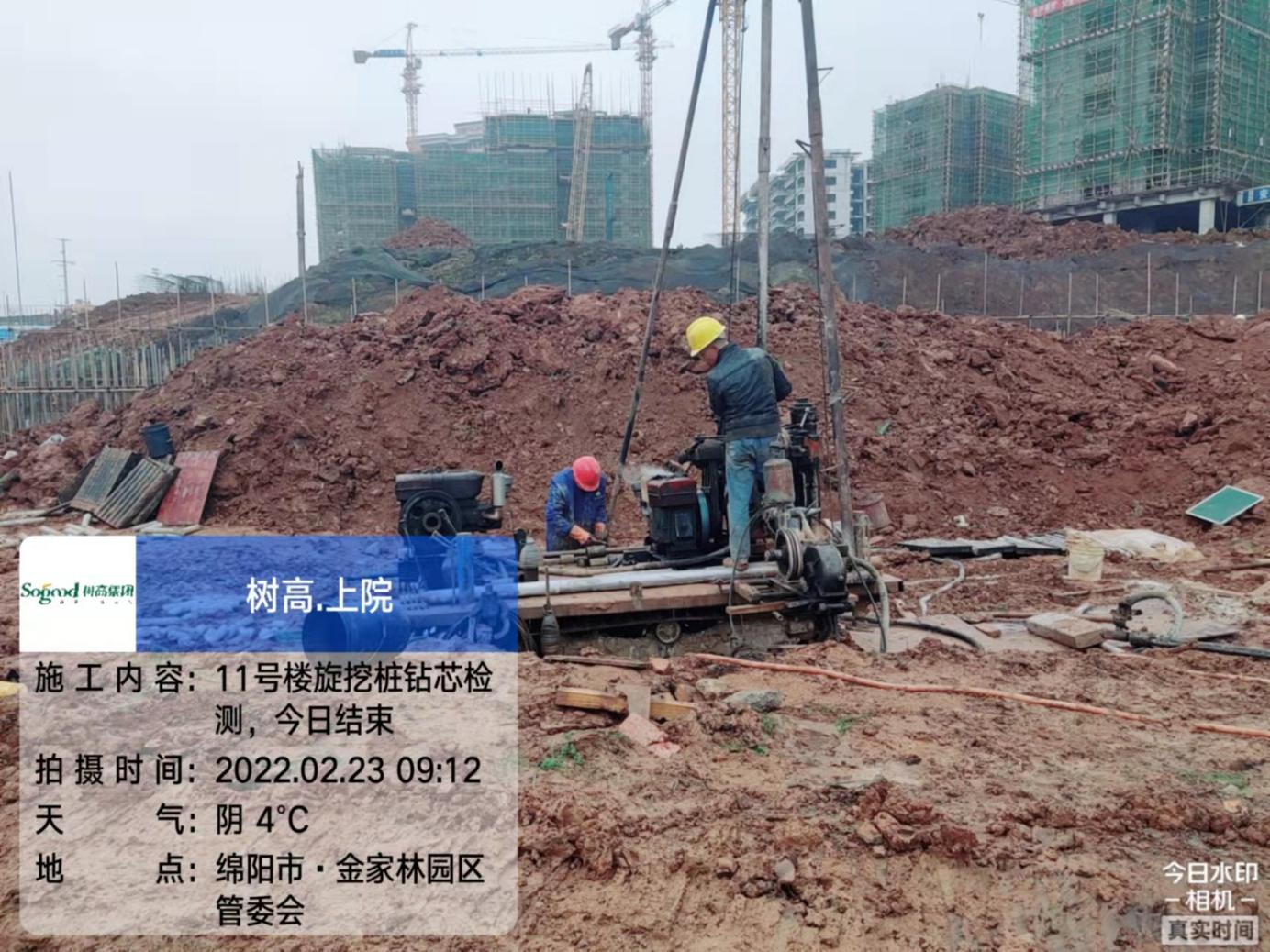

2、11#楼:完成旋挖桩头钻芯检测;

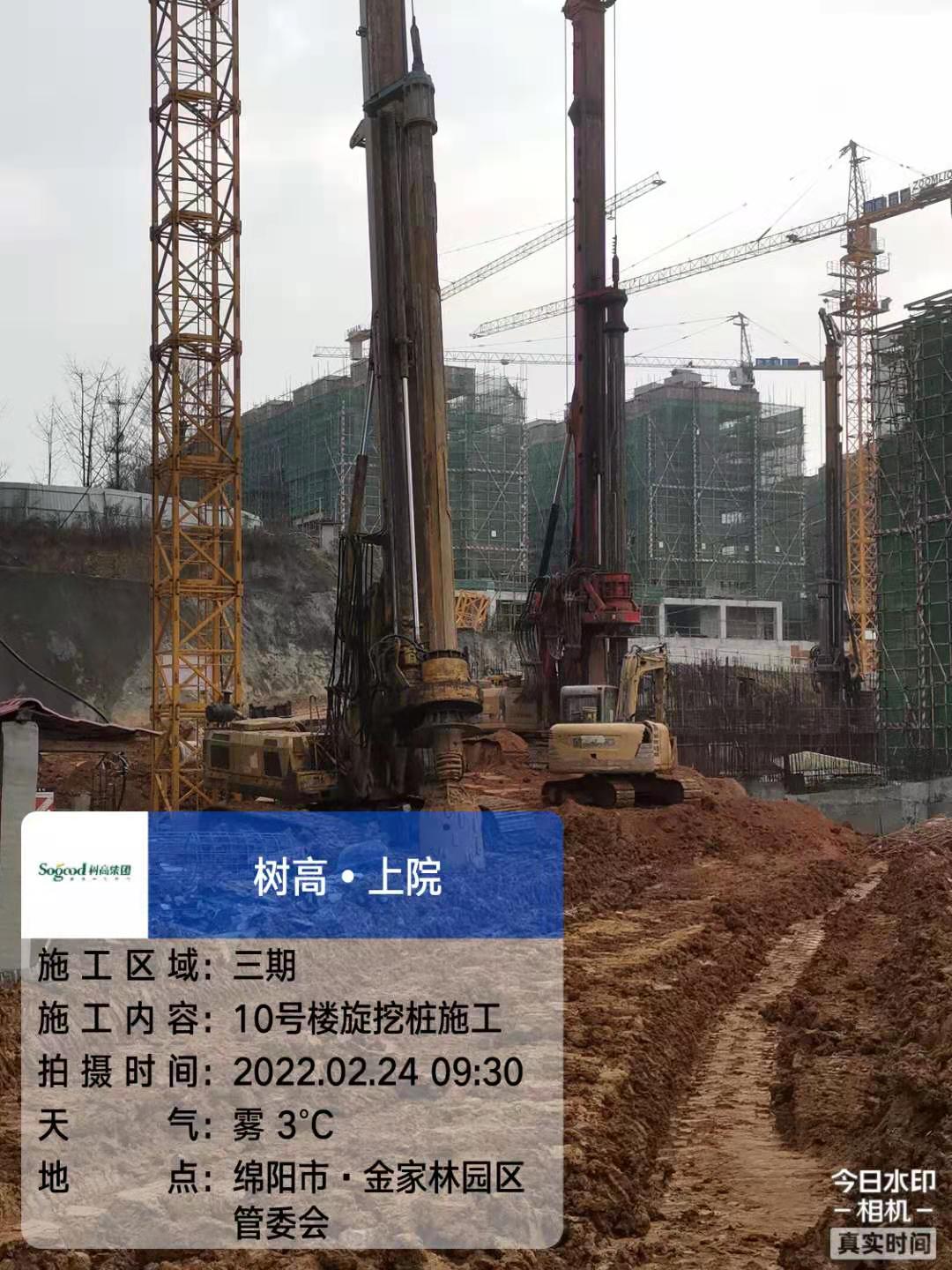

3、10#楼:完成旋挖桩施工90%;

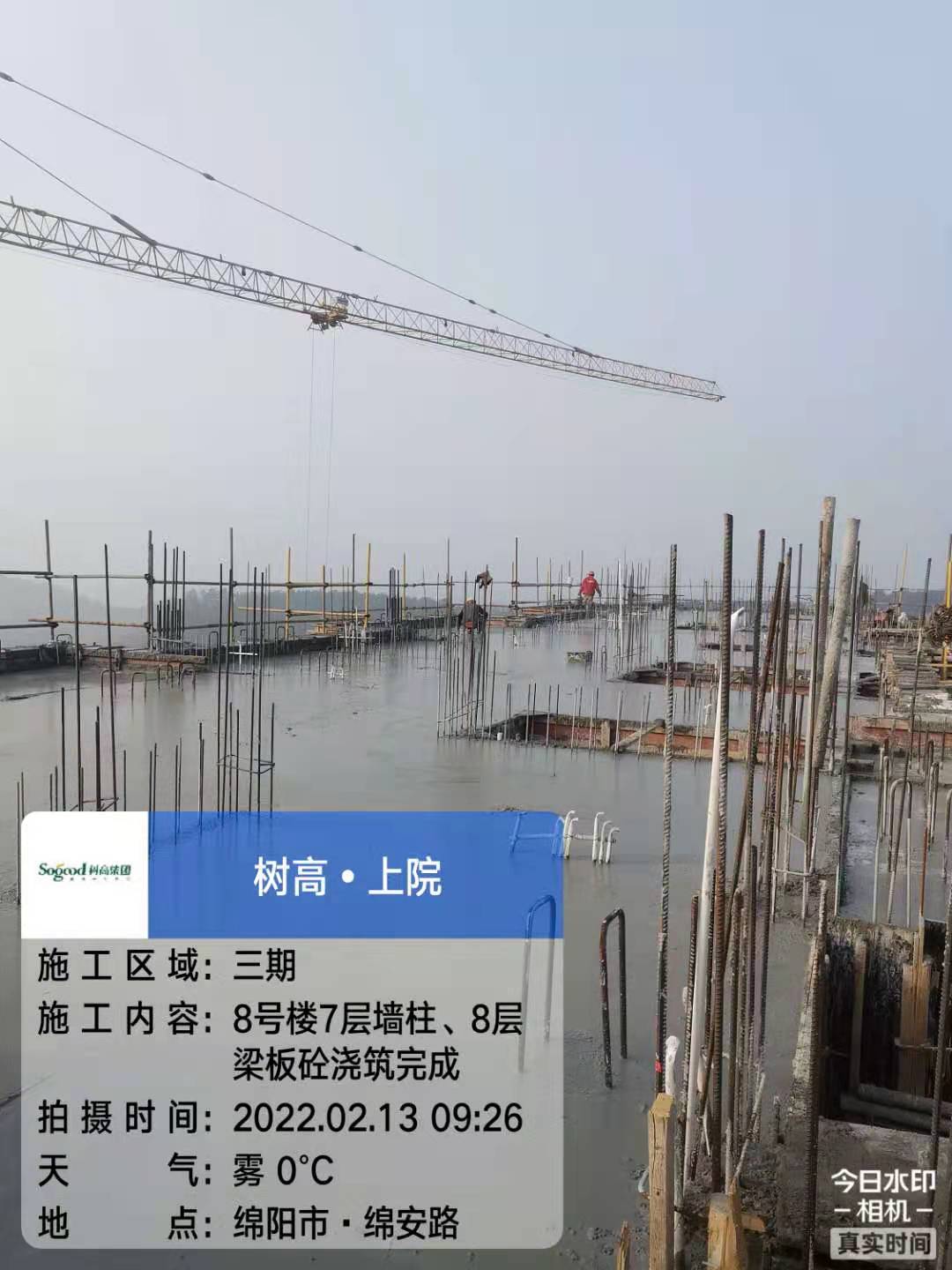

4、8#楼:完成七层墙柱、八层梁板砼浇筑;

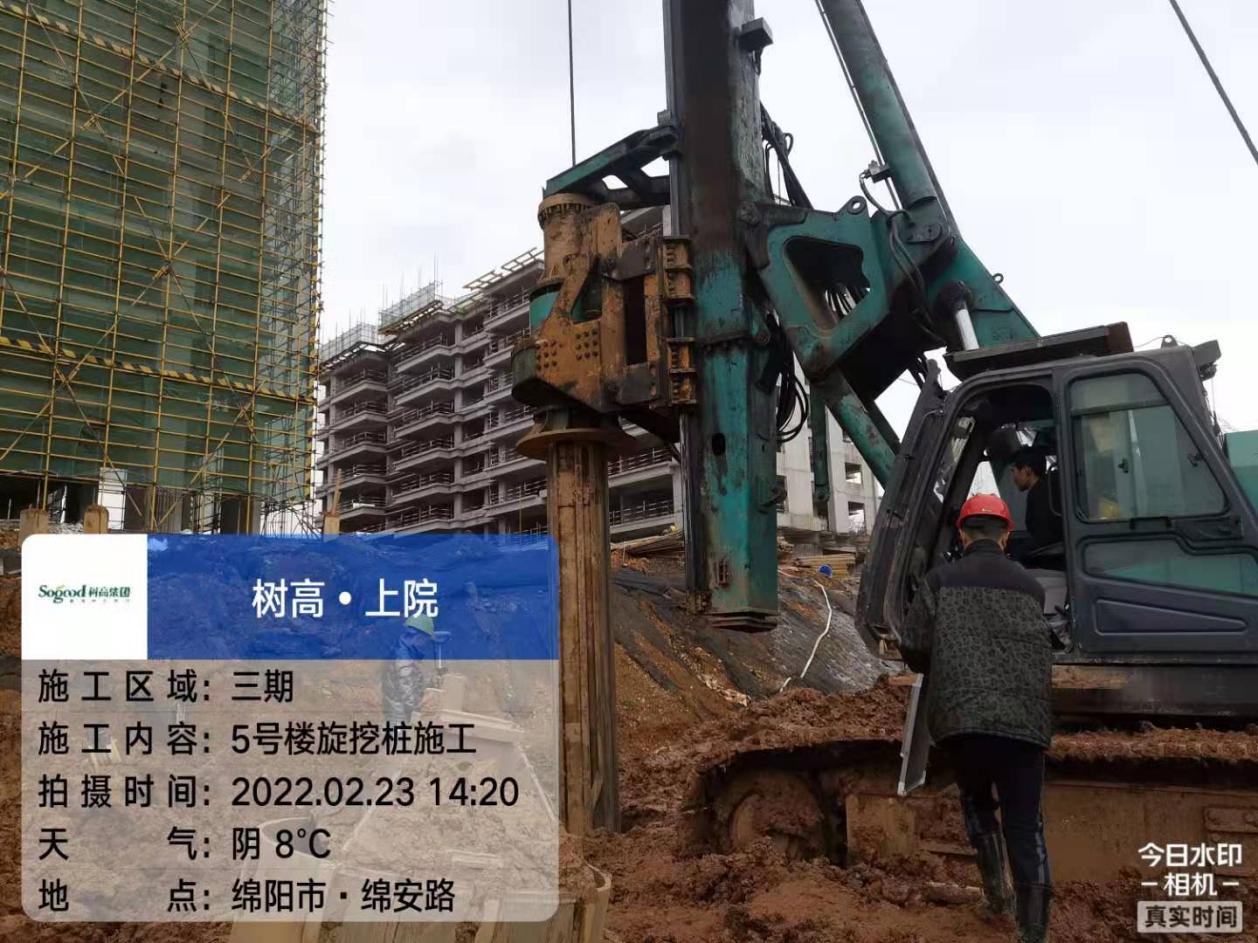

5、5#楼:完成旋挖桩施工15%;

6、1#楼:完成一单元二层梁板支模架搭设、二单元二层板筋绑扎。

二、2022年3月工作计划

(一)别墅区域

1、20#楼:推进样板间装修任务。

2、18#楼:推进砌体施工任务;

3、17#楼:推进砌体施工任务;

4、16#楼:完成主楼旋挖桩施工任务,推进一单元砖胎膜施工任务;

5、15#楼:完成主楼旋挖桩施工任务,推进三单元地下室施工任务;

(二)高层区域:

1、13#楼:推进承台基础施工、抗水板砼浇筑。

2、11#楼:推进旋挖桩静载实验、承台土方开挖、旋挖桩破桩、砖胎膜施工;

3、10#楼:完成旋挖桩施工,推进承台基础施工;

4、9#楼:推进旋挖桩施工任务;

5、7#楼:推进旋挖桩施工任务;

6、5#楼:推进旋挖桩施工任务;

7、2#楼:推进砌体施工任务;

8、1#楼:推进一单元四层墙柱、五层梁板砼浇筑,二单元六层墙柱、七层梁板砼浇筑。
