一、完成情况(截止9月15日):

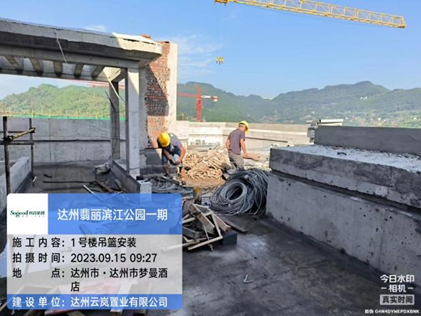

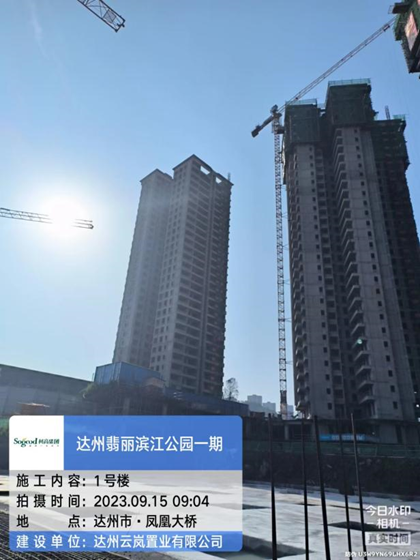

1、1#楼: 外架拆除完成;外墙砌体完成;室内砌体砌筑完成80%;

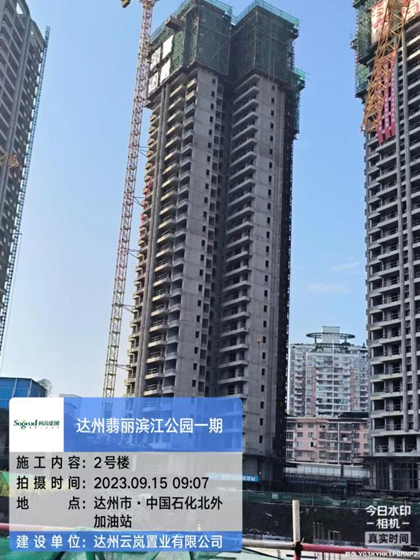

2、2#楼:出屋面女儿墙结构完成;花架、机房结构完成30%;

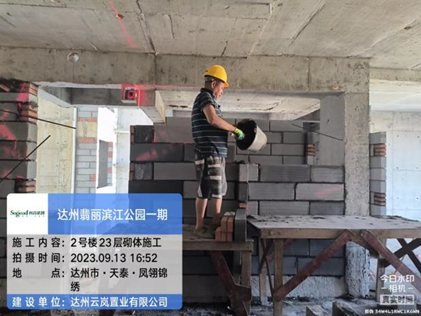

外墙砌体完成90%;室内砌体砌筑完成75%;

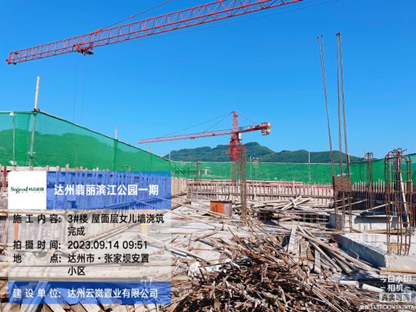

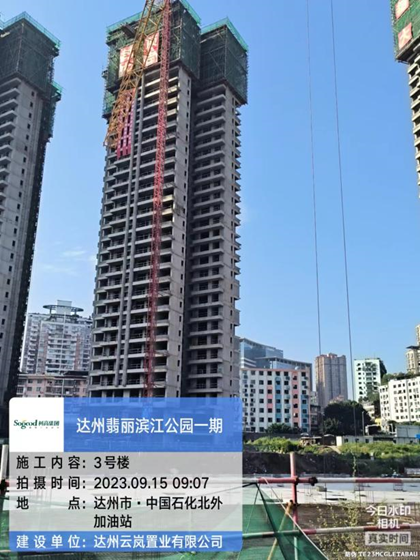

3、3#楼:出屋面女儿墙结构完成;花架、机房结构完成30%;
外墙砌体完成80%;室内砌体砌筑完成75%;

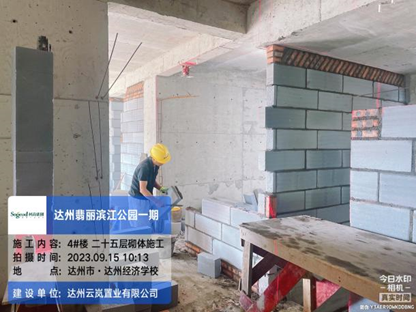

4、4#楼:出屋面女儿墙结构完成;花架、机房结构完成30%;
外墙砌体完成80%;室内砌体砌筑完成65%;

5、7#楼及附楼:一层结构完成90%;

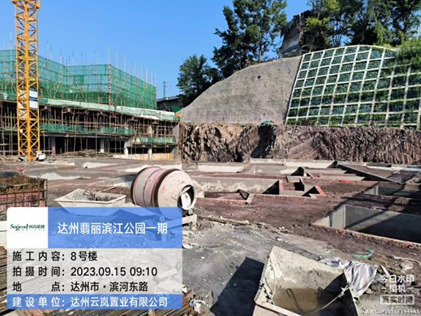

6、8号楼:土石方开挖完成;砖胎膜完成90%;

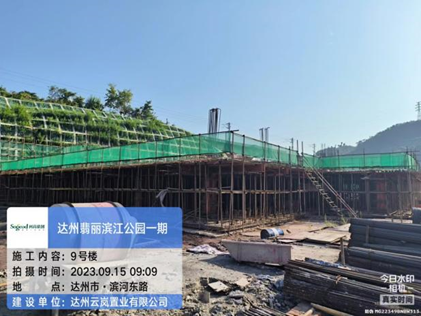

7、9#楼:负一层结构完成50%;

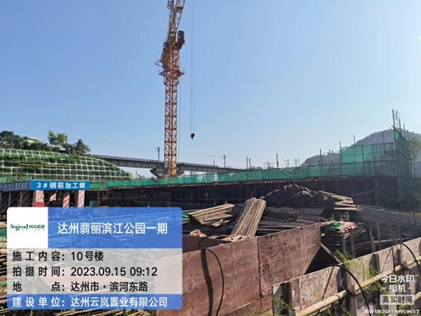

8、10#楼:负一层结构完成90%;

9、中庭地下室:二标段负二层天然基础部位承台钢筋模板完成,等待浇筑混凝土;
一标段负二层桩基部位基础防水层及防水保护层完成;一标段负二层基础承台结构完成10%;

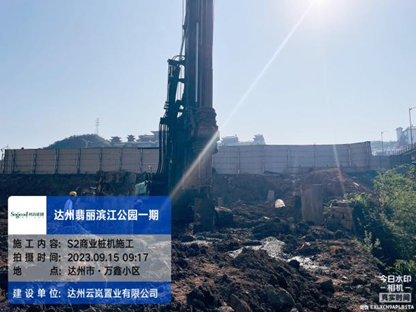

10、S2商业:桩基完成80%;

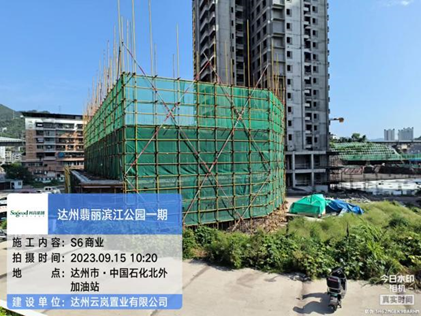

11、S6商业:二层结构完成70%;
