树高翡丽花园城2023年8月工程进度
树高翡丽花园城2023年8月工程进度
2023-08-31

一、完成情况(截止8月30日):

1、1-16号楼、18号楼一楼大厅墙砖地砖粘贴完成;

2、1-2、14-16、18号楼一楼大厅吊顶完成;

3、14-16号楼商业外园林景观打造完成;

4、14-16号楼商业地弹门、百叶安装完成;

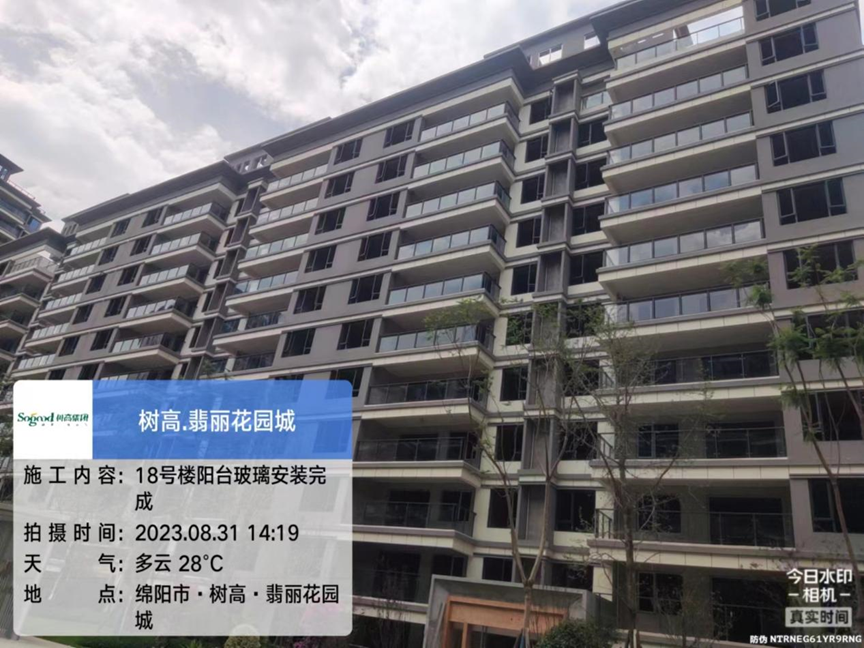

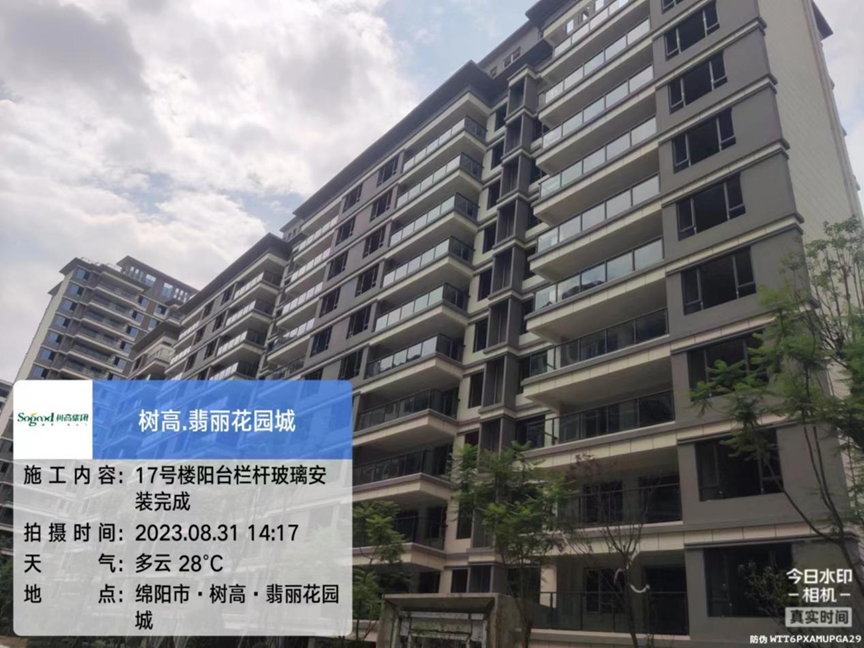

5、6、9、10、17-19号楼大阳台栏杆玻璃安装完成;

6、地下室人防风管、人防门安装完成;

7、园林推进园区内透水砼浇筑、石材铺贴、灌木及草皮栽植;

8、地下室地坪漆推进地坪打磨及腻子施工;

9、单元门头推进外墙漆施工;

10、14-16、1-7号楼二楼以上电梯前室吊顶乳胶漆施工完成;

11、消防推进防火门、公区设备、地下室管道喷淋、消防泵房水泵安装;
