树高金悦府2023年8月工程进度
树高金悦府2023年8月工程进度
2023-08-31

一、完成情况(截止8月30日):

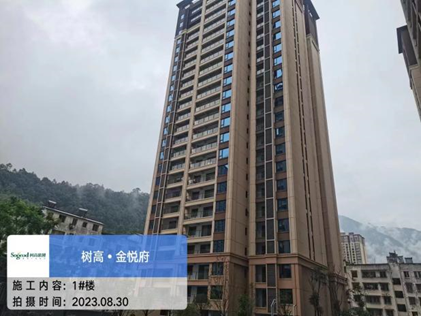

 1、1#楼:

消防:防火门安装完成,消防电梯前室消防联动及报警系统、疏散指示等设备完成99%;

自来水:自来水户表及自来水远程抄表系统线路安装完成,管道试压完成;

电梯:电梯安装完成,客梯投入使用;

水电预埋及给排水:雨污水管外接完成,室内一盏灯及开关箱已完工,排污、雨水空调冷凝水已完工;

强电:电表至室内开关箱3*10mm2电线放完;

弱电:可视对讲及四网合一安装完;

土建:一层公区吊顶安装完成;

 2、2#楼:

消防:防火门安装完成,消防电梯前室消防联动及报警系统、疏散指示等设备完成99%;

自来水:自来水户表及自来水远程抄表系统线路安装完成,管道试压完成;

电梯:电梯安装完成,客梯投入使用;

水电预埋及给排水:雨污水管外接完成,室内一盏灯及开关箱已完工,排污、雨水空调冷凝水已完工;

强电:电表至室内开关箱3*10mm2电线放完;

弱电:可视对讲及四网合一安装完;

土建:一层公区吊顶安装完成;

 3、3#楼:

消防:防火门安装完成,消防电梯前室消防联动及报警系统、疏散指示等设备完成99%;

自来水:自来水户表及自来水远程抄表系统线路安装完成,管道试压完成;

电梯:电梯安装完成,客梯投入使用;

水电预埋及给排水:雨污水管外接完成,室内一盏灯及开关箱已完工,排污、雨水空调冷凝水已完工;

强电:电表至室内开关箱3*10mm2电线放完;

弱电:可视对讲及四网合一安装完;

土建:一层公区吊顶安装完成;

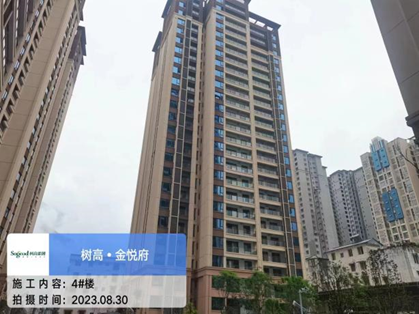

 4、4#楼:

消防:防火门安装完成,消防电梯前室消防联动及报警系统、疏散指示等设备完成99%;

自来水:自来水户表及自来水远程抄表系统线路安装完成,管道试压完成;

电梯:电梯安装完成,客梯投入使用;

水电预埋及给排水:雨污水管外接完成,室内一盏灯及开关箱已完工,排污、雨水空调冷凝水已完工;

强电:电表至室内开关箱3*10mm2电线放完;

弱电:可视对讲及四网合一安装完;

土建:一层公区吊顶安装完成;

5、地下室:

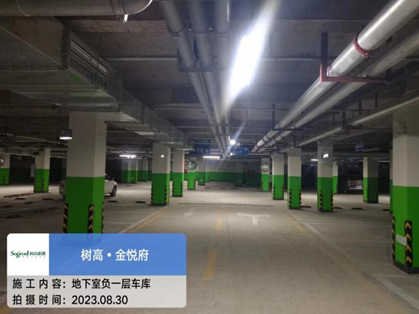

消防:吊一层消防喷淋管道完成,送、排风管道完成99%,消防报警主线完成,报警设备完成99%,负一层消防喷淋管道完成,送、排风管道完成,消防报警主线完成,报警设备完成97%。

自来水:给水主管安装完成,生活水泵与中、高区已经连接,水管内已经装水保压。

弱电:弱电桥架完成,监控室防静电地板完成,四网合一主线完成,车库内监控已经安装。

强电:桥架及10KV电缆沟完成,低压配电柜安装就位。

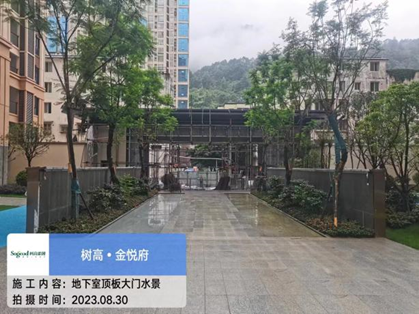

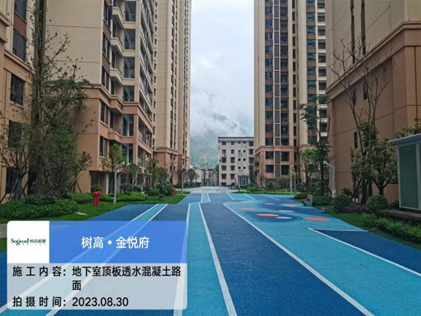

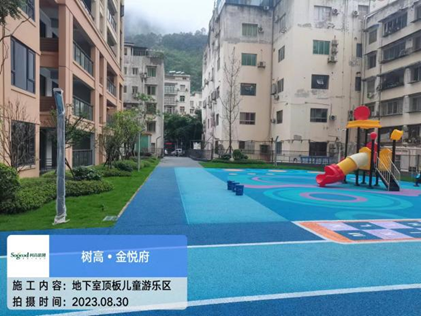

6、地坪面:雨、污水管安装完成,自来水主管安装完成,试压完成,消防水泵接合器外接管道安装完成;弱电监控、背景音乐预埋管完成70%绿化用水及路灯预埋管完成90%。

7、光彩照明:楼顶及立面线条灯已经安装完,电缆已经从吊一层放到屋面,

土建:负一层电梯前室吊顶安装完成;大门幕墙石材、铝板安装完成30%。
