一、完成情况(截止8月30日):

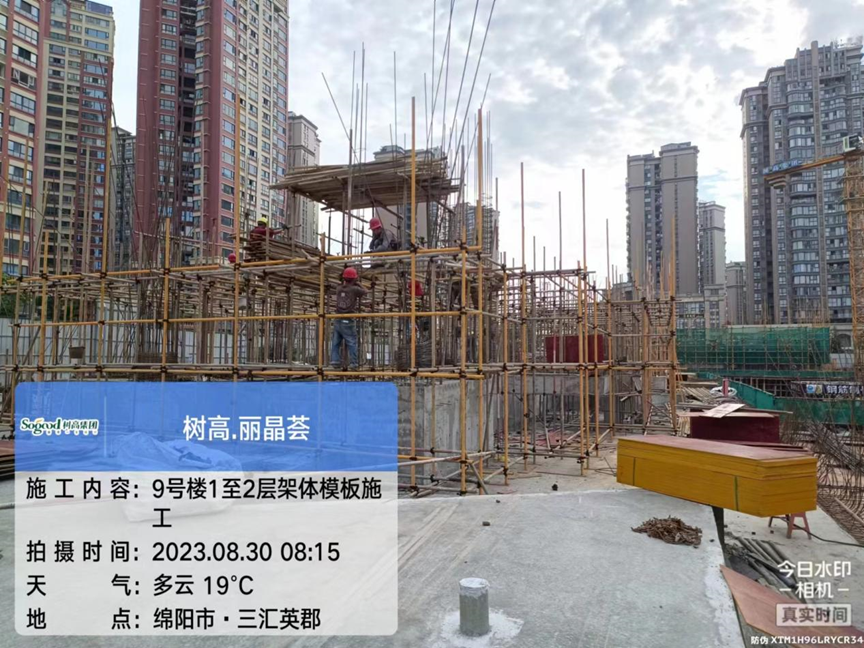

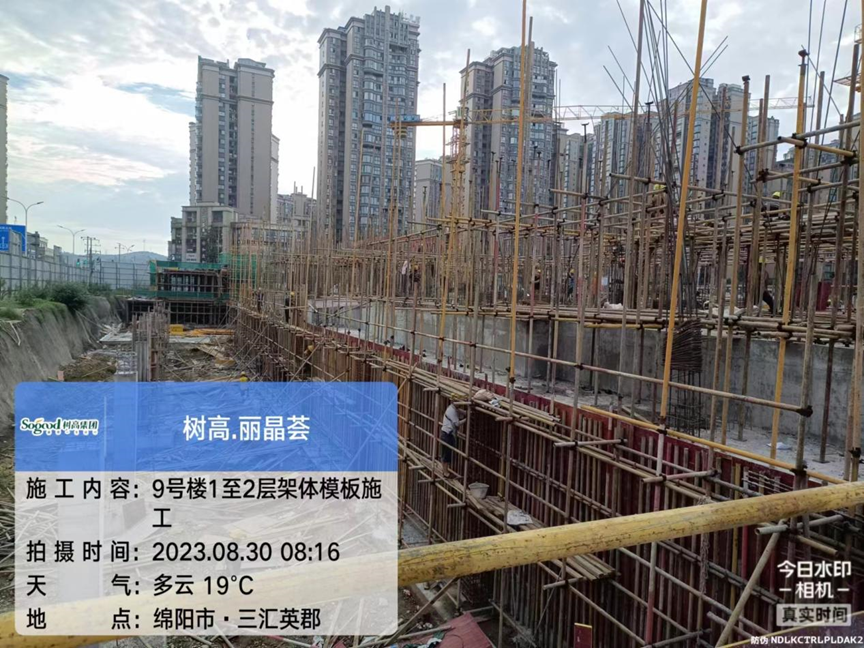

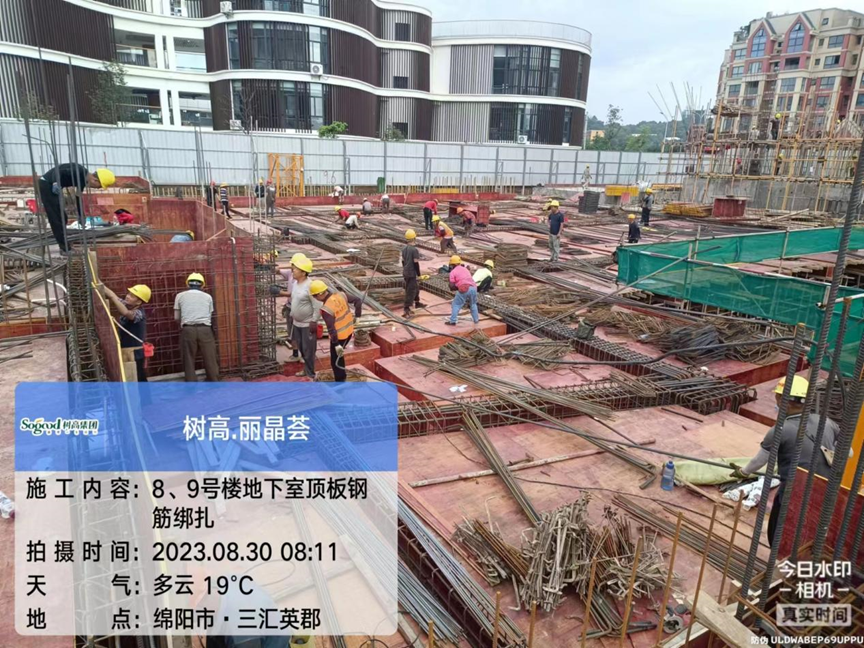

1、9#楼:完成地下室墙柱、±0.000层梁板砼浇筑,并推进一层墙柱墙柱绑扎、支模架搭设;

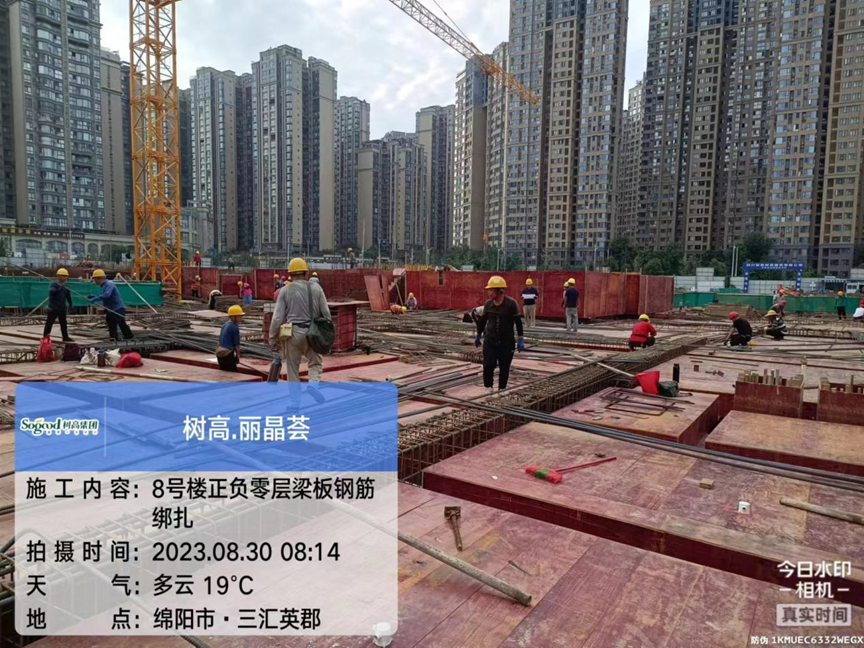

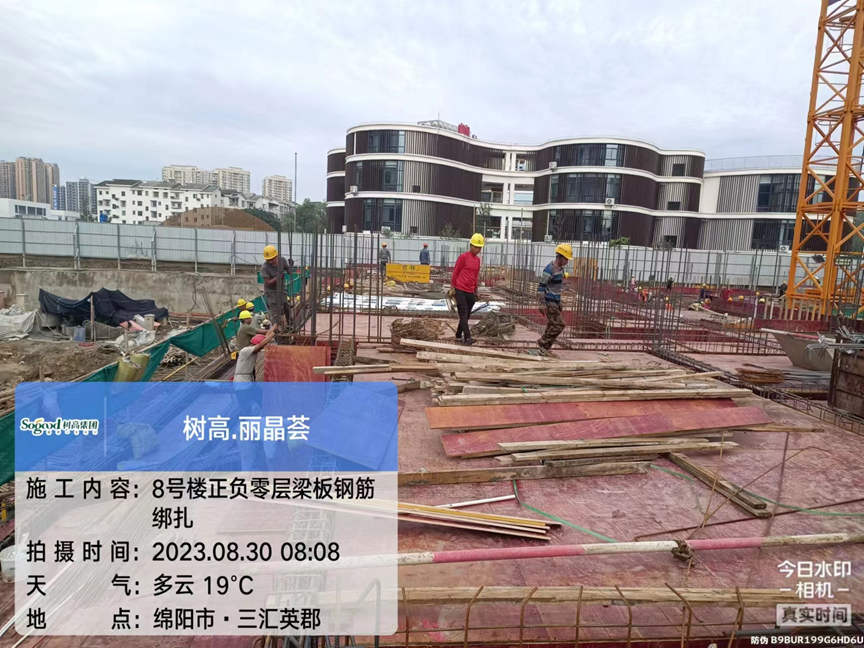

2、8#楼:完成地基施工、地下室墙柱钢筋绑扎、±0.000层模板安装,并推进±0.000层梁板钢筋绑扎;

3、4#楼:推进地基处理任务;

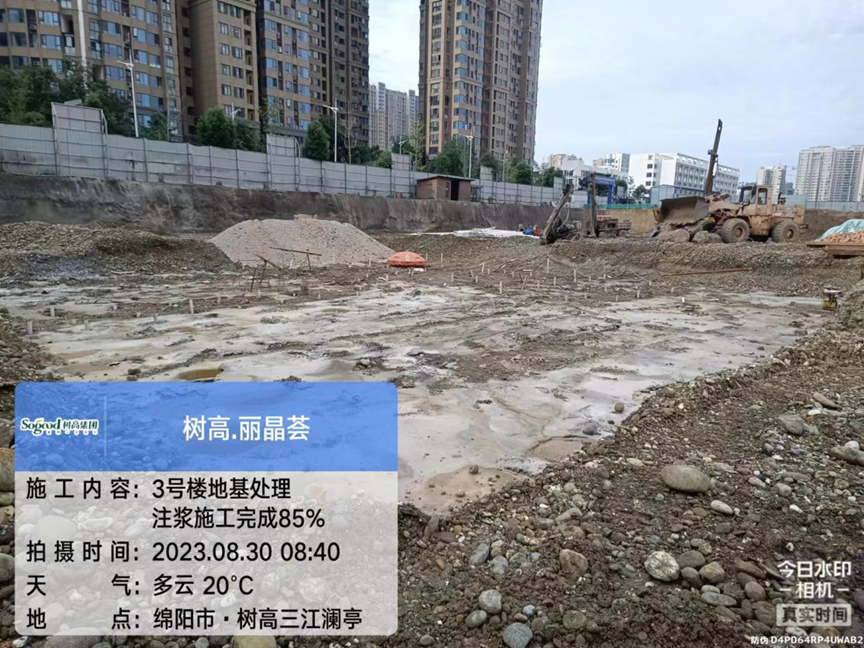

4、3#楼:推进地基处理任务;

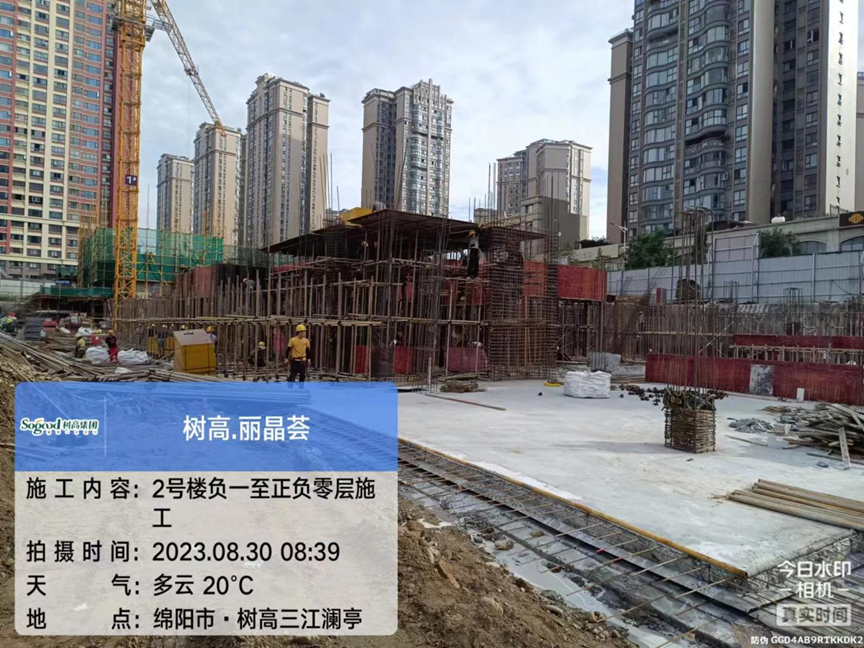

5、2#楼:完成地基施工,并推进地下室墙柱钢筋绑扎、支模架搭设;

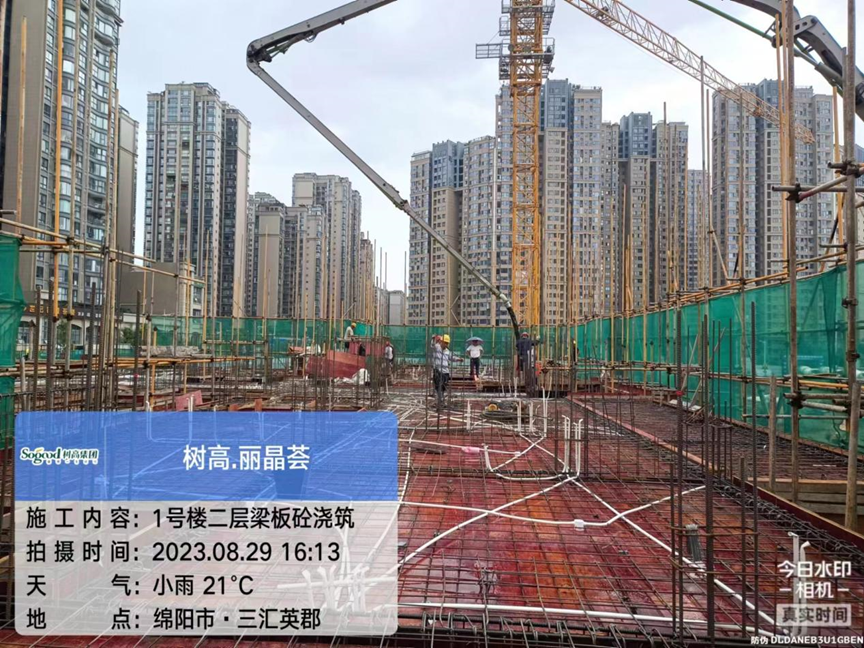

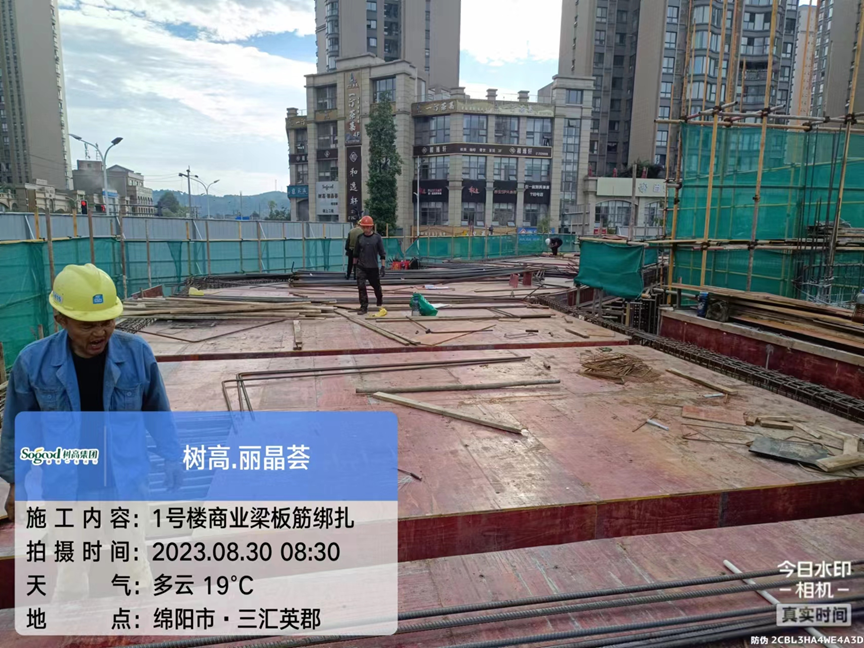

6、1#楼:完成一层墙柱、二层梁板砼浇筑,并推进二层墙柱钢筋竖焊、绑扎;

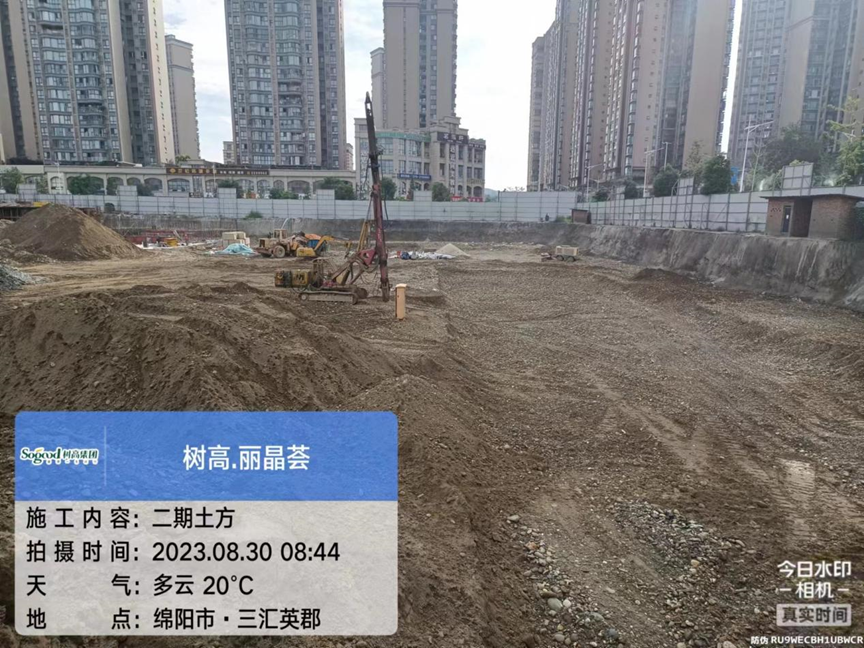

7、推进二期土方开挖任务。
