树高晶宸2026年6月工程进度
树高晶宸2026年6月工程进度
2026-07-10

一、2026630日完成情况:

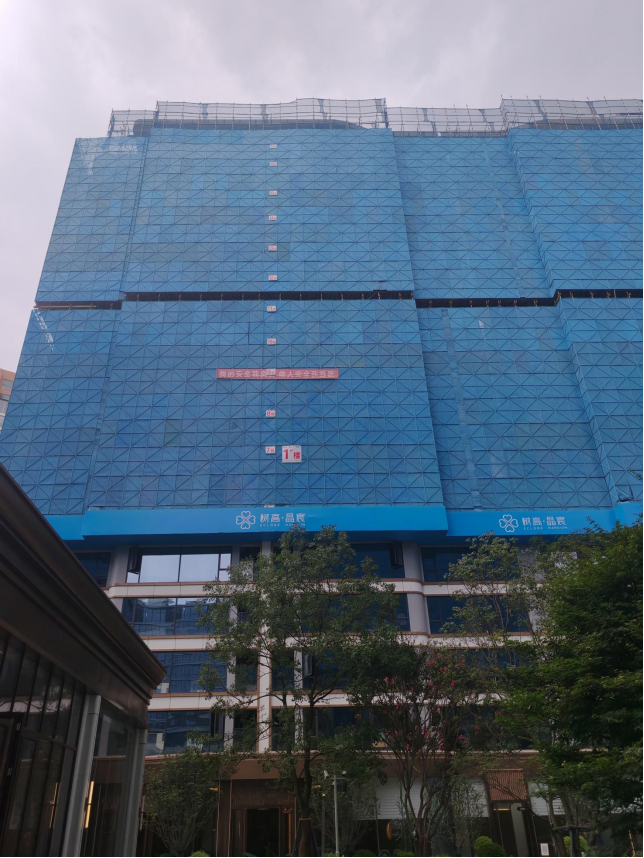

1、1#楼主体结构已封顶;内墙砌体已完成,二次结构柱、梁浇筑已完成;6-17层ALC板已安装完成;外立面真石漆已完成(1-5层);门窗框、扇、玻璃安装完成(1-5层);铝板线条安装完成(2-5层);架空层幕墙玻璃安装完成;门头不锈钢铝板安装完成100%;空调穿孔铝板安装完成2-5层;栏杆安装完成2-5外墙抹灰完成;内墙抹灰完成13~17层;外墙保温完成;屋面及不上人屋面刚性层浇筑完成;花架铝板龙骨施工完成;

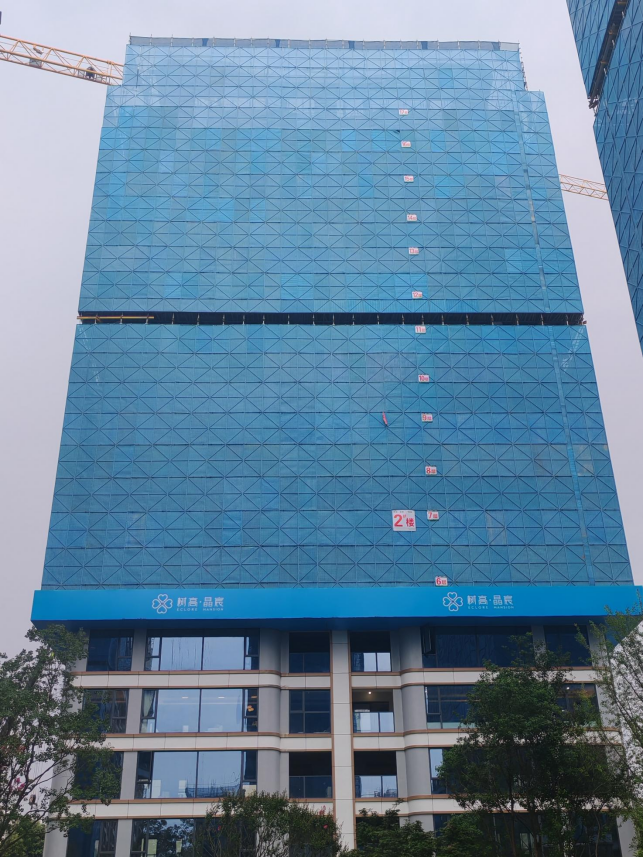

2、2#楼主体结构施工已封顶;内墙砌体已完成,二次结构柱、梁浇筑完成;ALC板安装7~17层;屋面及花架防水施工已完成;外立面真石漆已完成(1-5层);门窗框、扇、玻璃安装完成(1-5层);铝板线条安装完成(2-5层);架空层幕墙玻璃安装完成;门头不锈钢铝板安装完成100%;空调穿孔铝板安装完成2-5层;栏杆安装完成2-5层;外墙抹灰完成;内墙抹灰完成13~17层;外墙保温完成;屋面及不上人屋面刚性层浇筑完成;花架铝板龙骨施工完成;

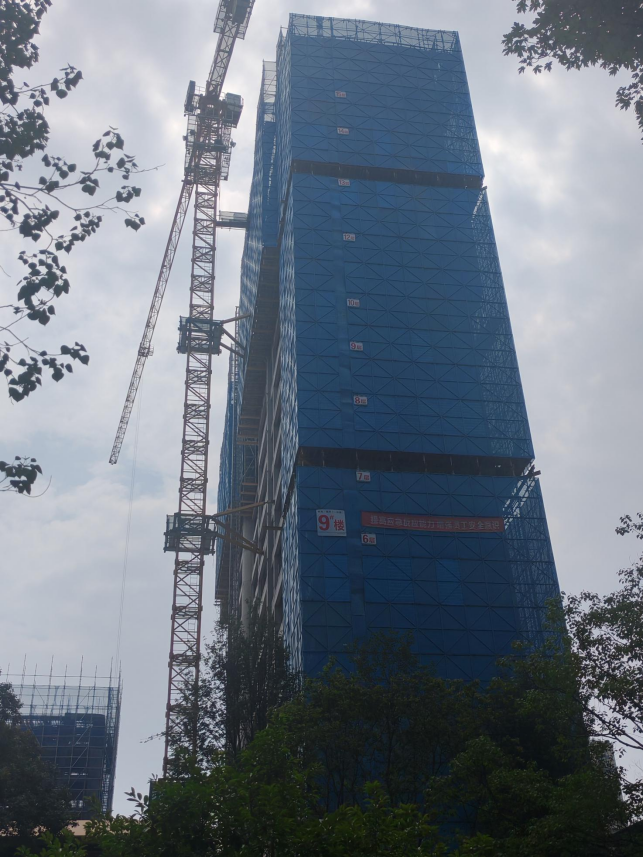

3、9#楼主体结构完成已封顶;内外墙砌体已完成;二次结构已完成;ALC板完成;屋面及不上人屋面刚性层浇筑完成;

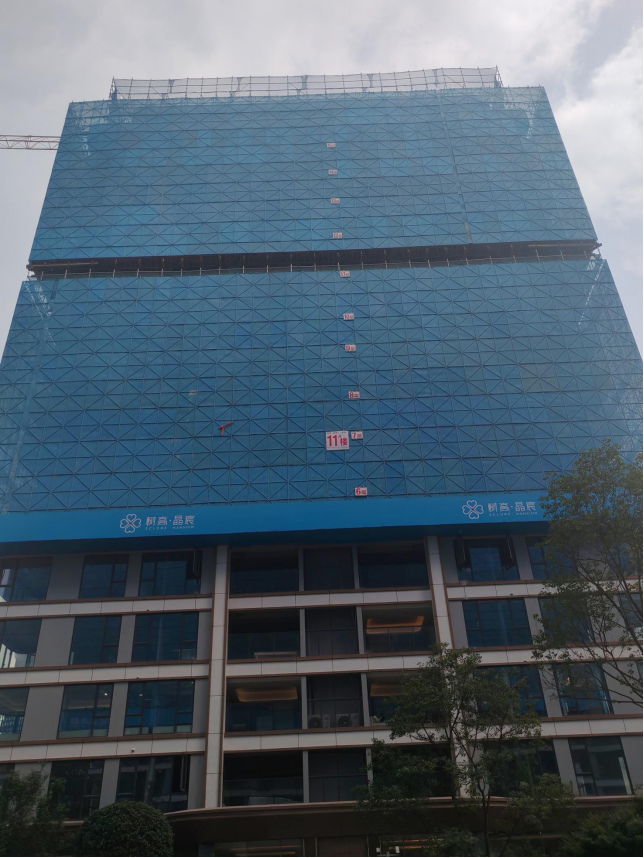

4、11#楼主体结构已封顶;层内外墙砌体已完成;二次构造柱、梁浇筑已完成;ALC板安装完成;外立面真石漆已完成(1-5层);门窗框、扇、玻璃安装完成(1-5层);铝板线条安装完成(2-5层);架空层幕墙玻璃安装完成;门头不锈钢铝板安装完成100%;空调穿孔铝板安装完成2-5层;栏杆安装完成2-5层;外墙抹灰完成;内墙抹灰完成;外墙保温完成;屋面及不上人屋面刚性层浇筑完成;花架铝板龙骨施工完成;

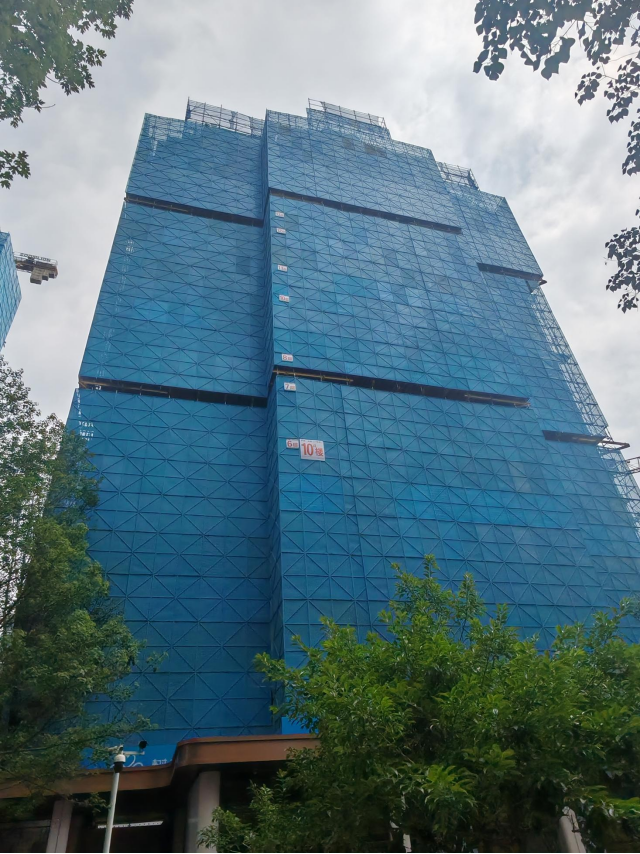

5、10#楼主体结构已封顶;砌体已完成;ALC板已完成12~15层;屋面及不上人屋面刚性层浇筑完成;

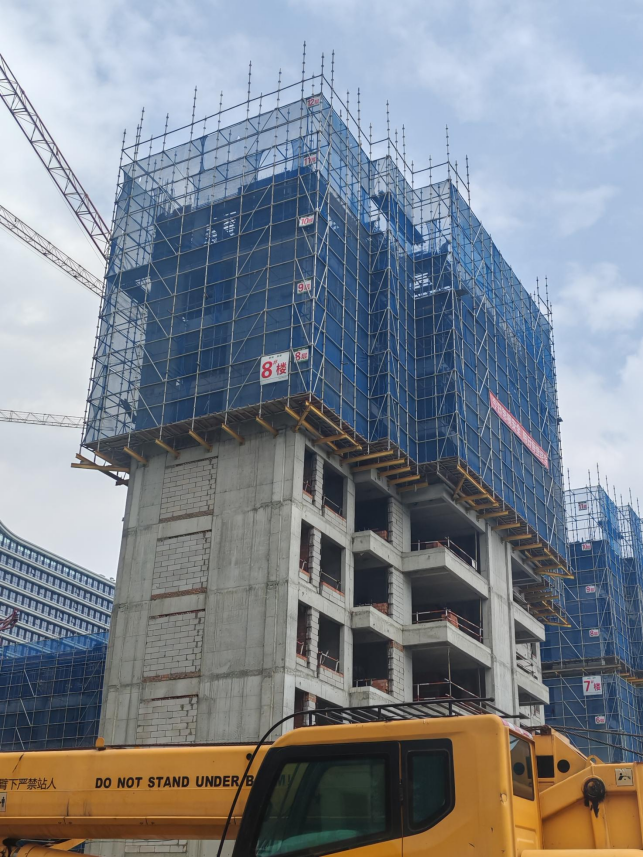

6、8#楼主体结构完成至9层;

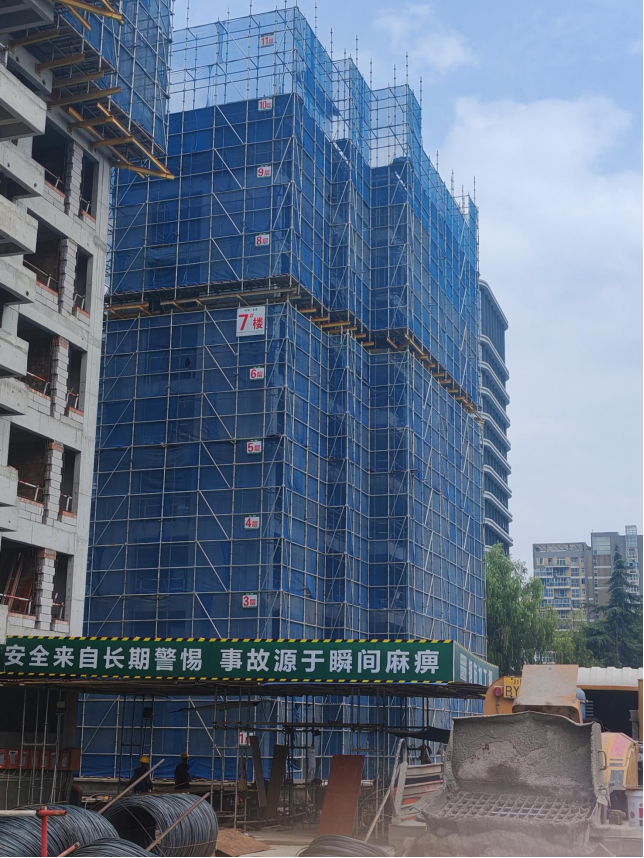

7、7#楼主体结构完成6~8层;地下室降板回填及平整;

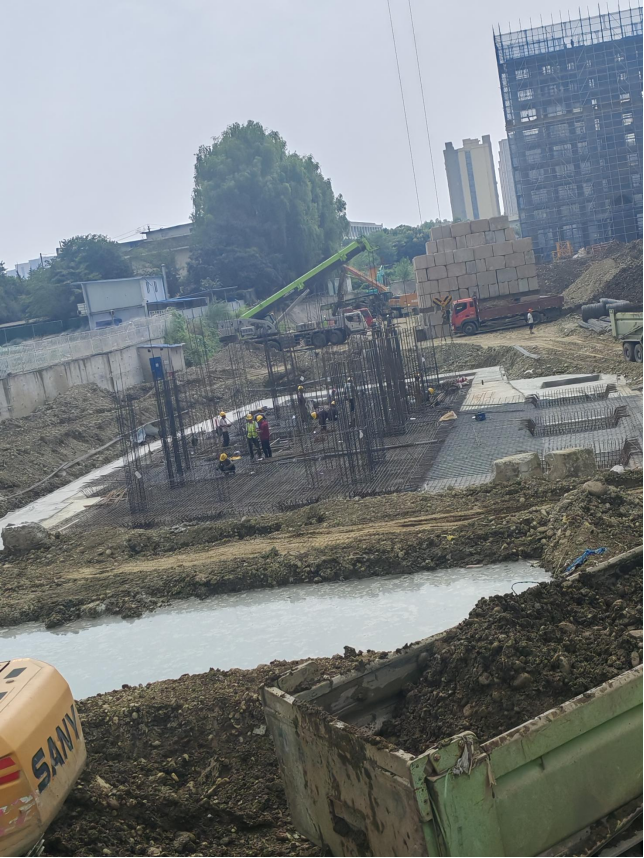

8、4#楼完成砖胎模、垫层浇筑、防水施工、防水保护层浇筑;

9、12#楼主体结构完成至4~6层。
