树高金悦府2022年10月工程进度
树高金悦府2022年10月工程进度
2022-10-28

本月计划

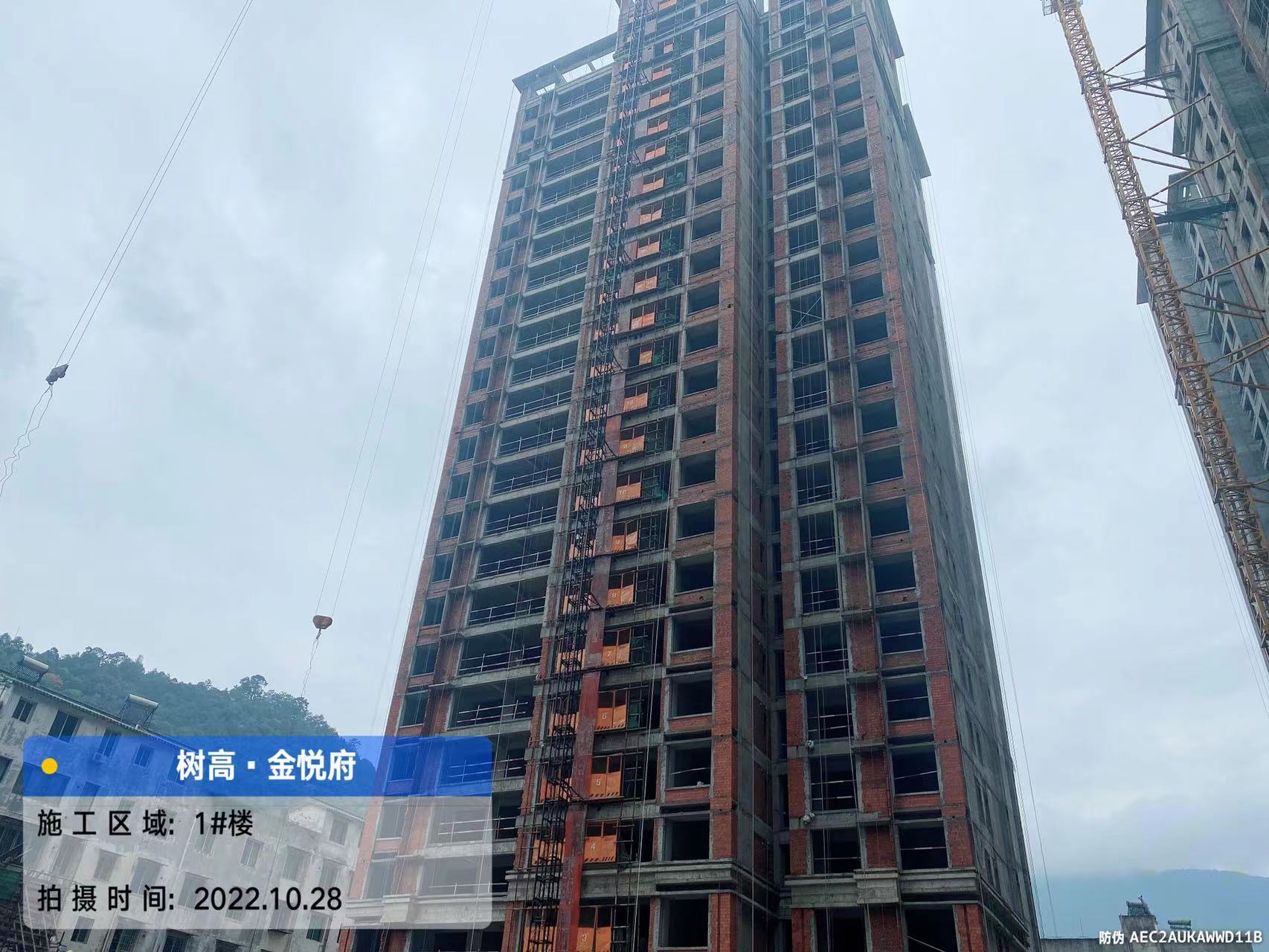

1#楼屋面保温层、刚性层施工完成;

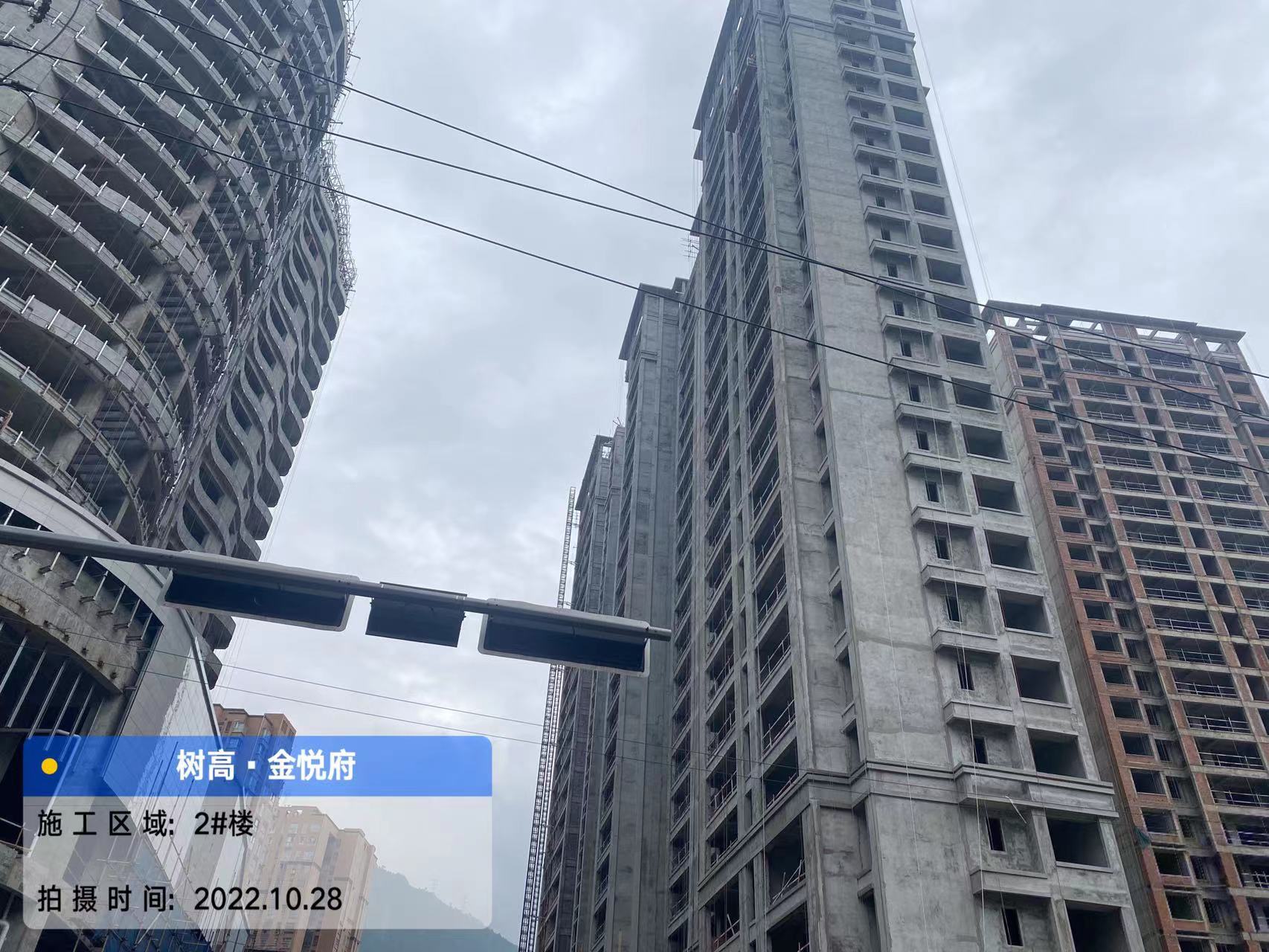

2#楼室内抹灰完成2层至屋面层,外墙抹灰完成40%;

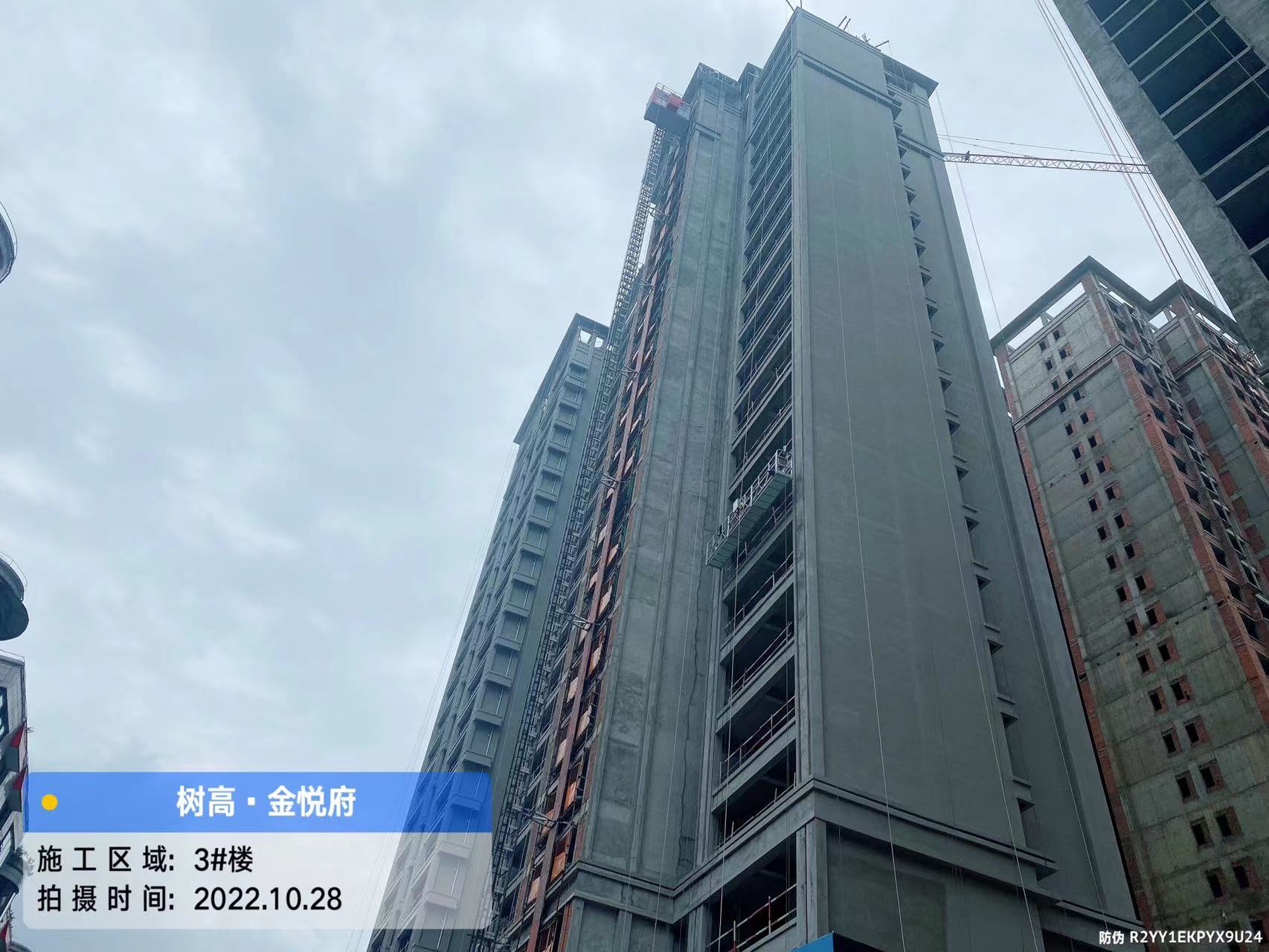

3#楼外墙抹灰完成,外墙装饰基层腻子施工,百叶安装完成40%;

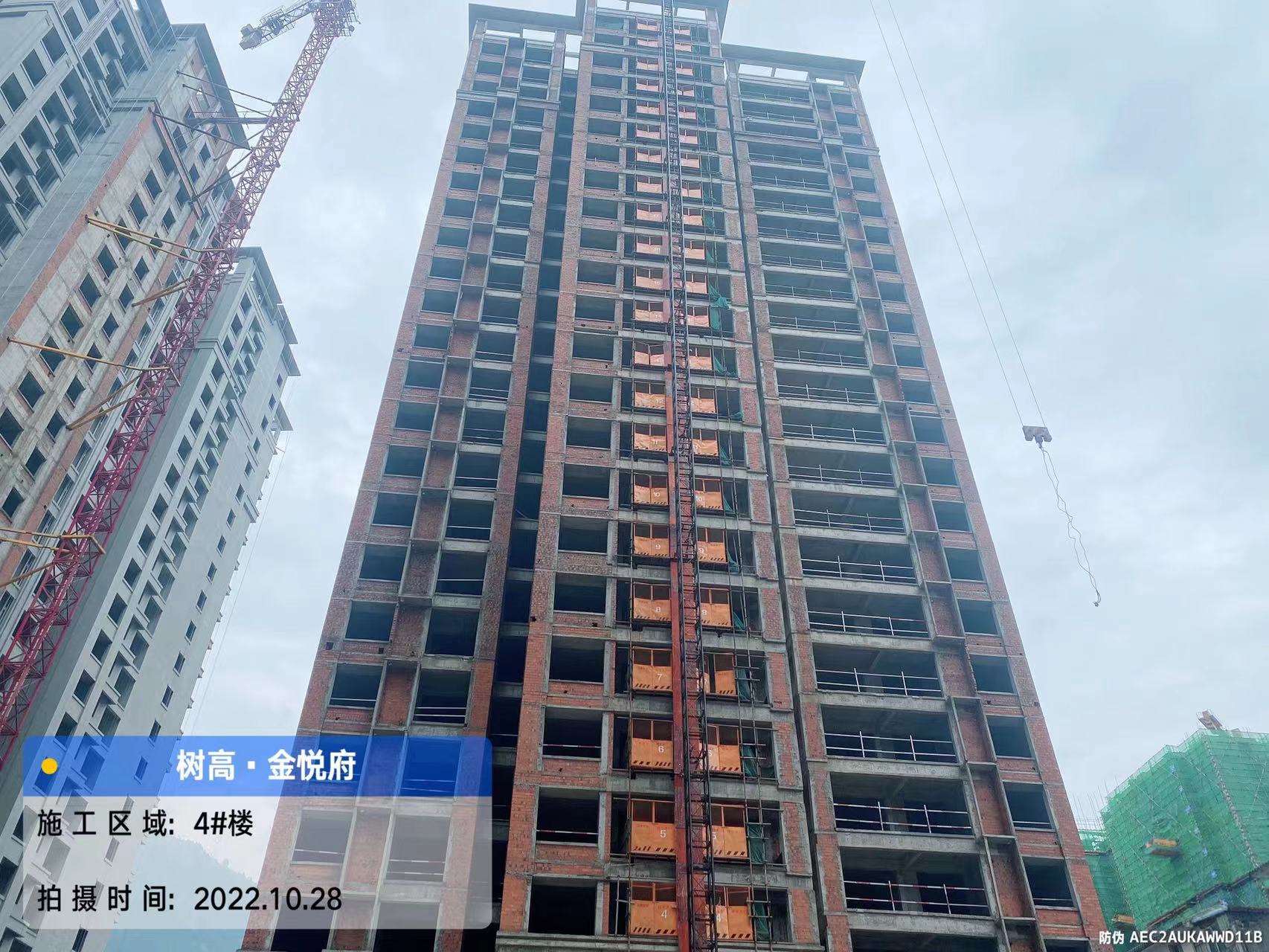

4#楼屋面刚性层施工完成;地下室中庭负一层墙柱绑扎、顶板梁板模板支护完成70%;

本月完成

1#楼屋面保温层、刚性层施工完成,室内抹灰完成17层至屋面层;

2#楼室内抹灰完成2层至屋面层,外墙抹灰完成40%;

3#楼外墙抹灰完成,外墙装饰基层腻子施工,外墙空调栏杆制作完成50%;

4#楼屋面刚性层施工完成;地下室中庭负一层墙柱、顶板梁板混凝土浇筑完成;门卫室墙柱模板支护屋面钢筋绑扎完成40%;负一层商业基础施工完成30%。
