树高上院2022年1月工程进度简报
树高上院2022年1月工程进度简报
2022-01-28

一、2022年1月总结完成情况:

高层区域:

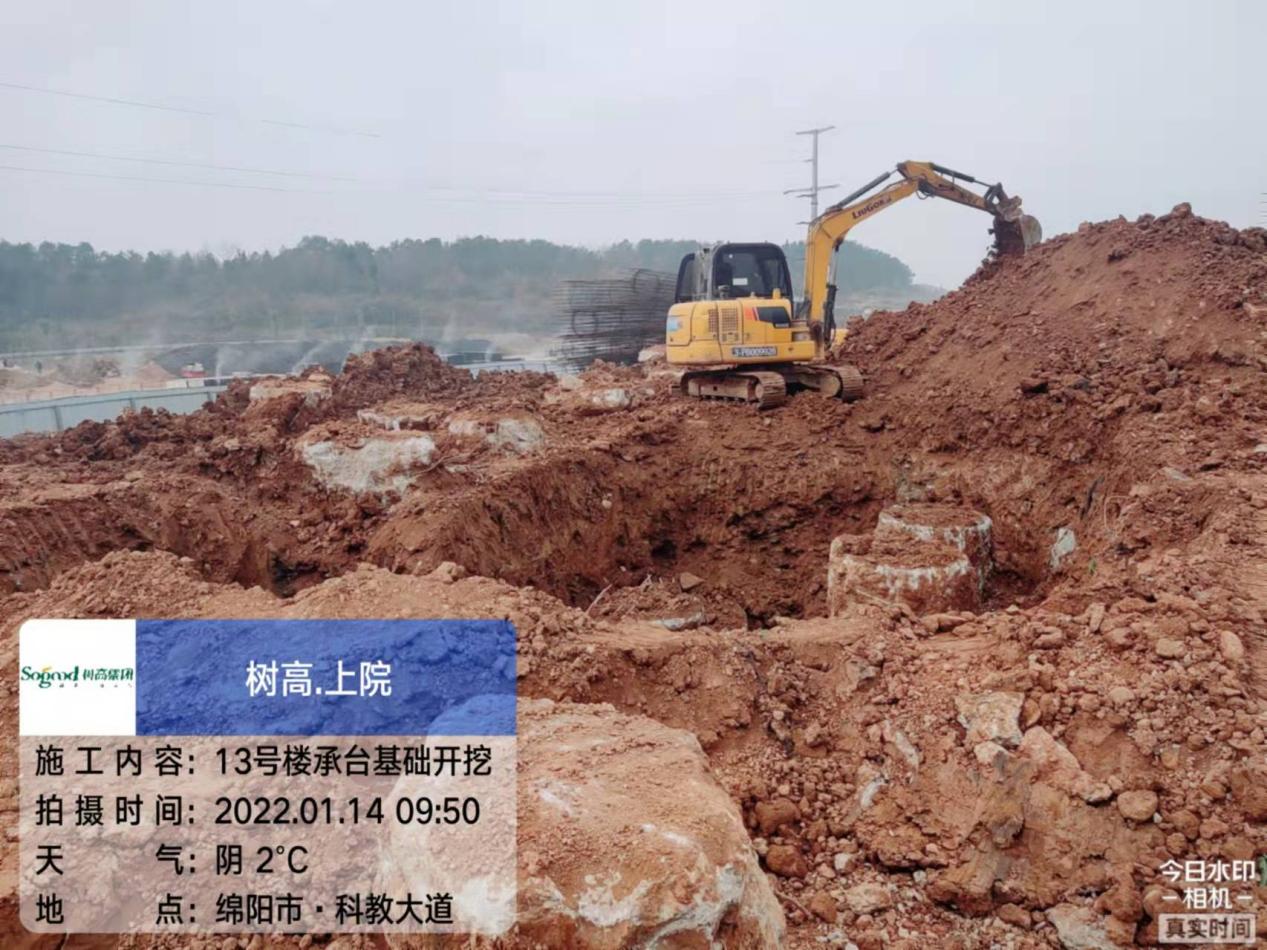

1、13#楼:完成承台梁、地梁土方开挖50%;

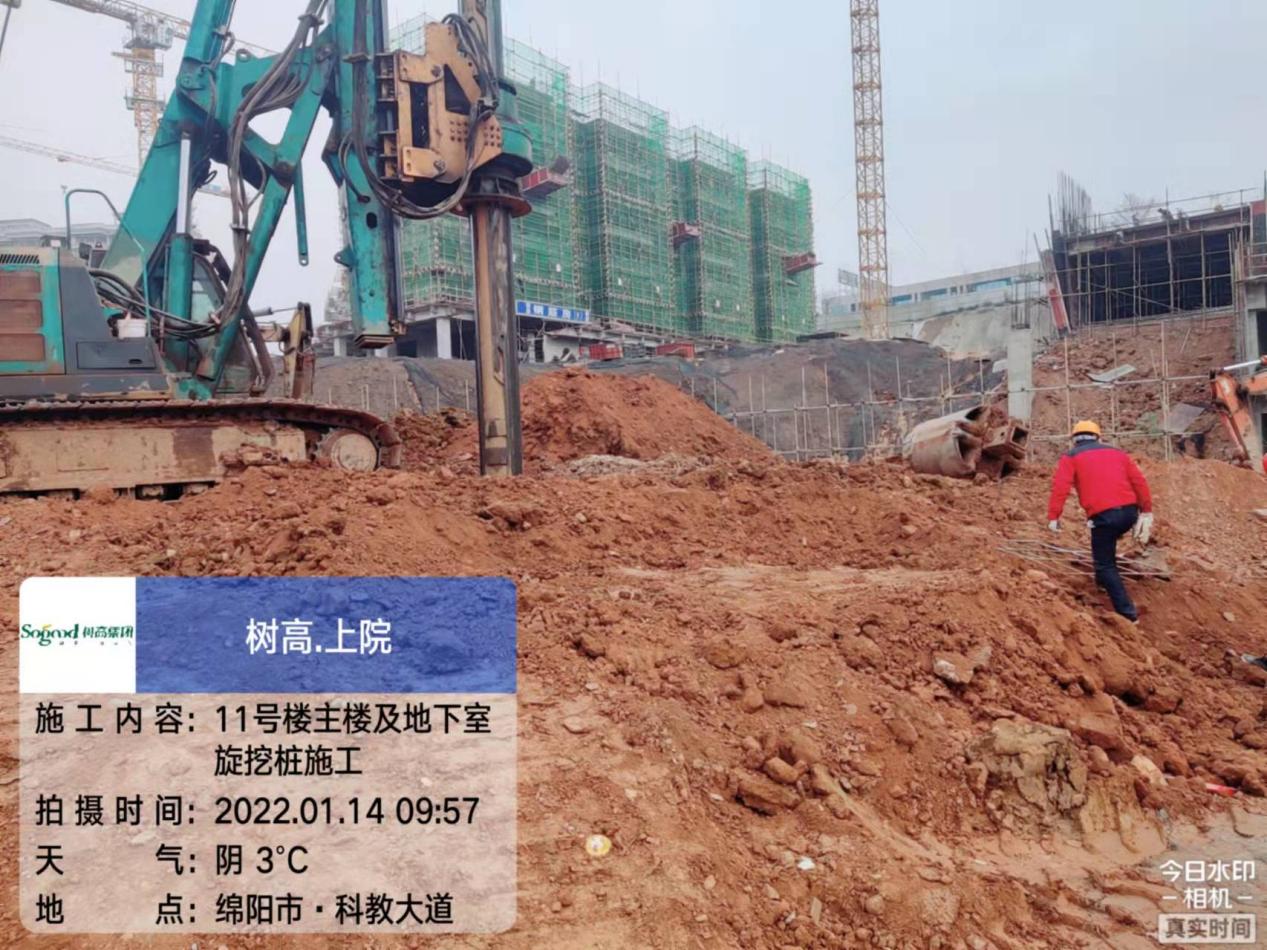

2、11#楼:完成旋挖桩施工;

3、8#楼:完成七层墙柱、八层梁板钢筋绑扎、模板安装;

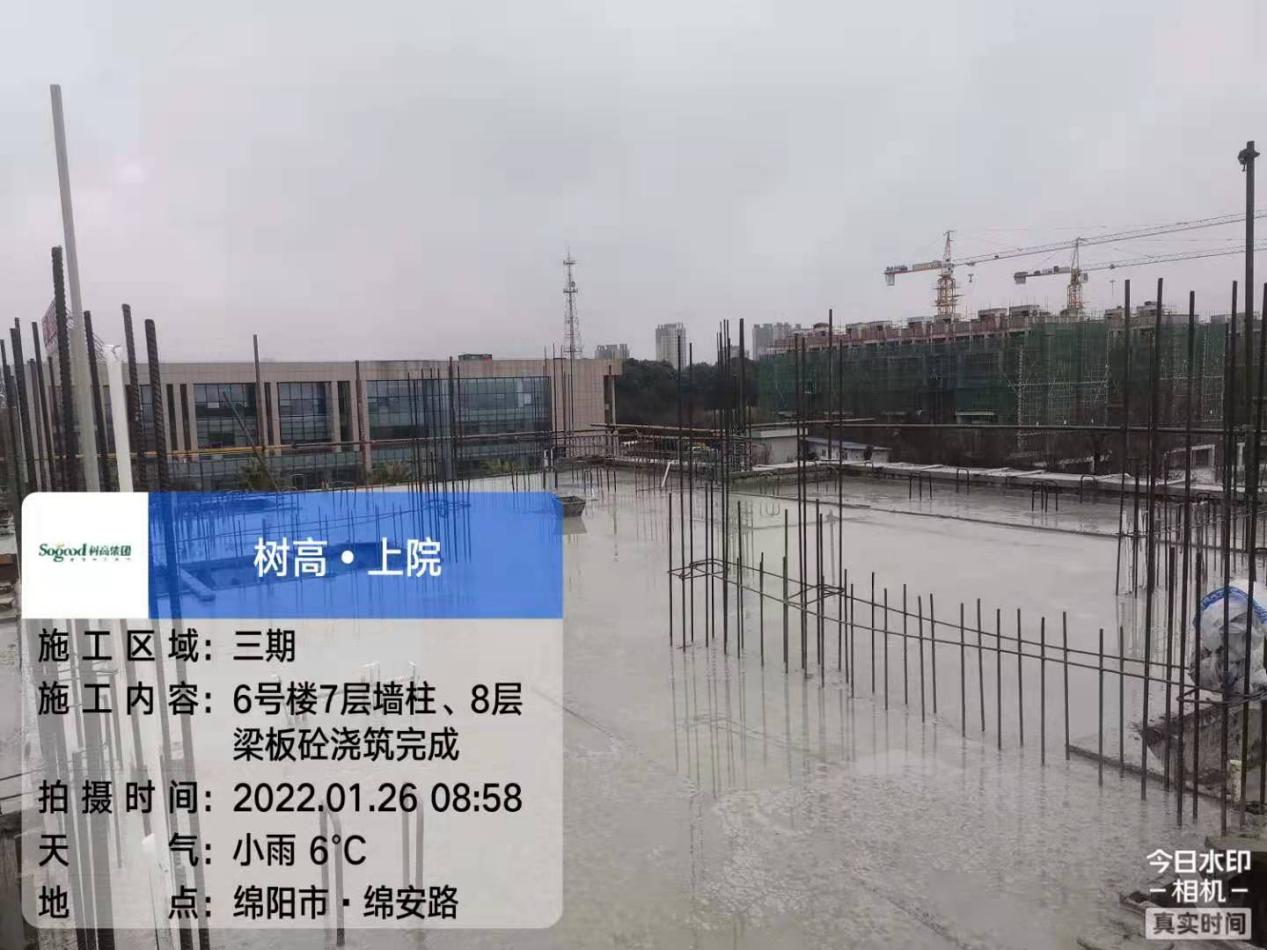

4、6#楼:完成七层墙柱、八层梁板砼浇筑;

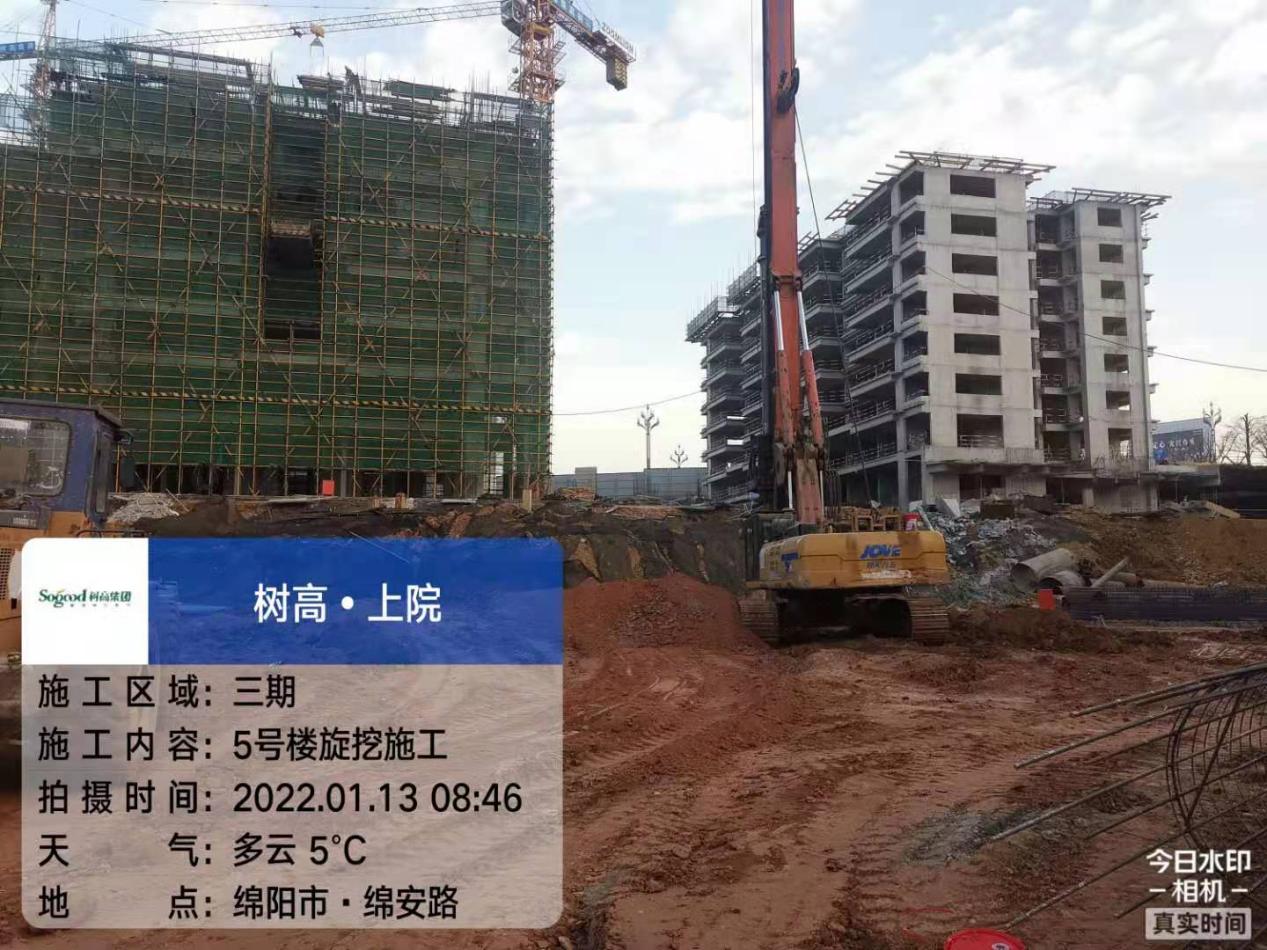

5、5#楼:完成旋挖桩施工10%;

6、4#楼:完成一单元六层墙柱、七层梁板砼浇筑,二单元八层墙柱、九层梁板砼浇筑;

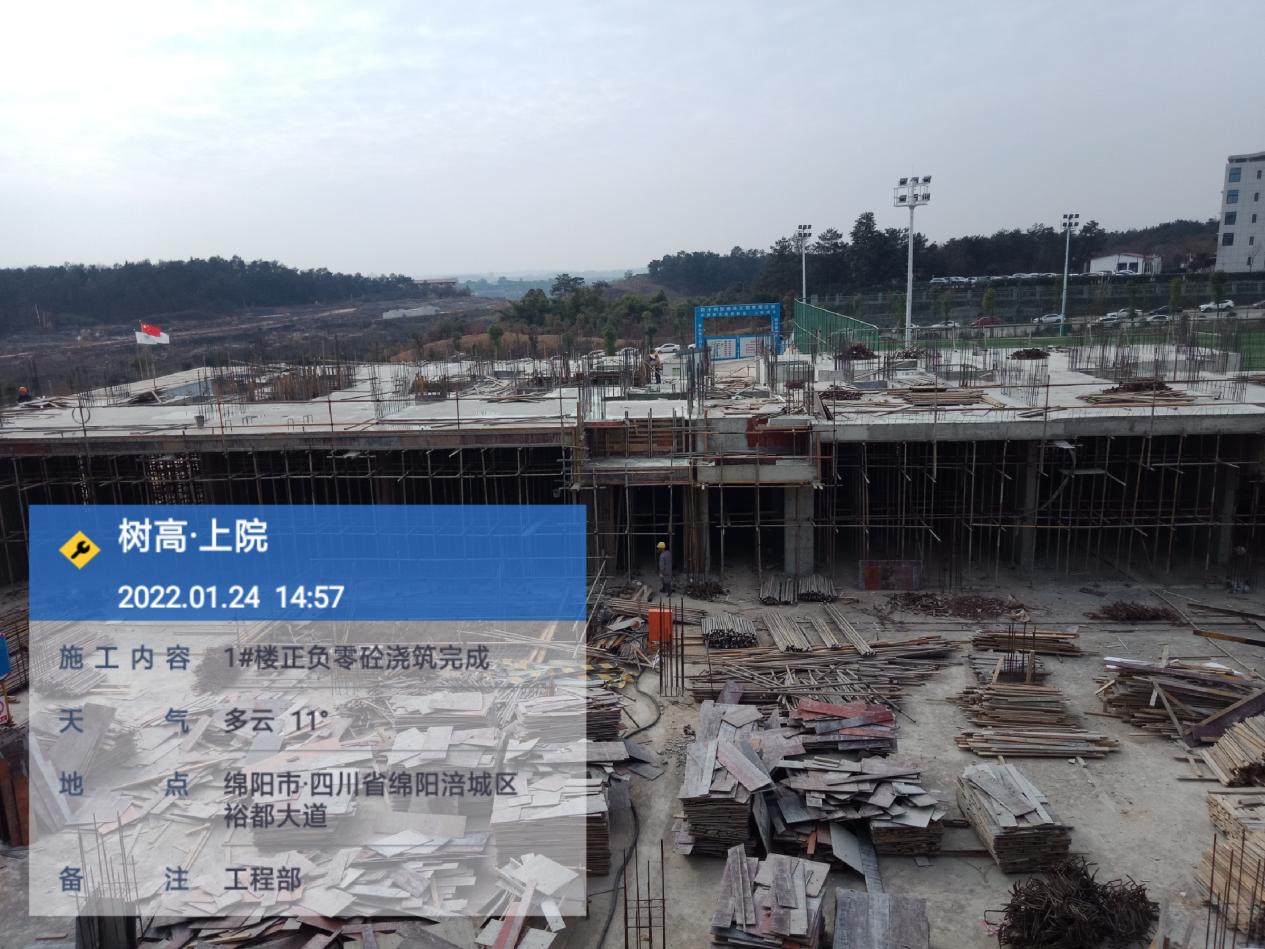

7、1#楼:完成±0.000层砼浇筑。

 二、2022年2月工作计划

高层区域:

1、13#楼:推进承台梁、地梁土方开挖,承台基础砖胎膜施工。

2、11#楼:推进承台梁、地梁土方开挖;

3、8#楼:完成七层墙柱、八层梁板砼浇筑;

4、4#楼:推进一单元七层墙柱、八层梁板砼浇筑;

5、1#楼:推进一层墙柱、二层梁板砼浇筑。
