树高翡丽滨江公园12月工程进度简报
树高翡丽滨江公园12月工程进度简报
2022-01-05

十二月总结完成情况:

1.售楼部区域

2.完成售楼部一层砌体施工;

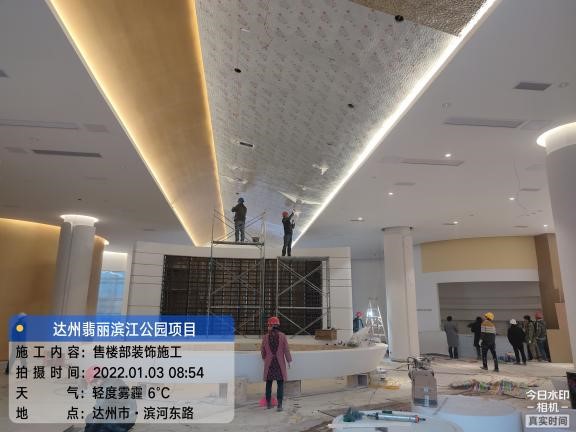

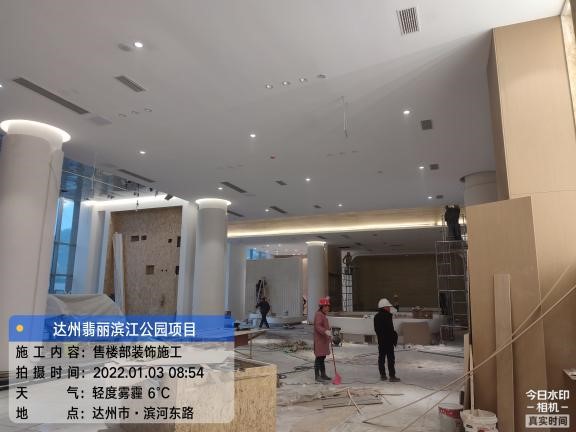

3.完成售楼部内外墙抹灰施工;

4.完成售楼部屋面工程施工;

5.完成售楼部空调、电梯、泛光照明、通风消防施工;

6.完成售楼部室外综合管网及化粪池施工;

7.完成售楼部幕墙及外墙涂料施工;

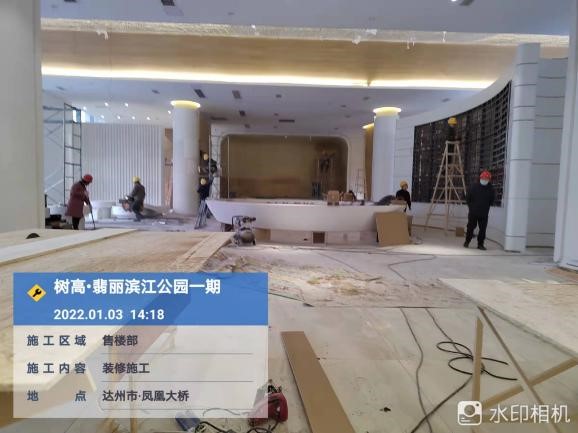

8.售楼部一层装饰施工完成80%;

9.售楼部二层样板房砌体施工30%;

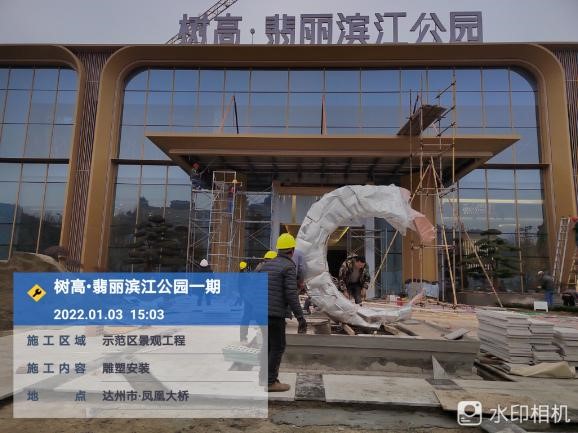

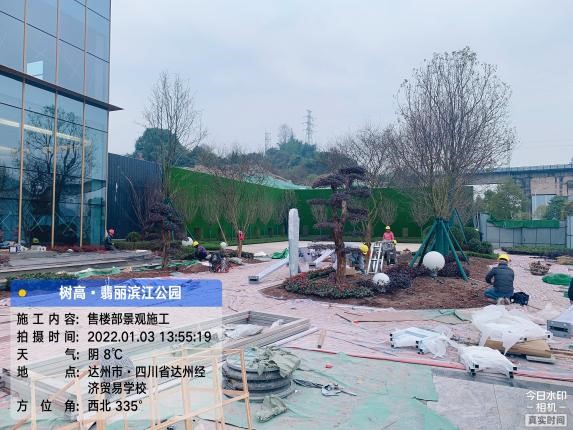

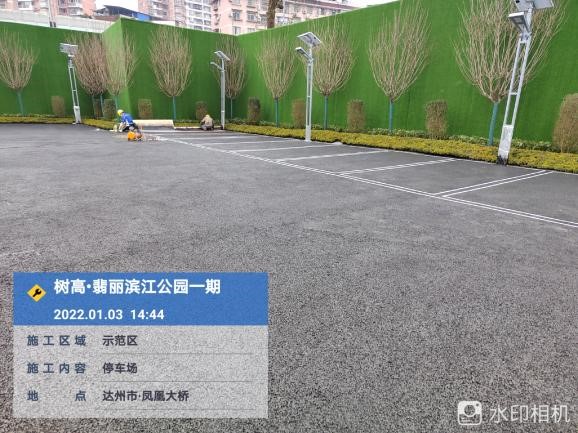

10.示范区景观施工完成85%;

首开区域

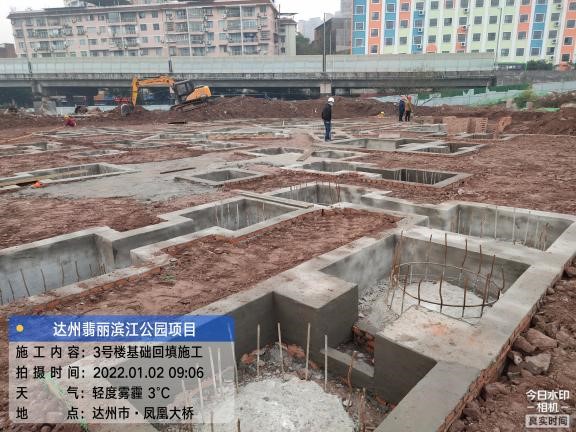

1.3#楼:完成基础承台、地梁砖胎膜砌筑抹灰及基础回填土;

2.2#楼:桩基施工完成90根,共计95根;

3.4#楼:桩基施工完成16根,共计97根;

4.1#楼:桩基施工完成36根,共计76根;

一月工作计划:

售楼部区域

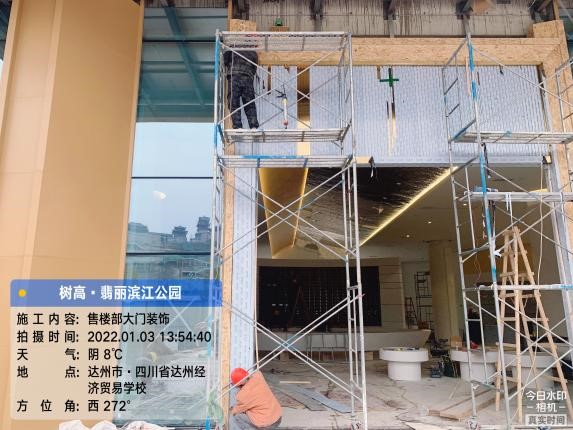

1.完成售楼部一层装饰施工;

2.售楼部二层样板房砌体抹灰、装饰基层完成;

3.完成示范区景观施工;

4.售楼部一层及示范区达到开放条件。

首开区域

1.3#楼:完成负二层砼浇筑;

2.2#楼:完成基础承台、地梁砖胎膜砌筑抹灰及基础回填土;

3.1#楼:完成桩、基础土方开挖、桩头破除;桩检测及白蚁防治施工。
