一、完成情况(截止9月15日):
1、1#楼:公区墙地砖施工完成40%;厨房、卫生间防水施工完成20%;客梯轨道安装完成;

2、2#楼:公区墙地砖施工完成90%;厨房、卫生间防水施工完成30%;客梯轨道安装完成80%;
3、3#楼:公区墙地砖施工完成90%;厨房、卫生间防水施工完成30%;客梯轨道安装完成80%;

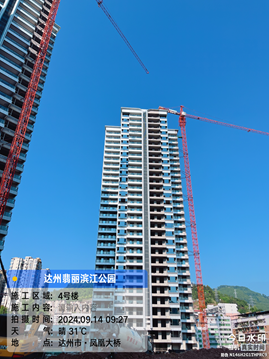

4、4#楼:公区墙地砖施工完成35%;电井弱电桥架安装完成90%;客梯轨道安装完成80%;公区吊顶龙骨完成80%;

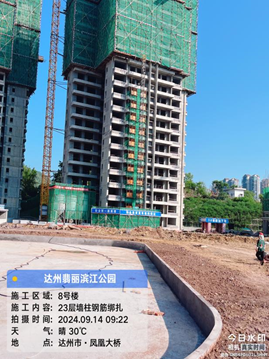

5、7#楼:二十三层结构完成50%;
6、8#楼:二十二层结构完成80%;
7、中庭地下室:半地下室砌体施工、抹灰完成;半地下室风管安装完成40%;半地下室消防喷淋、消火栓管道安装完成70%;地下室供电桥架安装完成80%;配电房设备基础及防雷接地施工完成;负一层墙面腻子施工完成70%;
8、S2商业:室内抹灰完成60%;外立面抹灰完成90%;二次配管施工完成;外墙腻子施工完成50%;外墙涂料完成20%;
9、S3商业:接3号楼区域二层结构施工完成;

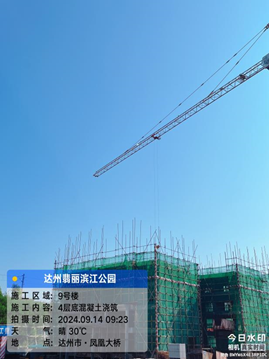

10、9#楼:四层结构完成;
11总坪:雨污水管网开挖完成40%;景观水池基础混凝土浇筑完成;消防道路路基施工完成20%。
