树高·上院8月工程进度简报
树高·上院8月工程进度简报
2021-09-15

1、售楼部:完成装饰装修、园林工程施工任务,并完成交付工作。

2、别墅区域:

20#楼:完成外墙、门窗、清水样板间、精装修样板间施工,并完成公共区域装修工作面移交;

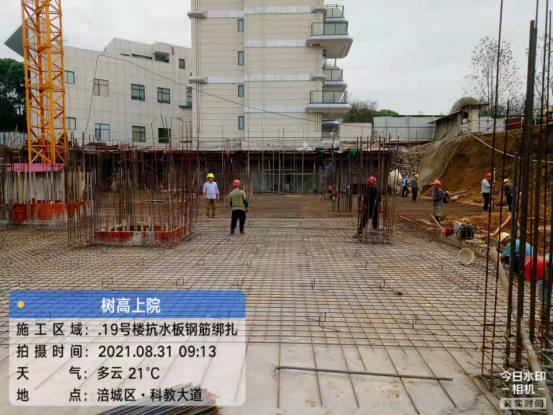

19#楼:完成至抗水板砼浇筑;

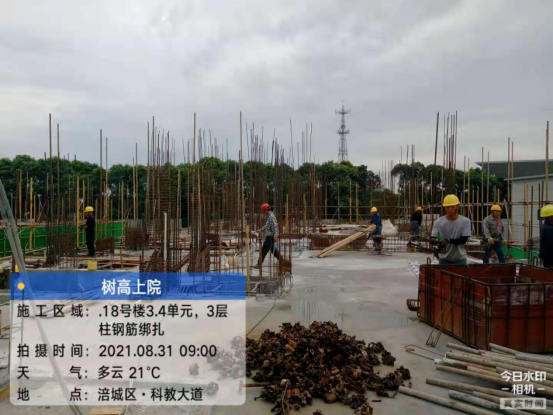

18#楼:完成至三层墙柱钢筋竖焊,四层梁板支模架搭设;

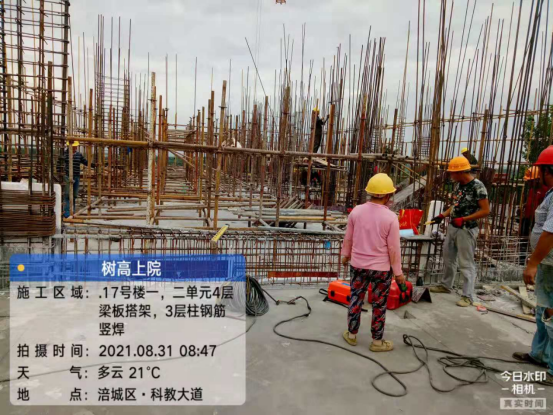

17#楼:完成至三层墙柱钢筋竖焊,四层梁板支模架搭设。

3、高层区域:

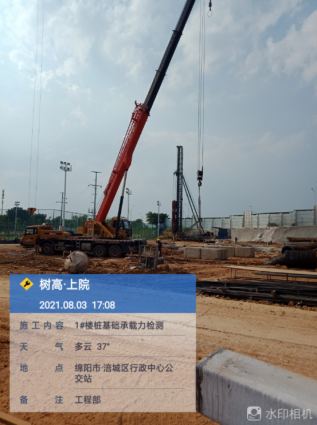

1#楼:完成桩基施工和检测任务;

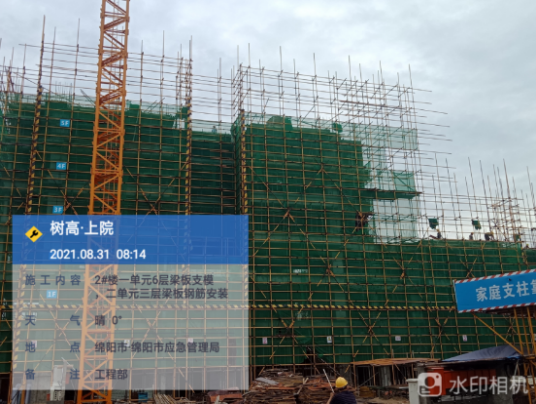

2#楼:完成一单元五层墙柱、六层梁板砼浇筑,二单元三层墙柱钢筋安装;

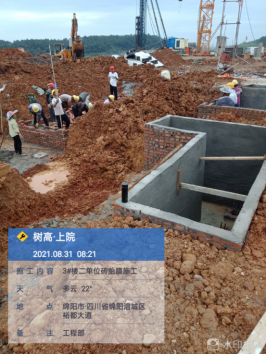

3#楼:完成一单元承台基础钢筋安装70%,二单元承台砖胎膜施工50%;

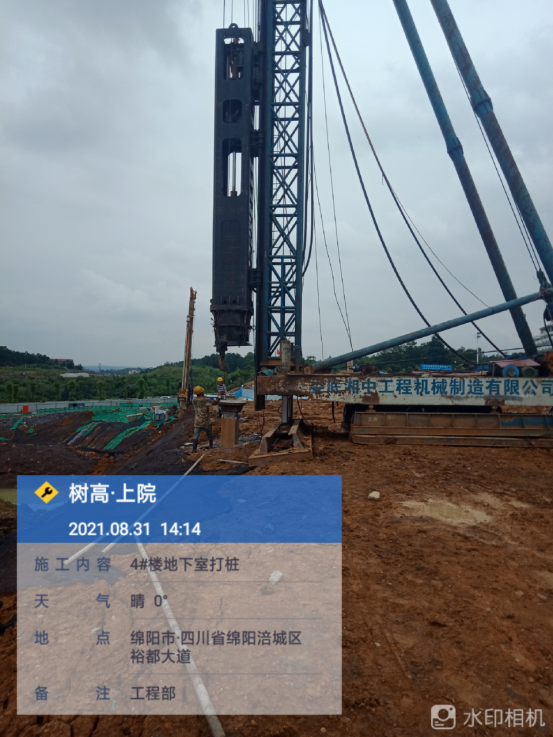

4#楼:完成桩基施工98%;

4、农贸市场:完成桩基施工和承载力检测任务;

14#楼:完成至三层墙柱钢筋竖焊、四层梁板支模架搭设;

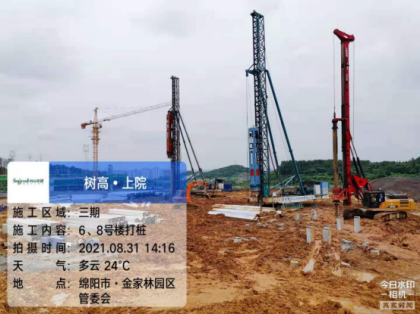

6#楼:完成桩基施工5%;

8#楼:完成桩基施工5%。
