树高北湖丽璟雅苑2025年10月工程进度
树高北湖丽璟雅苑2025年10月工程进度
2025-10-31

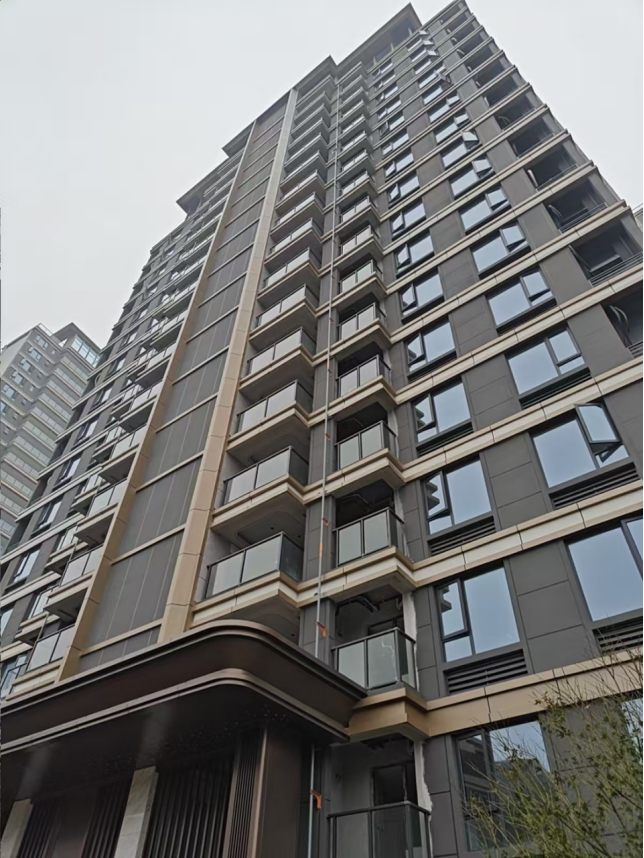

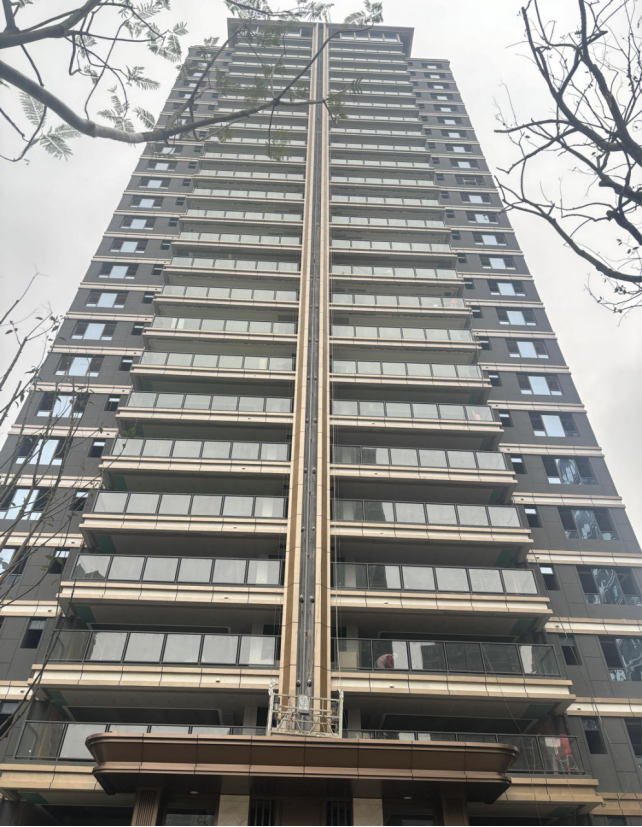

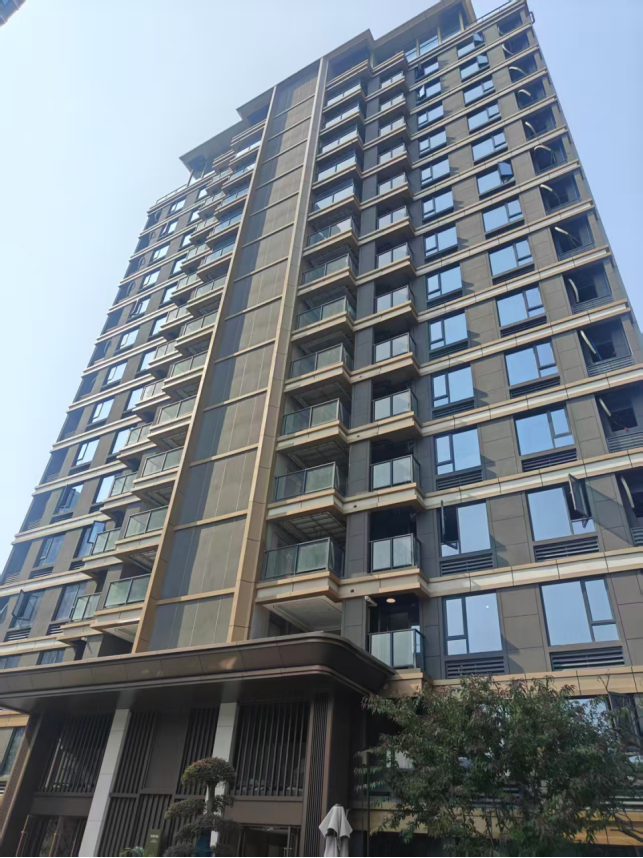

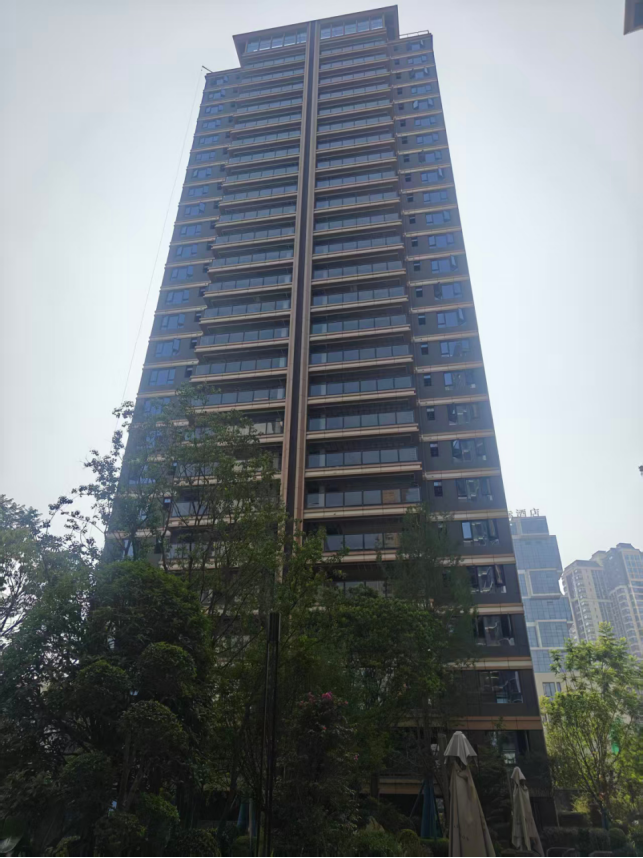

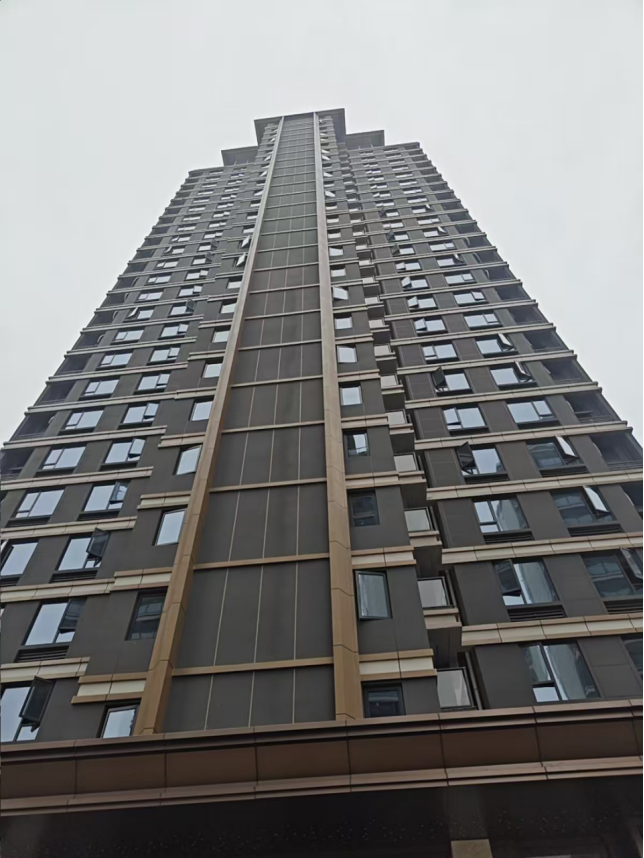

一、20251030日完成情况:

1、1#楼主体结构验收完成;内墙抹灰完成;外墙真石漆施工完成;门窗玻璃安装完成80%;栏杆玻璃安装完成;精装修进度:室内穿线完成、空调安装完成、地暖施工完成、水电管线施工完成、吊顶龙骨施工完成;窗台板施工完成100%;淋浴区石材施工完成95%;墙地砖施工完成100%;墙面石膏找平施工完成100%;美缝施工完成50%;门头施工完成100%;

2、2#楼主体结构验收完成;内外墙抹灰完成;外墙保温施工完成;外墙涂料施工完成;门窗玻璃安装完成60%;栏杆玻璃完成;精装修进度:室内放线完成、空调铜管及吊杆完成;地暖施工完成;水电管道施工完成;吊顶龙骨施工完成;室内石膏板封板完成100%;窗台板施工完成95%;墙地砖施工完成45%;墙面石膏找平施工完成40%;石膏线安装完成40%;门头施工完成100%;

3、3#楼主体结构验收完成;外墙保温施工完成;外墙涂料施工完成;内墙抹灰施工完成;门窗玻璃安装完成;栏杆玻璃安装完成90%;精装修进度:二单元室内穿线完成、吊顶边龙骨施工完成、封板完成100%;空调安装完成;地暖施工完成;一单元沉箱防水施工完成、卫生间排水管施工完成;墙地砖完成50%;石膏找平层完成60%;窗台板安装完成40%;门头施工完成100%;

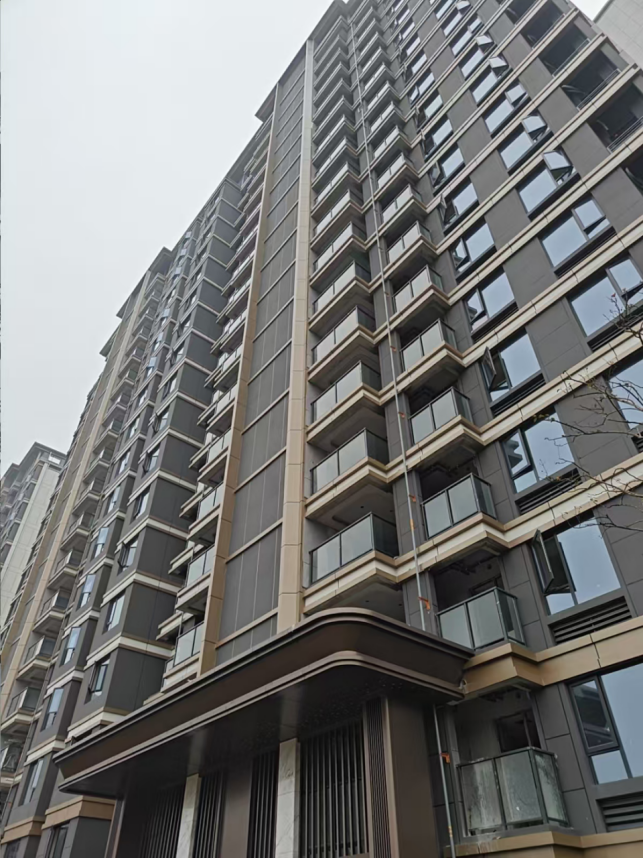

4、4#楼主体结构验收完成;窗框玻璃安装完成80%;栏杆玻璃安装完成;内墙抹灰完成;外墙真石漆施工完成;精装修进度:室内穿线完成、空调安装完成、地暖管道施工完成、吊顶龙骨施工完成;室内墙地砖施工完成100%;公区墙地砖收尾剩余40%;门头施工完成100%;

5、5#楼主体结构验收完成;墙真石漆施工完成;门窗玻璃安装完成95%;精装修进度:室内吊顶封板完成、室内天棚石膏找平完成、石膏线安装完成、墙地砖施工完成;墙面第二遍腻子完成,公区吊顶及地砖施工完成;灯具开孔施工完成;等待分包进场安装;

6、6#楼主体结构验收完成;外墙真石漆施工完成;门窗玻璃安装完成95%;精装修进度:吊顶封板完成、厨卫阳台墙地面防水完成、墙面石膏基层处理完成、墙地砖完成;公区吊顶完成、贴砖施工完成100%;窗台板施工完成100%;顶面墙面乳胶漆打砂开始施工;淋浴区石材施工完成100%;墙面美缝施工完成100%;等待分包进场安装;

7、7#楼主体结构验收完成;内墙抹灰施工完成;外墙装饰施工完成;门窗玻璃及百叶安装完成;栏杆及玻璃安装完成;消防管道施工完成;

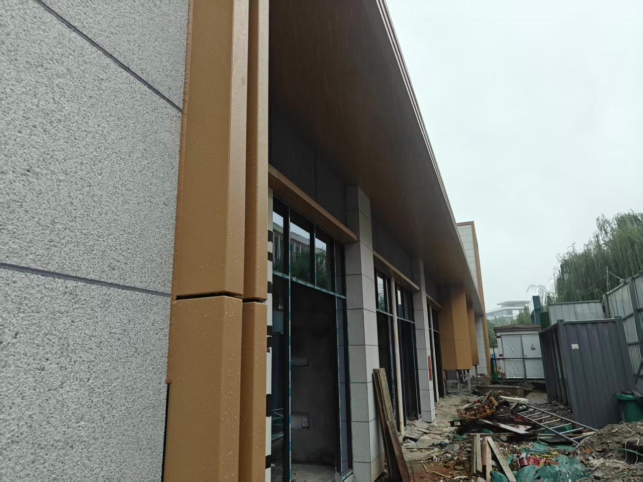

8、8#楼主体结构封顶,外墙装饰施工完成;内墙抹灰施工完成;消防管道施工完成;外装饰全部完成;门窗框安装完成;门窗玻璃安装完成80%;

9、地下室全部封顶;地下室抹灰施工完成;地下室消防施工完成;

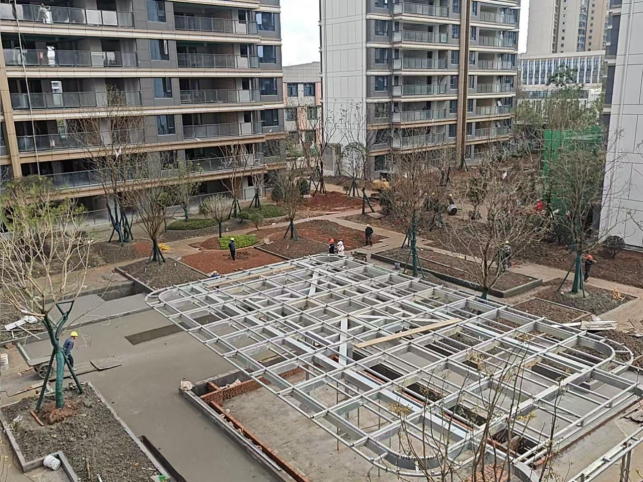

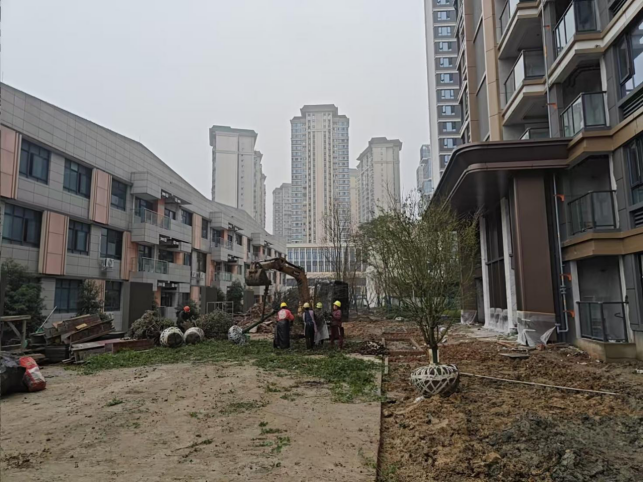

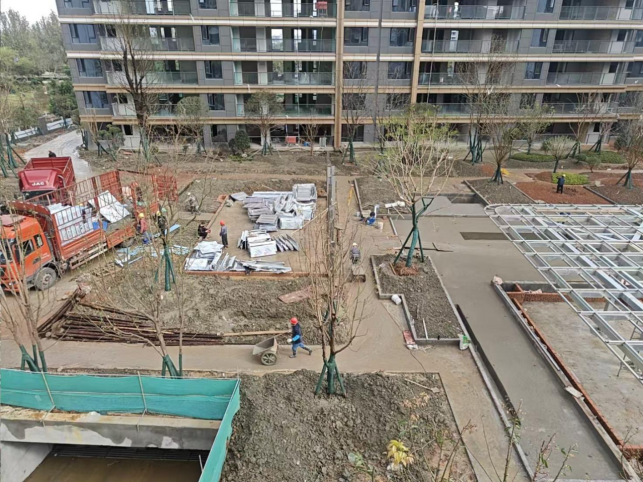

10、总平园林管网安装完成100%;园区平场完成100%;道路硬化完成100%;花池砌筑完成80%;基础开挖完成100%;树植种植完成80%;亭子基础龙骨施工完成100%;围墙做砖抹灰完成100%;水池防水保护层施工完成;
