树高翡丽滨江公园2024年12月工程进度
树高翡丽滨江公园2024年12月工程进度
2024-12-20

一、完成情况(截止12月16日):

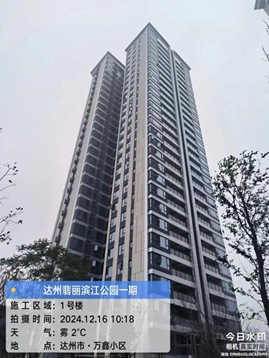

1、1#楼:消防报警设备安装完成;公区吊顶及楼梯间乳胶漆施工完成;楼梯间百叶安装完成;入户门指纹锁安装完成;门窗百叶玻璃施工完成;水表接驳安装完成;

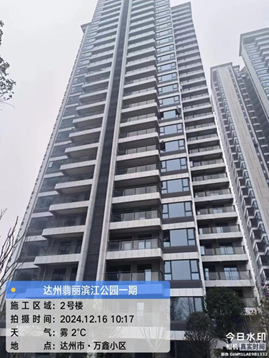

2、2#楼:消防报警设备安装完成;公区吊顶及楼梯间乳胶漆施工完成;楼梯间百叶安装完成;入户门指纹锁安装完成50%;门窗百叶玻璃施工完成;水表接驳安装完成;

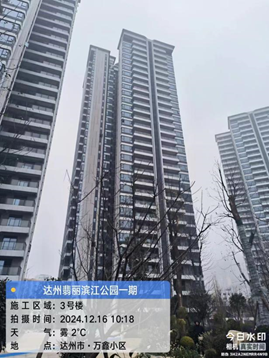

3、3#楼:消防报警设备安装完成;公区吊顶及楼梯间乳胶漆施工完成;楼梯间百叶安装完成;入户门指纹锁安装完成50%;门窗百叶玻璃施工完成;水表接驳安装完成;燃气管道验收完成;

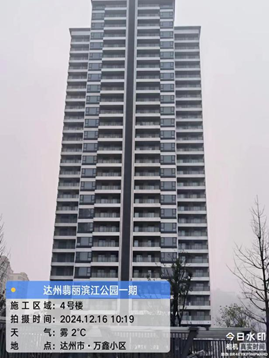

4、4#楼:消防报警设备安装完成;公区吊顶及楼梯间乳胶漆施工完成;楼梯间百叶安装完成;入户门指纹锁安装完成50%;门窗百叶玻璃施工完成;水表接驳安装完成;燃气管道验收完成;

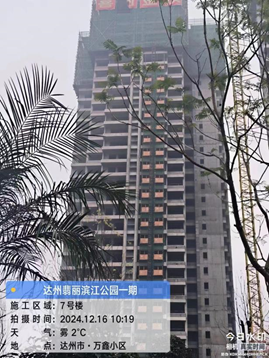

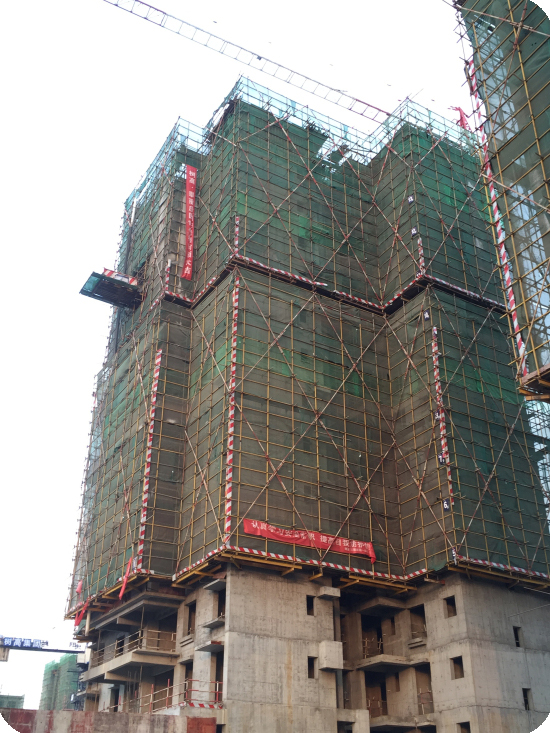

5、7#楼:屋面架构层结构完成;外墙砌体施工完成50%;

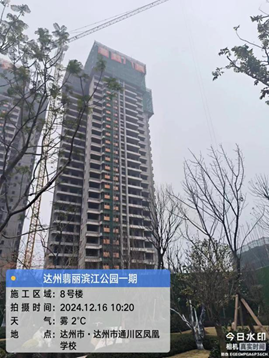

6、8#楼:屋面架构层结构完成;外墙砌体施工完成60%;

7、中庭地下室:强排管道支架管道及水泵安装完成;负一层地坪漆完成;配电设备安装完成;消防控制室设备及线缆接驳完成;弱电监控室设备安装完成;生活水泵房设备安装完成;消防水泵房设备及管道安装完成60%;防火门安装完成80%;半地下室车位划线完成;

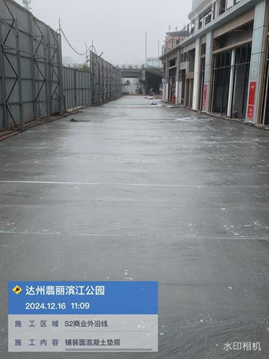

8、S2商业:弱电桥架完成70%;消防管道安装完成60%;门窗窗框安装完成70%;雨污水管网开挖及回填80%;

9、S3商业:一层砌体施工完成70%;消防管道安装完成70%;弱电桥架完成70%;

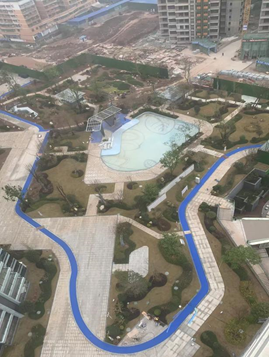

10、总坪:总坪铺装完成;灌木种植完成;弱电设备安装完成;草坪种植完成 70%;

11、S4商业:二层结构完成;

12、防洪渠出口段:明渠回填完成70%;
