一、完成情况(截止11月15日):

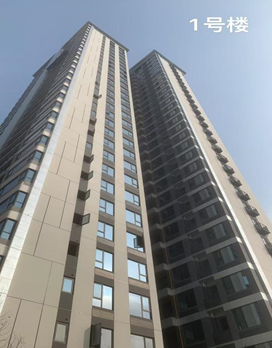

1、1#楼:公区墙地砖施工完成;非居民供电电缆及配电箱安装完成;燃气立管支架焊接加工完成80%;入户电缆线敷设完成;入户门安装完成;公区吊顶完成60%;公区扶手栏杆完成;电井电表箱、主电缆安装完成;电梯调试完成;

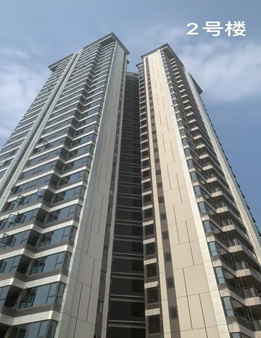

2、2#楼:室内电梯门洞封堵完成;非居民供电电缆及配电箱安装完成;燃气立管支架焊接加工完成80%;入户电缆线敷设完成;公区吊顶完成80%;电井电表箱、主电缆安装完成;电梯调试完成;

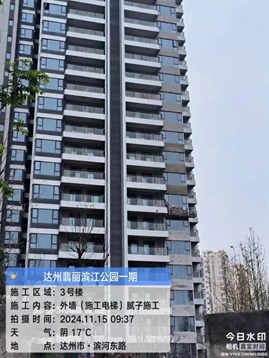

3、3#楼:电梯厅门安装完成;非居民供电电缆及配电箱安装完成;室内电梯门洞封堵完成;燃气立管支架焊接加工完成80%;公区吊顶完成80%;电井电表箱、主电缆安装完成;电梯调试完成;

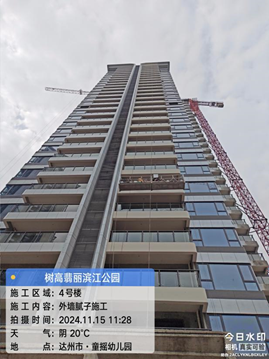

4、4#楼:公区墙地砖施工完成;电梯厅门安装完成;室内电梯门洞封堵完成;非居民供电电缆及配电箱安装完成;燃气立管支架焊接加工完成80%;入户门安装完成;公区吊顶完成60%;电井电表箱、主电缆安装完成;电梯调试完成;
5、7#楼:屋面结构完成;
6、8#楼:屋面结构完成;
7、中庭地下室:半地下室风管安装完成;半地下室墙面腻子施工完成;自来水管道安装完成;强排管道支架安装完成80%;半地下室地坪漆施工完成30%;配电设备安装完成60%;消防水泵设备进场;消防控制室设备及线缆接驳完成60%;弱电监控室设备安装完成60%;生活水泵房设备进场;
8、S2商业:外墙涂料施工完成;弱电桥架完成50%;消防管道安装完成50%;
9、S3商业:二层砌体施工完成;消防管道安装完成50%;弱电桥架完成50%;
10、总坪:雨污水管网开挖完成;消防道路路基施工完成;景墙砌体完成;乔木种植完成;燃气管道完成;总坪铺装完成30%;
11、S4商业:基础施工完成;
12、防洪渠出口段挡土墙施工完成,明渠回填完成30%。
