一、完成情况(截止12月29日):

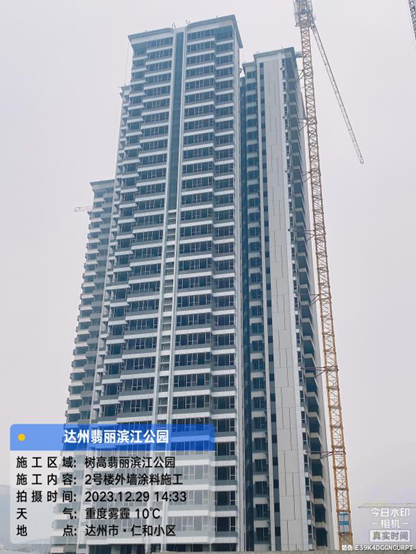

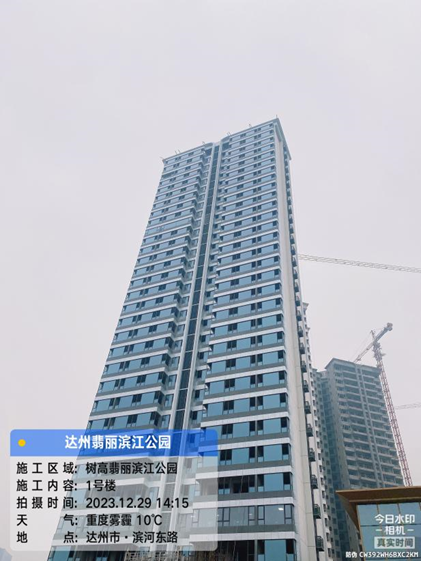

1、1#楼:二次配管安装完成75%;外墙涂料完成80%;
外墙排水管安装完成95%;外立面玻璃安装完成50%;
栏杆百叶安装完成30%;
2、2#楼:二次配管安装完成75%;窗框安装完成;外墙涂料完成80%;
外墙排水管安装完成95%;外墙基层腻子完成80%;

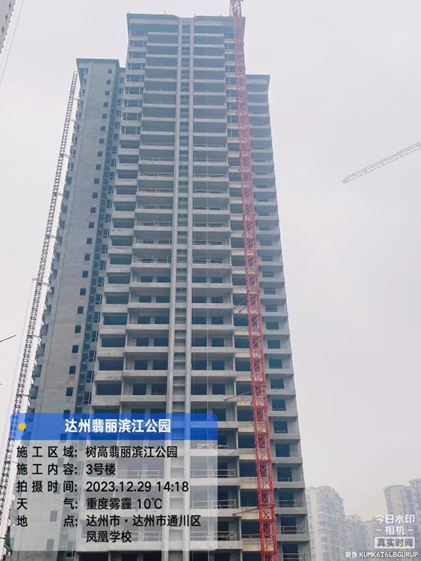

3、3#楼:外墙抹灰完成80%;二次配管安装完成75%;外墙基层腻子完成10%;
窗框安装完成80%;

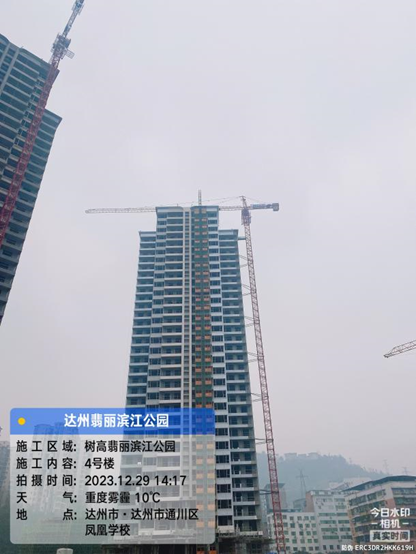

4、4#楼:二次配管安装完成75%;外墙基层腻子完成80%;外墙涂料完成40%;外墙排水管安装完成20%;窗框安装完成90%;

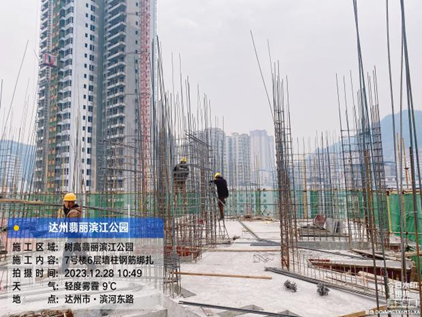

5、7#楼及附楼:六层结构完成30%。

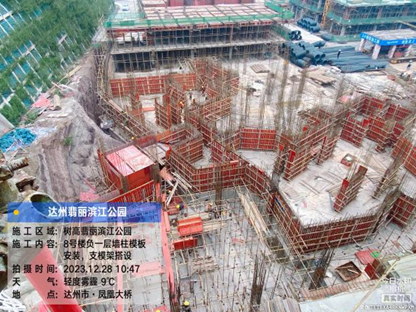

6、8号楼:负一层结构完成10%。

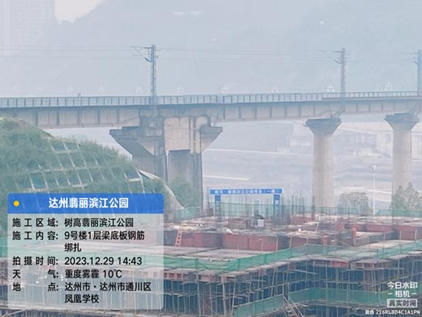

7、9#楼:半地下室层结构完成75%。

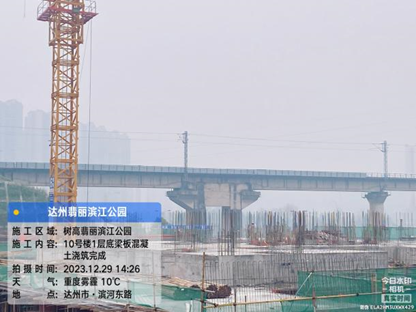

8、10#楼:半地下室层结构完成。

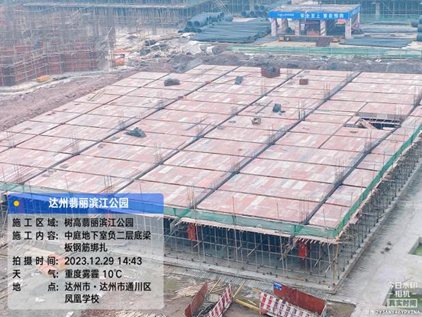

9、中庭地下室:二标段负二层结构完成10%;一标段负二层基础防水保护层完成;

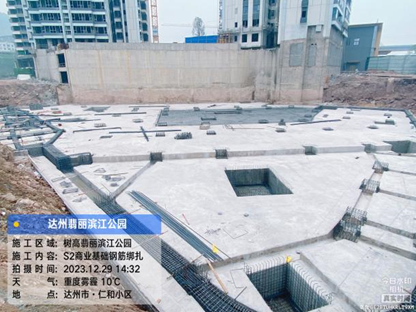

10、S2商业:基础承台结构完成10%;

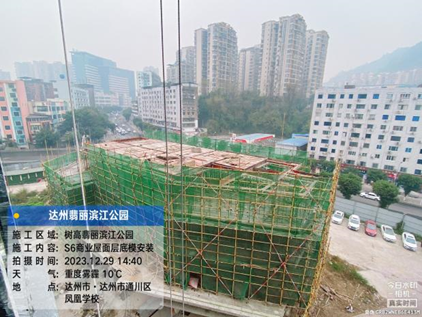

11、S6商业:四层结构完成50%;
