一、本月完成:

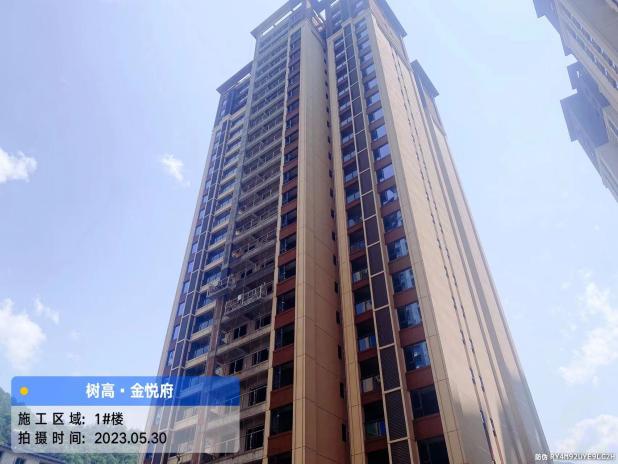

1、1#楼:

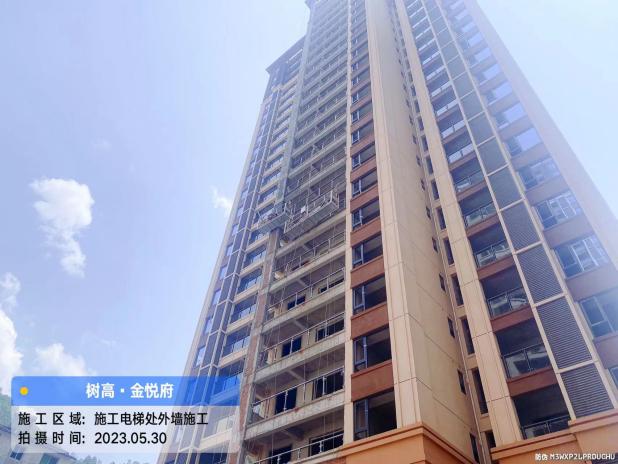

土建:施工电梯阳台洞口抹灰完成50%,架空层土方回填、平整完成,门窗玻璃安装完成70%;

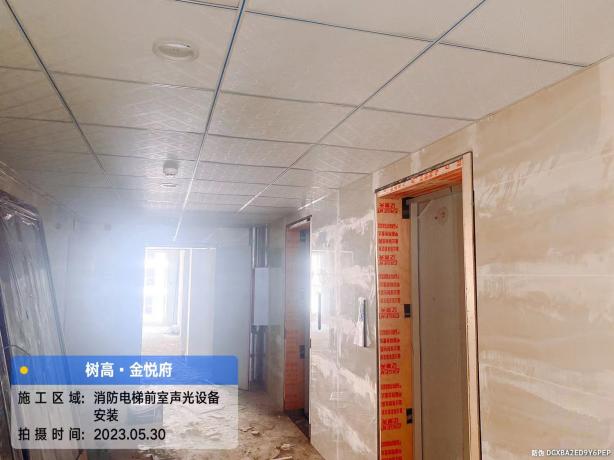

消防:防火门安装完成95%,消防电梯前室消防联动及报警系统、疏散指示等设备完成98%;
自来水:自来水户表及自来水远程抄表系统线路安装完成;
电梯:电梯安装完成,客梯投入使用;
水电预埋及给排水:一层雨污水管外接完成,室内一盏灯及开关箱已完工,排污、雨水空调冷凝水已完工;
强电:电表至室内开关箱3*10mm2电线放完;
弱电:可视对讲及四网合一安装完。
2、2#楼:

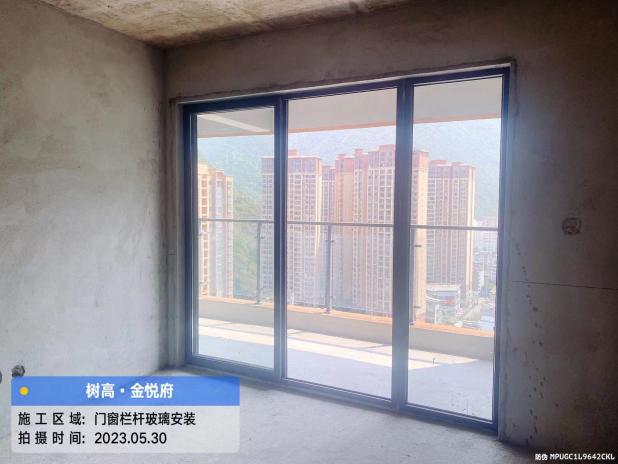

土建:楼地面保温完成10%,施工电梯阳台洞口抹灰完成70%,门窗玻璃安装完成80%;
消防:防火门安装完成50%,消防电梯前室消防联动及报警系统、疏散指示等设备完成80%;
自来水:自来水户表及自来水远程抄表系统线路安装完成;
电梯:电梯安装完成,客梯投入使用;
水电预埋及给排水:一层雨污水管外接完成,室内一盏灯及开关箱已完工,排污、雨水空调冷凝水已完工,自来水户表表后接管完成20%;
强电:电表至室内开关箱3*10mm2电线放完一个单元;
弱电:可视对讲及四网合一安装完。
3、3#楼:

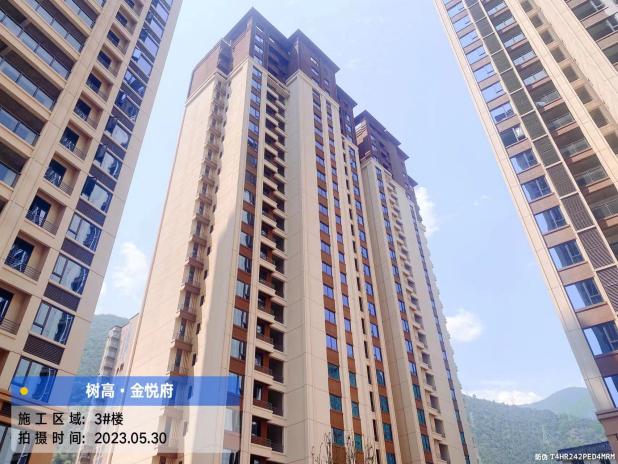

土建:施工电梯阳台洞口抹灰完成50%,门窗玻璃安装完成80%;
消防:防火门安装完成40%,消防电梯前室消防联动及报警系统、疏散指示等设备完成70%;
自来水:自来水户表及自来水远程抄表系统线路安装完成;
电梯:电梯安装完成,客梯投入使用;
水电预埋及给排水:一层雨污水管外接完成,室内一盏灯及开关箱已完工,排污、雨水空调冷凝水已完工。自来水户表表后接管完成20%;
强电:电表至室内开关箱3*10mm2电线放一个单元;
弱电:可视对讲及四网合一安装完。
4、4#楼:
土建:施工电梯阳台洞口抹灰完成,架空层土方回填、平整完成,门窗玻璃安装完成70%;
消防:防火门安装完成40%,消防电梯前室消防联动及报警系统、疏散指示等设备完成90%;
自来水:自来水户表及自来水远程抄表系统线路安装完成;
电梯:电梯安装完成,客梯投入使用;
水电预埋及给排水:一层雨污水管外接完成,室内一盏灯及开关箱已完工,排污、雨水空调冷凝水已完工,自来水户表表后接管完成20%;
强电:电表至室内开关箱3*10mm2电线放14户;
弱电:可视对讲及四网合一安装完。
5、地下室:

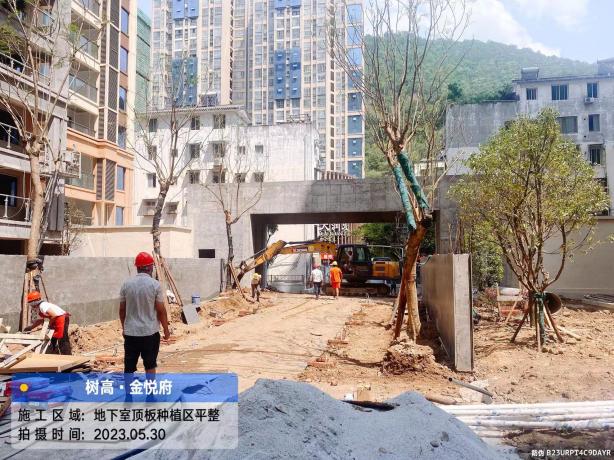

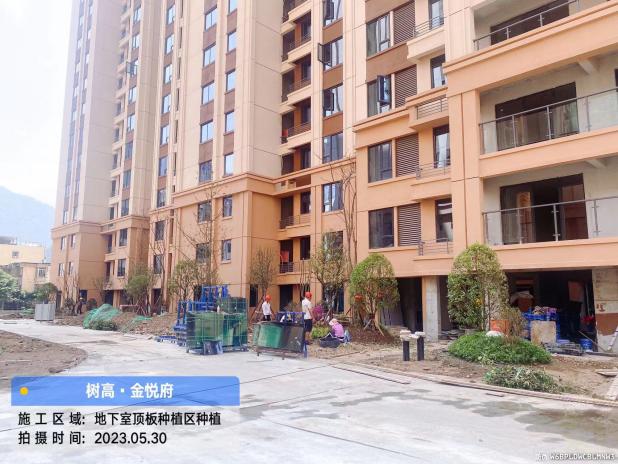

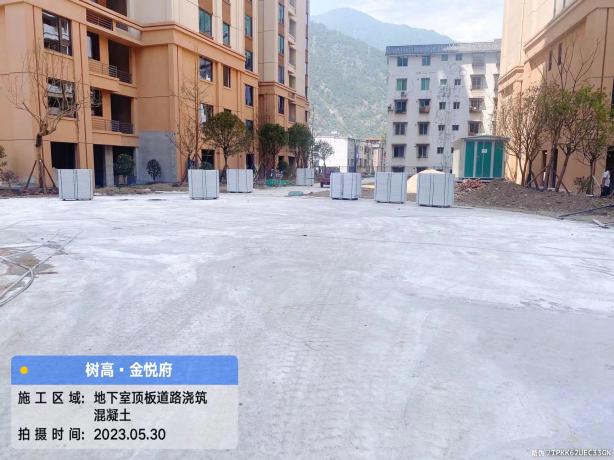

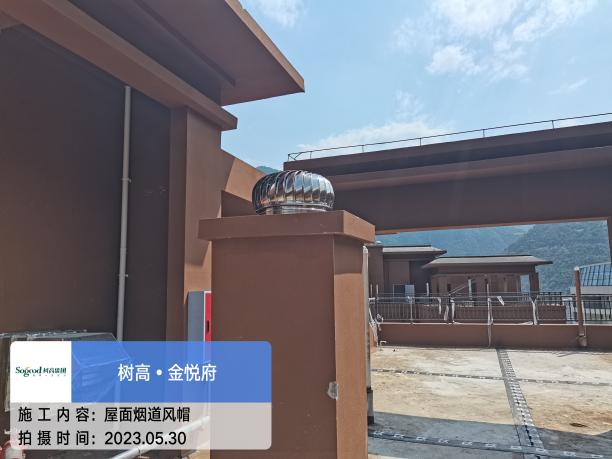

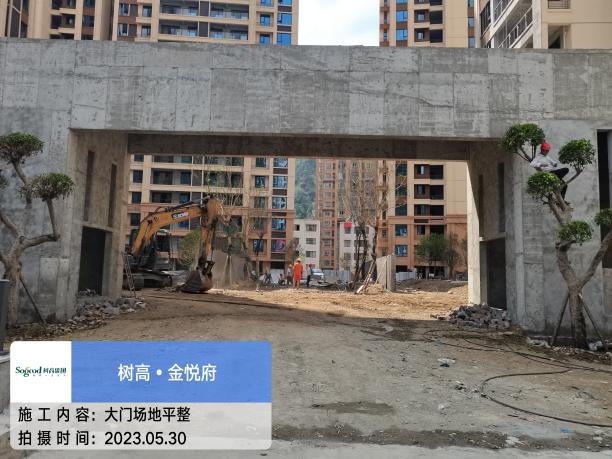

土建:地下室顶板土方回填完成95%,地下室顶板儿童游乐园垫层混凝土浇筑,地下室顶板消防通道混凝土浇筑完成80%,入口水景墙砌筑、抹灰及贴砖完成,地下室顶板苗木种植完成60%,吊一层水产区回填完成10%,吊一层商业门窗框安装完成,入口桩板墙施工完成60%,地下室设备房回填完成。
消防:吊一层消防喷淋管道完成93%,送、排风管道完成95%,消防报警主线完成,报警设备完成85%,负一层消防喷淋管道完成,送、排风管道完成,消防报警主线完成,报警设备完成90%。
自来水:给水主管安装完成,生活水泵与中、高区已经连接。
弱电:弱电桥架完成,监控室防静电地板完成,四网合一主线完成。

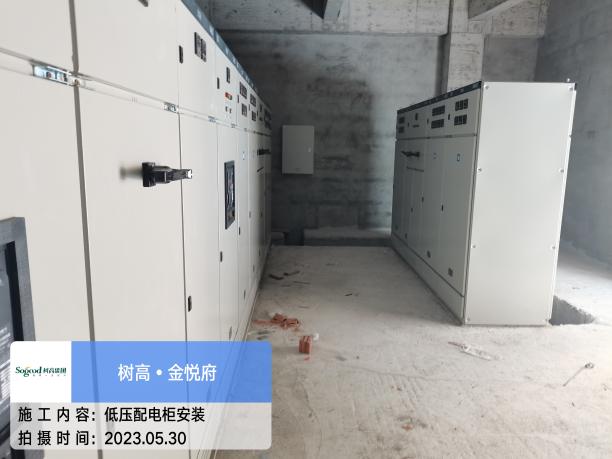

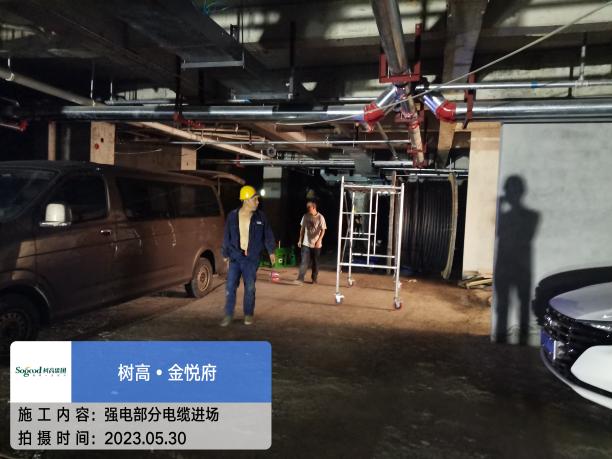

强电:桥架及10KV电缆沟完成,低压配电柜安装就位。
6、地坪:雨、污水管安装完成,自来水主管安装完成,消防水泵接合器外接管道安装完成;弱电监控、背景音乐预埋管完成60%;绿化用水及路灯预埋管完成30%。
