树高麓院2023年5月第1周工程进度
树高麓院2023年5月第1周工程进度
2023-05-08

2023年5月第1周完成情况:

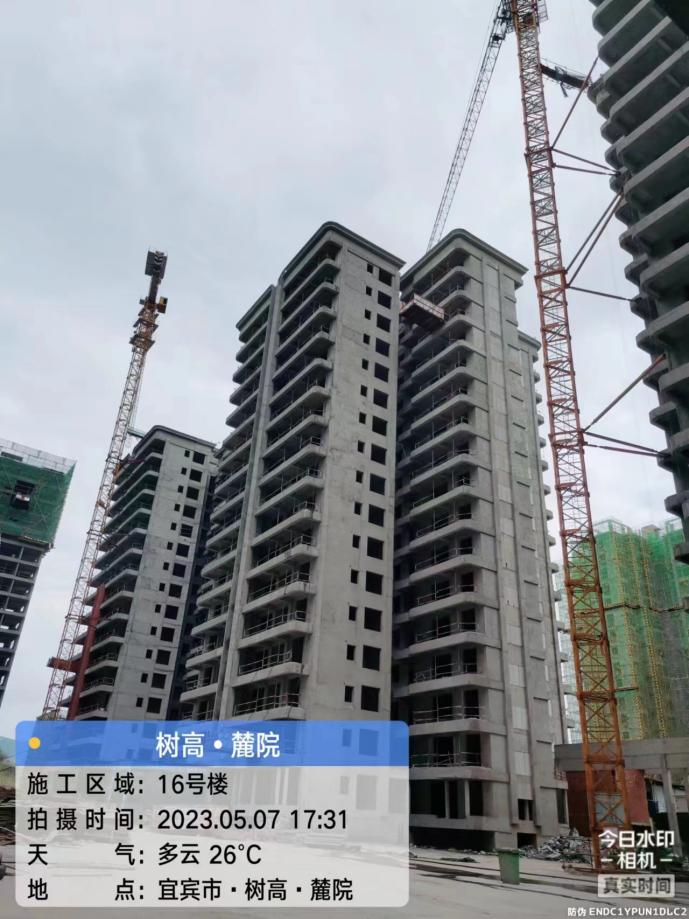

1、1#、3#、4#、5#、6#、7#、8#、9#、10#、11#、12#、15#、16#楼主体已封顶

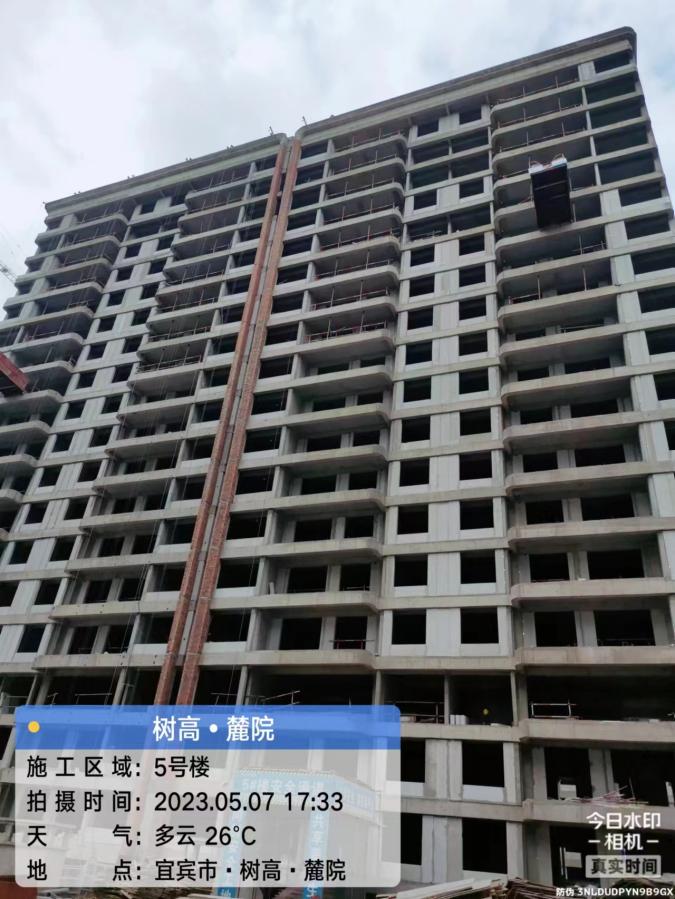

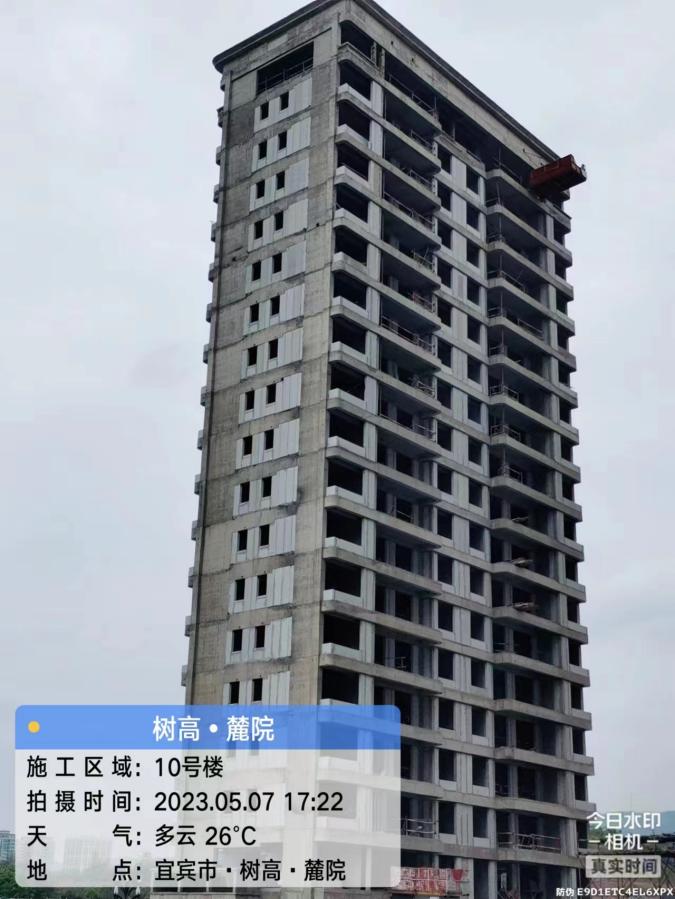

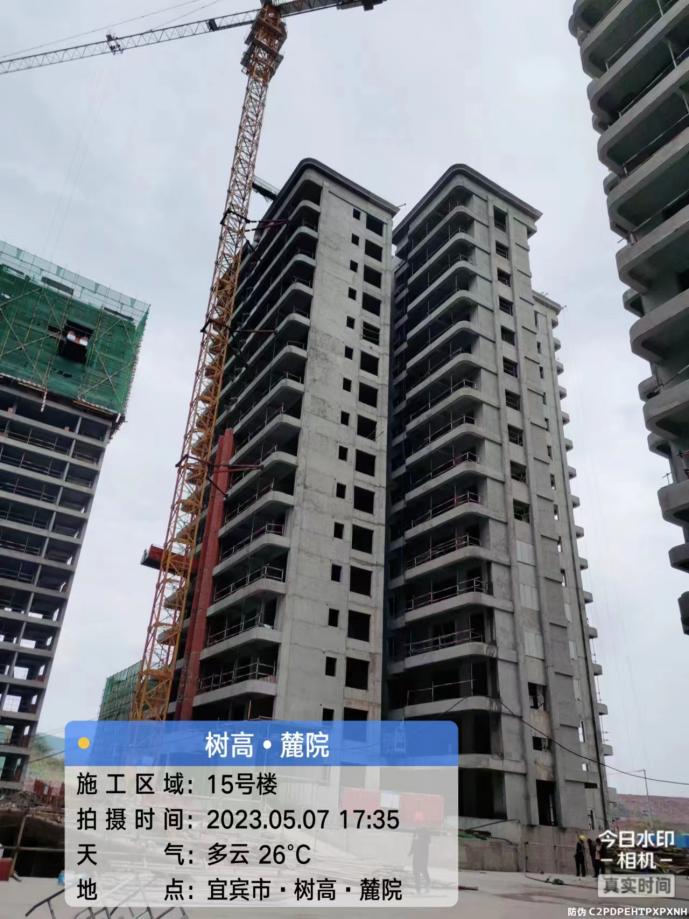

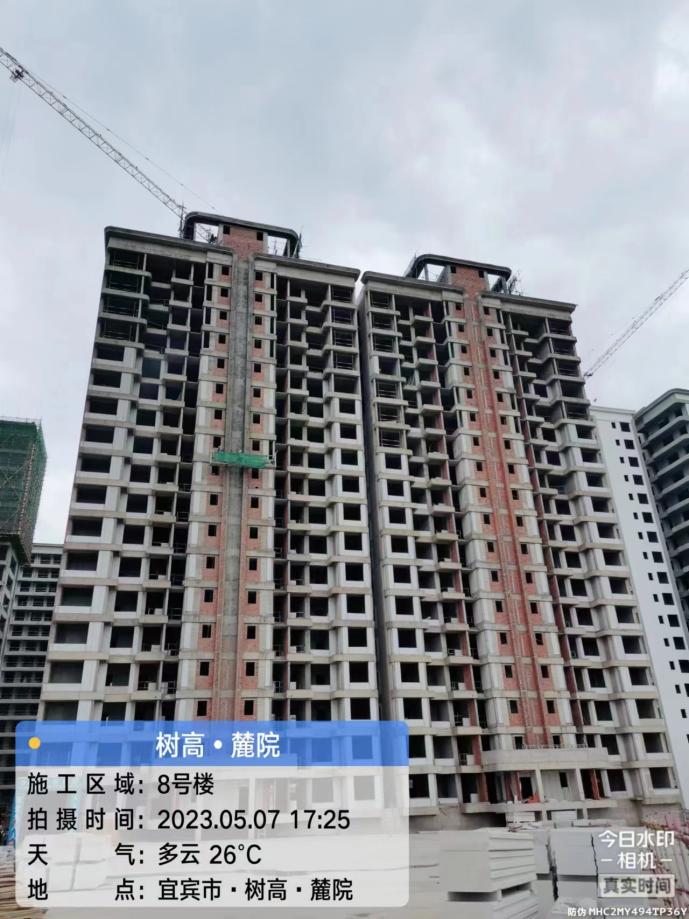

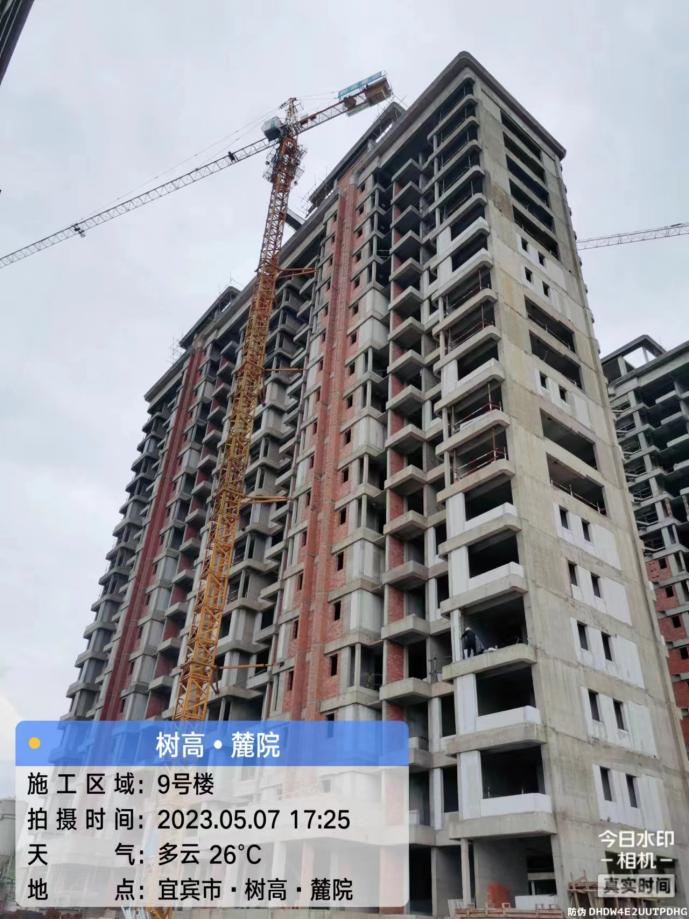

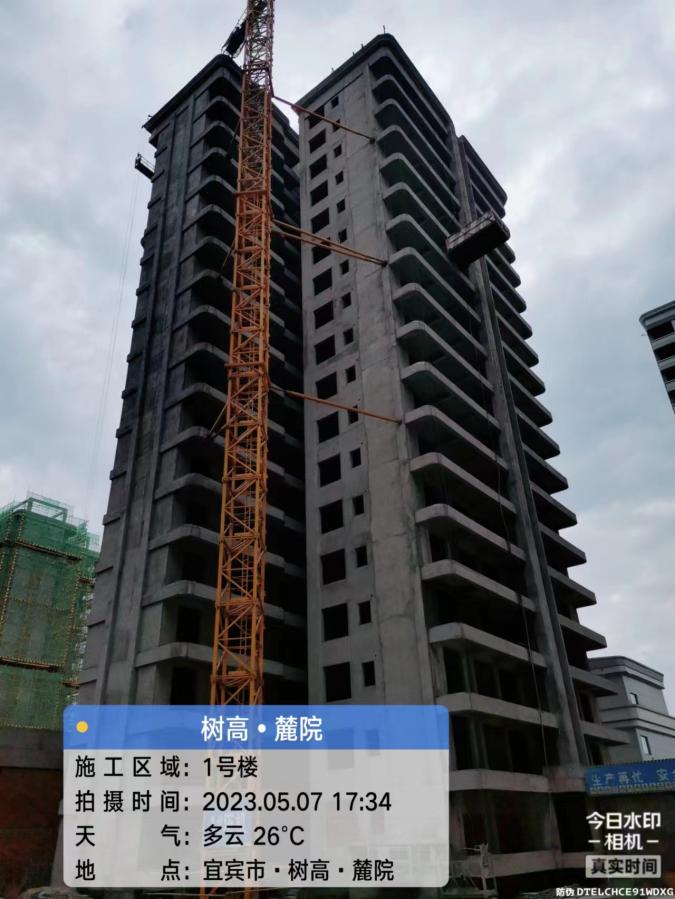

2、1#、3#、4#楼ALC板施工已完成;5#、8#、9#、10#、15#、16#楼进入ALC板施工;

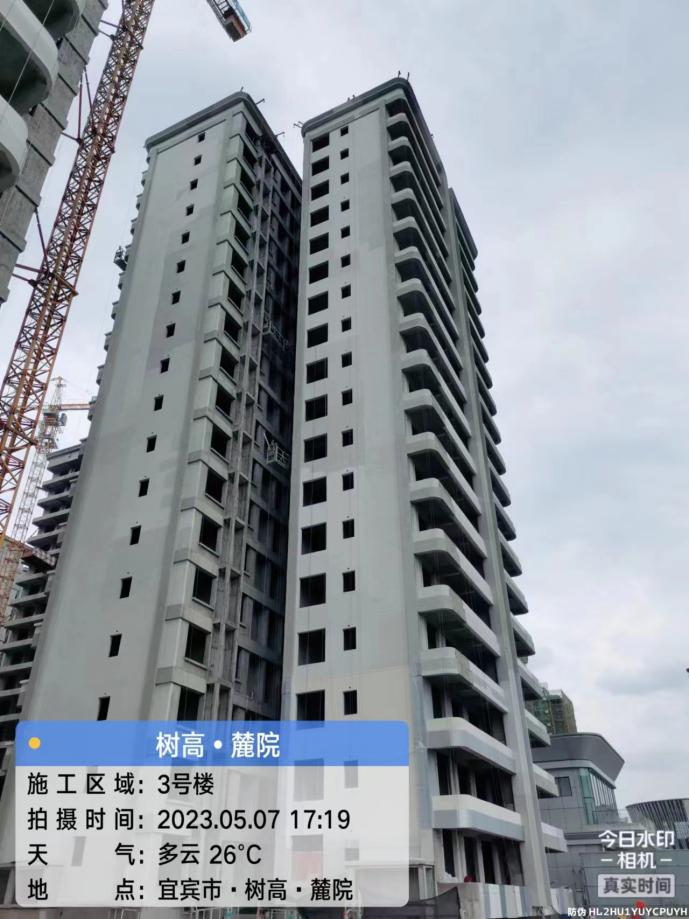

3、1#、3#、4#楼外墙抹灰已完成;

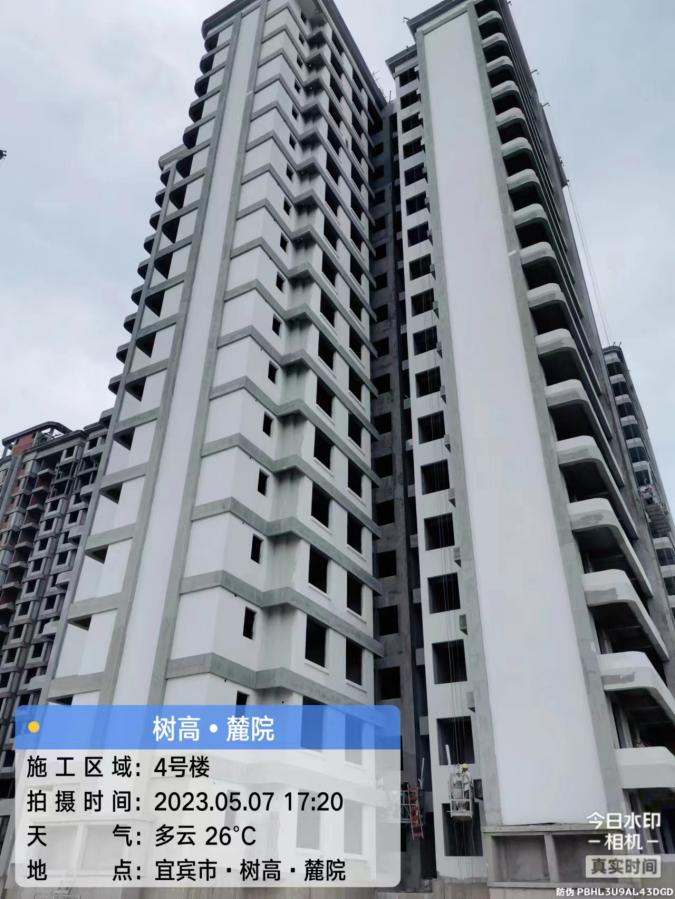

4、3#、4#楼进入外墙漆施工

5、1#、3#、4#楼进入内墙抹灰施工;

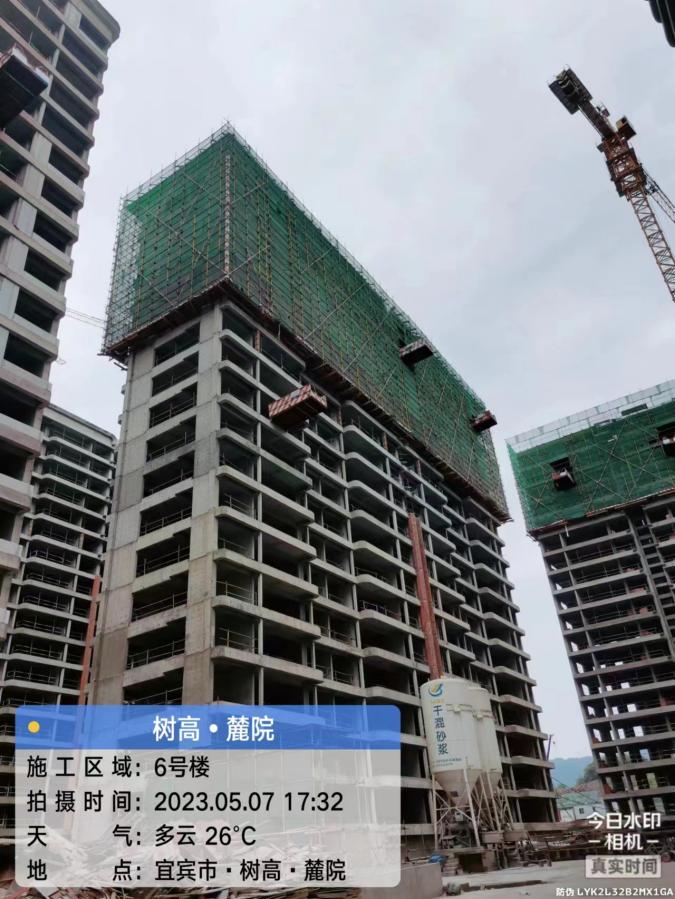

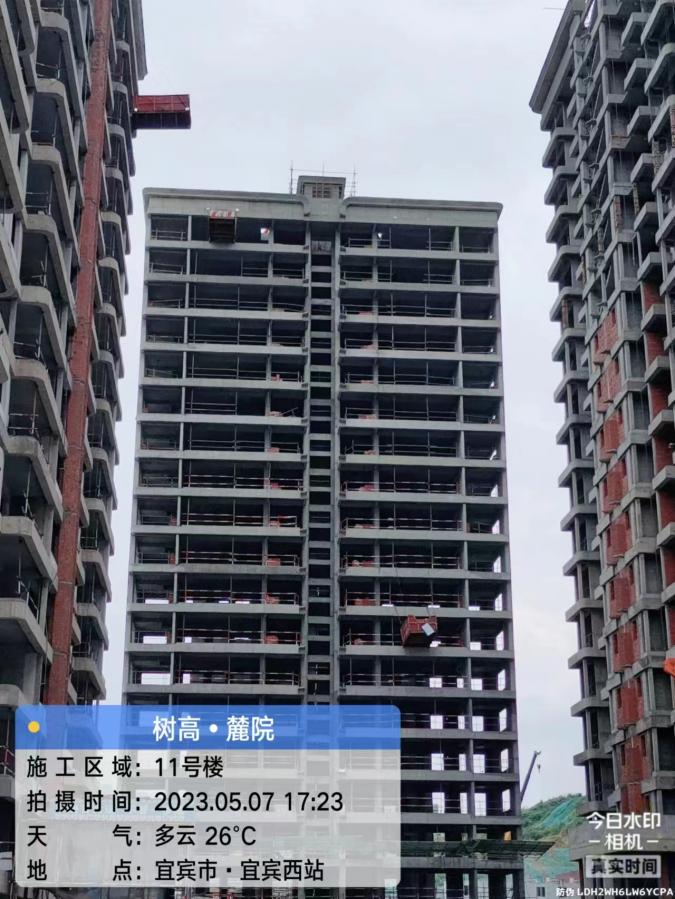

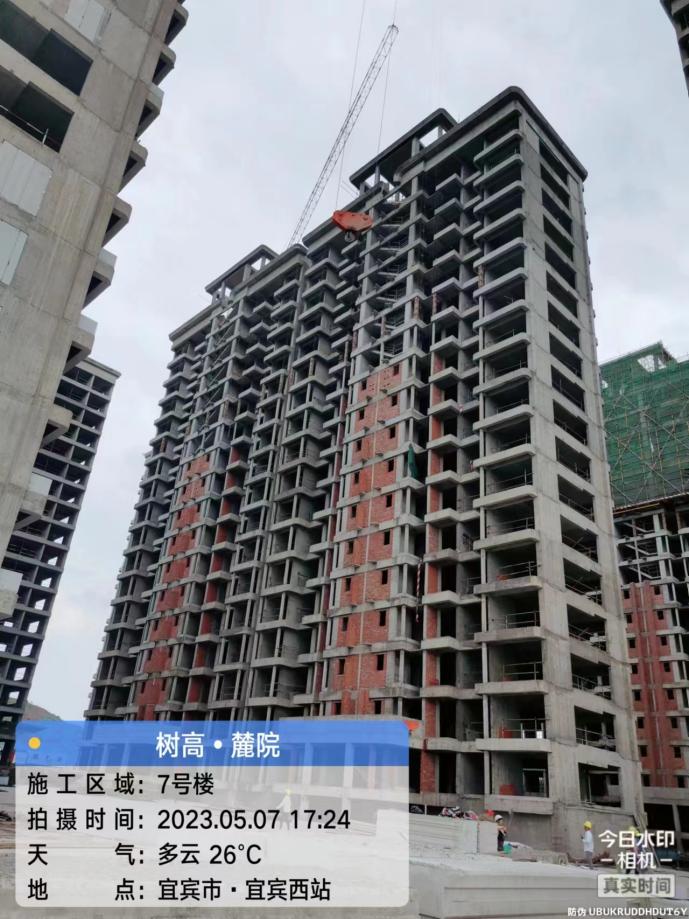

6、6#、7#、11#、12#楼进入砖砌体施工;

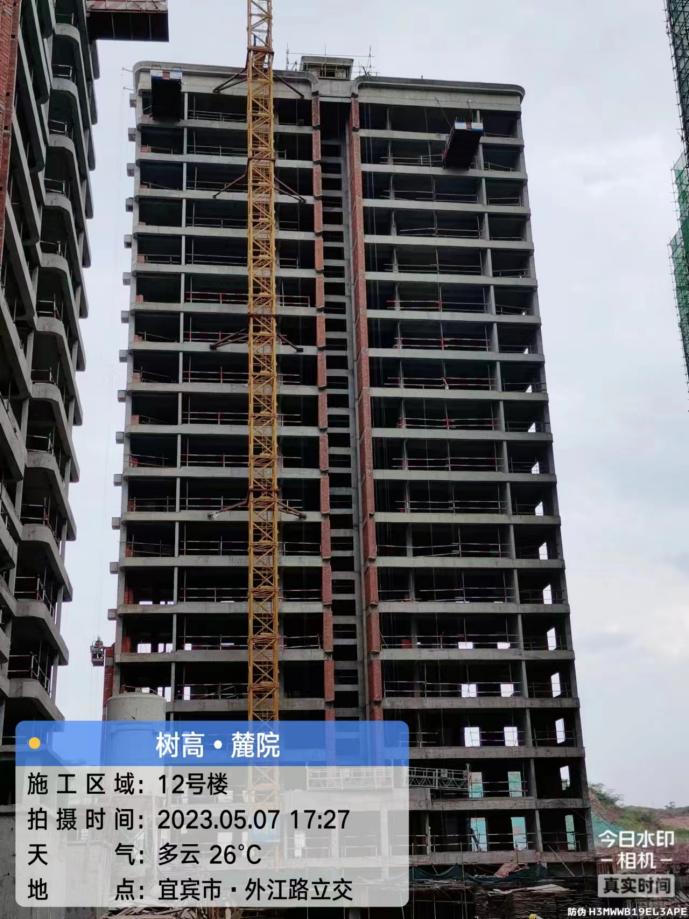

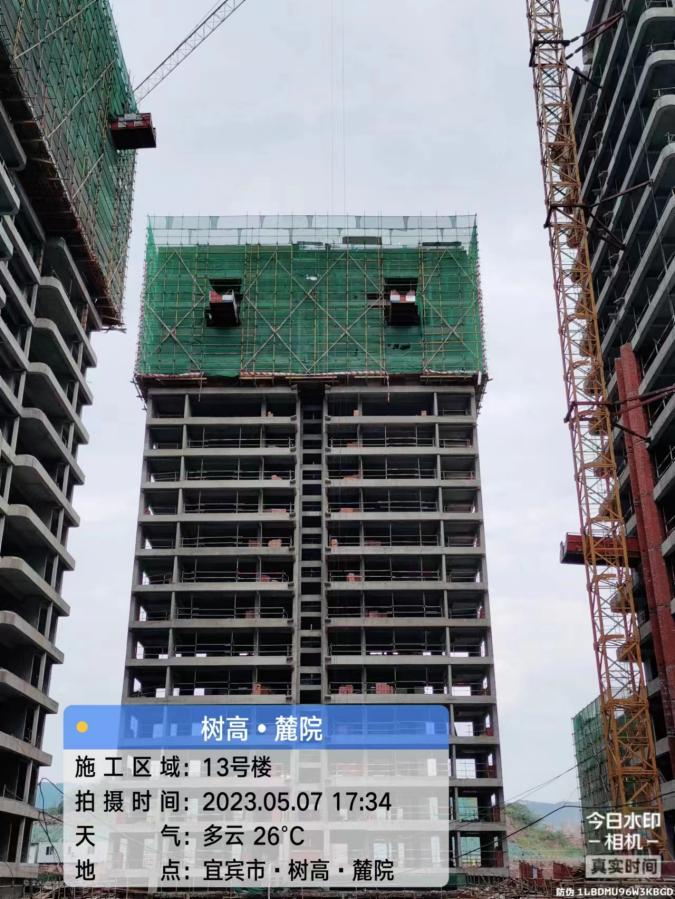

7、13#楼主体18层施工中;

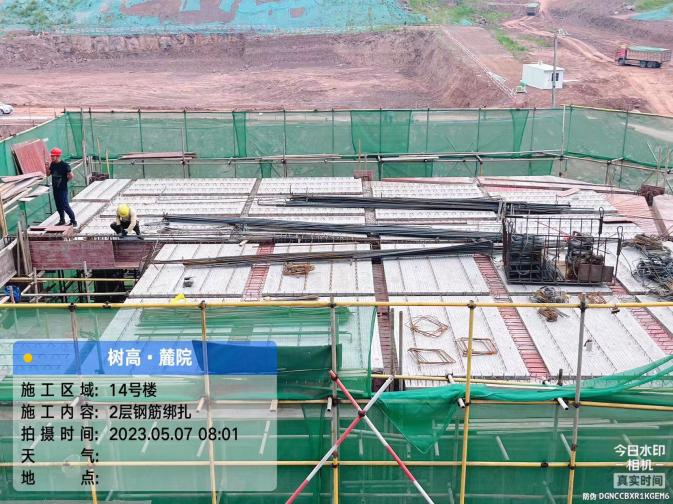

8、14#楼主体2层施工中;

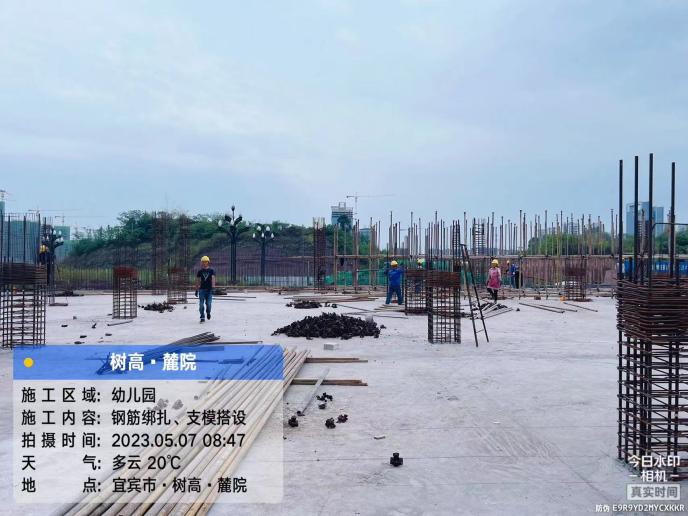

9、幼儿园地下室施工中
