本月完成:
一、项目外立面

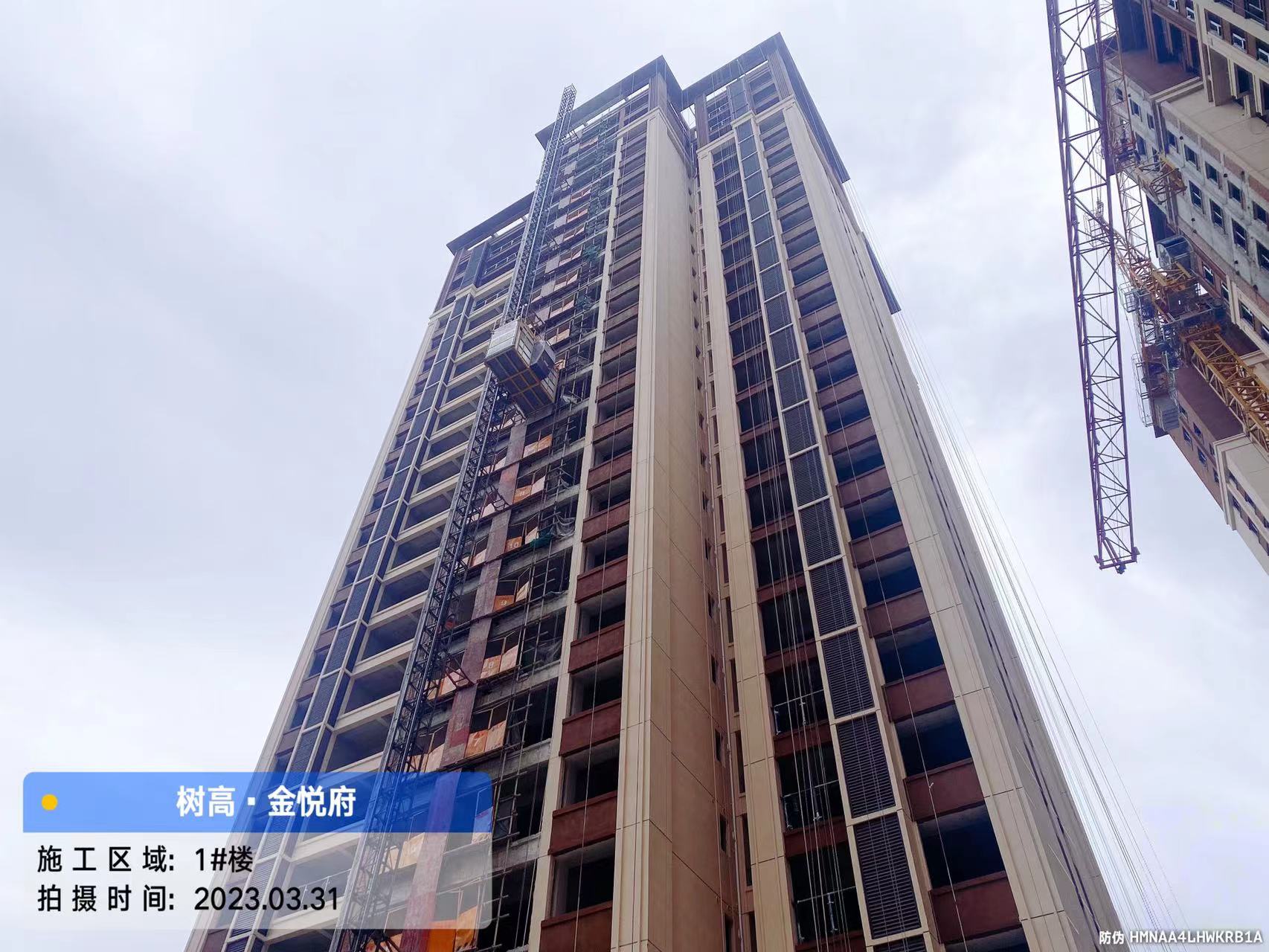

1、1#楼外墙保温、涂料施工完成;
2、2#楼外墙保温、涂料施工完成;
3、3#楼外墙保温、涂料施工完成;
4、4#楼外墙保温、涂料施工完成95%;
二、公区装修

1、1#楼标准层墙砖、地砖完成80%;
2、2#楼标准层墙砖、地砖完成5%;
3、3#楼标准层墙砖、地砖完成10%;
4、4#楼标准层墙砖、地砖完成,楼梯间墙面腻子施工完成50%;

三、水电施工

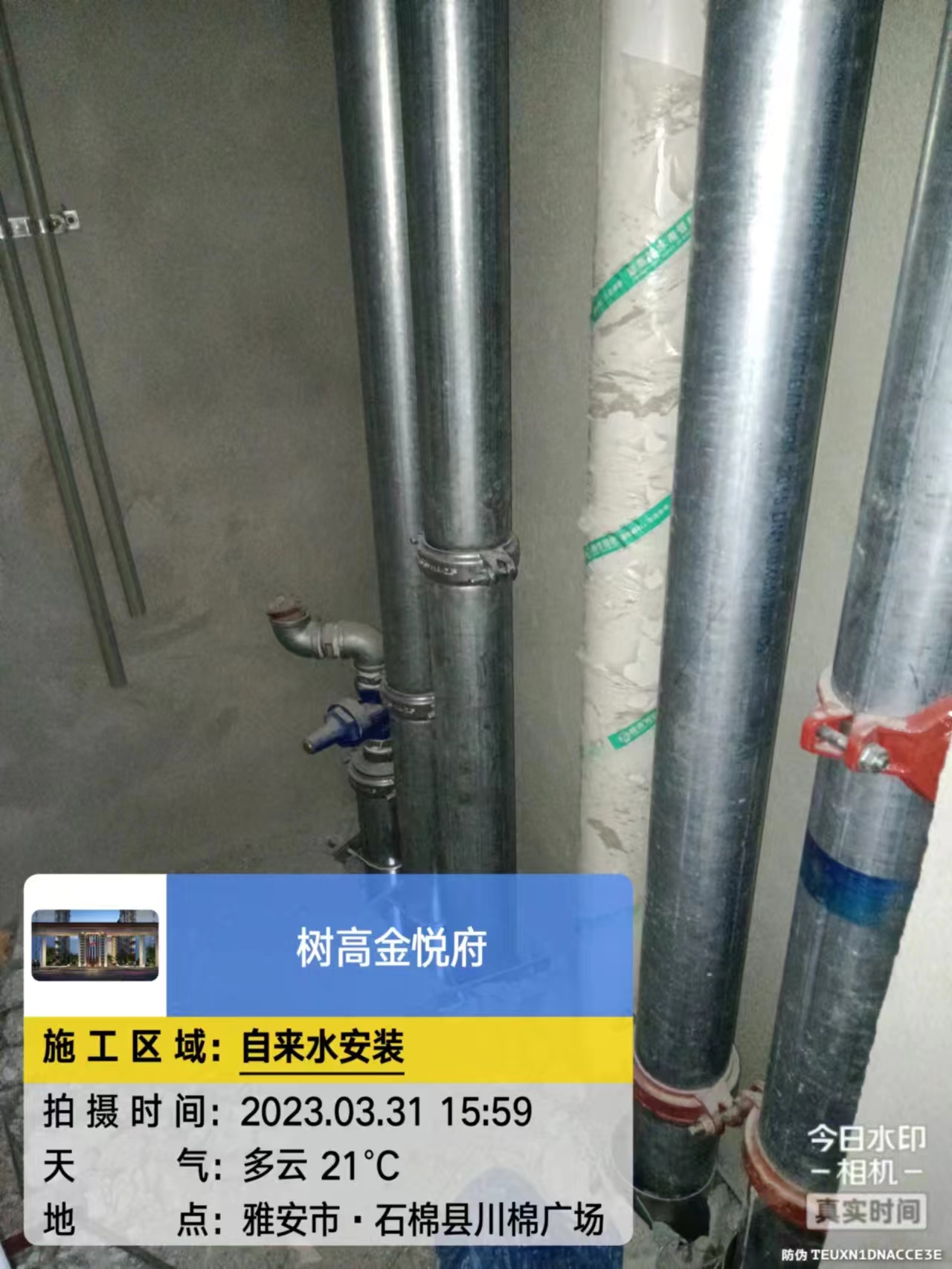

1、1#楼进行给水支管安装,污水立管安装,进行电梯安装;
2、2#楼进行给水主管安装,进行弱点桥架安装,进行电梯安装;
3、3#楼进行给水主管安装,进行弱点线缆安装,进行电梯安装;
4、4#楼进行给水支管安装,进行电梯安装;
四、景观施工

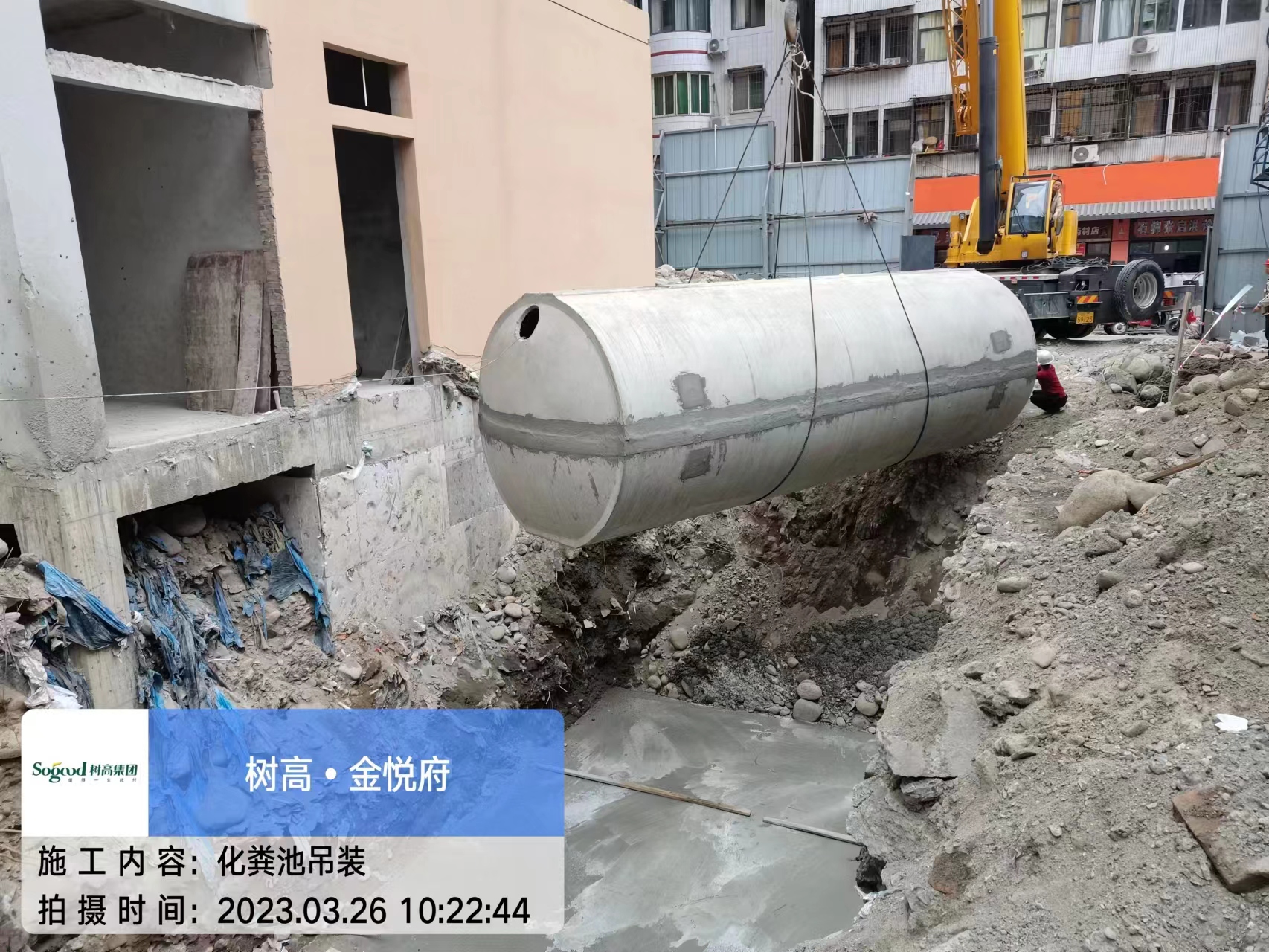

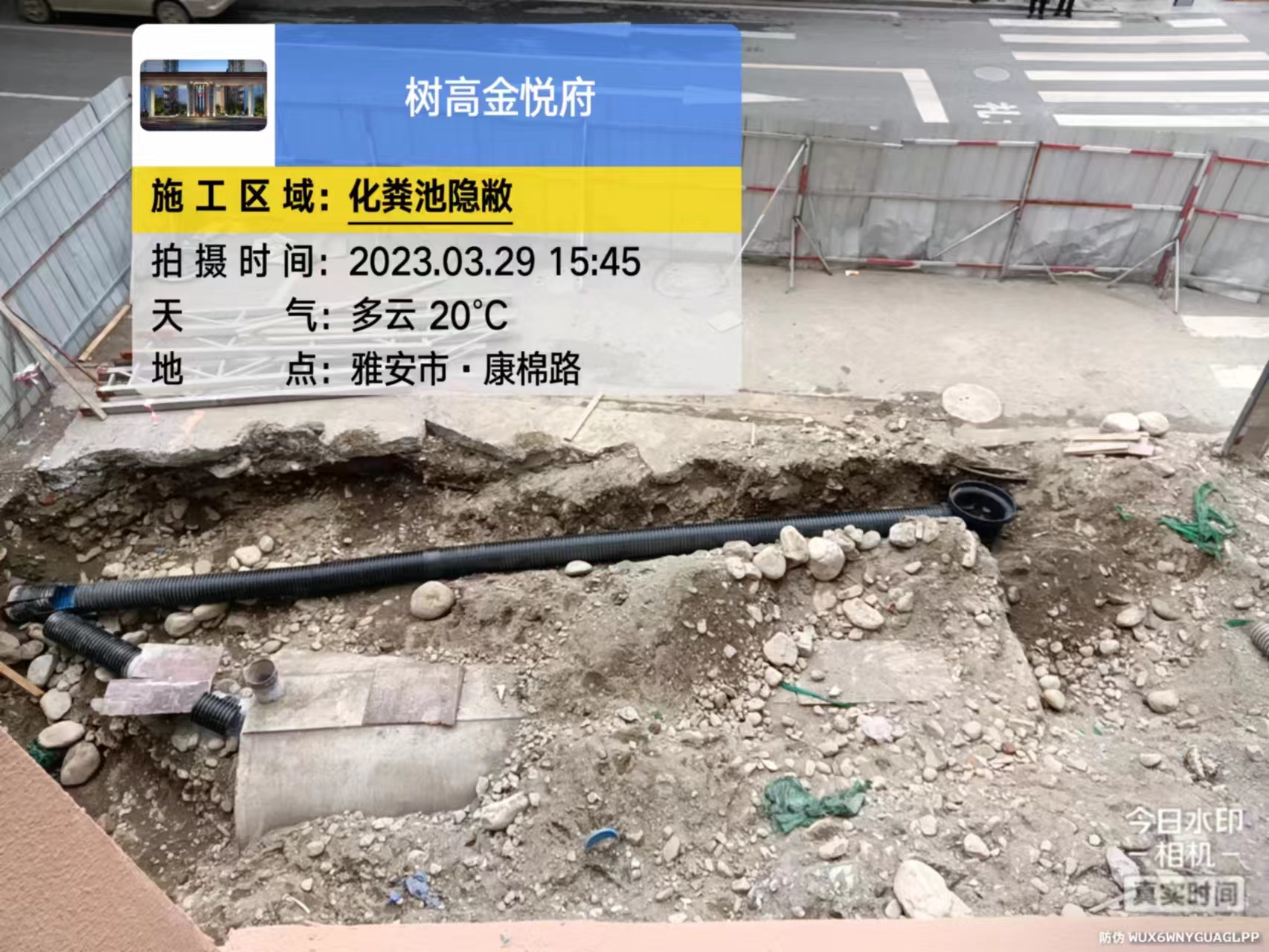

1、化粪池安装完毕,正在进行消防环形通道建渣清理及管沟开挖作业;
五、门窗玻璃安装施工
1、2#楼、3#楼塑钢门窗框、阳台栏杆、空调百叶及空调栏杆安装完成,1#楼正在进行塑钢门窗框、阳台栏杆安装作业;3#楼正在进行阳台栏杆玻璃安装及耐火窗框安装;4#楼正在进行塑钢窗框安装。

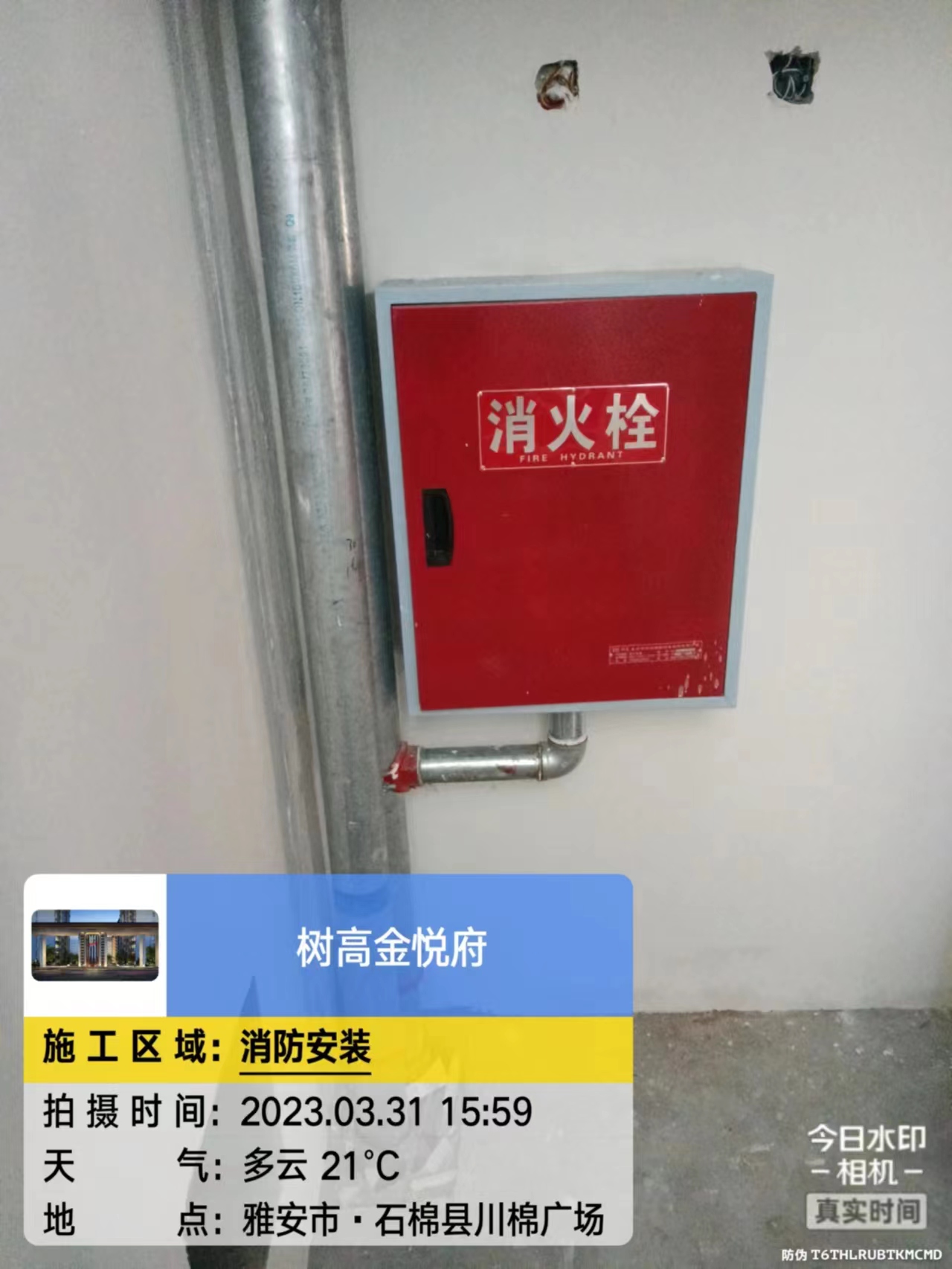

六、消防施工
1、进行主楼送风口安装、报警系统及应急照明系统线缆布设,地下室负二层进行暖通管道安装。
