一、2026年8月31日已完成情况:

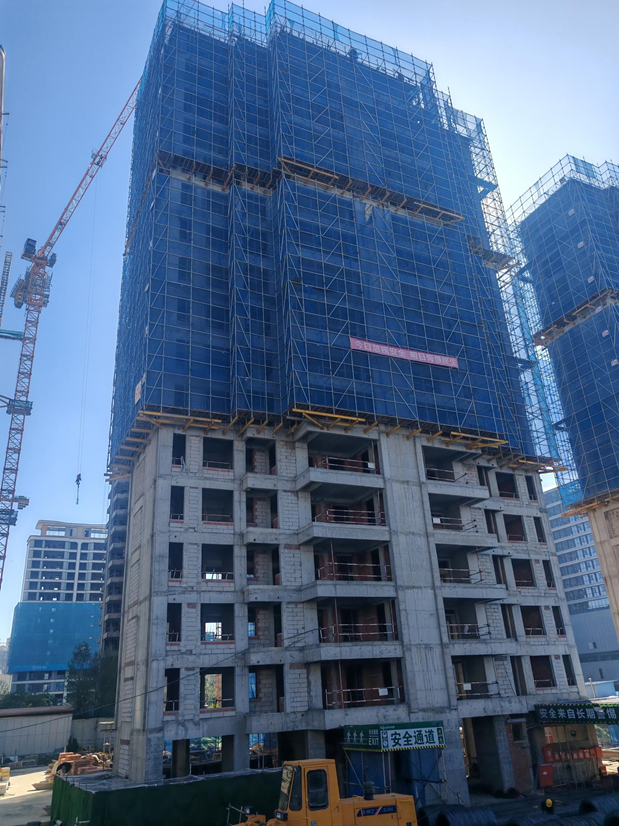

1、1#楼内墙砌体已2~6层完成,2~6层二次结构柱已完成、2~6层梁浇筑已完成;外立面真石漆已完成(1~5、11~17层);内墙抹灰完成;外墙保温已完成;1~5、11~17层铝板安装已完成;外墙脚手架1~5、11~屋面已拆除;14~17层窗框安装完成90%;
2、2#楼内墙砌体已完成,二次结构柱已完成、梁浇筑已完成;外立面真石漆已完成(1~5、10~17层);窗框安装完成(15~17层);铝板线条安装完成(11-17层);外墙抹灰完成;内墙抹灰完成;外墙保温完成;12~17层及屋面脚手架拆除完成;

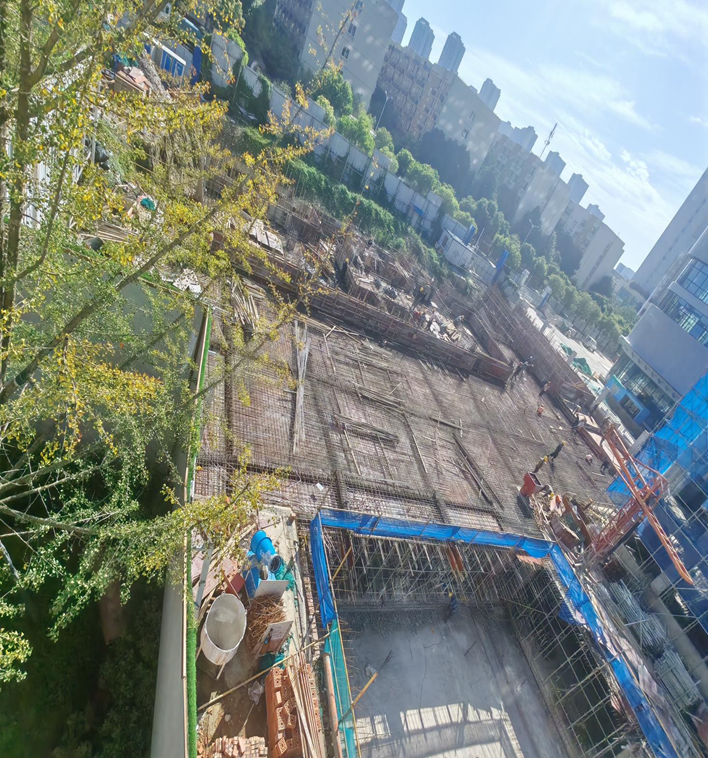

3、3#楼砖胎模砌筑完成、垫层浇筑完成、防水施工完成;防水保护层浇筑完成;主楼筏板及附楼抗水板浇筑完成;地下室柱、墙及顶板钢筋绑扎完成;
4、4#楼主体完成至5层;

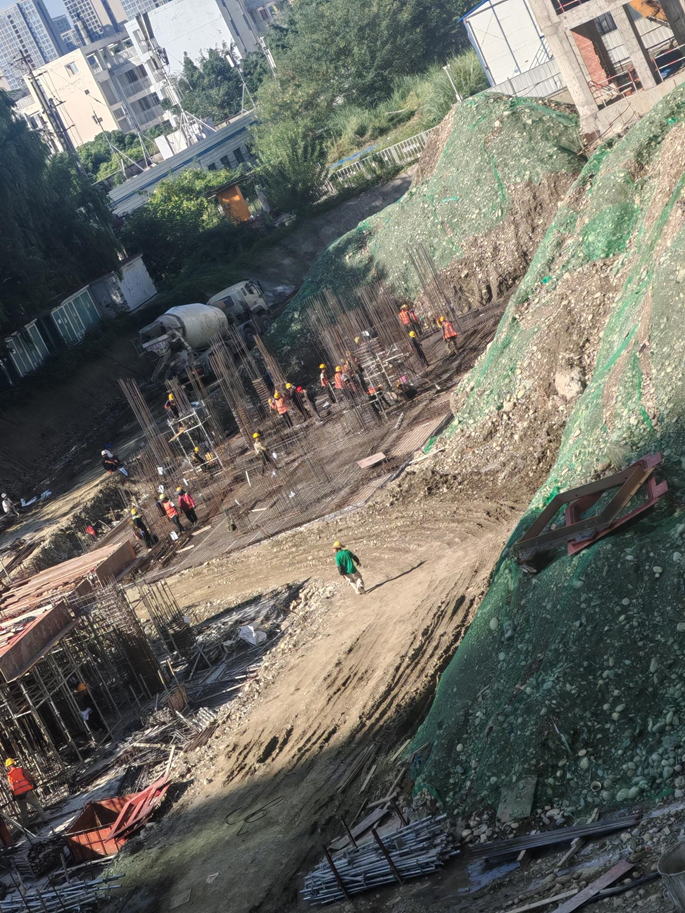

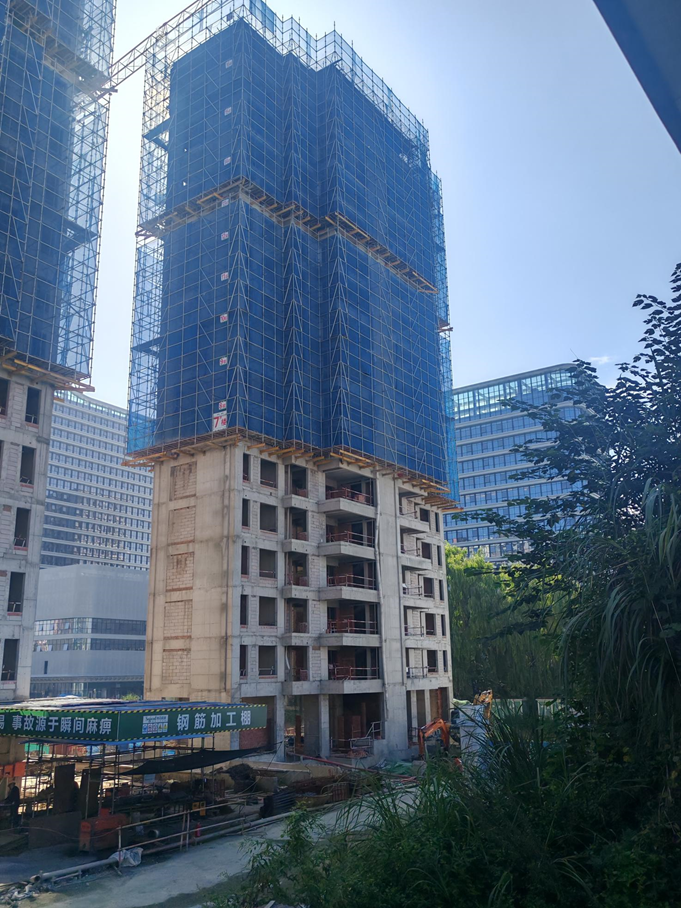

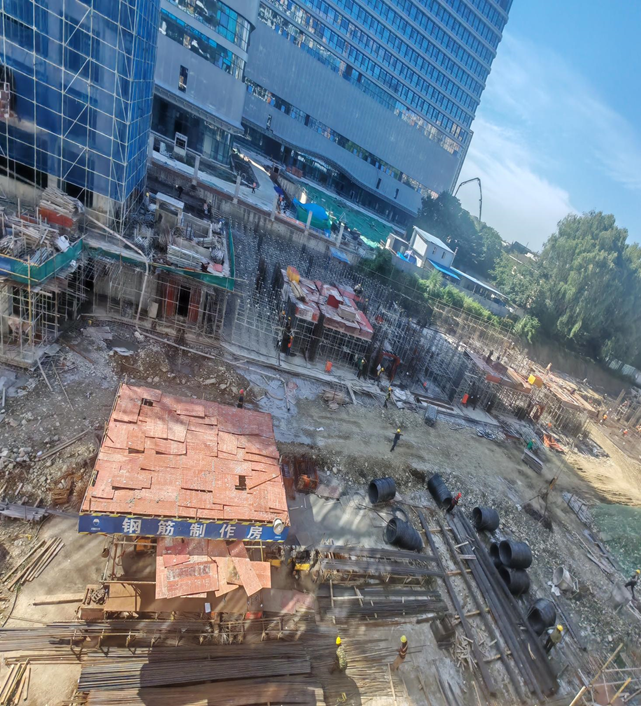

5、5#楼基础开挖完成、载基础桩完成;砖胎模砌筑完成;垫层浇筑完成;防水施工完成;防水保护层完成;筏板钢筋绑扎完成;筏板浇筑完成;地下室柱、墙筋绑扎、支模架搭设及模板施工完成60%;

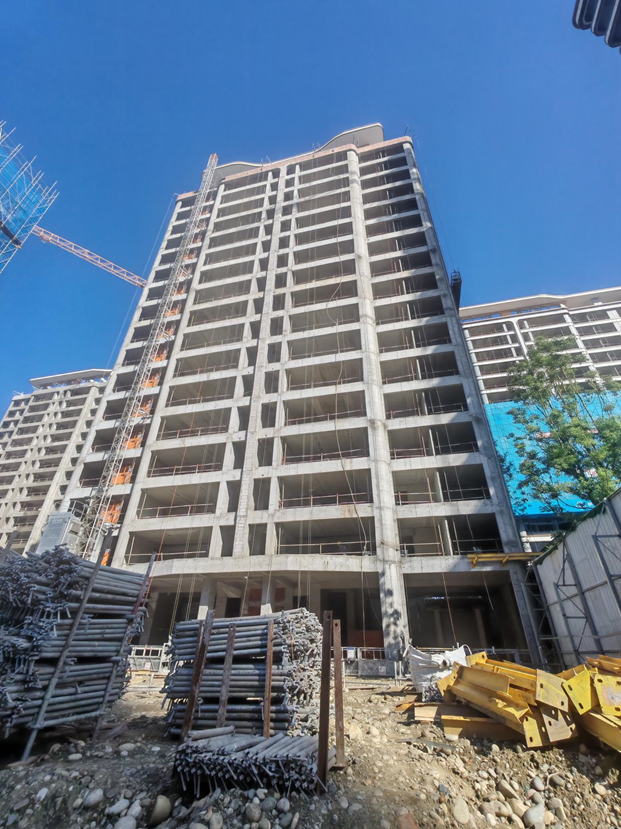

6、7#楼主体结构完成16层;内墙砌体完成至13层;
7、8#楼主体结构完成至16层;内墙砌体完成至13层;

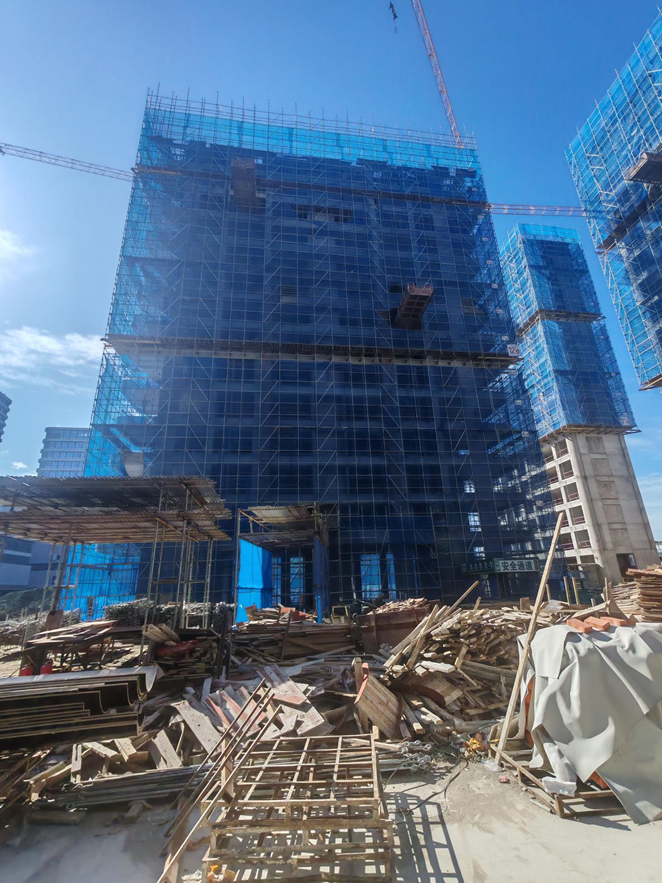

8、9#楼主体结构完成已封顶;内外墙砌体已完成;二次结构已完成;ALC板完成;屋面花架铝板及龙骨施工完成;外立面脚手架已拆除;外围吊篮安装完成;外立面抹灰完成80%;外墙保温粘贴完成;外墙装饰柱浇筑完成;
9、10#楼砌体已完成;内墙抹灰完成;ALC板已完成;屋面花架铝板安装完成;
10、11#楼外立面真石漆已完成1~5、7~17层;铝板线条安装完成1~5、7~17层;外内墙抹灰完成;1~5、7~17层外立面脚手架已拆除;

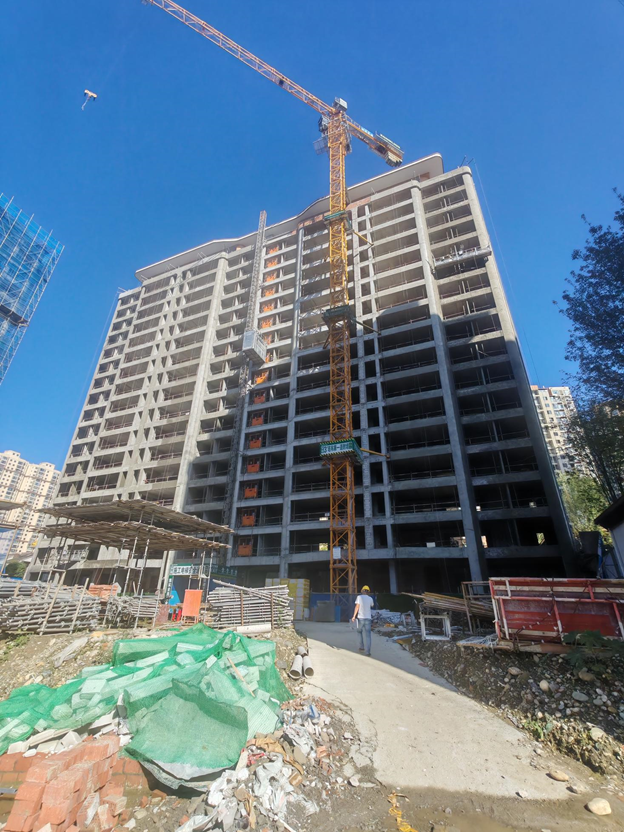

11、12#楼主体结构完成至14层;

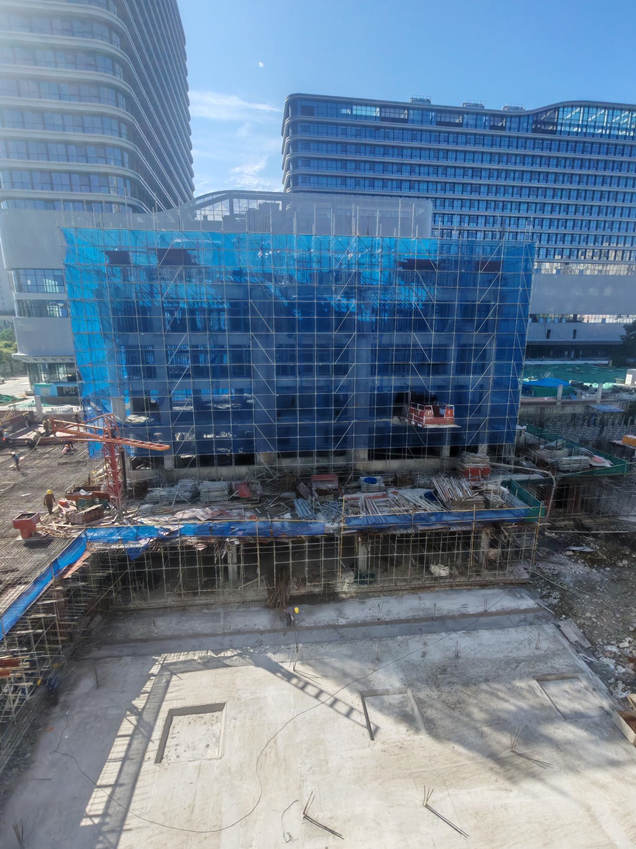

12、3#楼商业基础砖胎模砌筑完成;柱、梁浇筑完成;
13、2#楼商业外立面龙骨安装完成、石材安装完成;不锈钢施工完成;园林雨污水管安装;场地垫层浇筑完成;总平砖铺贴完成;门窗框安装完成;
14、9#楼商业外立面龙骨安装完成、石材安装完成;不锈钢施工完成90%;园林雨污水管安装;垫层浇筑完成;总平砖铺贴完成60%;门窗框安装完成。














上一篇:
树高翡丽滨江公园2026年9月工程进度下一篇:
树高翡丽滨江公园2026年8月工程进度
