树高翡丽花园城2022年8月工程进度
树高翡丽花园城2022年8月工程进度
2022-08-31

本月完成

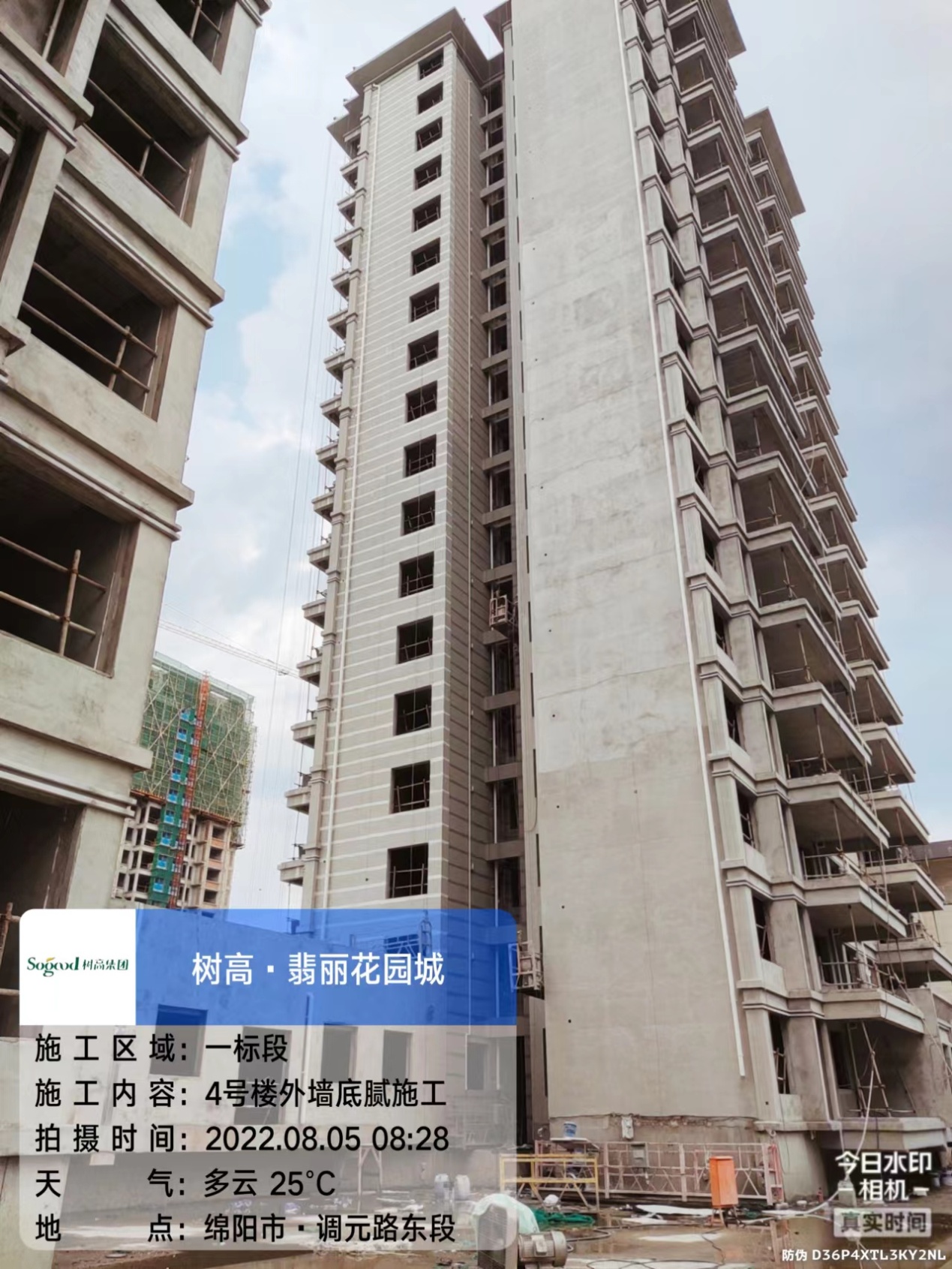

一、1#楼内外墙抹灰及楼梯间施工完成。

二、2#楼内外墙抹灰及楼梯间施工完成。

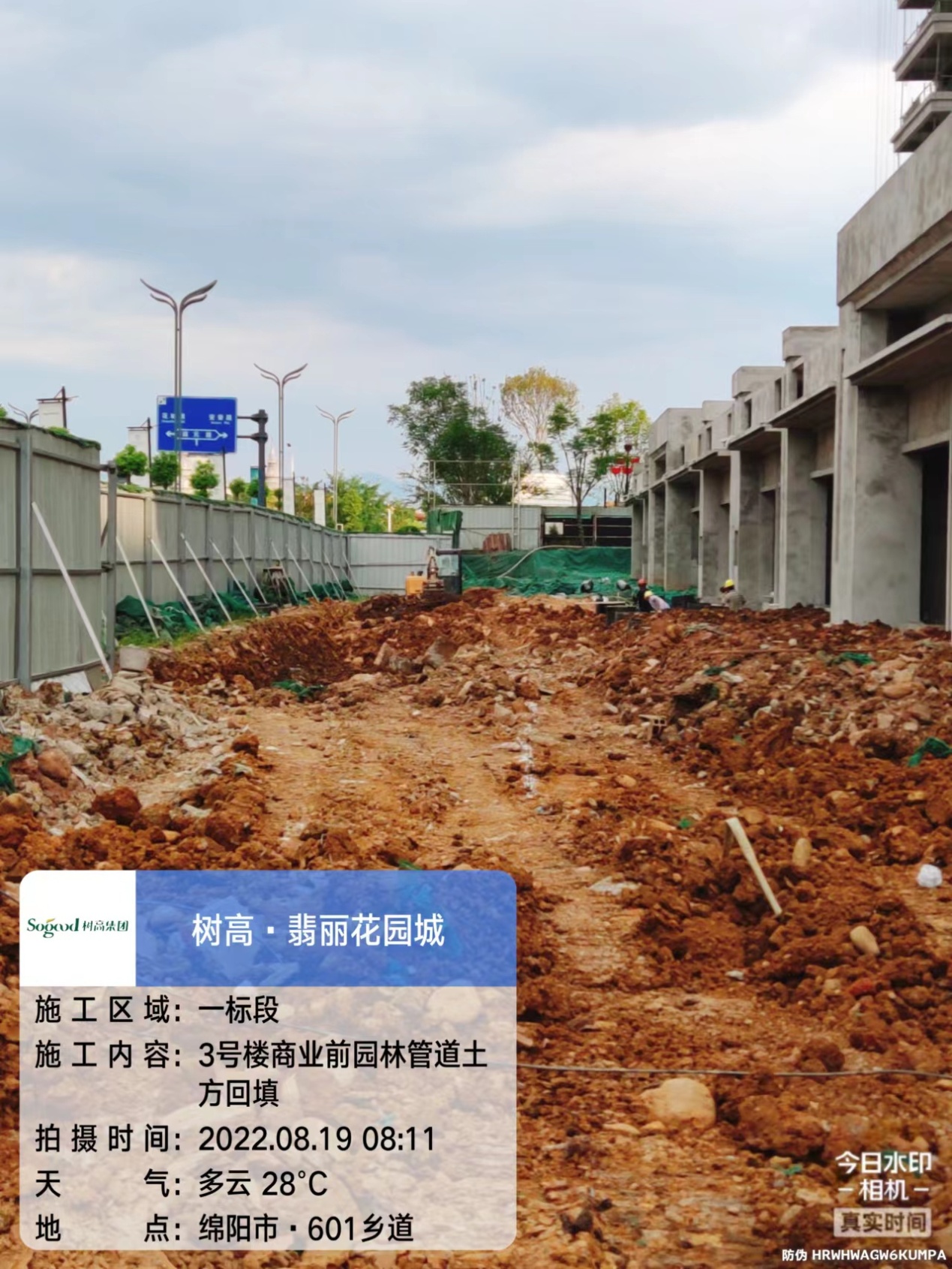

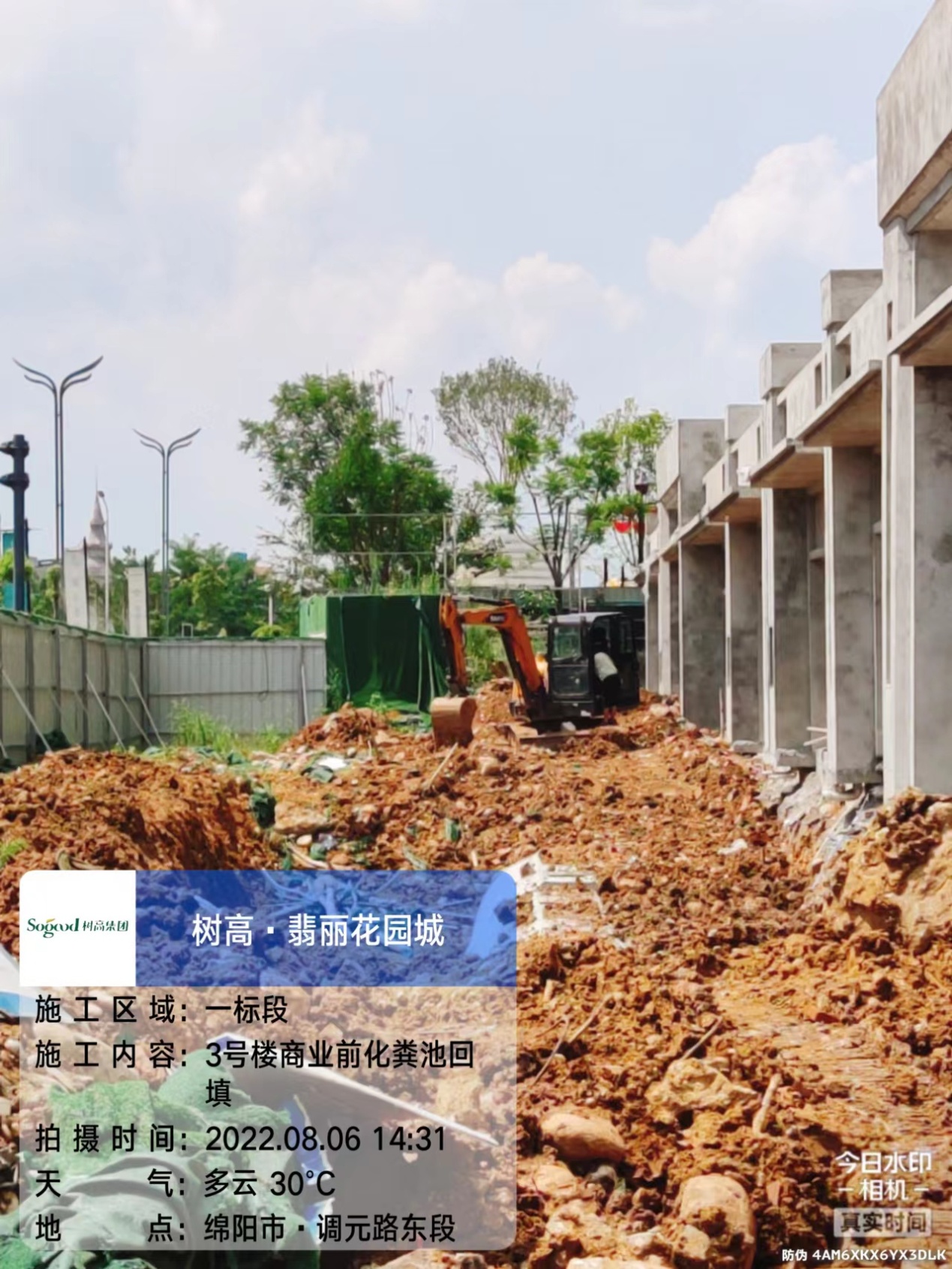

三、3#楼外墙漆完成30%。

四、4#楼外墙漆完成50%。

五、5#楼挤塑门窗框安装完成,阳台栏杆安装完成。

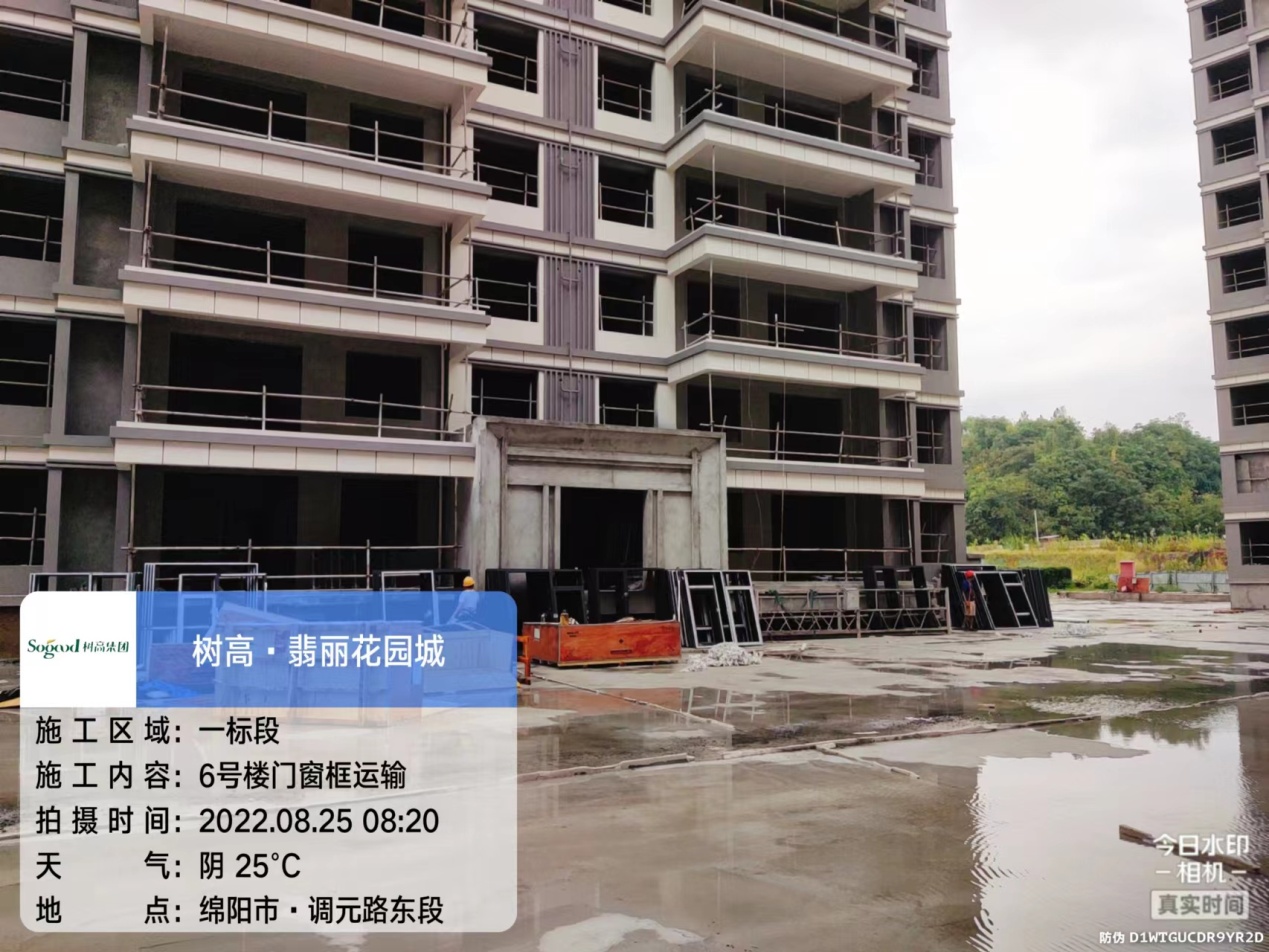

六、6#楼外墙漆施工完成。

七、7#楼外墙漆施工完成,货梯安装中。

八、8#楼外墙漆施工完成。

九、9#楼内外墙抹灰完成。

十、10#楼内外墙抹灰进行中。

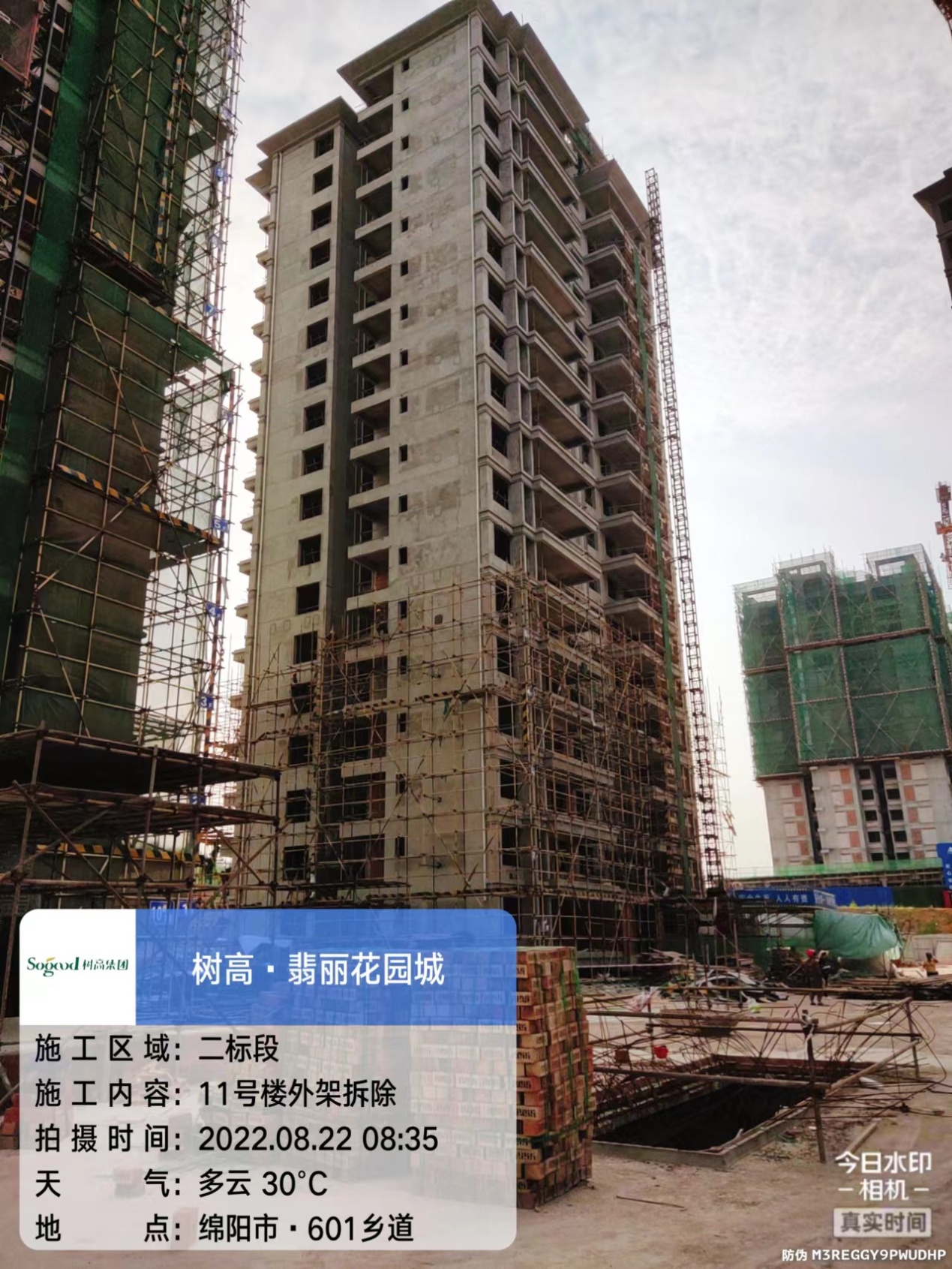

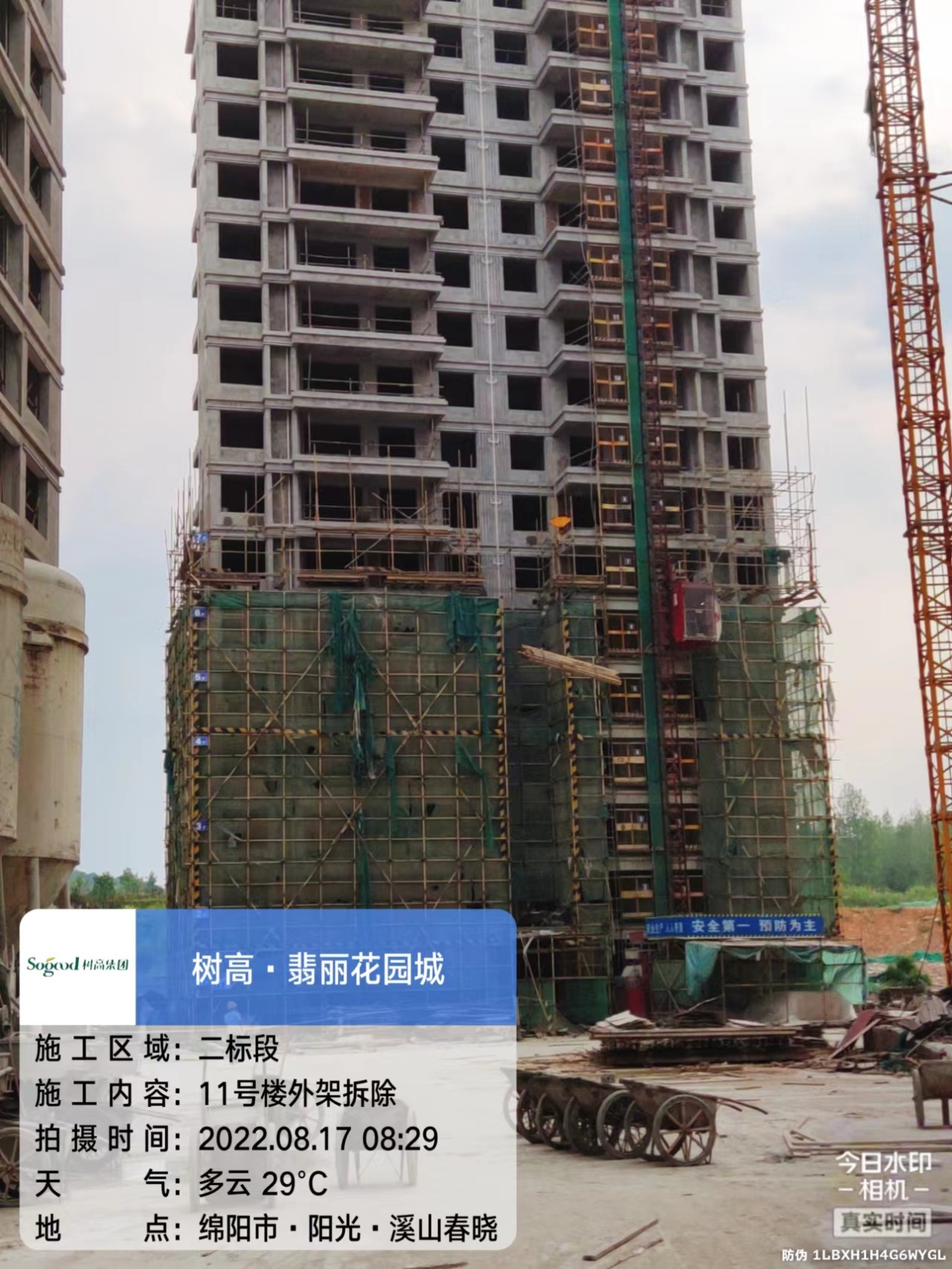

十一、11#楼内外墙抹灰完成、外架拆除完成。

十二、12#楼室内保温完成。

十三、13#楼室内保温完成。

十四、14#楼外墙漆施工。

十五、15#楼外墙漆施工。

十六、16#楼外墙漆施工。

十七、17#楼外墙漆完成。

十八、18#楼外墙漆完成。

十九、19#楼内外墙抹灰完成。

二十、20#楼内外墙抹灰完成。

二十一、园林化粪池安装完成。

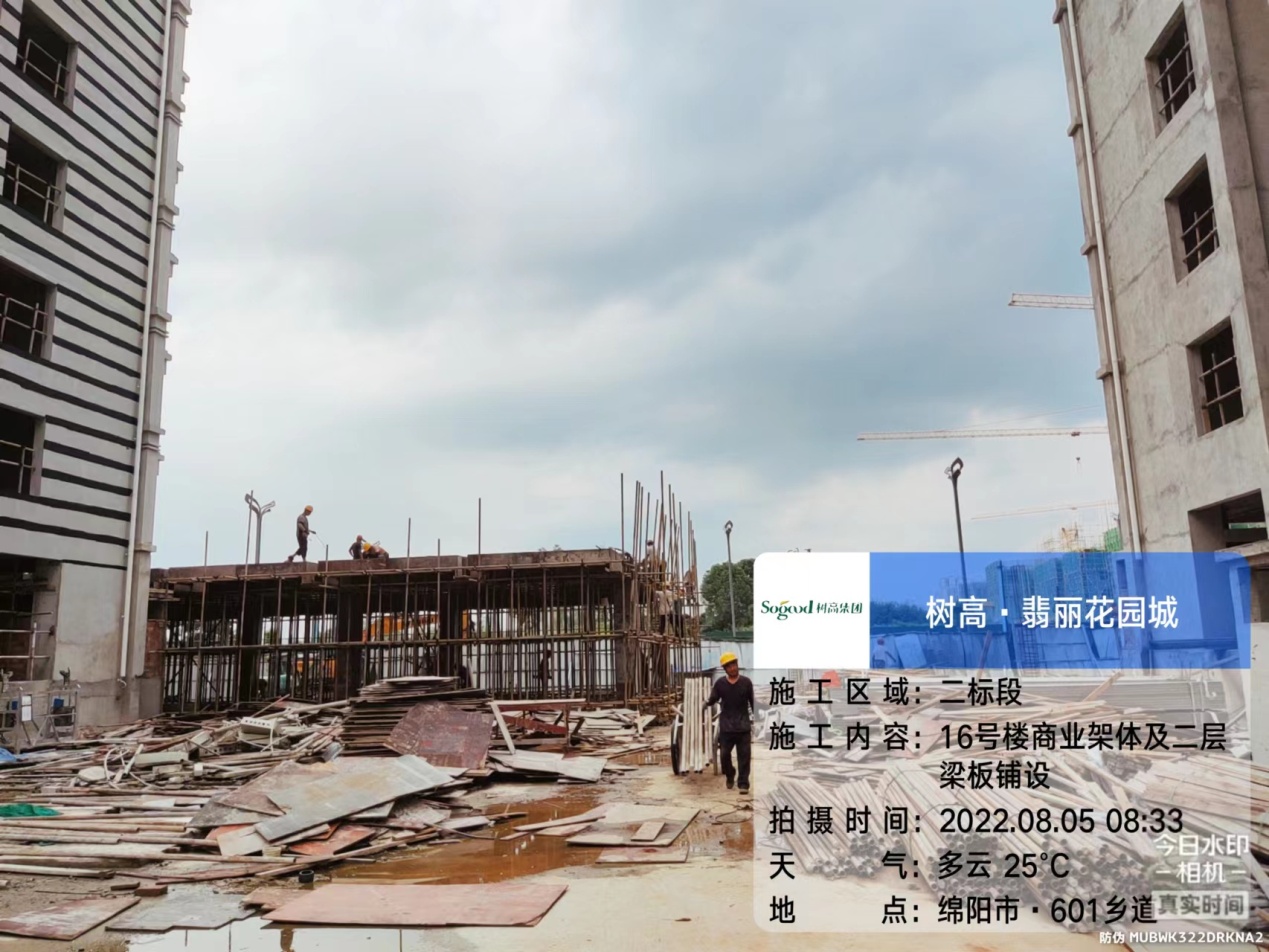

二十二、剩余商业主体完成60%。

二十三、一标段地下室顶板刚性防水保护层完成40%
