5月完成

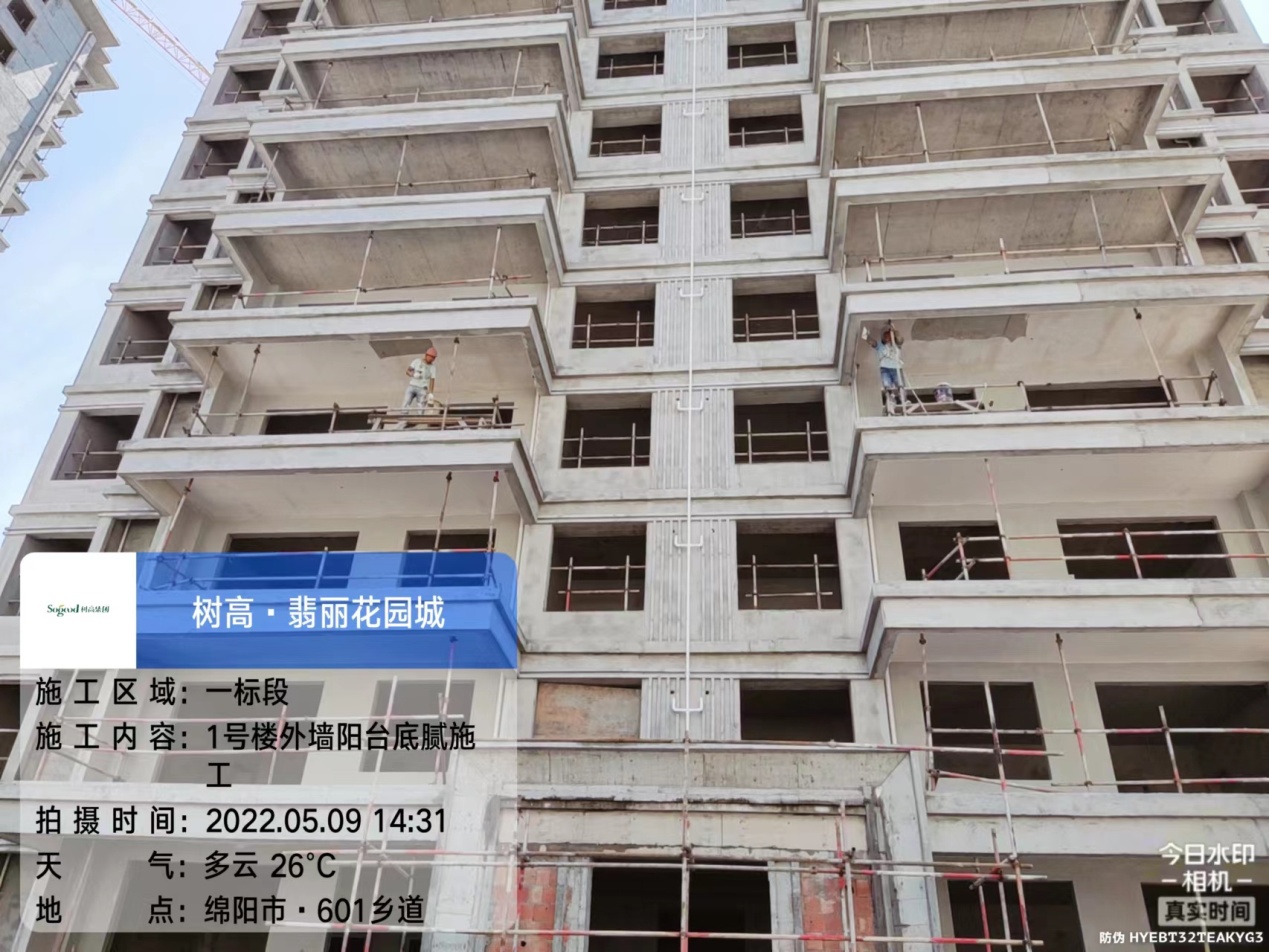

一、1#-4#楼屋面施工完成,内、外墙抹灰施工完成,烟道安装完成,商业内、外墙抹灰完成。

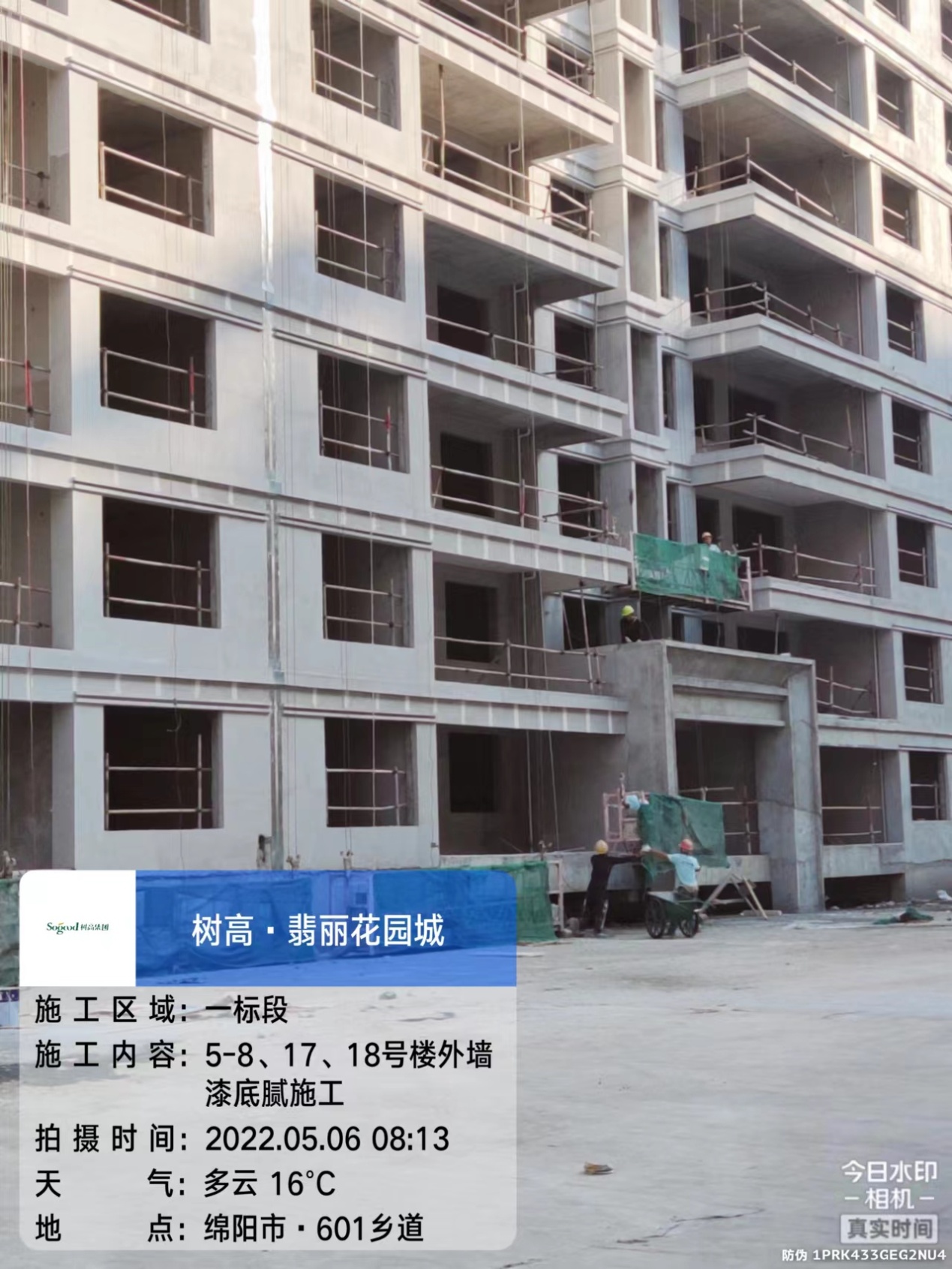

二、5#-8#、17#、18#楼外墙漆施工;门窗未安装,无法收边收口。

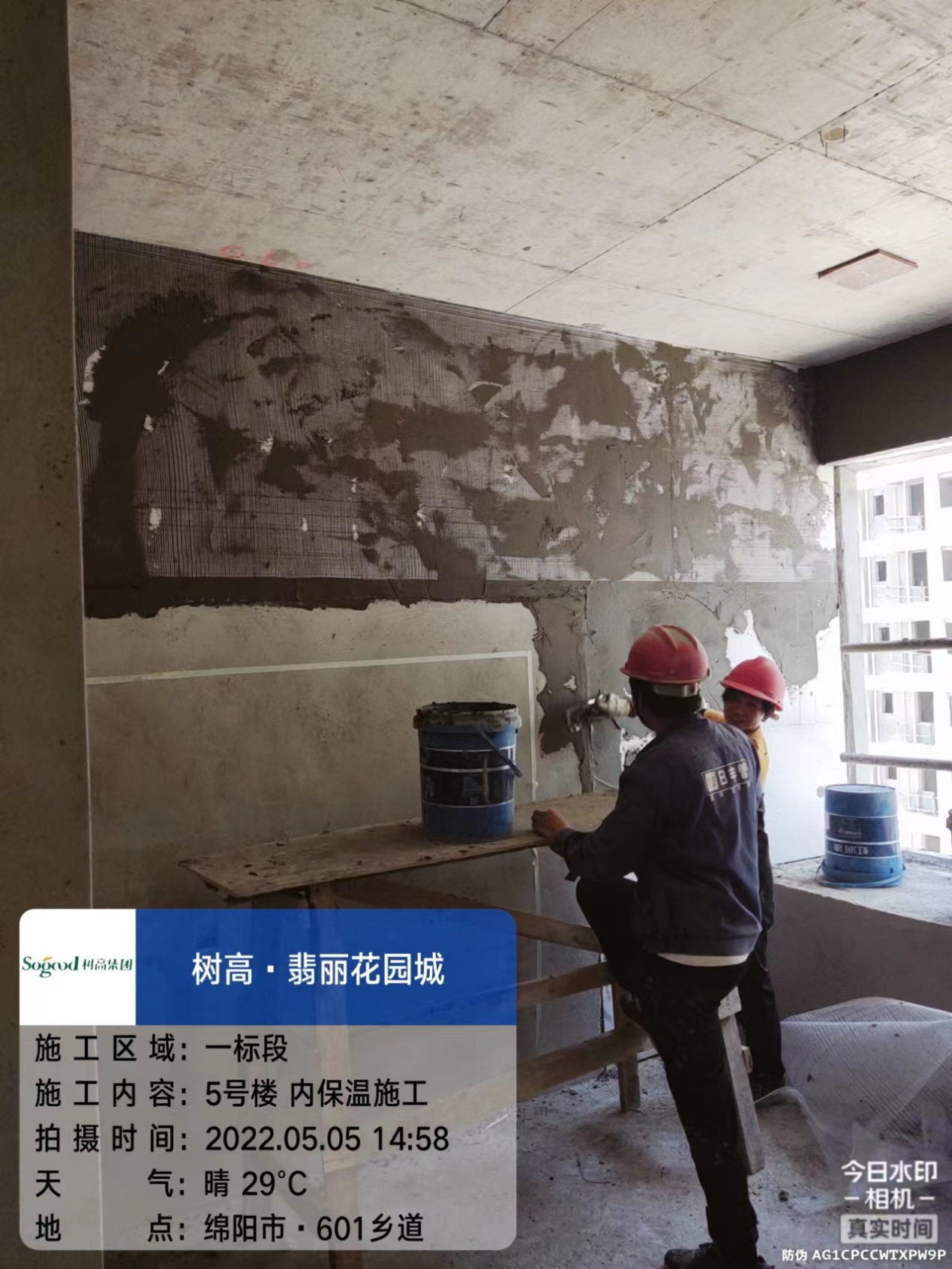

三、5#-8#、15#、16#楼内保温施工完成70%。
四、9#楼砖砌体施工完成,二次结构浇筑完成至8层。
五、12#楼内、外墙抹灰完成,外架开始拆除。

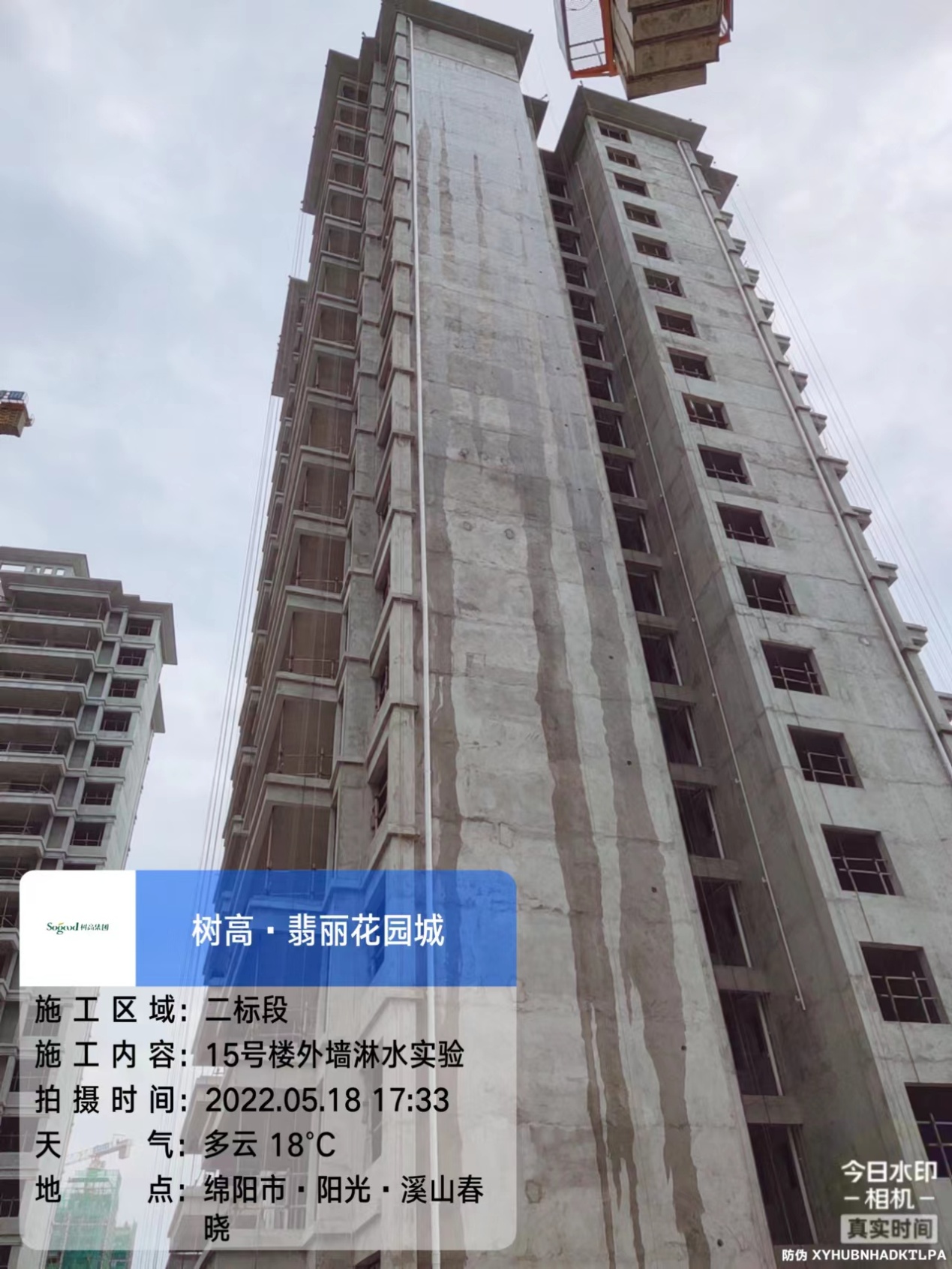

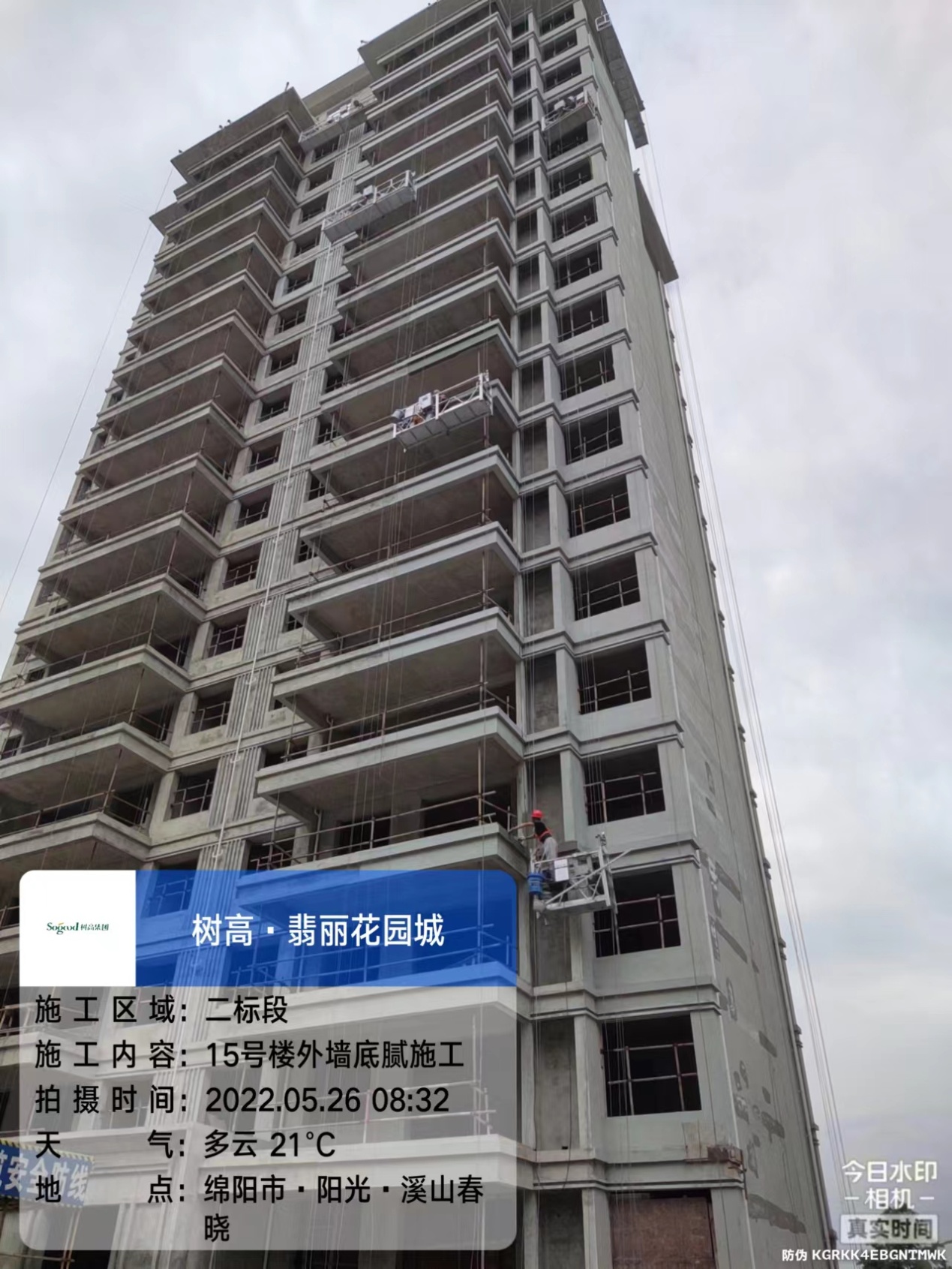

六、15#楼外墙开始施工。
七、16#楼吊篮安装中。

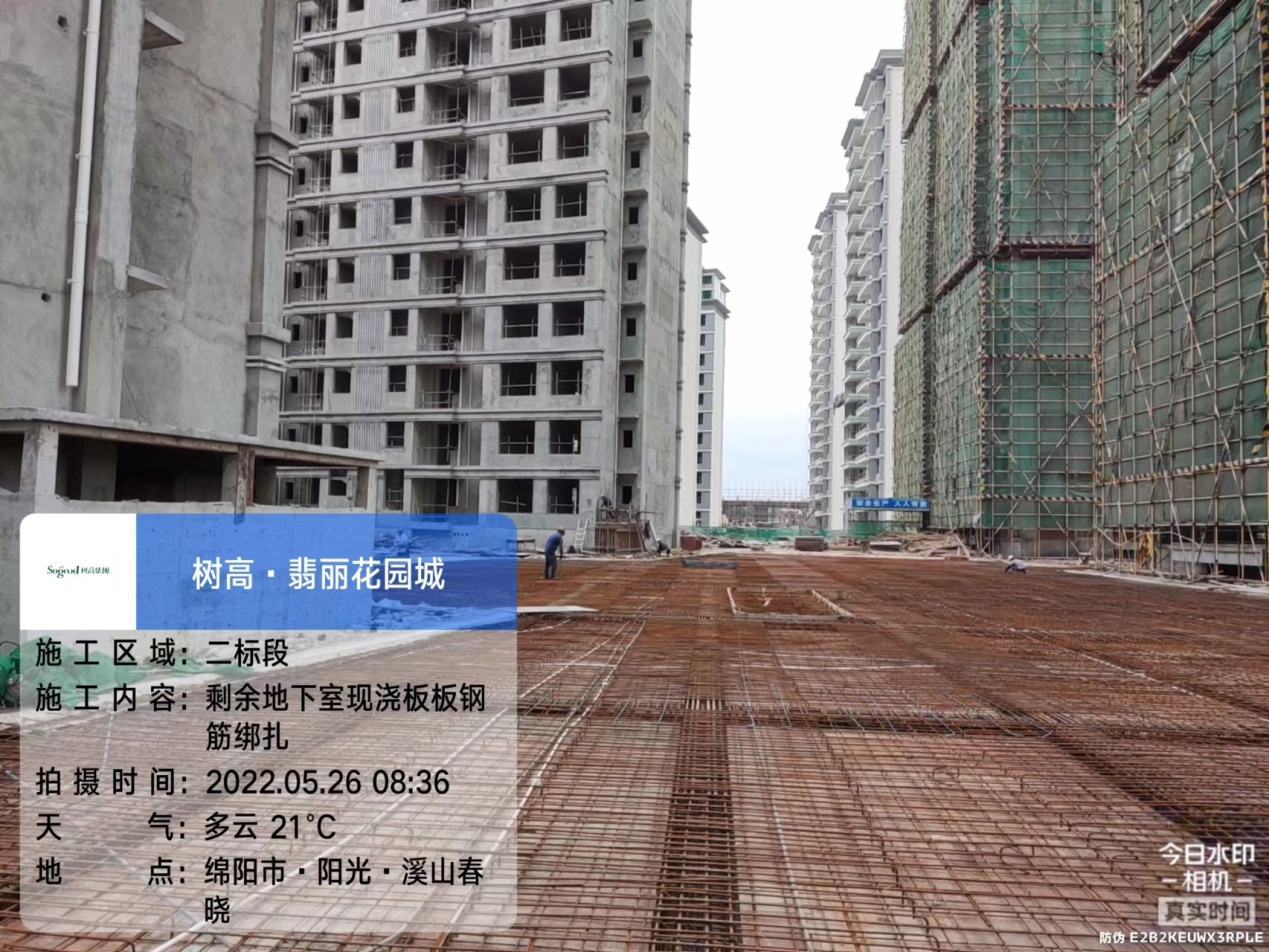

八、二标段剩余地下室顶板钢筋绑扎完成。

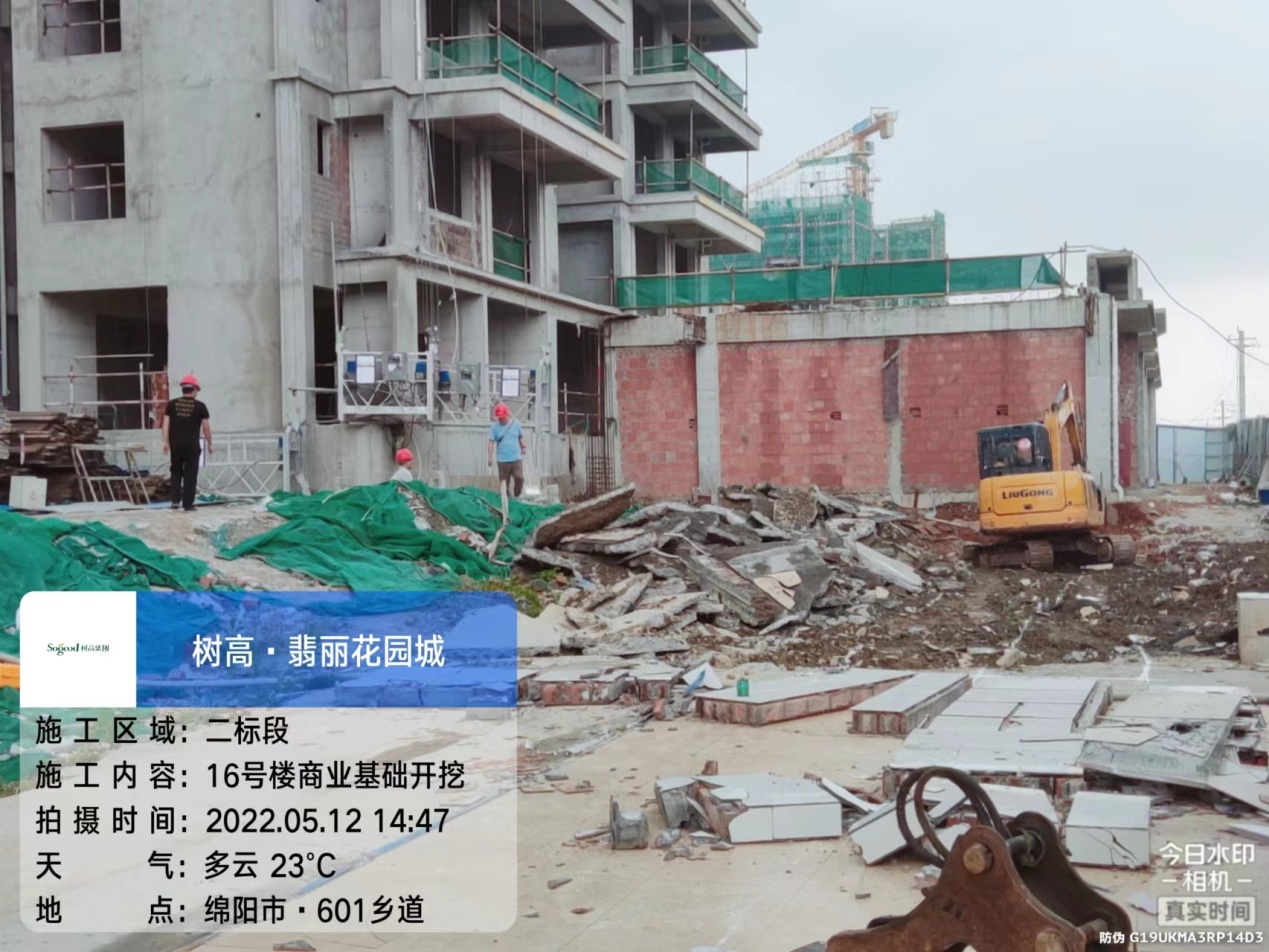

九、14#、16#楼商业基础施工。
十、一标段地下部分二次结构、抹灰全部完成。
十一、水电、消防安装随土建同步进行中。
6月计划
一、一标段所有楼栋楼梯梯步抹灰完成。
二、一标段地下室顶板防水施工及刚性保护层施工推进中。
三、5#-8#、17#、18#楼外墙漆施工完成90%。
四、其他需收边收口位置需分包单位完成后才能施工。
五、9#楼内、外墙抹灰开始。
六、10#楼砖砌体施工至6层。
七、11#楼砖砌体完成至14层。
八、15#、16#楼外墙漆施工完成60%。
九、二标段地下室封闭完成。
十、内保温持续推进中。
十一、水电、消防安装随土建同步进行。
