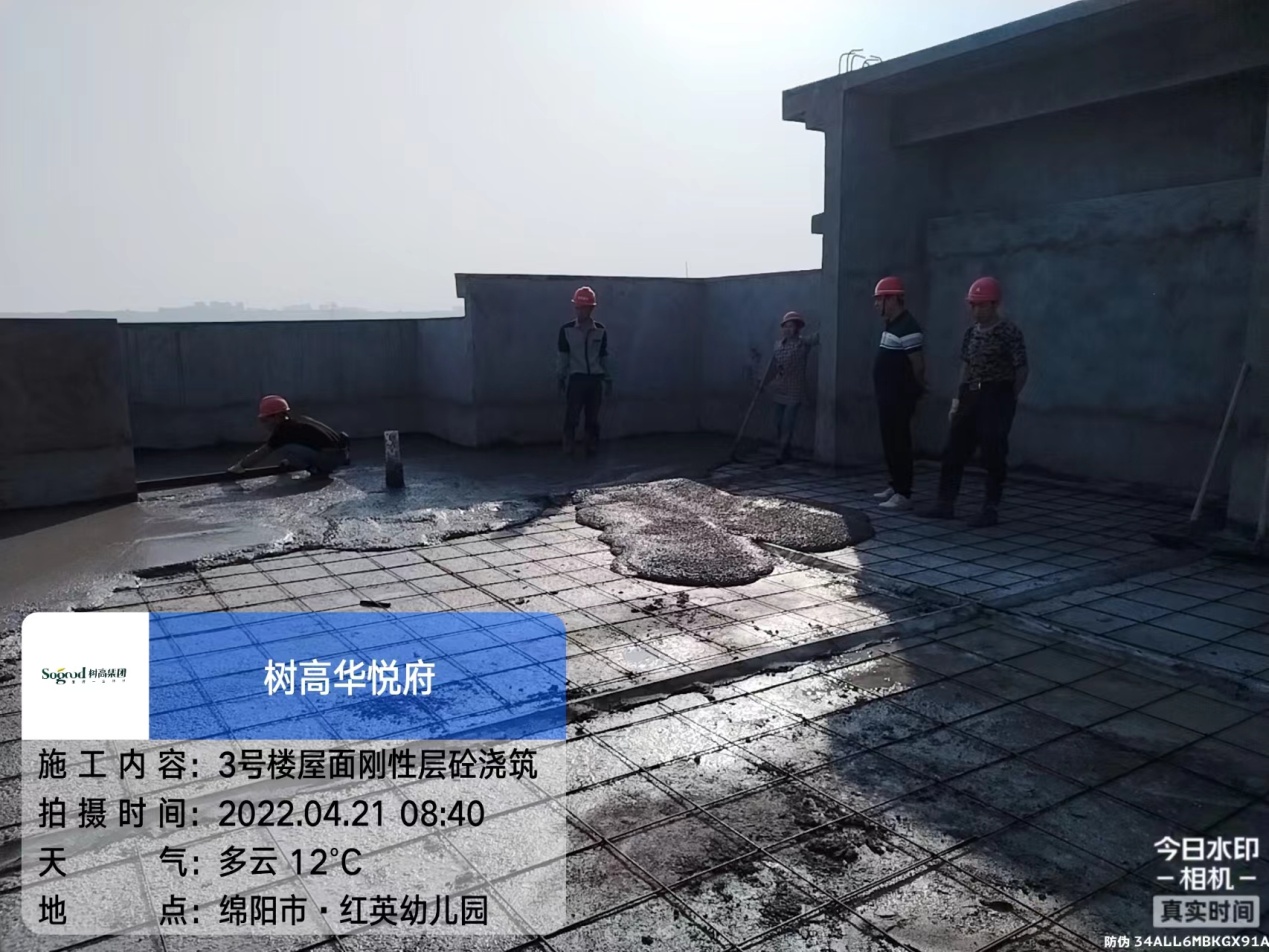

4月完成
1.1#楼内外墙抹灰完成,屋面刚性层完成,外架拆除完成;
2.2#楼内墙抹灰完成,外架拆除完成,楼梯抹灰完成;

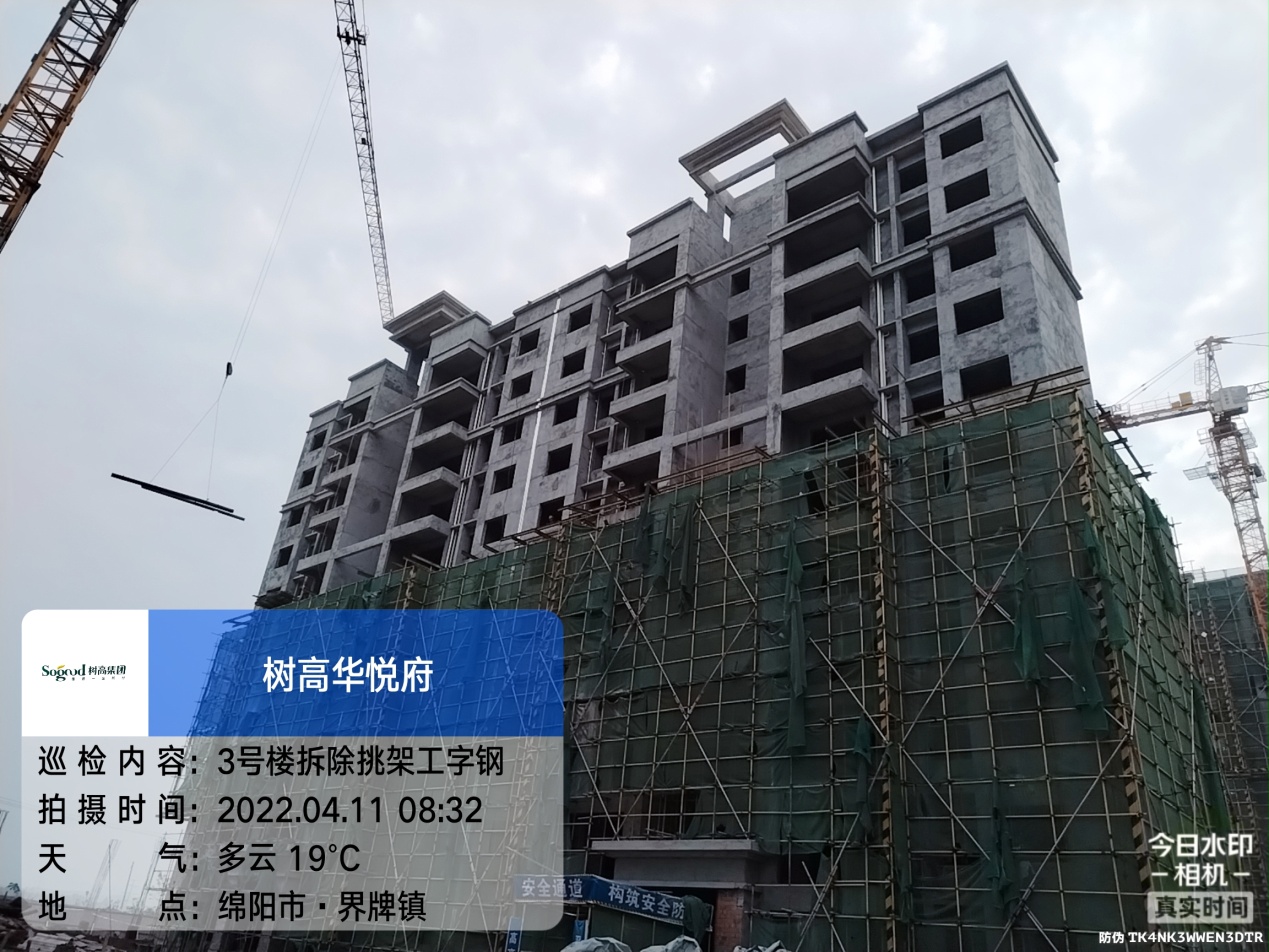

3.3#楼内墙抹灰完成,外架拆除完成;
4.4#楼砖砌体完成,外墙抹灰完成9--屋面;

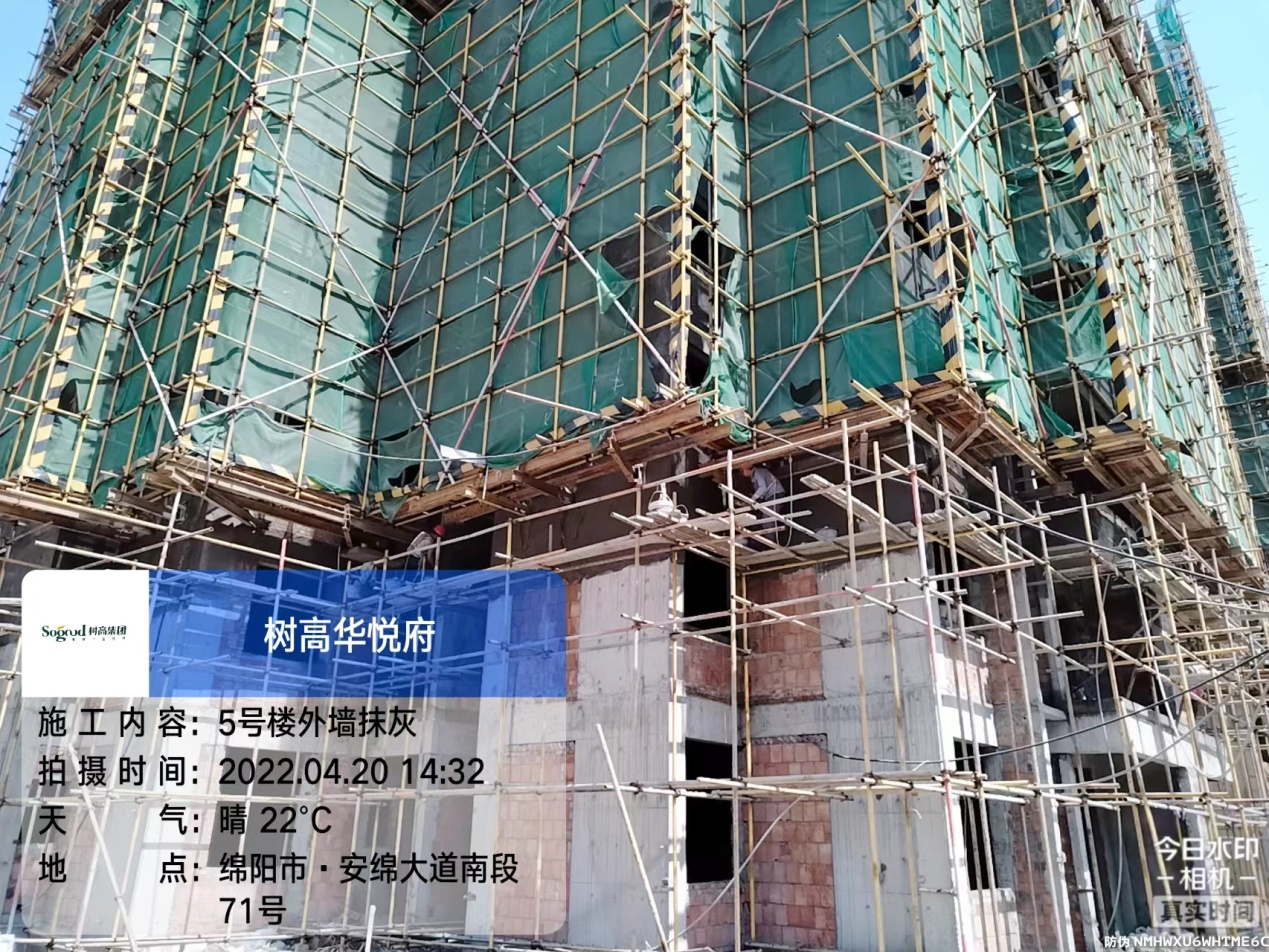

5.5#楼砖砌体完成,内墙抹灰完成1--4层,外墙抹灰完成;
6.2-5#楼商业主体结构施工,一层梁板已全部浇筑完成,其中2#、4#、5#楼二层梁板已浇筑完成;
7.地下室砖砌体全部完成。
5月计划
1.1#楼收边收口,楼梯抹灰完成;
2.2#楼拆除施工电梯,塔机,门窗收边收口完成;
3.3#楼收边收口,楼梯抹灰完成;
4.4#楼内墙抹灰完成80%,完全抹灰完成;
5.5#楼内墙抹灰完成,拆除外架;
6.2#-4#楼商业主体结构完成,砖砌体完成;
7.地下室抹灰完成;
8. 门窗栏杆1#、2#、3#楼安装完成;

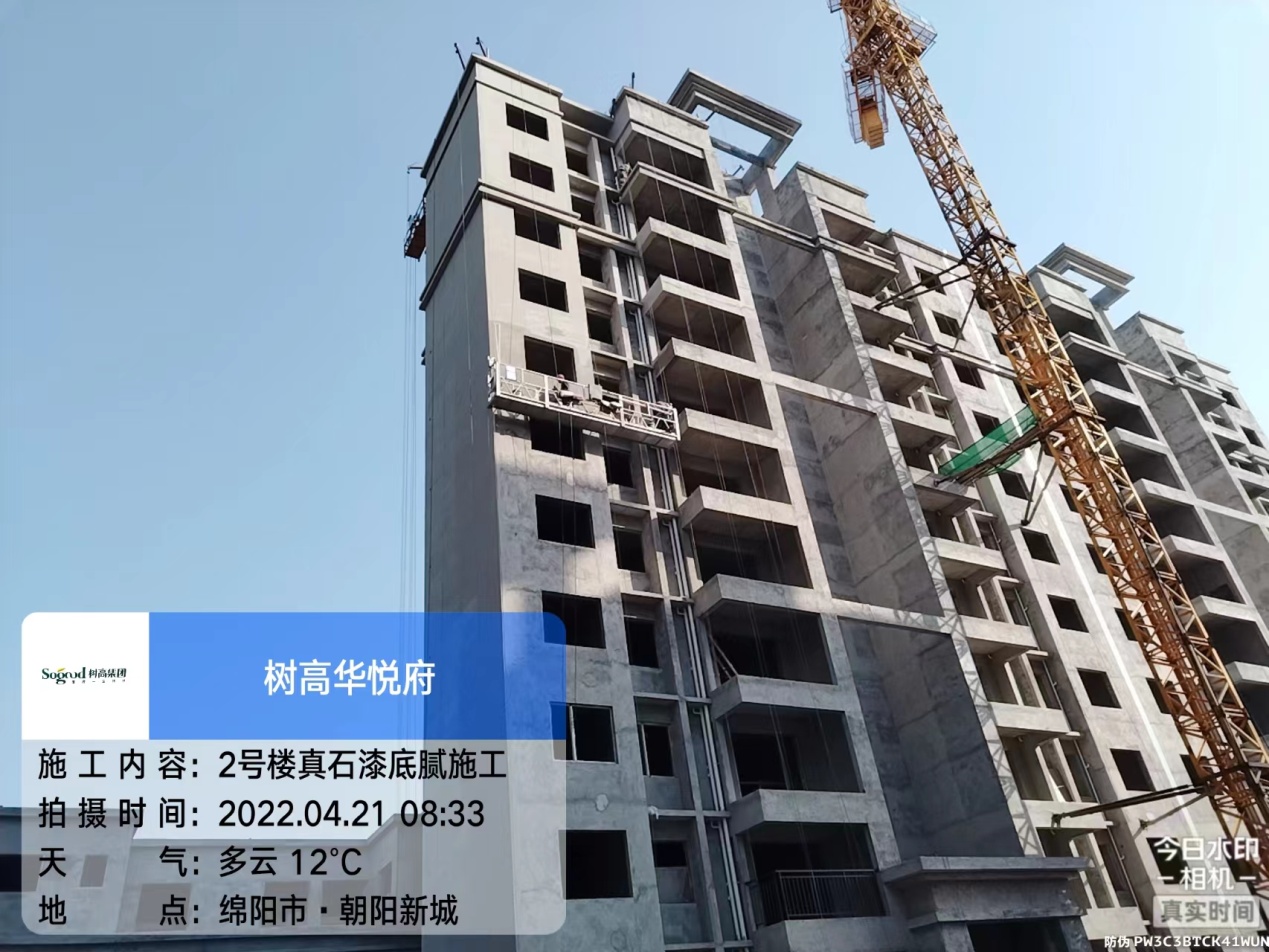

9.真石漆1#、2#、3#楼底腻完成;
10.2号楼面漆施工。
