树高翡丽花园城10月工程进度简报
二次结构 ① 砌体施工完成②二模完成15层③1-6层外架拆除完成④内墙抹灰完成1-5层。
二、2#楼::
二次结构 ① 砌体施工完成 ②二模完成14③外架1-6层拆除。④内墙抹灰完成1-3
三、3#楼::

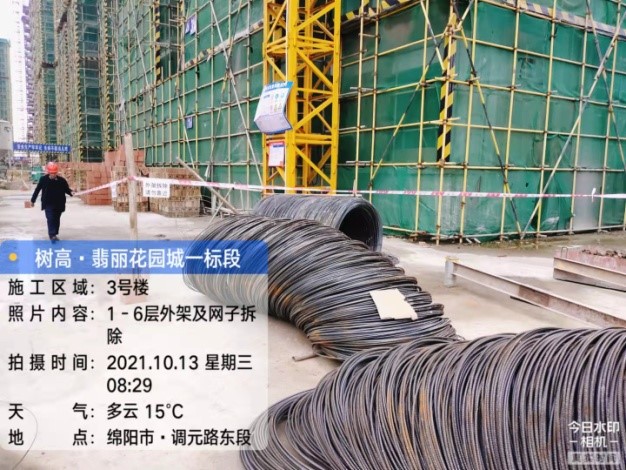

二次结构 ① 砌体施工完成②二模完成15层③1-6层外架拆除完成。④内墙抹灰完成1-5层。
四、4#楼::
二次结构 ①砌体完成15层 ②二模完成13层
五、5#楼:
二次结构 ①砌体完成 ②二模完成 ③外架拆除完成 ④内墙抹灰完成1-15层。⑤外墙完成一个单元抹灰
六、6#楼:
二次结构 ①砌体完成 ②二模完成 ③外架拆除完成 ④内墙抹灰完成1-15层。⑤外墙完成一个单元抹灰
七、7#楼:
二次结构:①砌体完成 ②二模完成 ③外架拆除完成 ④内墙抹灰完成1-15层。⑤外墙完成一个单元抹灰
八、8#楼:
二次结构:①砌体完成 ②二模完成 ③外架拆除完成 ④内墙抹灰完成1-15层。⑤外墙完成一个单元抹灰
九、17#楼:

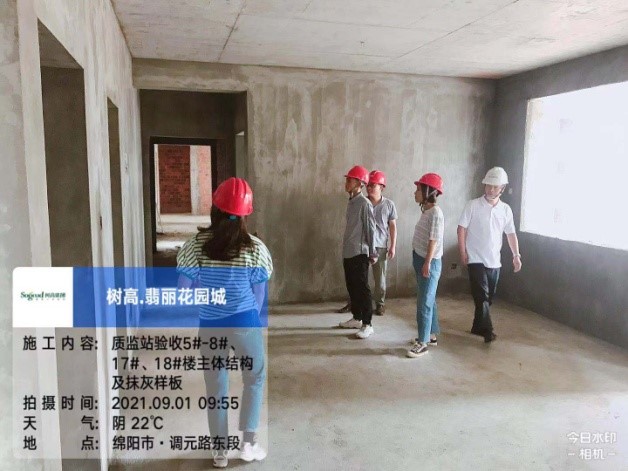

主体结构:①屋面架构层完成
二次结构:① 砌体完成 ②二模完成 ③外架全部拆除④抹灰完成11层。⑤外墙抹灰完成1个单元
十、18#楼:
主体结构:①屋面架构层完成
二次结构:① 砌体完成 ②二模完成 ③外架全部拆除④抹灰完成11层。⑤外墙抹灰完成1个单元

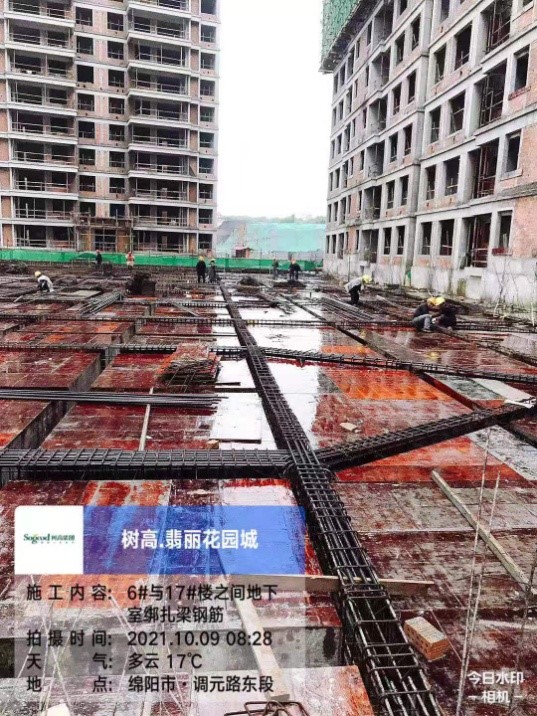

地下部分:①本月计划将6#-17#楼地下室顶板完成浇筑。 ②7#、8#楼地下室抗水板完成浇筑。18#-19#地下室顶板完成。④商业楼完成主体施工,二次结构完成1#2#楼商业砖墙。
严格按集团要求,统筹计划并落实安排项目进度;一、1#楼2021年11月30日:
二次结构 ① 砌体施工完成②二模完成18层③7-13层外架拆除完成④内墙抹灰完成1-7层。
二、2#楼:2021年11月30日:
二次结构 ① 砌体施工完成 ②二模完成18③外架7-13层拆除。④内墙抹灰完成1-7
三、3#楼:2021年11月30日:
二次结构 ① 砌体施工完成②二模完成18层③1-6层外架拆除完成。④内墙抹灰完成1-10层。
四、4#楼:2021年11月30日::
二次结构 ①砌体完成15层 ②二模完成15层④内墙抹灰完成1-5
五、5#楼:2021年11月30日:
二次结构 ① 内墙抹灰完成。②外墙完成60%。
六、6#楼:2021年11月30日:
二次结构 ①内墙抹灰完成②外墙完成80%。
七、7#楼:2021年11月30日:
二次结构:① 内墙抹灰完成②外墙完成90%
八、8#楼:2021年11月30日:
二次结构:①内墙抹灰完成②外墙完成90%
九、17#楼:2021年11月30日:
二次结构:① 砌体完成 ②二模完成 ③外架全部拆除④抹灰完成。⑤外墙抹灰完成60%
十、18#楼:2021年11月30日:
二次结构:① 砌体完成 ②二模完成 ③外架全部拆除④抹灰完成11层。⑤外墙抹灰完成50%
地下部分:① 7#、8#楼地下室抗水板完成浇筑。②18#-19#地下室顶板完成。④商业楼完成主体施工,二次结构完成3#4#楼商业砖墙。
