树高金悦府2023年6月工程进度
树高金悦府2023年6月工程进度
2023-06-30

完成情况:

 1、1#楼:

土建:施工电梯阳台外墙漆喷涂完成,架空层栏杆安装完成,门窗玻璃安装完成;

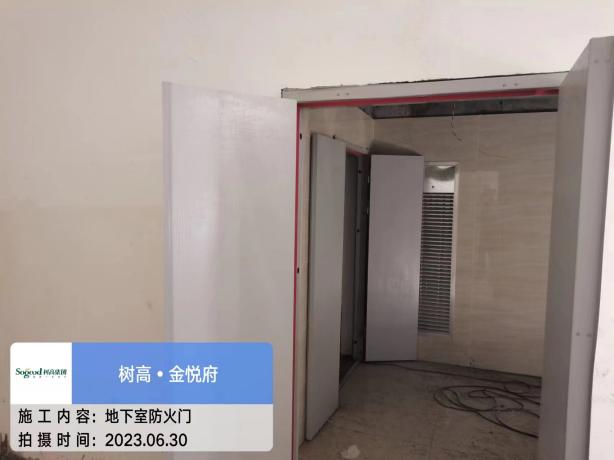

消防:防火门安装完成95%,消防电梯前室消防联动及报警系统、疏散指示等设备完成99%;

自来水:自来水户表及自来水远程抄表系统线路安装完成;

电梯:电梯安装完成,客梯投入使用;

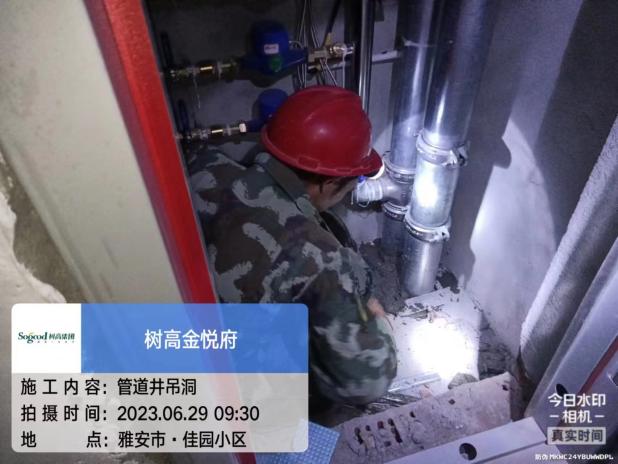

水电预埋及给排水:一层雨污水管外接完成,室内一盏灯及开关箱已完工,排污、雨水空调冷凝水已完工;

强电:电表至室内开关箱3*10mm2电线放完;

弱电:可视对讲及四网合一安装完。

 2、2#楼:

土建:楼地面保温完成60%,施工电梯阳台外墙漆喷涂完成,门窗玻璃安装完成;

消防:防火门安装完成50%,消防电梯前室消防联动及报警系统、疏散指示等设备完成95%;

自来水:自来水户表及自来水远程抄表系统线路安装完成;

电梯:电梯安装完成,客梯投入使用;

水电预埋及给排水:一层雨污水管外接完成,室内一盏灯及开关箱已完工,排污、雨水空调冷凝水已完工,自来水户表表后接管完成;

强电:电表至室内开关箱3*10mm2电线放完;

弱电:可视对讲及四网合一安装完。

 3、3#楼:

土建:楼地面保温完成10%,施工电梯阳台外墙漆喷涂完成,门窗玻璃安装完成;

消防:防火门安装完成40%,消防电梯前室消防联动及报警系统、疏散指示等设备完成90%;

自来水:自来水户表及自来水远程抄表系统线路安装完成;

电梯:电梯安装完成,客梯投入使用;

水电预埋及给排水:一层雨污水管外接完成,室内一盏灯及开关箱已完工,排污、雨水空调冷凝水已完工。自来水户表表后接管完成;

强电:电表至室内开关箱3*10mm2电线放一个单元;

弱电:可视对讲及四网合一安装完。

 4、4#楼:

土建:施工电梯阳台外墙漆喷涂完成,架空层栏杆安装完成,门窗玻璃安装完成,楼地面保温完成20%;

消防:防火门安装完成40%,消防电梯前室消防联动及报警系统、疏散指示等设备完成95%;

自来水:自来水户表及自来水远程抄表系统线路安装完成;

电梯:电梯安装完成,客梯投入使用;

水电预埋及给排水:一层雨污水管外接完成,室内一盏灯及开关箱已完工,排污、雨水空调冷凝水已完工,自来水户表表后接管完成;

强电:电表至室内开关箱3*10mm2电线放完;

弱电:可视对讲及四网合一安装完。

5、地下室:

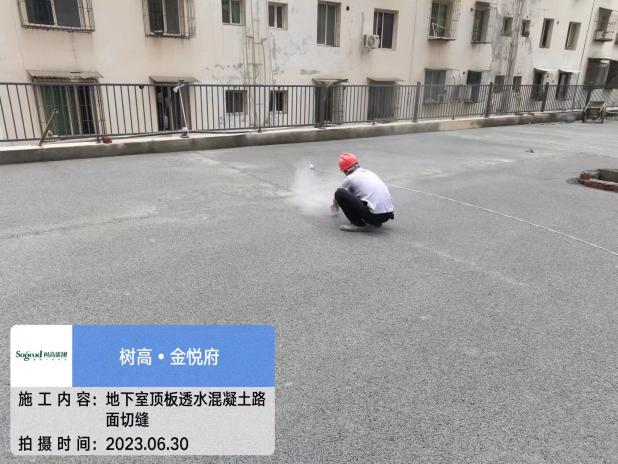

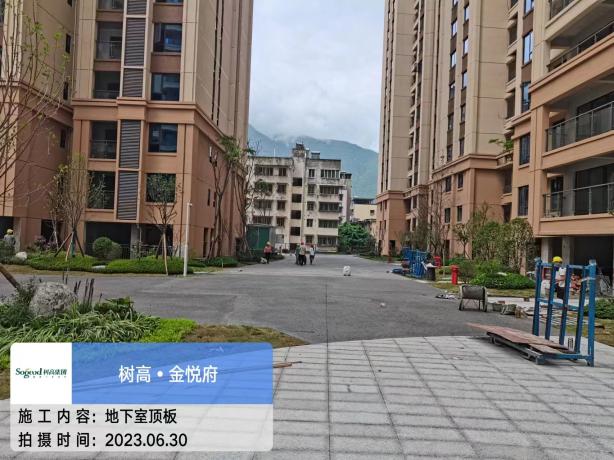

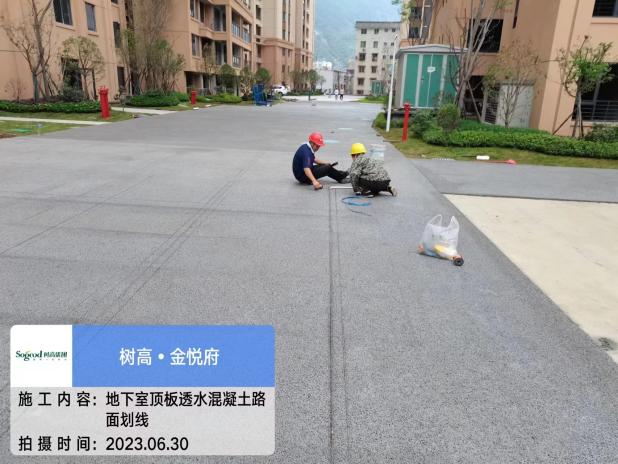

土建及园林:地下室顶板儿童游乐园及消防扑火作业区透水混凝土浇筑完成,入口水景瓷砖粘贴完成,地下室顶板苗木种植完成,地下室顶板园林草坪种植完成80%,吊一层水产区回填完成,吊一层水产区找平层施工完成,大门幕墙预埋件及支架安装完成80%,地下室地坪打磨完成60%,地下室墙面腻子施工完成60%,吊一层农贸市场出入口砌体砌筑完成,吊一层、一层商业塑钢窗框、五金件安装完成,吊一层柴油发电机房砌体、抹灰完成。

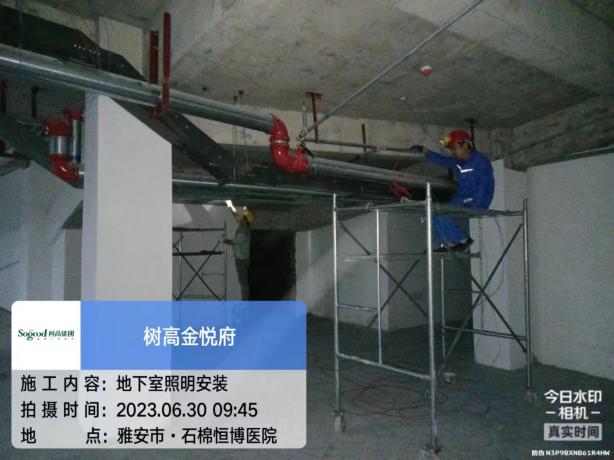

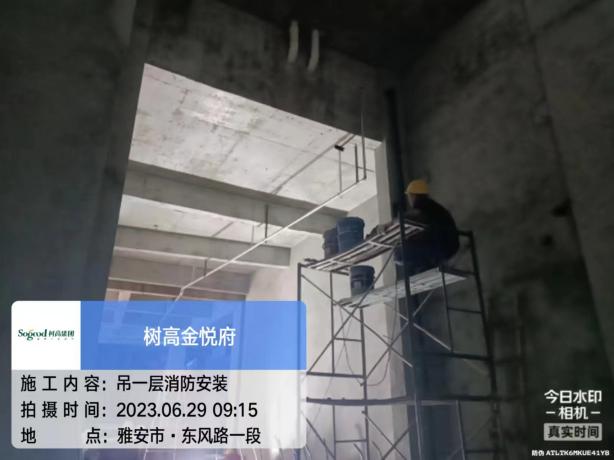

消防:吊一层消防喷淋管道完成96%,送、排风管道完成98%,消防报警主线完成,报警设备完成90%,负一层消防喷淋管道完成,送、排风管道完成,消防报警主线完成,报警设备完成97%。

自来水:给水主管安装完成,生活水泵与中、高区已经连接。

弱电:弱电桥架完成,监控室防静电地板完成,四网合一主线完成。

强电:桥架及10KV电缆沟完成,低压配电柜安装就位。

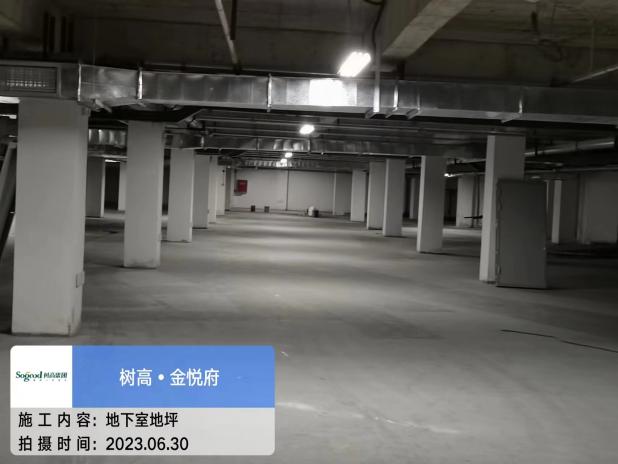

6、地坪:雨、污水管安装完成,自来水主管安装完成,消防水泵接合器外接管道安装完成;弱电监控、背景音乐预埋管完成60%;绿化用水及路灯预埋管完成30%。
