树高翡丽滨江公园2026年1月工程进度
树高翡丽滨江公园2026年1月工程进度
2026-01-30

一、2026年130日完成情况:

1、7、8#楼:维保;

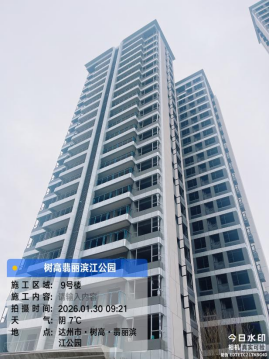

2、9#楼:施工电梯及塔吊位置外墙涂料施工完成;公区消防报警穿线完成;外墙排水管安装80%;室内电梯安装(另一台)完成30%;电梯门套包封(1台)完成50%;户内排水管安装完成60%;燃气立管安装完成;

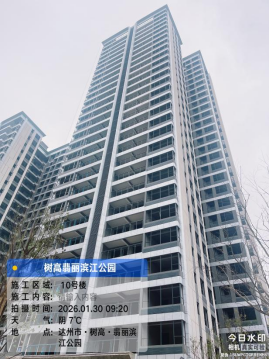

3、10#楼:施工电梯及塔吊位置外墙涂料施工完成;公区消防报警穿线完成;外墙排水管安装80%;室内电梯安装(另一台)完成30%;电梯门套包封(1台)完成50%;户内排水管安装完成60%;燃气立管安装完成;

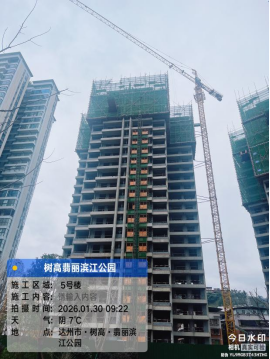

4、5#楼:二十二层结构完成;

5、S7商业:屋面施工完成、外墙砌筑完成;

6、二标地下室:9、10#楼消防管道安装50%;

7、总平:1~4#楼、7、8#楼区域园林维护;

8、S5#楼:六层结构完成;

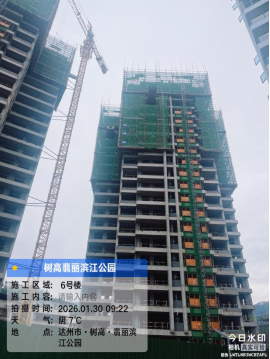

9、6#楼:二十一层结构完成;

10、7、8#楼交付区电梯验收完成,取得电梯验收报告;

11、7、8#楼交付区弱电验收完成,取得四网合一验收报告;

12、7、8#楼交付区取得白蚁防治报告;

13、7、8#楼交付区园林验收完成;

14、7、8#楼交付区节能验收完成;

15、8#楼交付区消防初验完成、第三方检测完成并取得检测报告。
